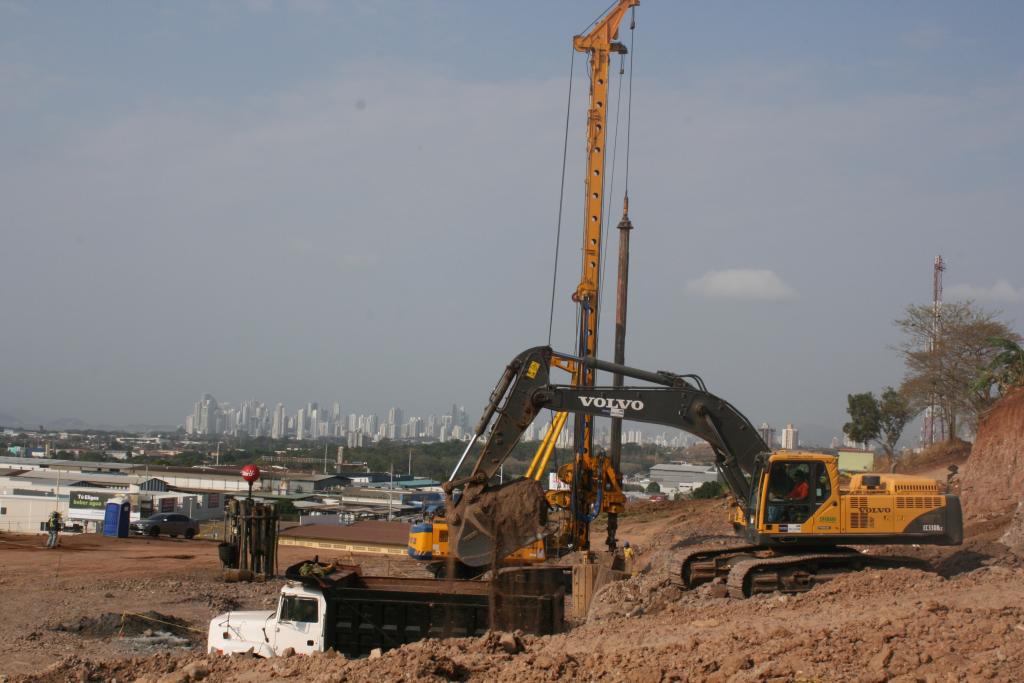

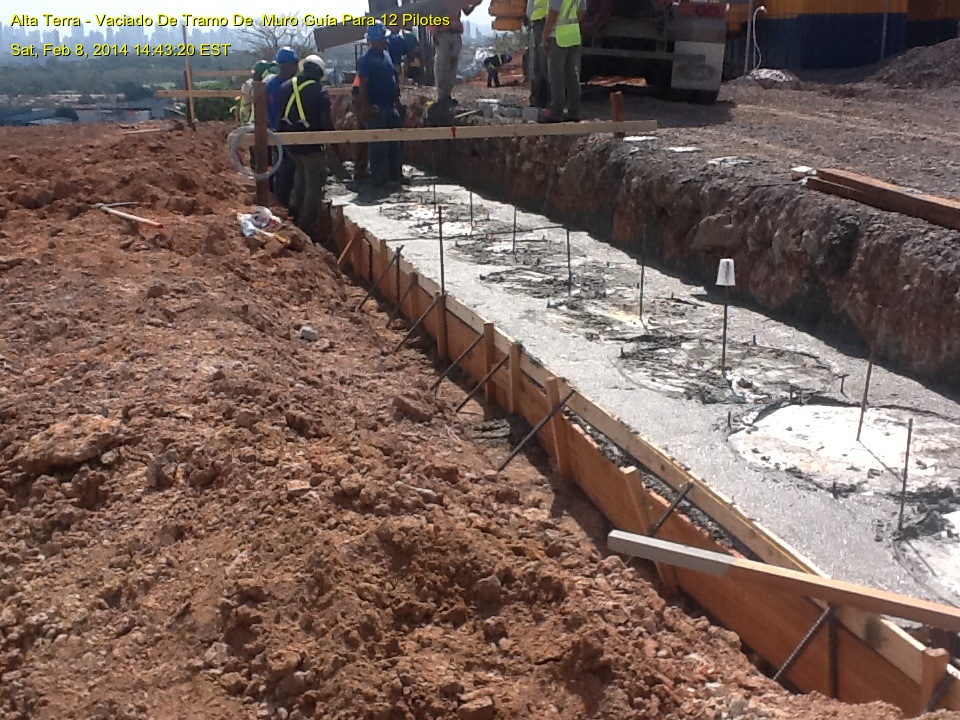

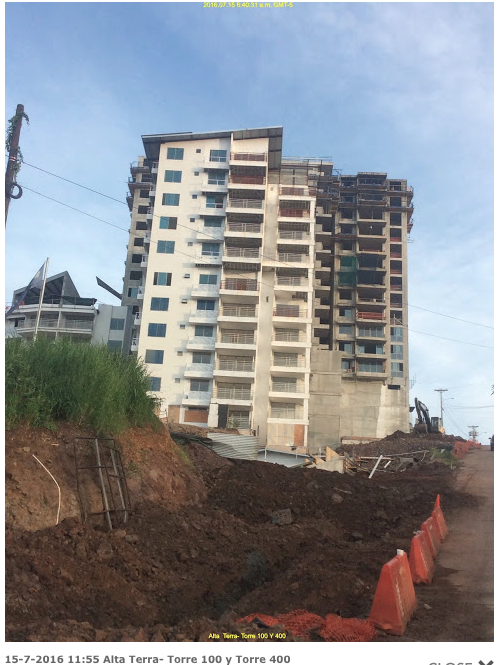

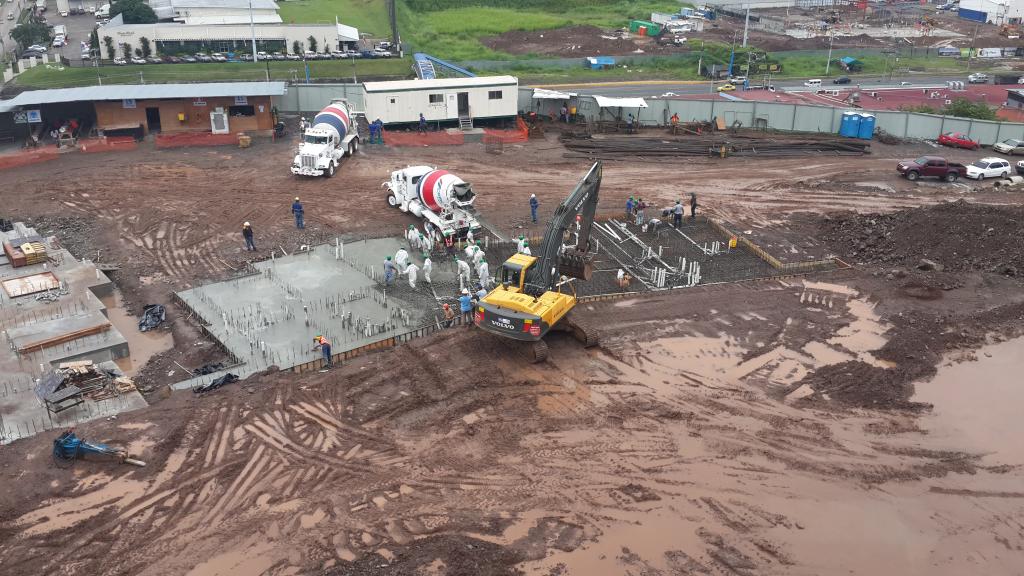

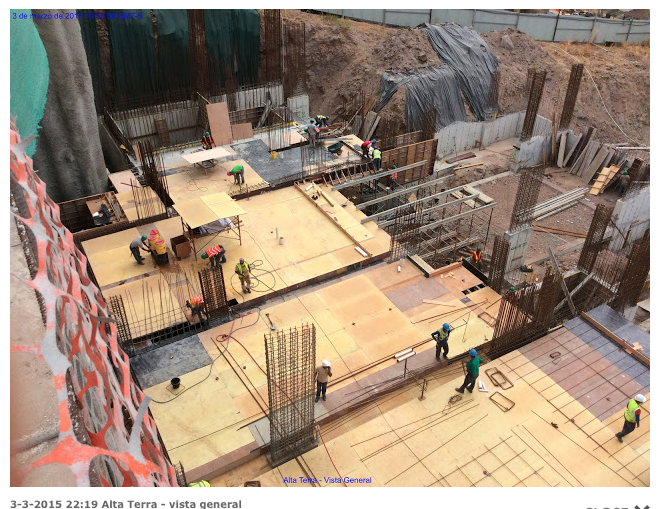

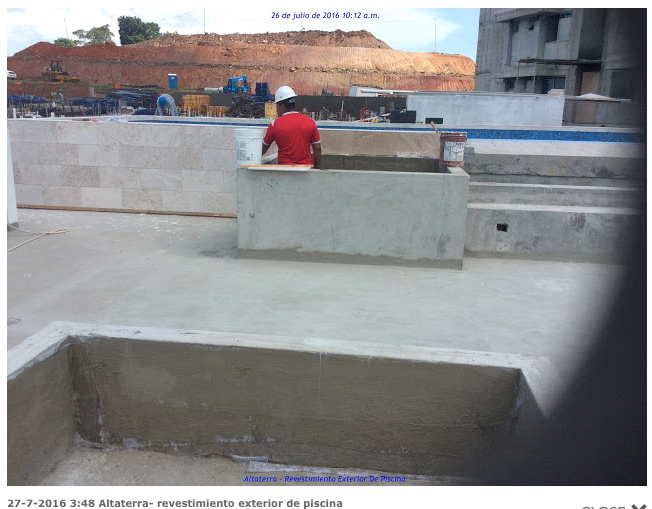

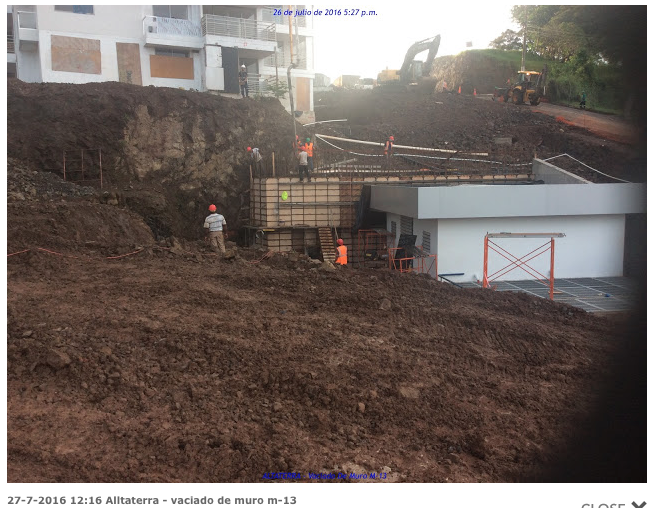

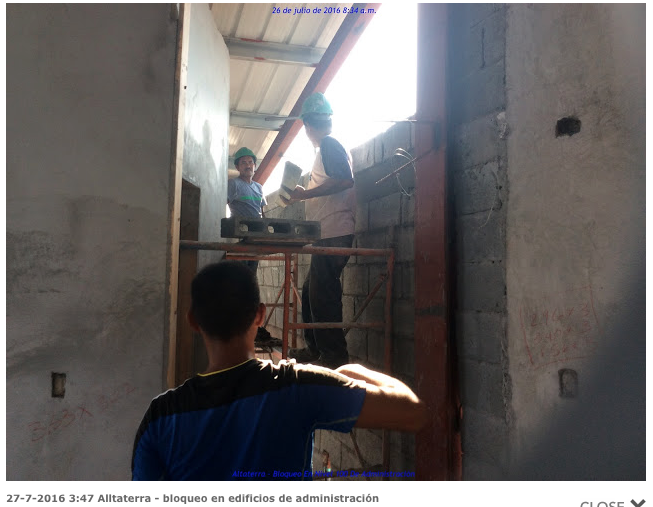

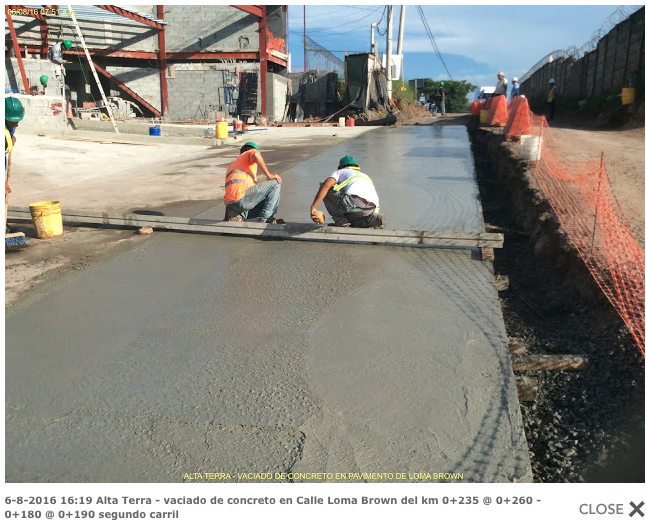

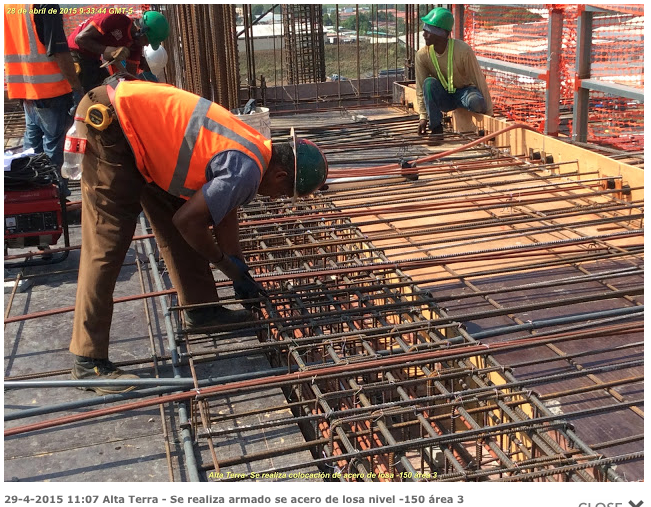

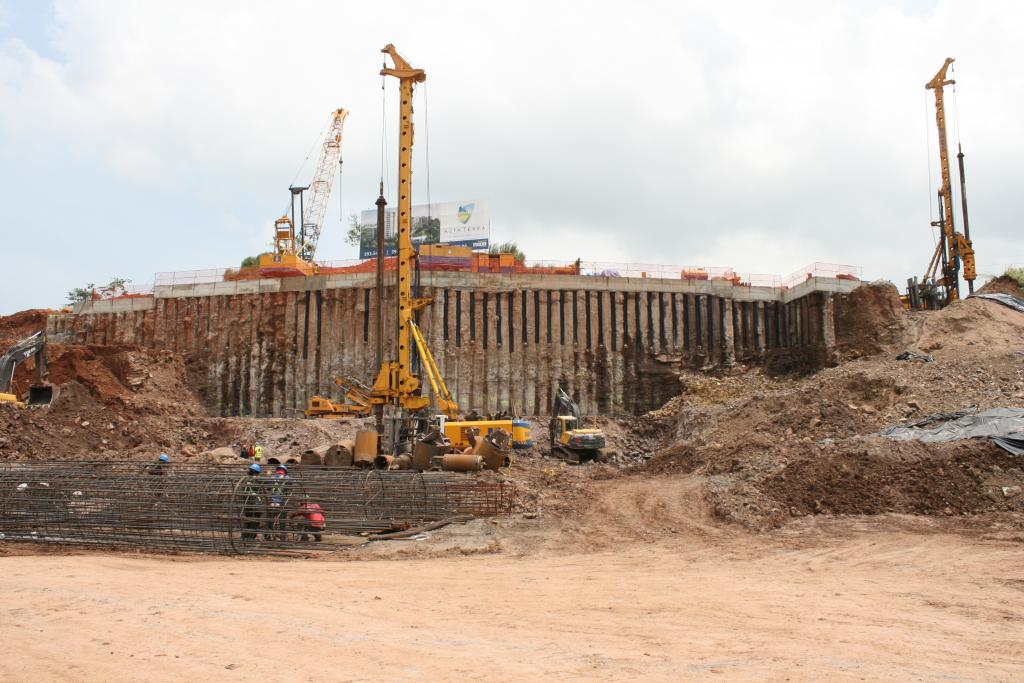

Avances

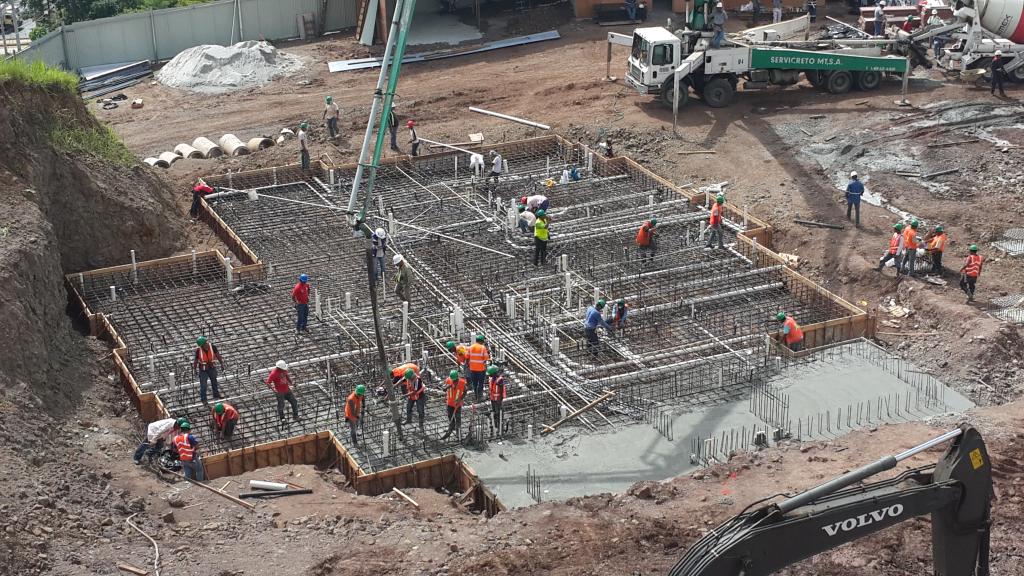

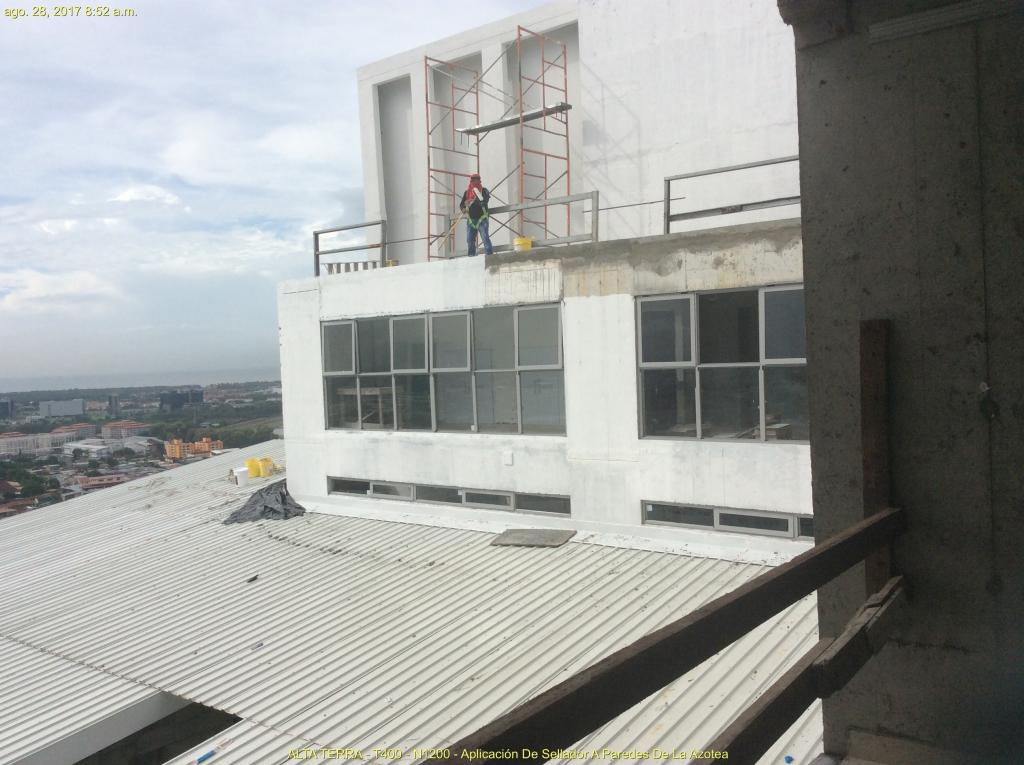

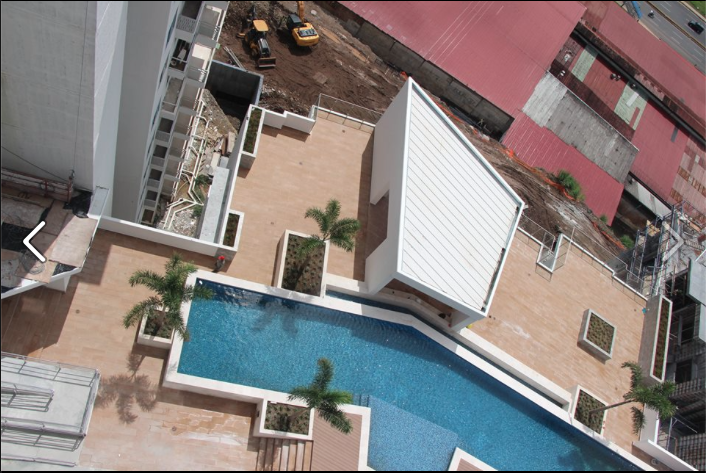

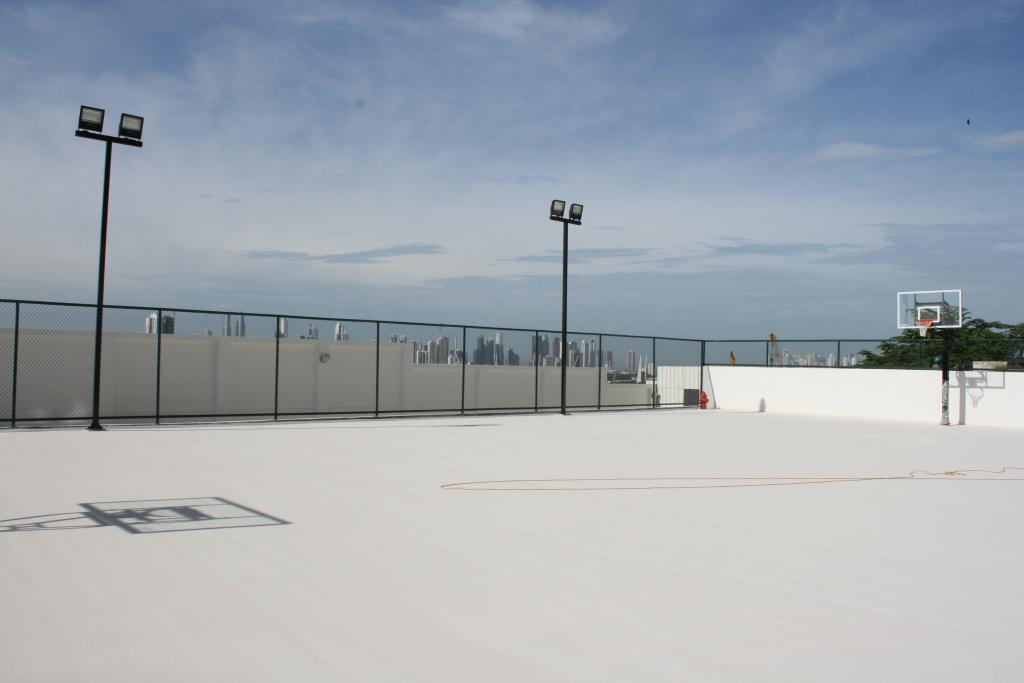

Piscina

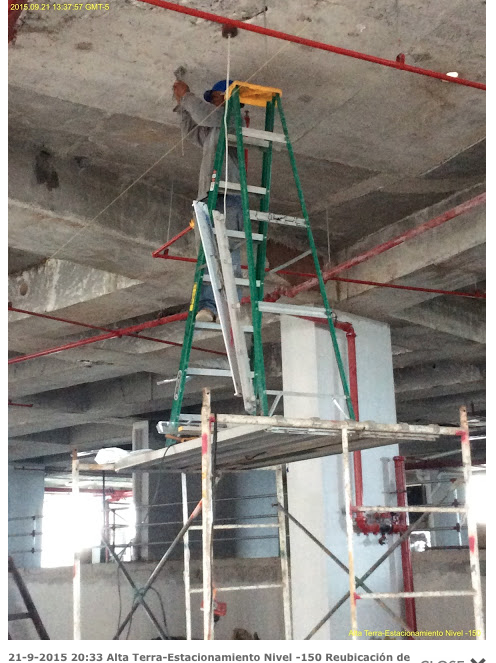

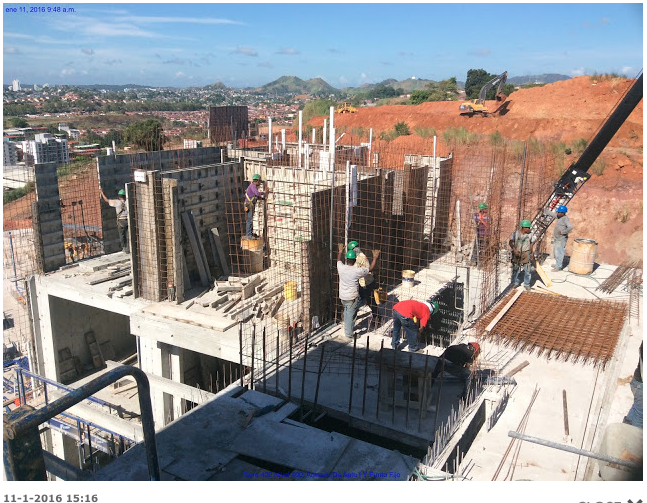

Avances

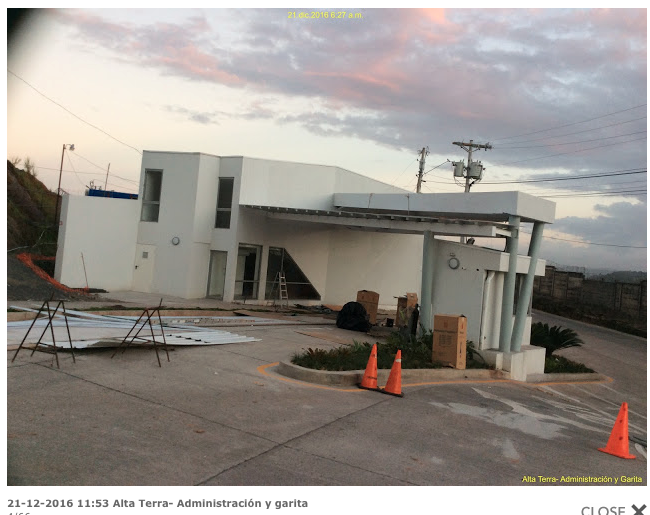

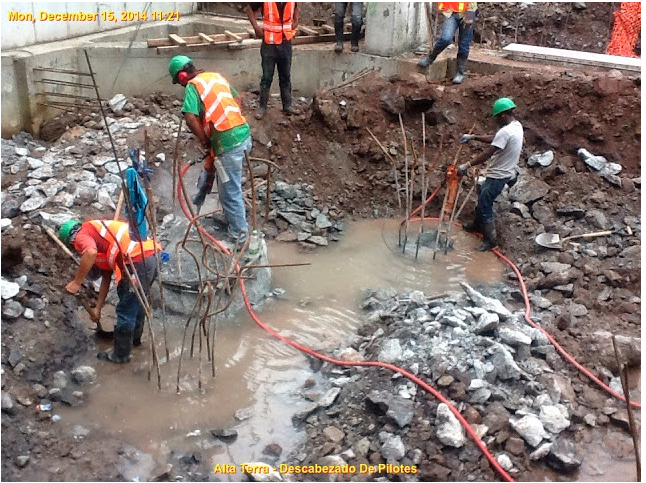

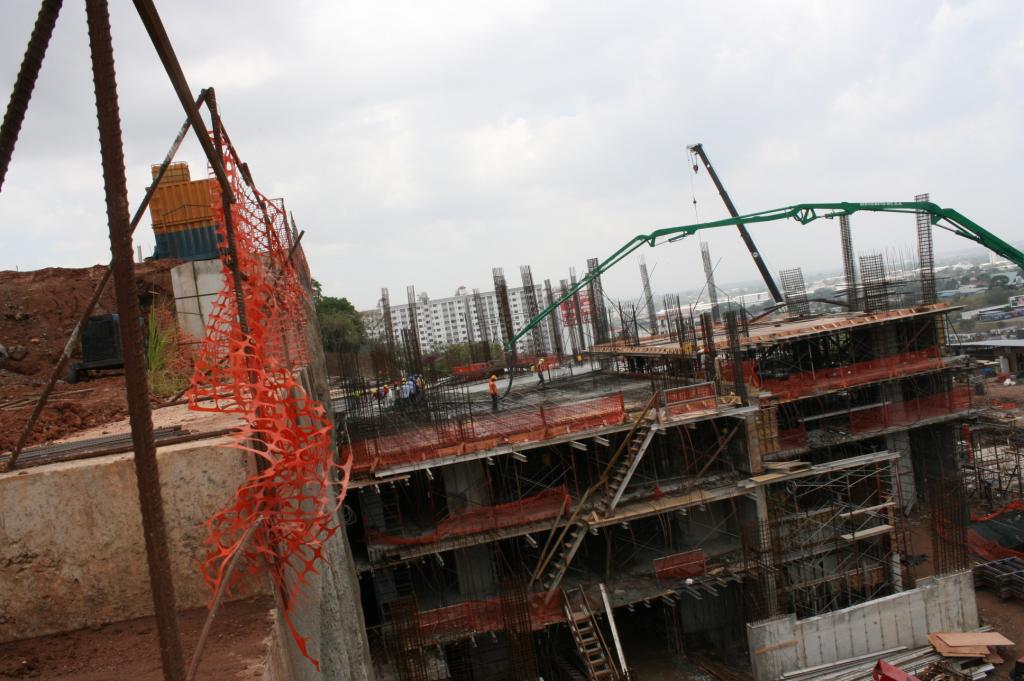

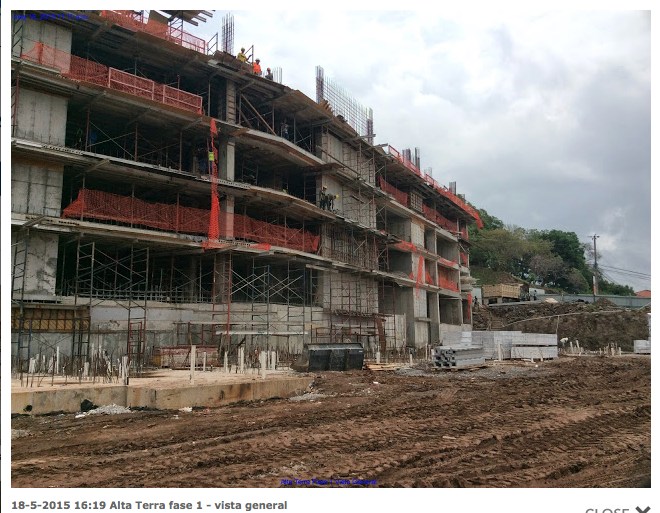

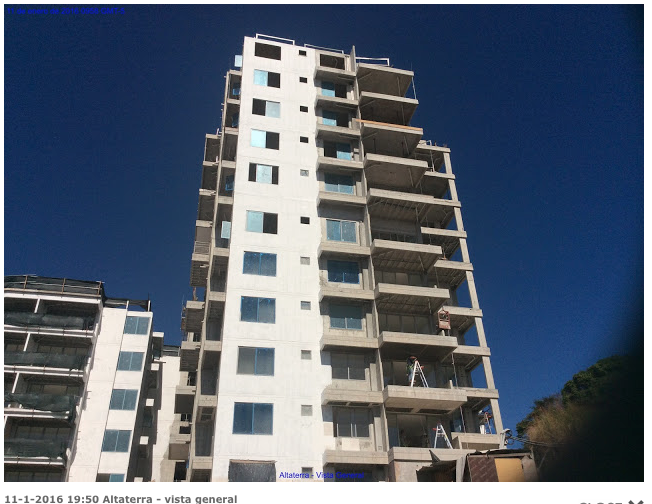

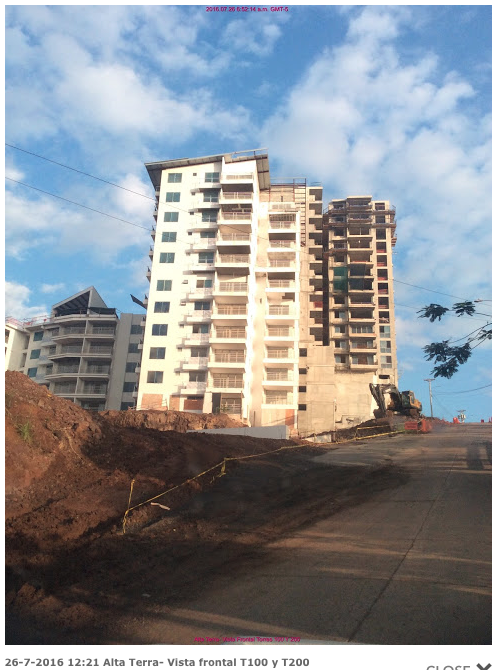

Area de Servicio Externa (Tanque Gas y Tinaquera) Area de Servicio Externa (Tanque Gas y Tinaquera) Amplia via de acceso con la infraestructura adecuada para tu comodidad

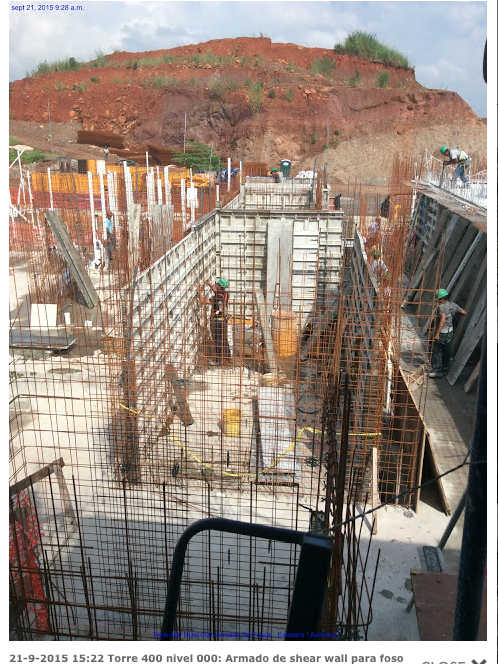

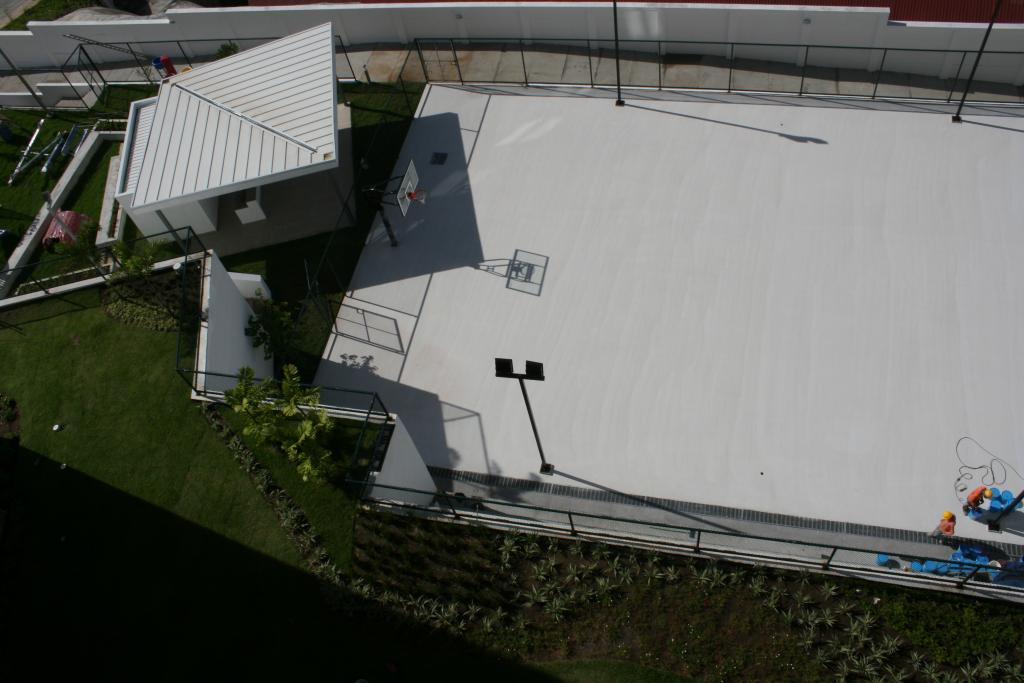

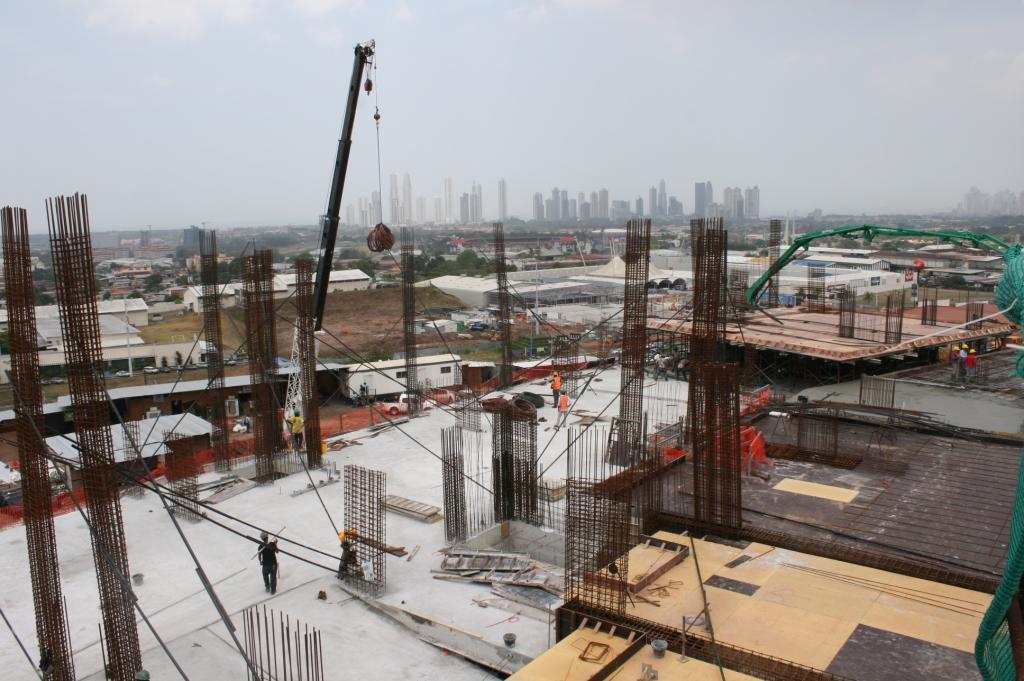

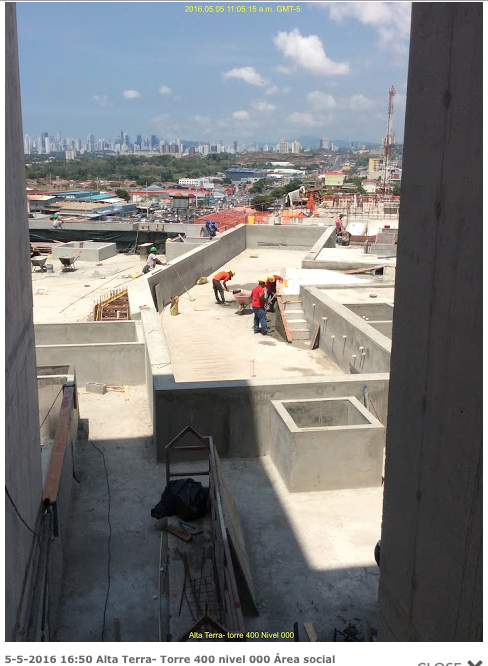

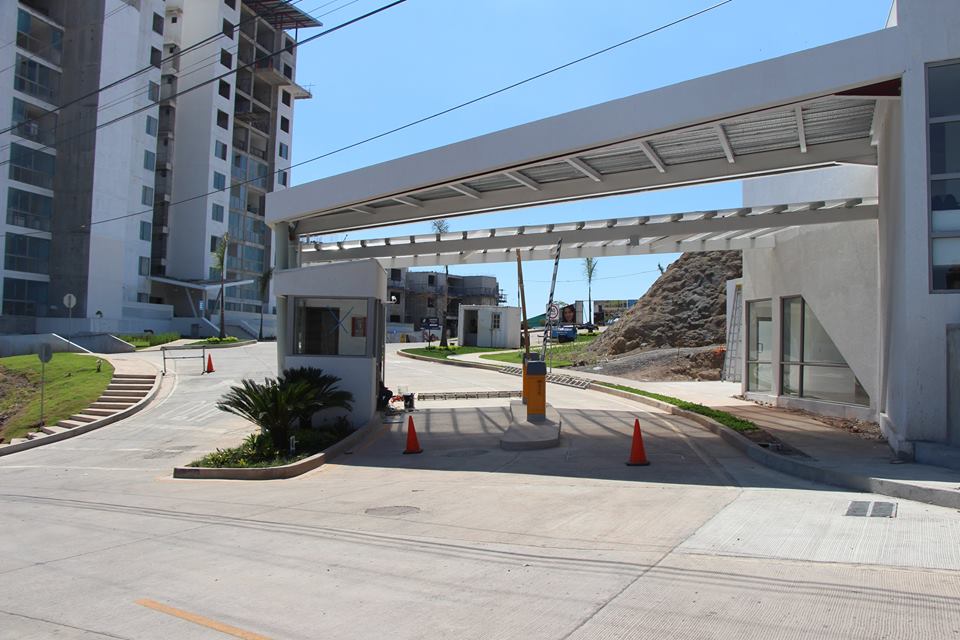

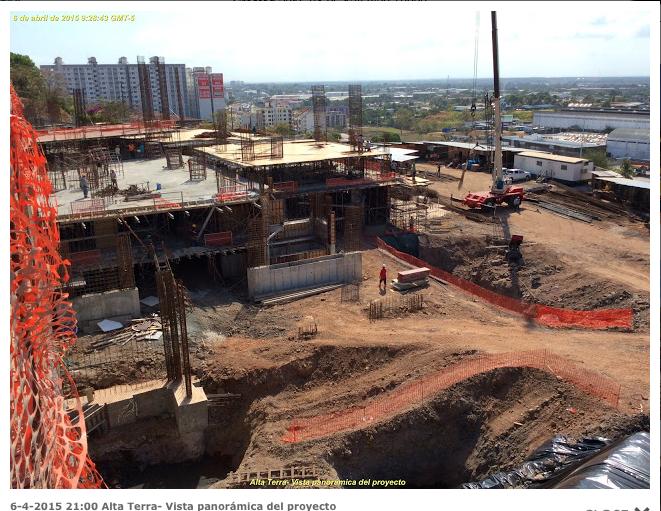

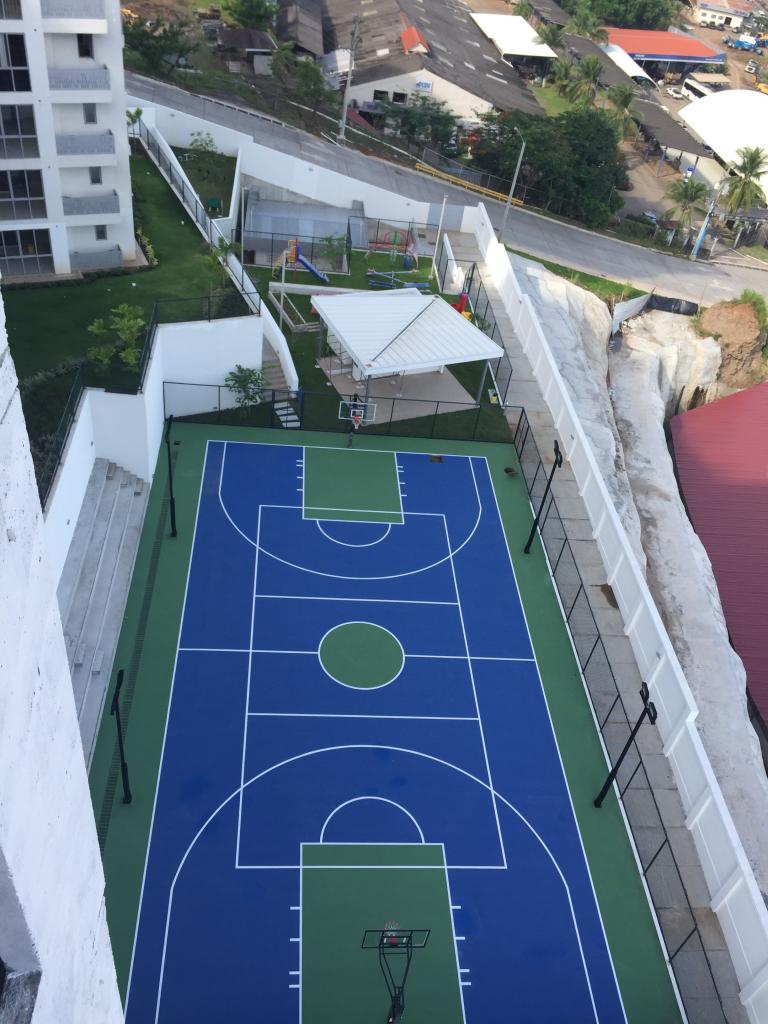

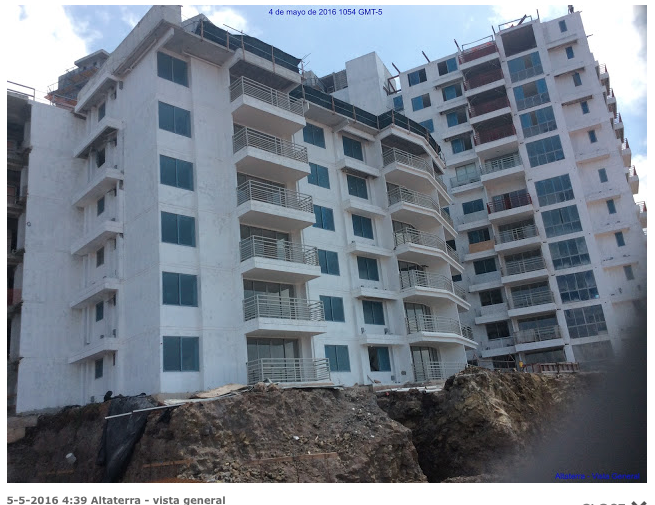

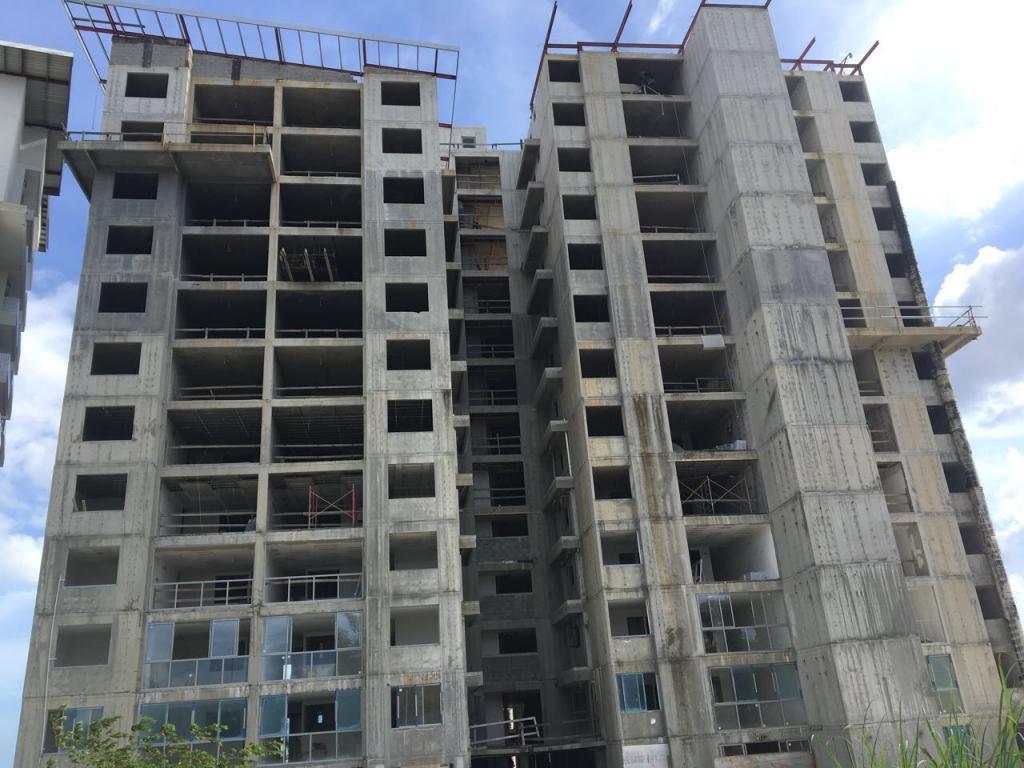

Vista de la linea del metro desde el area social Cancha Múltiple al 100% Gazebo y area de juegos infantiles Vista de las gradas y del gazebo Area social fase 1 al 100% Vista desde los garden apartments Garita de Acceso y oficina de administración

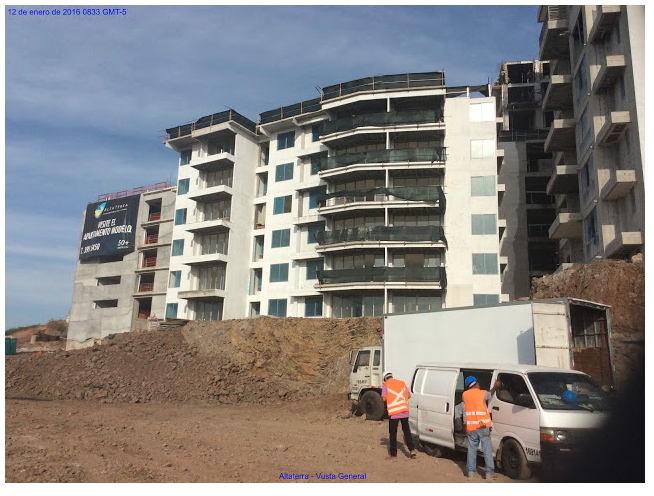

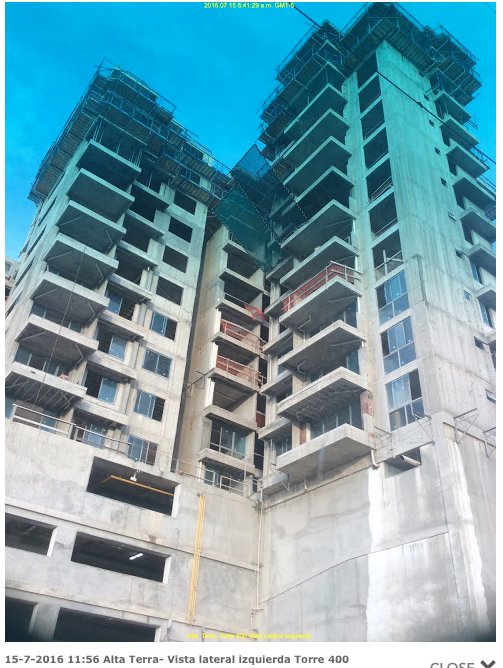

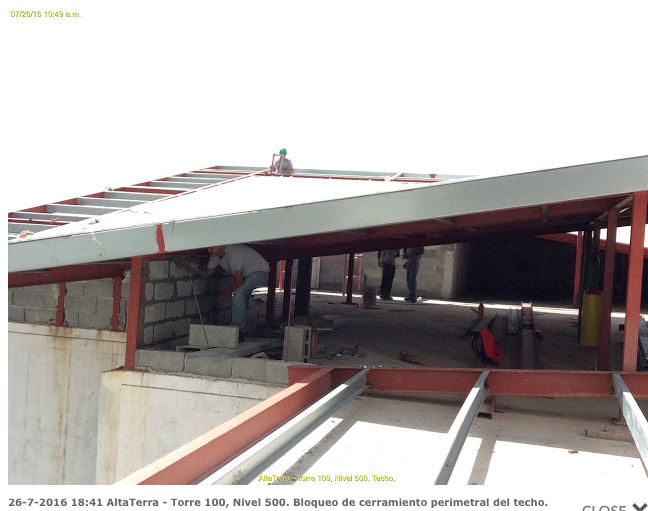

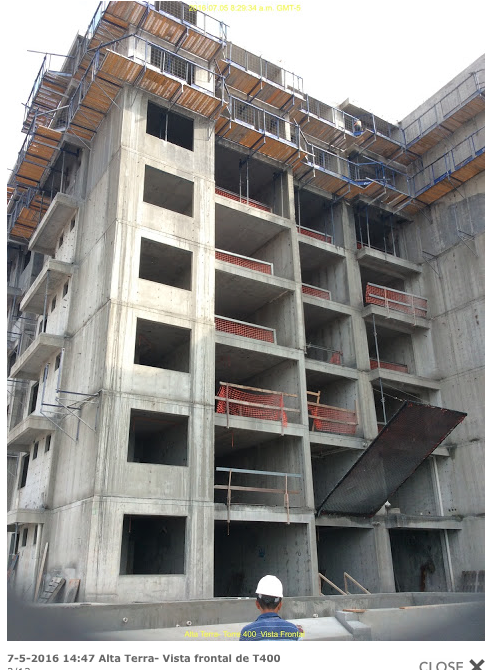

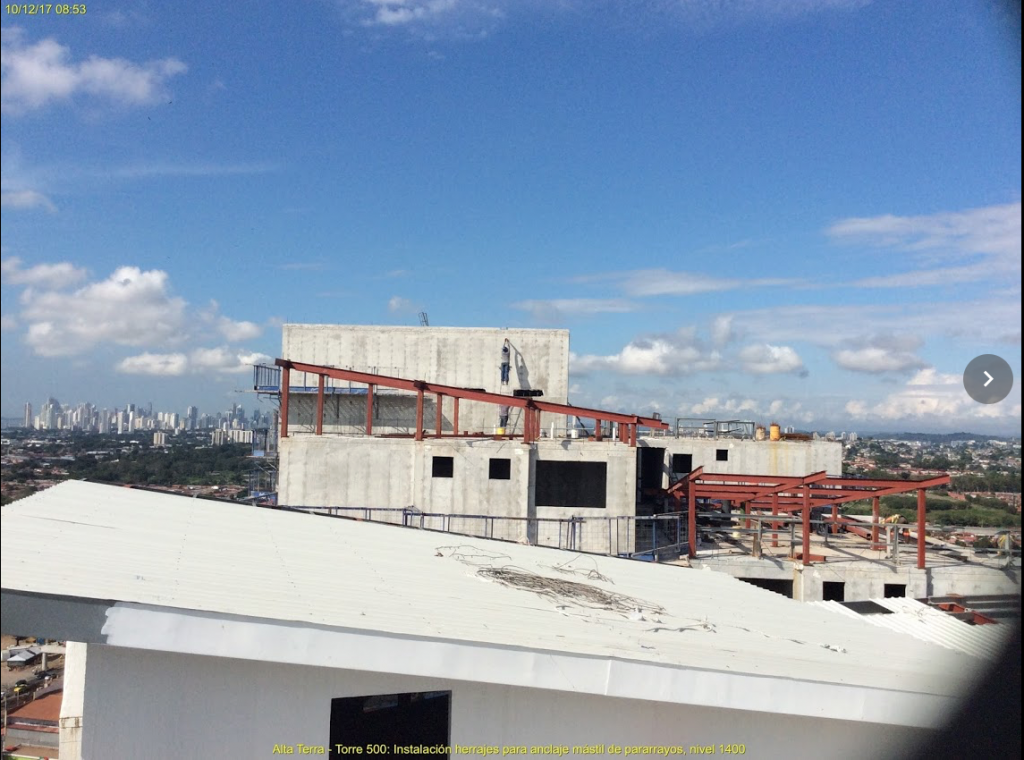

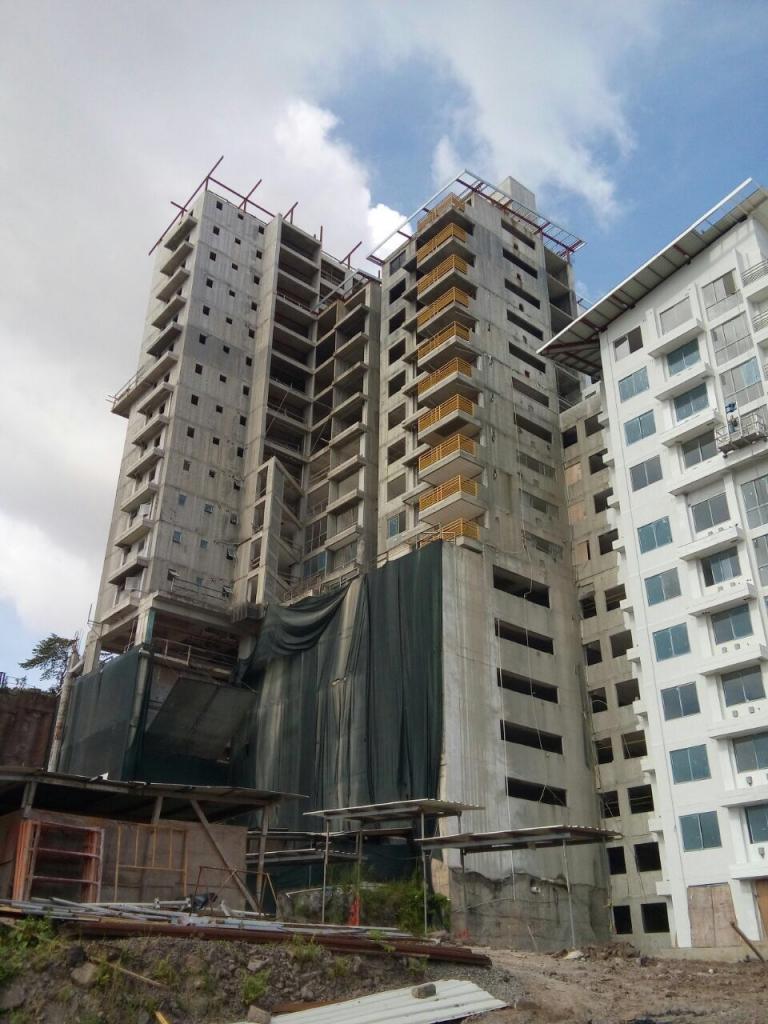

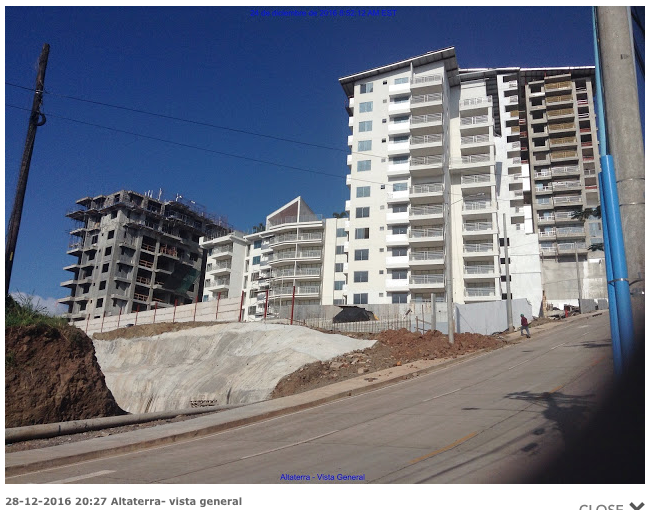

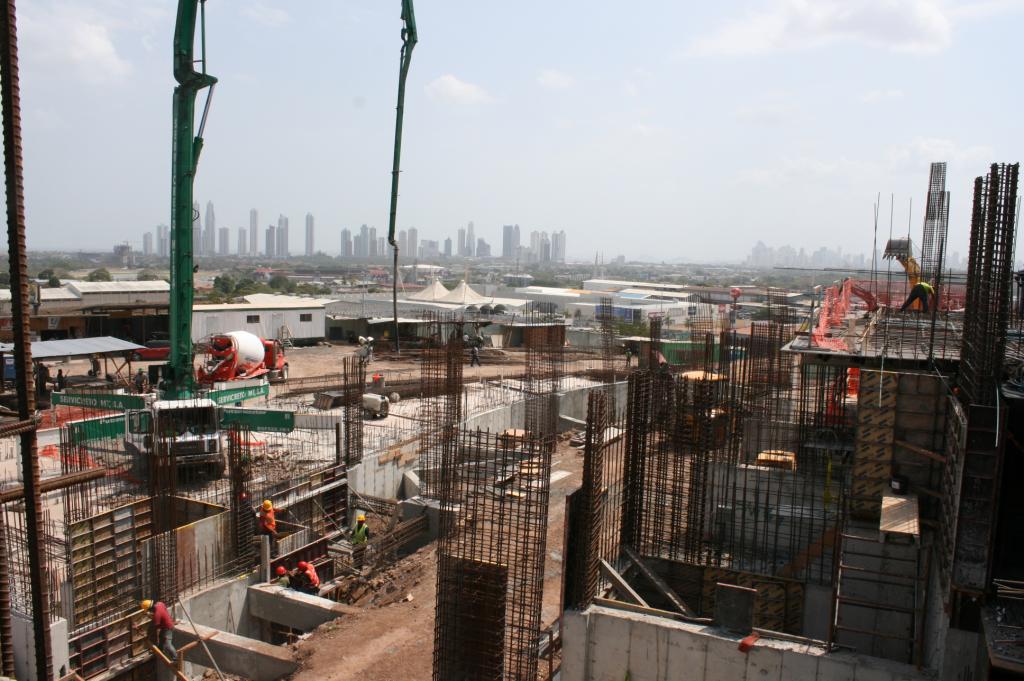

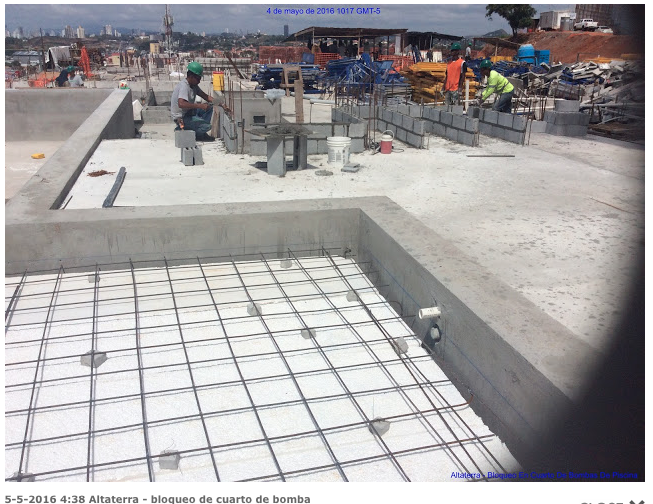

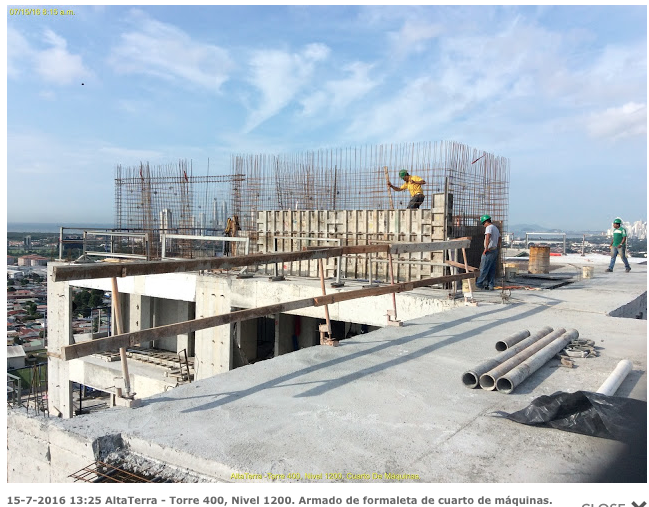

Vista Frontal Vista Lateral Vista Frontal Pintura de fachada - Vista desde el área social Pintura de fachada - Vista desde el área social Pintura de fachada - Vista desde el área social

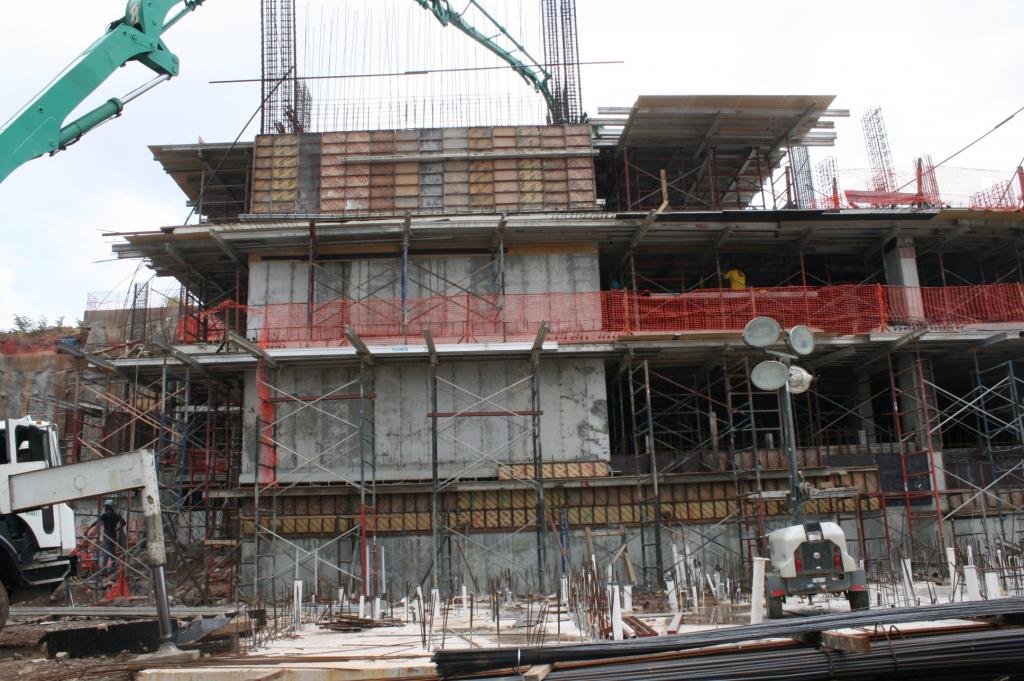

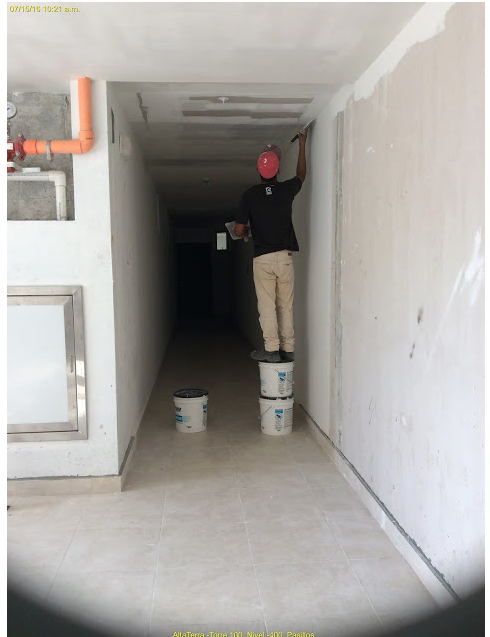

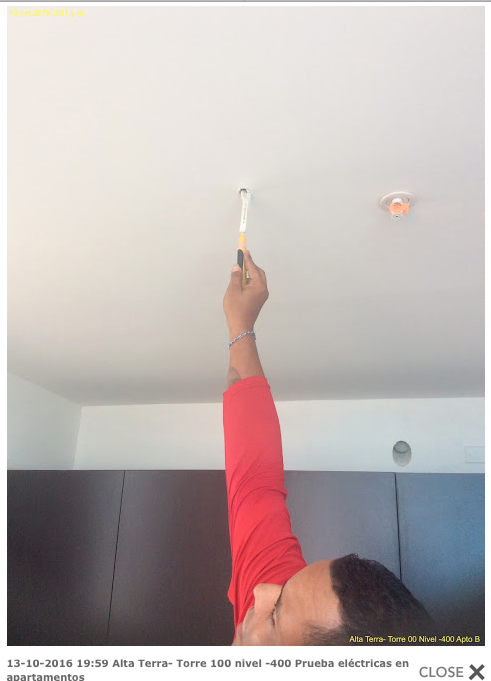

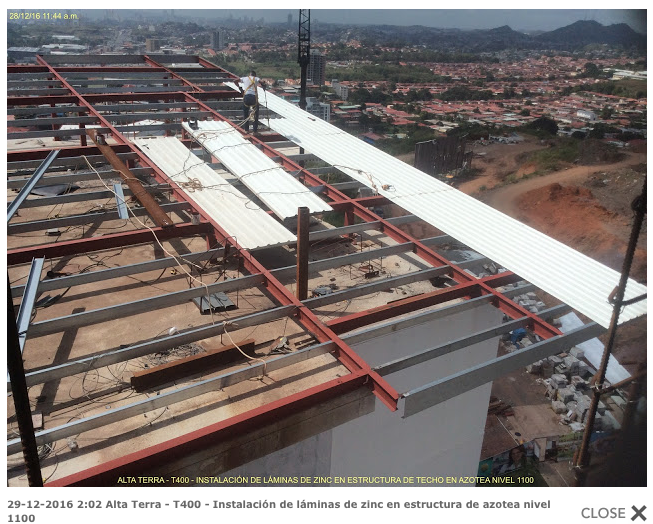

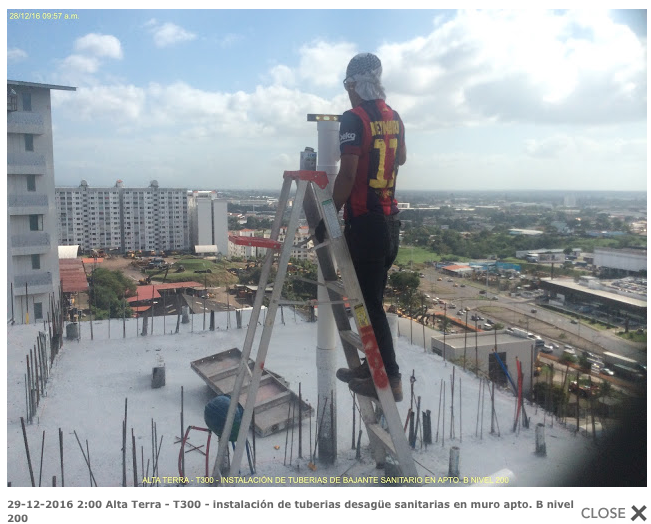

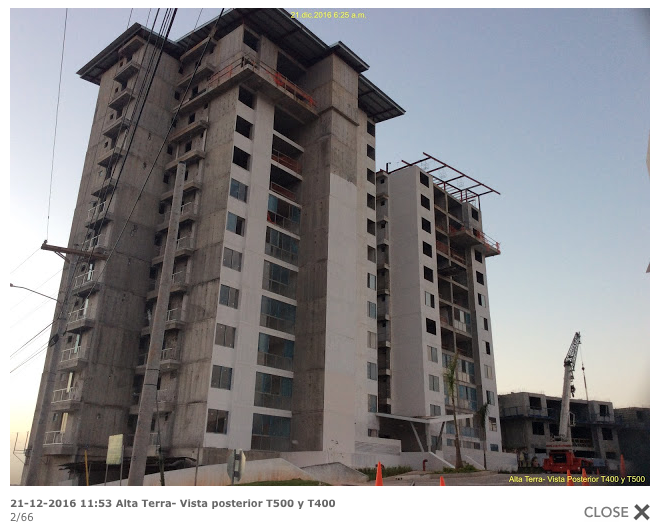

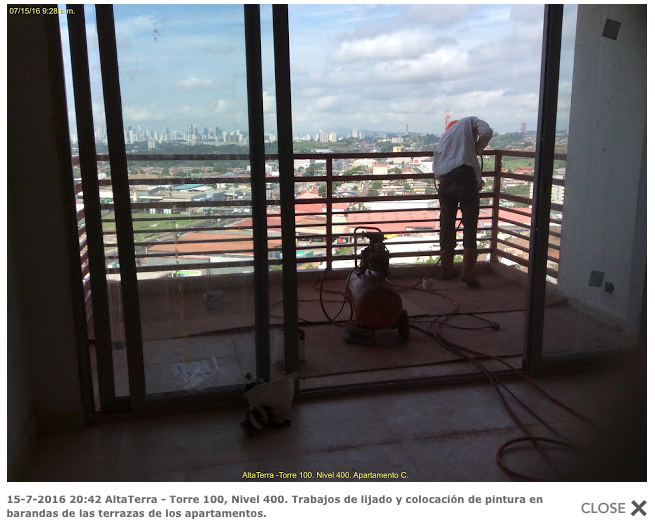

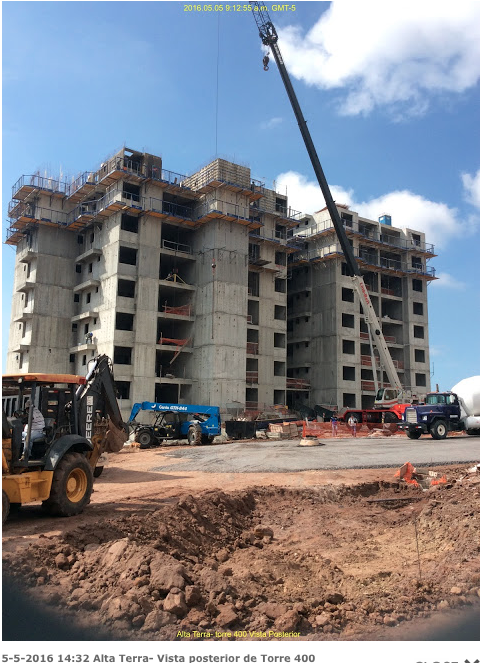

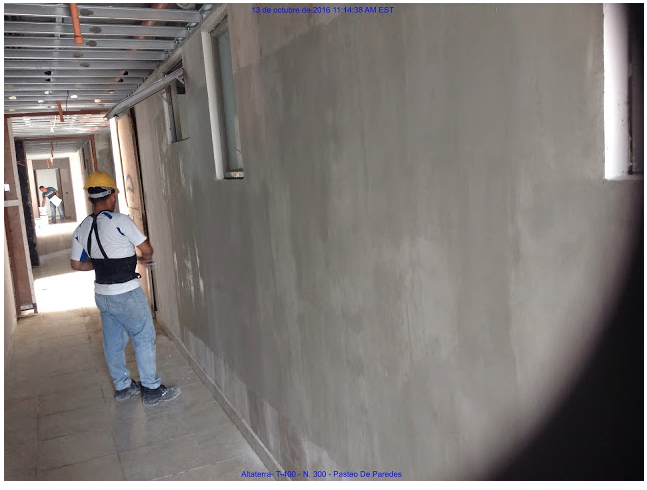

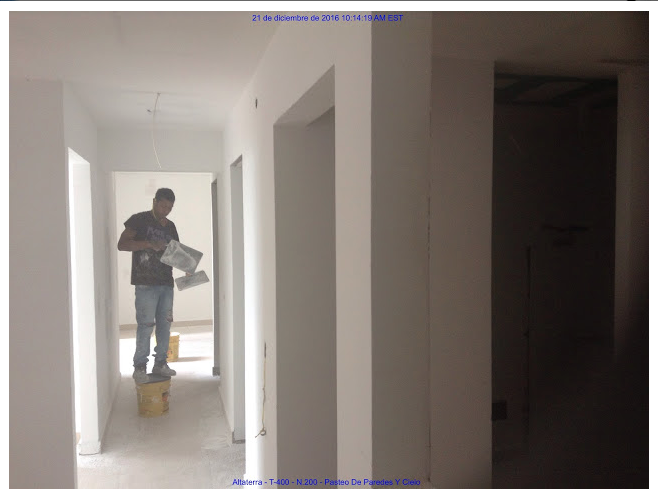

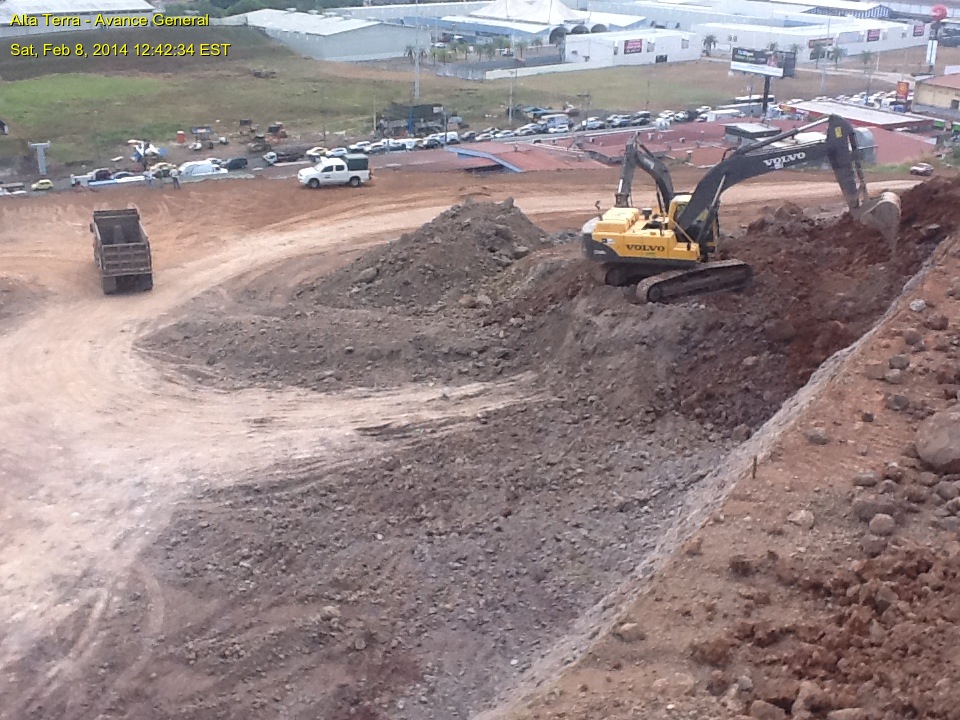

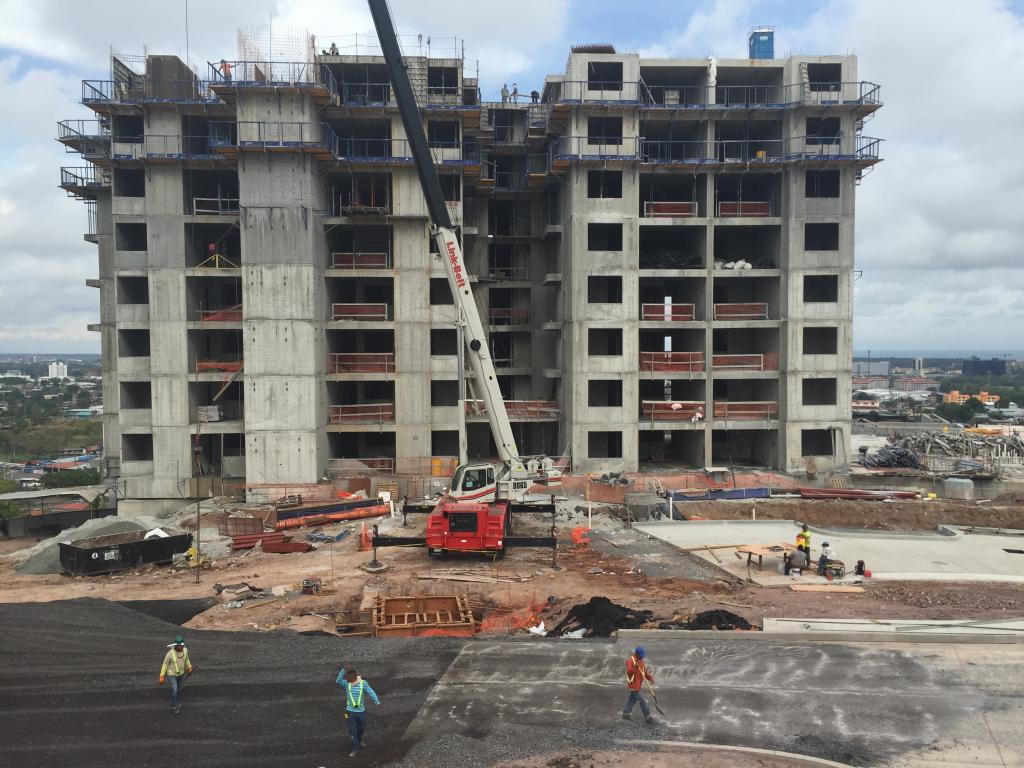

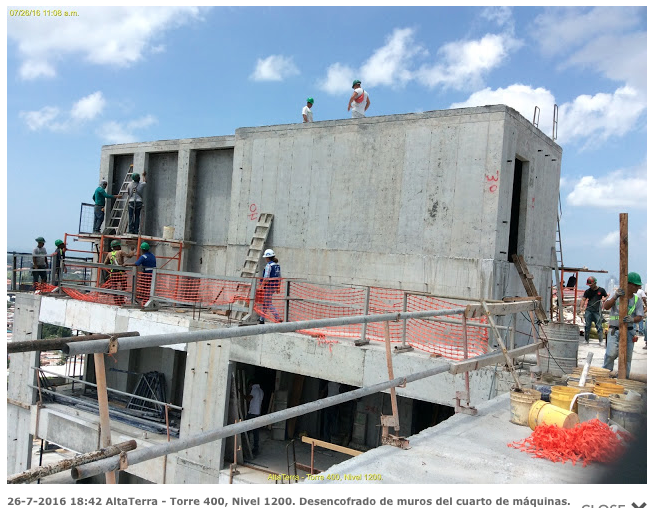

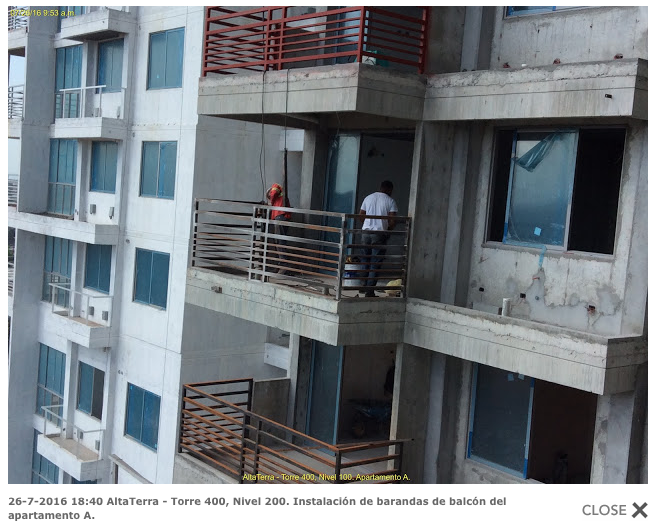

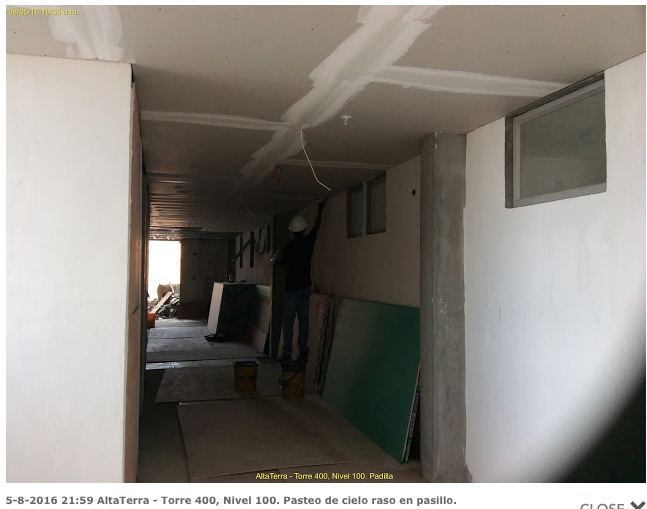

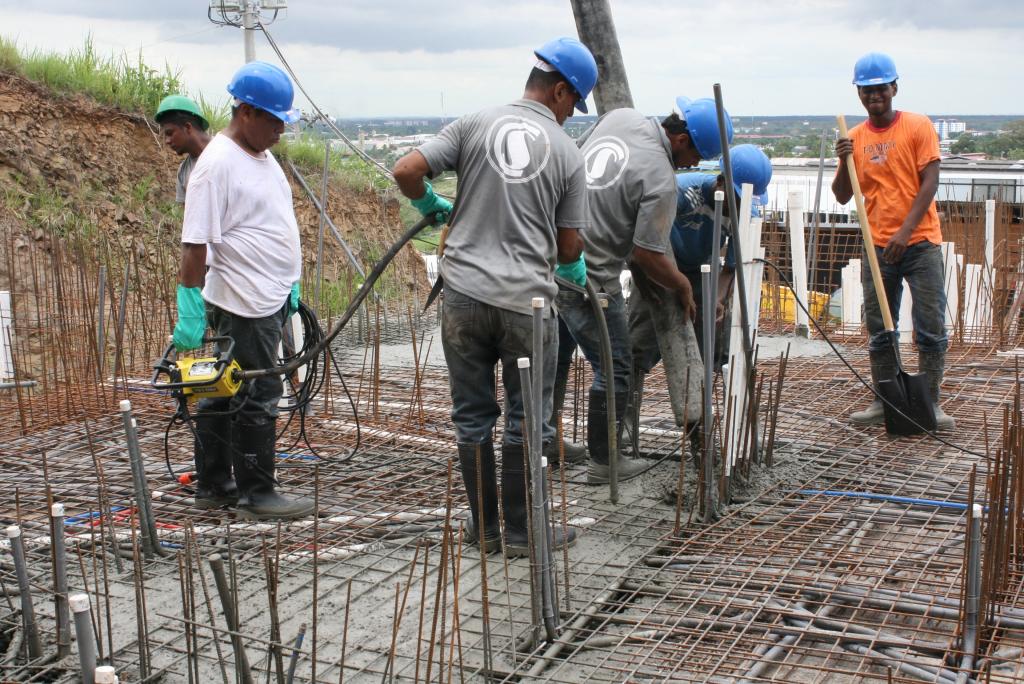

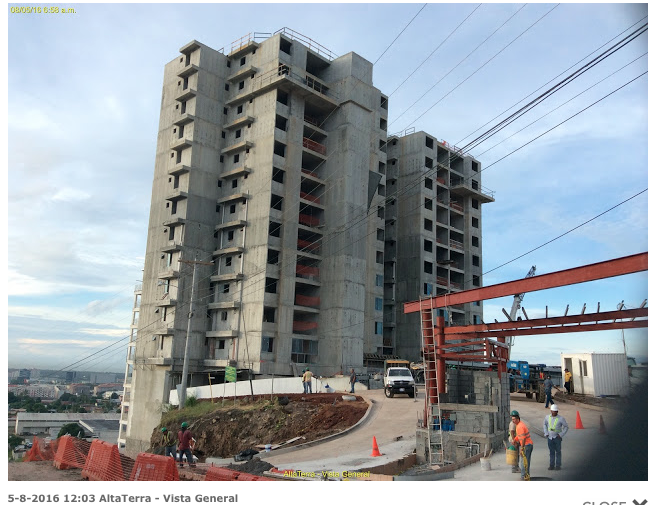

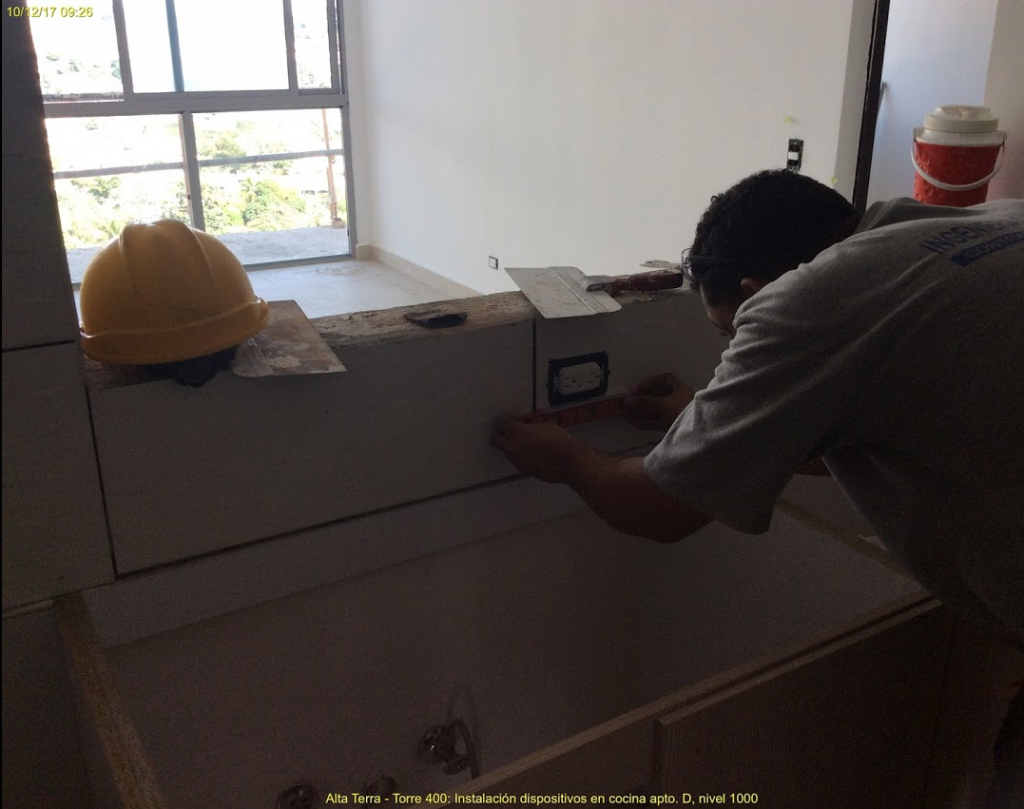

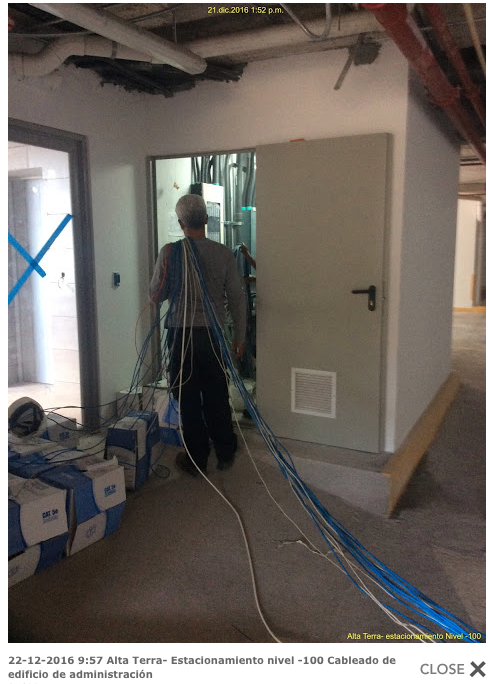

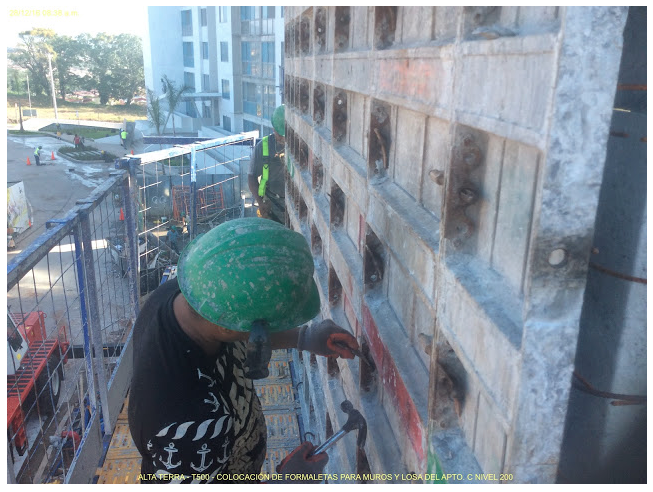

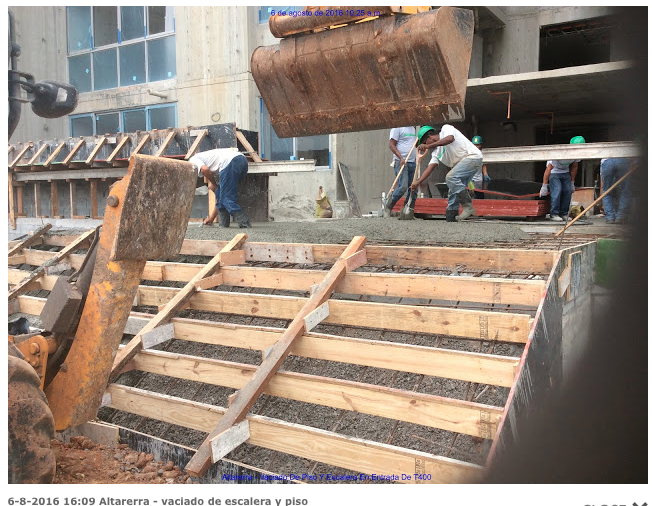

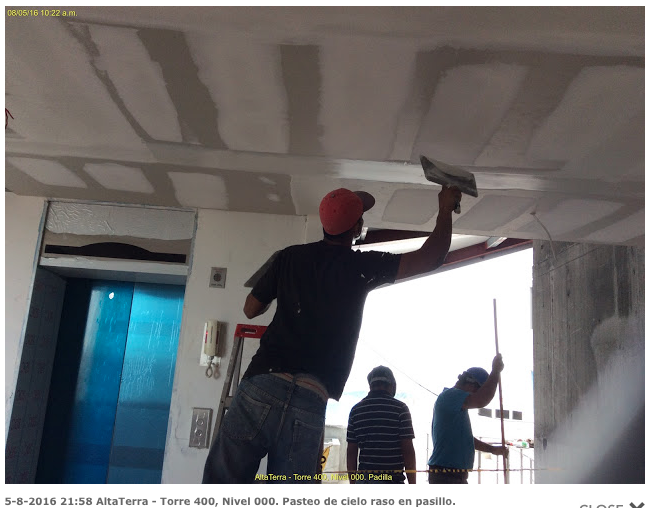

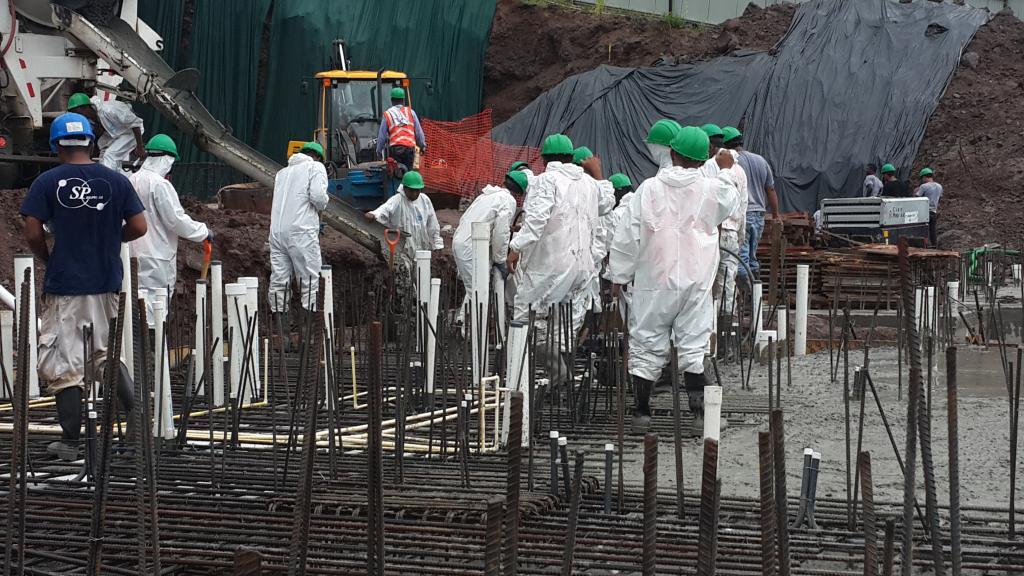

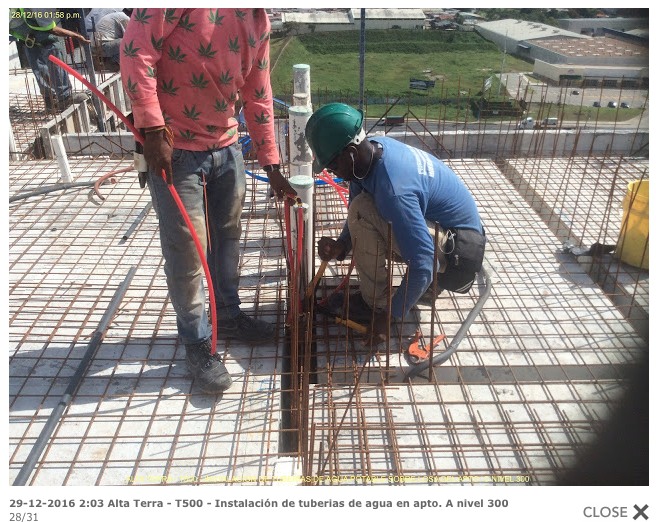

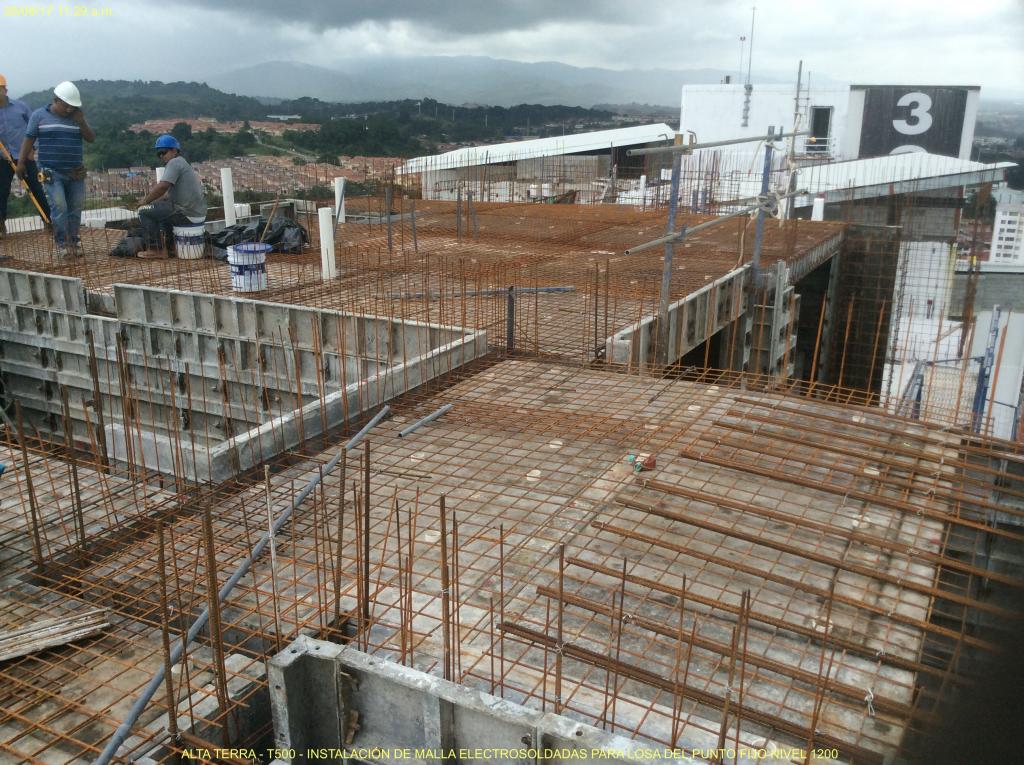

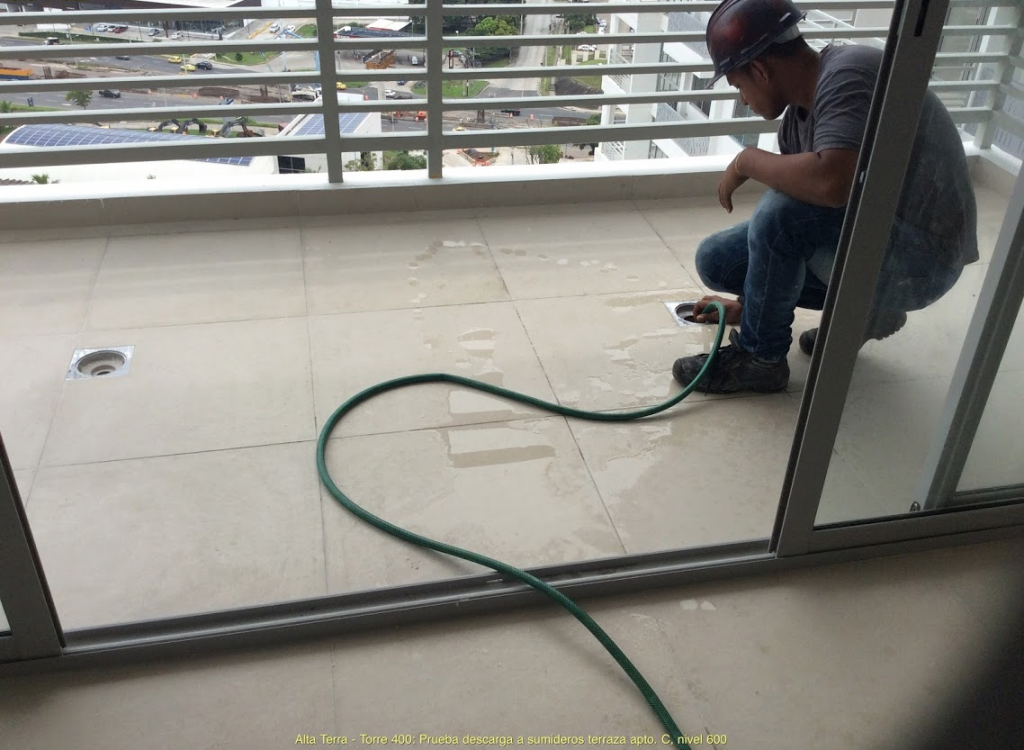

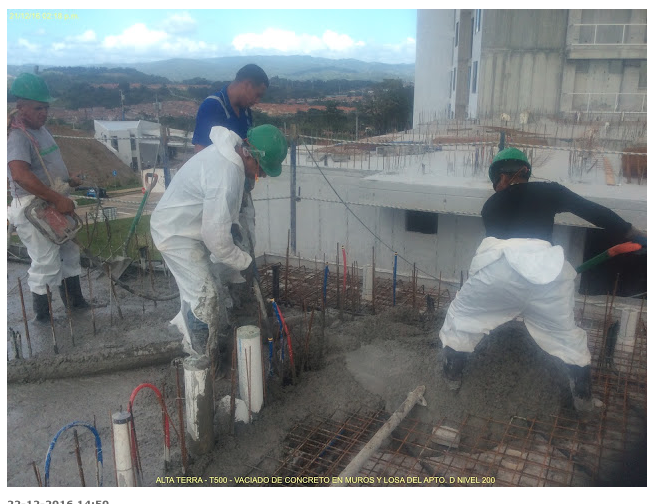

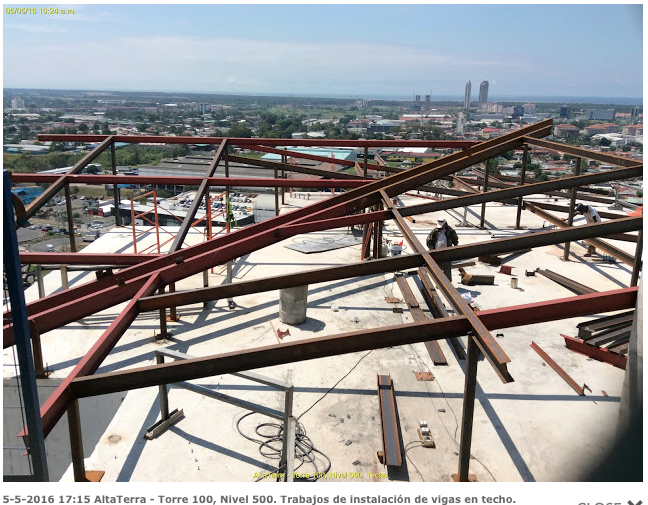

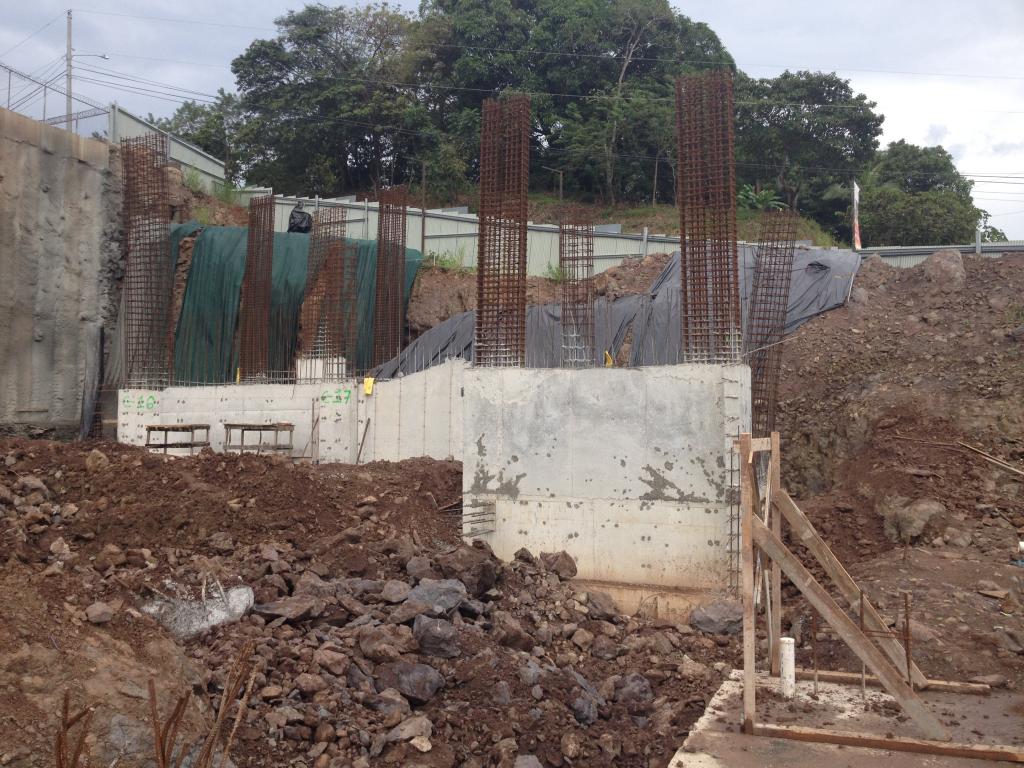

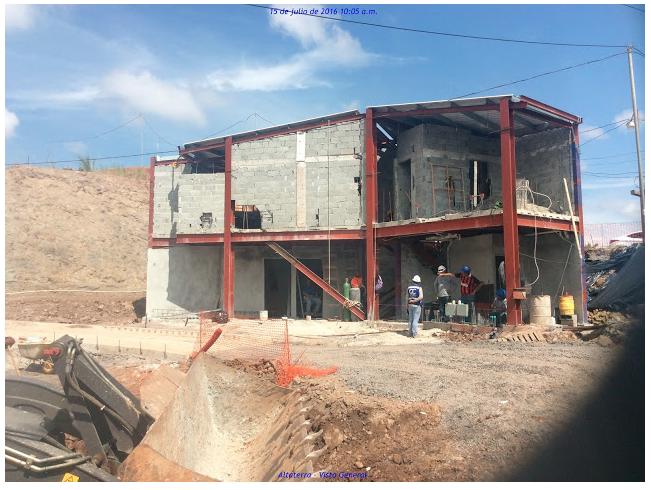

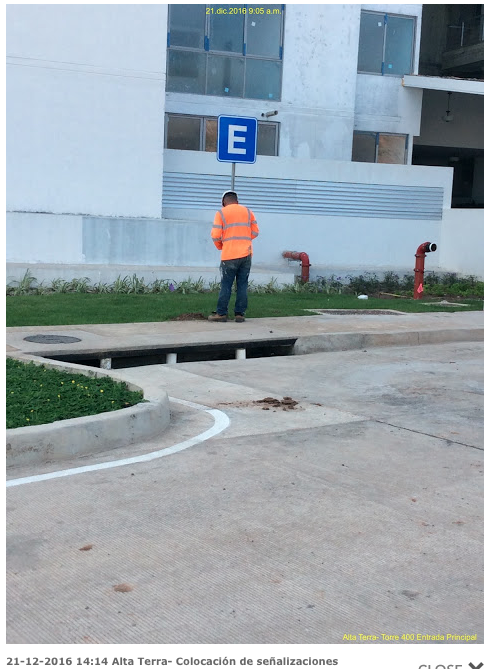

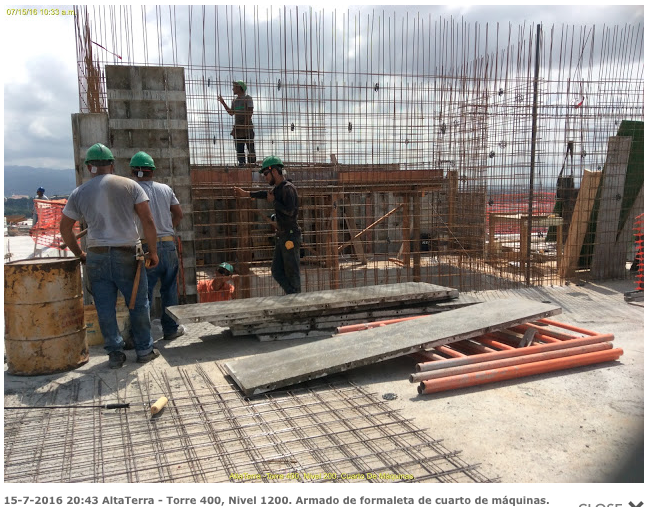

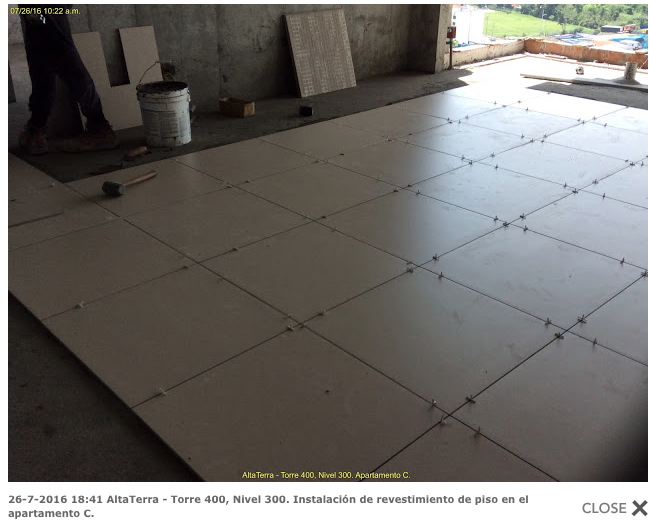

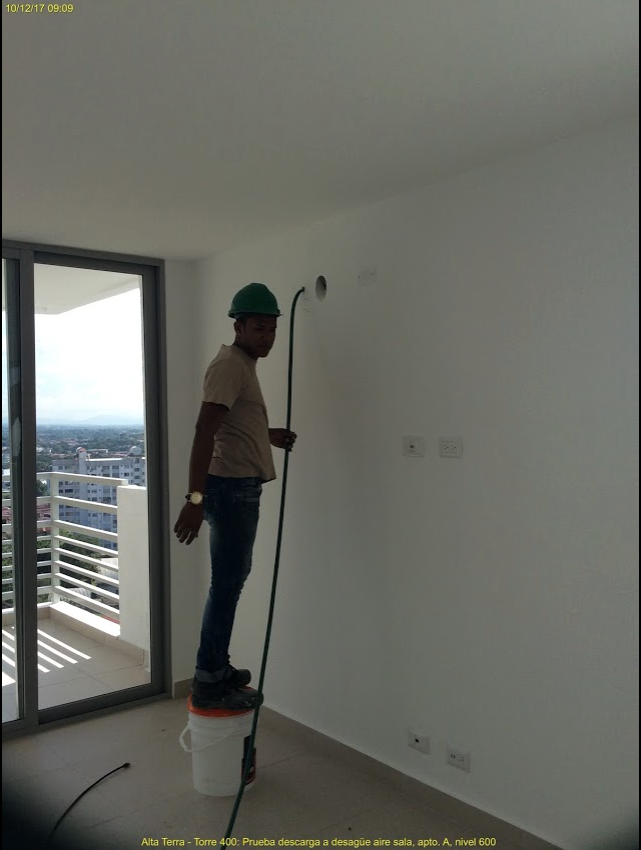

Pasteo y Pintura apartamentos T400 Vaciado de concreto T500 Vaciado de concreto T500 Cableado Oficina de Administracion Señalización Calles internas Baranda Apto A T400 Instalación lamparas Lobby T400 Señalización Calles internas Colgado de tubería SCI Apto C T300 Nivel 200 Vista Oficina Administracion y Garita de aceso Vista posterior T400 Vista posterior T400 Vista General Fase 1

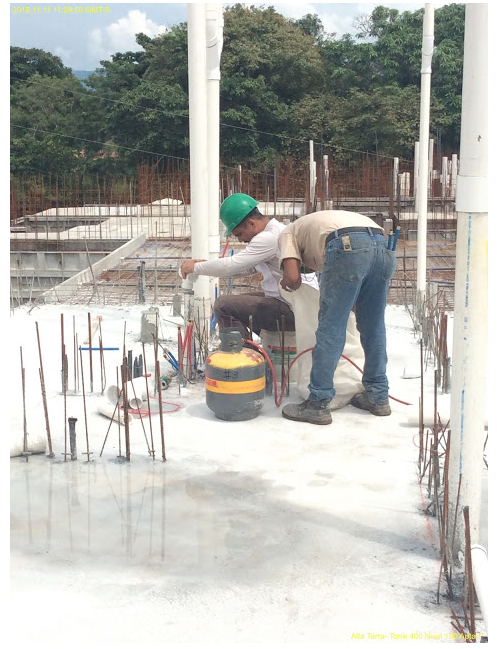

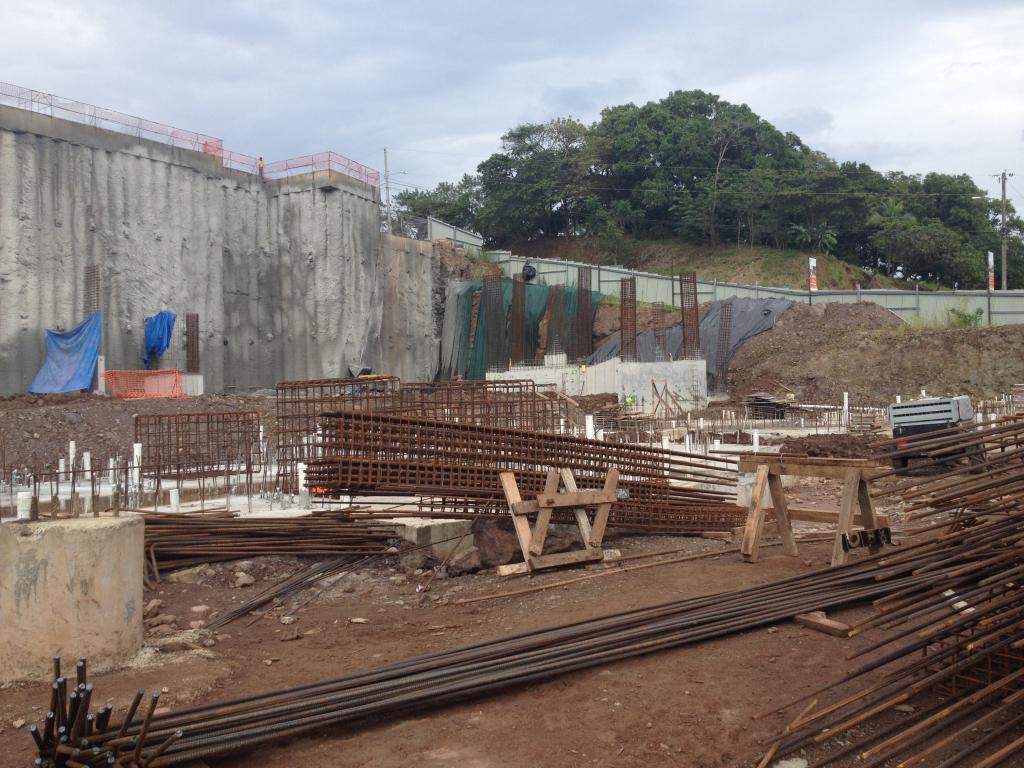

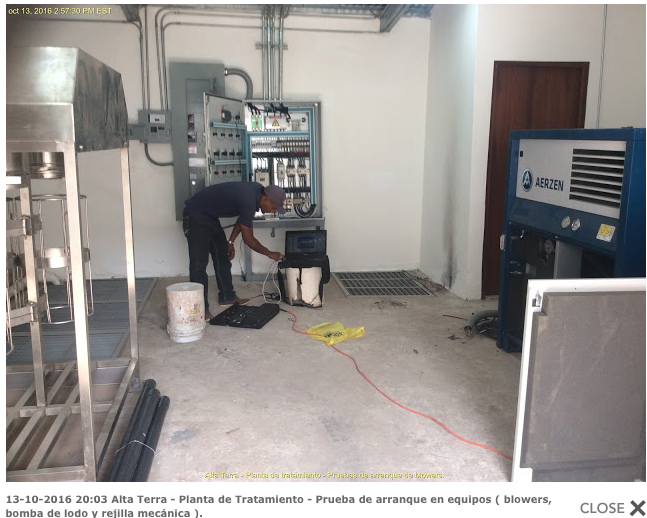

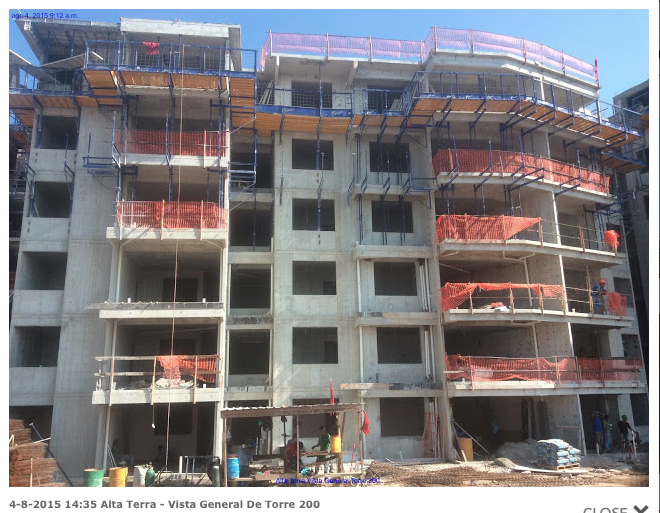

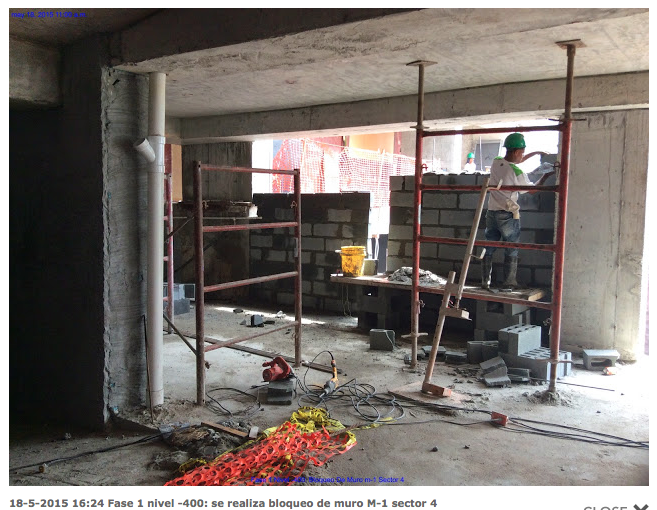

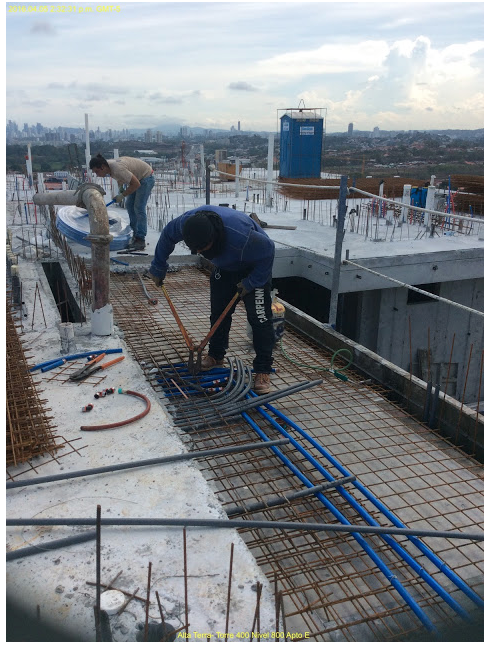

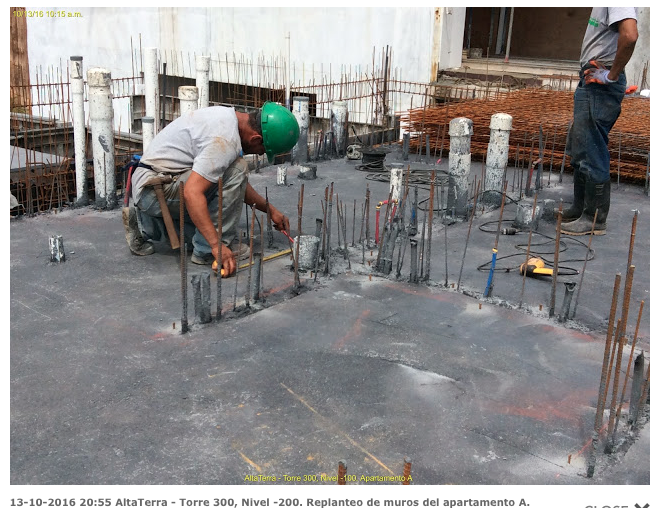

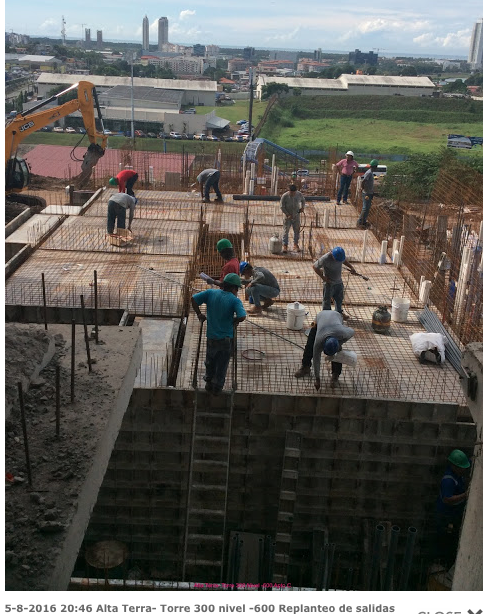

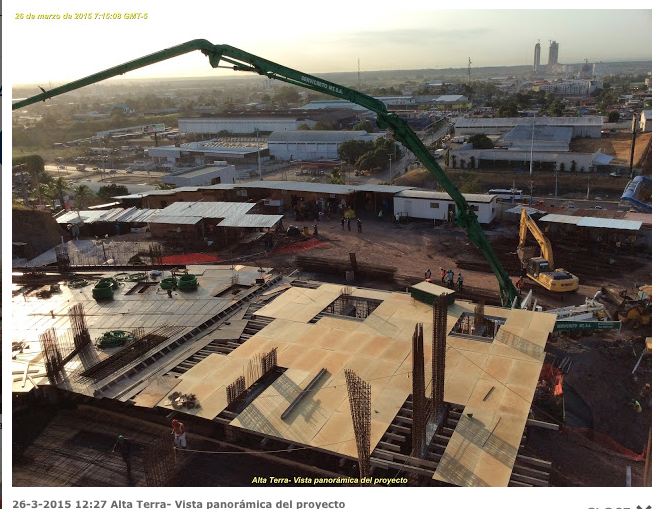

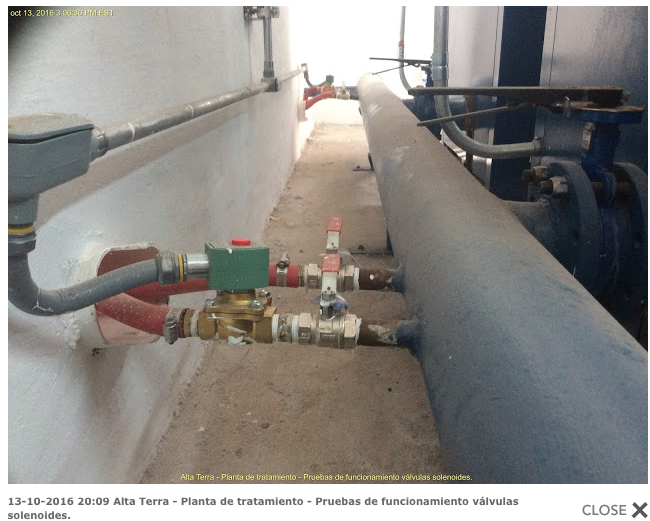

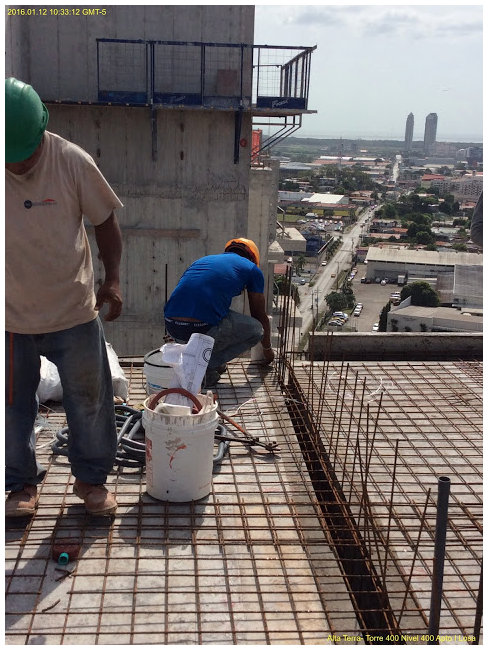

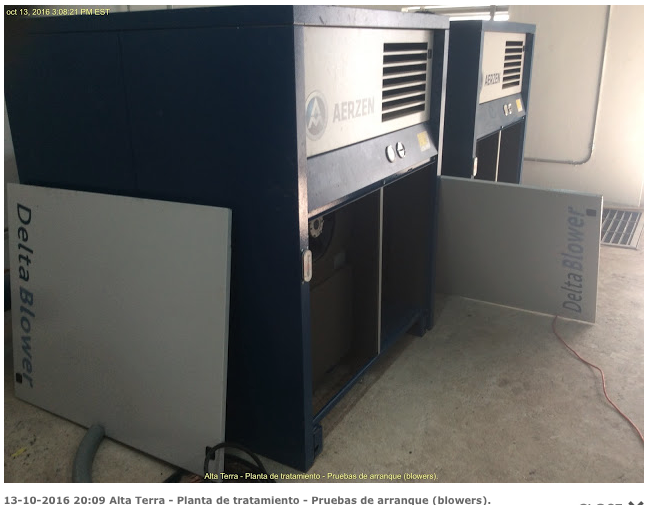

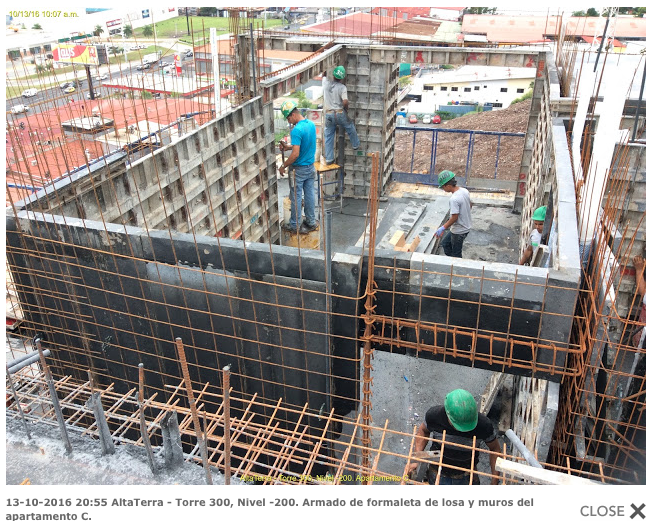

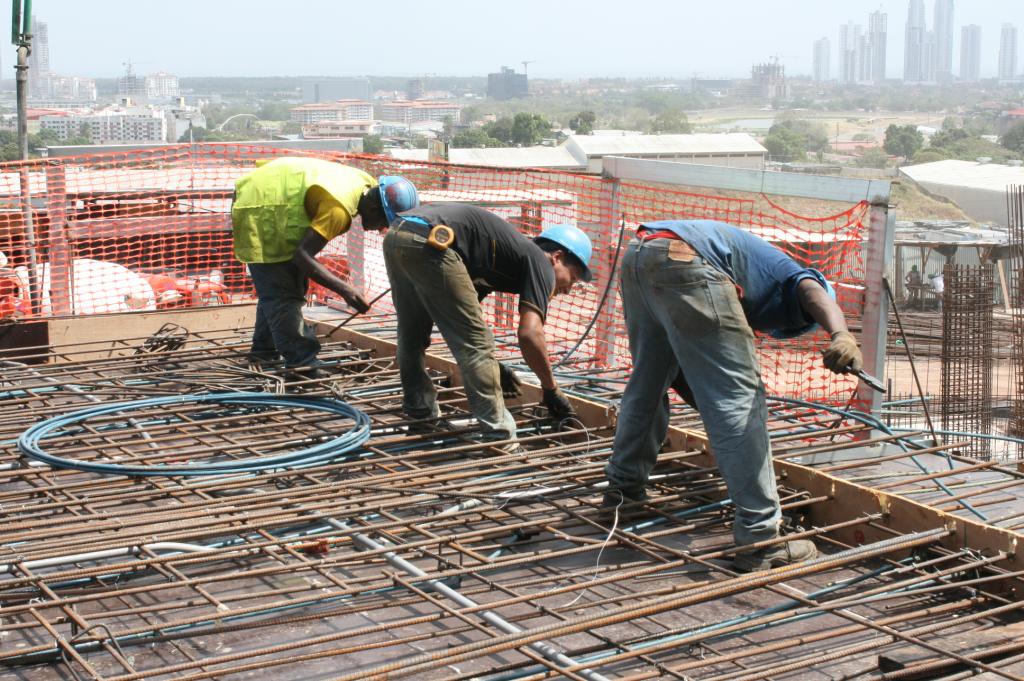

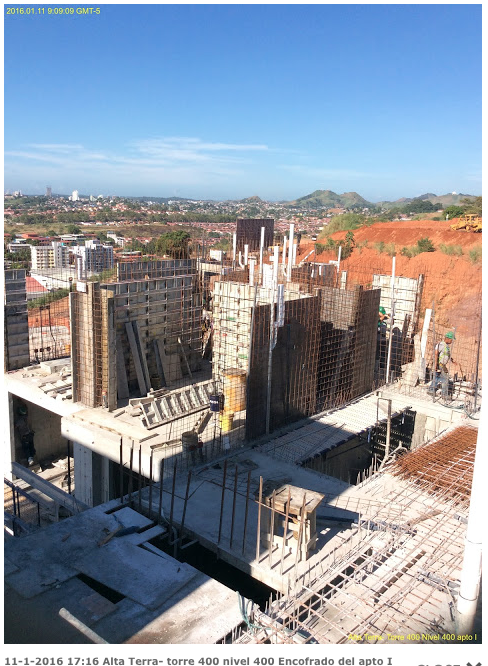

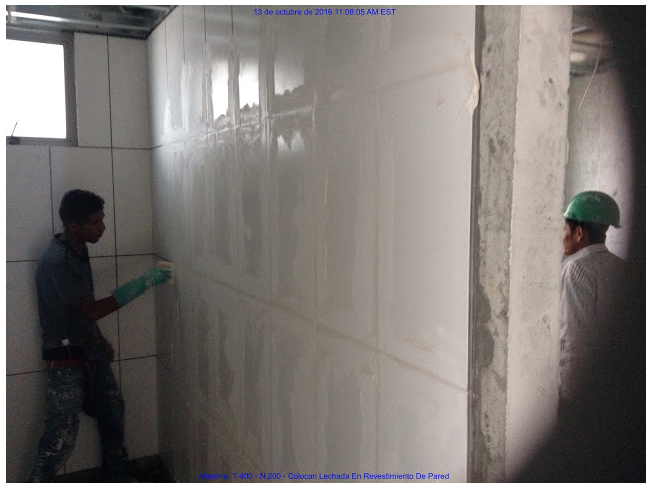

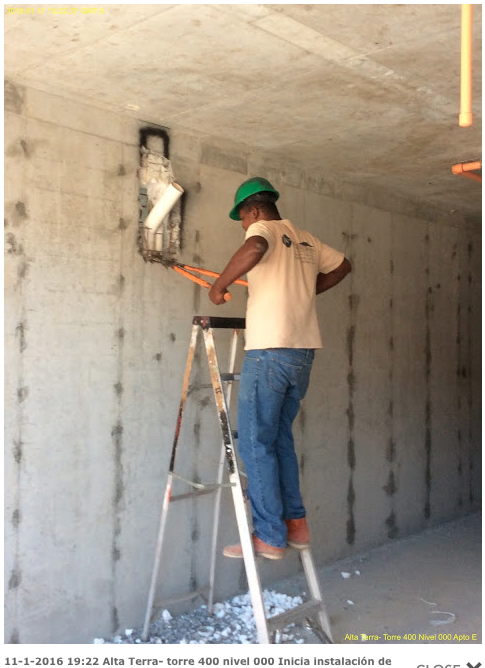

Torre 300 - Nivel -200 Replanteo de muros apto A Torre 300 - Nivel -200 Armado de formaleta  losa y muros apto C Estructura de techo Torre 400 Pruebas de arranque Planta de Tratamiento - Blowers Pruebas de arranque Planta de Tratamiento - Válvulas Pruebas de arranque Planta de Tratamiento - Arranque Equipos Test de electricidad T100 Pasteo pasillos T400  Nivel 300 Pasteo apartamentos T400 Nivel 300 Lechada revestimiento apartamentos T400 Nivel 200 Avances en paisajismo area de piscina Area de garita acceso y oficina de administración Vista panoramica area de piscina Area de garita acceso y oficina de administración Vista T100 y avance muro perimetral Loma Brown

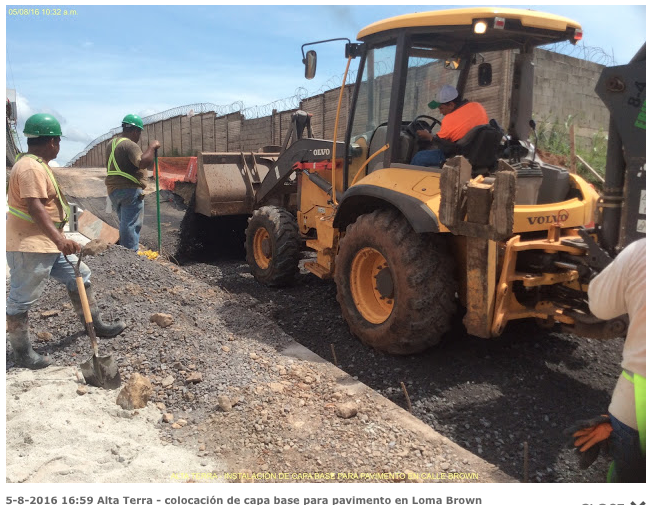

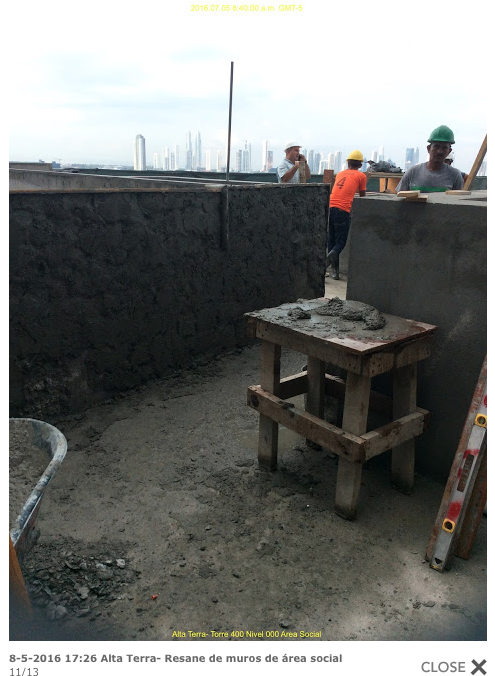

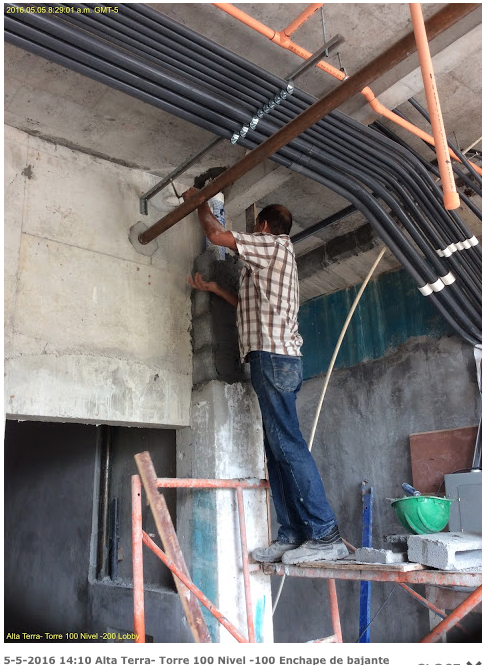

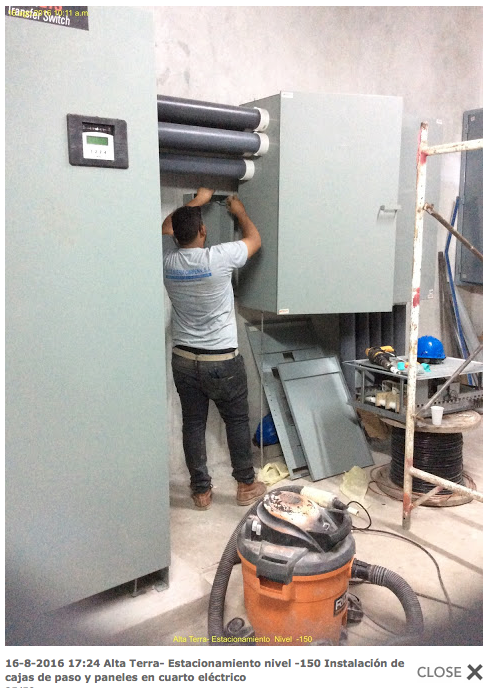

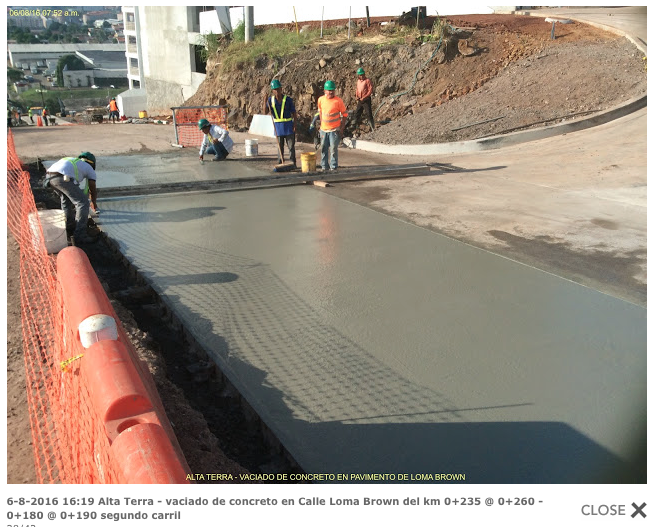

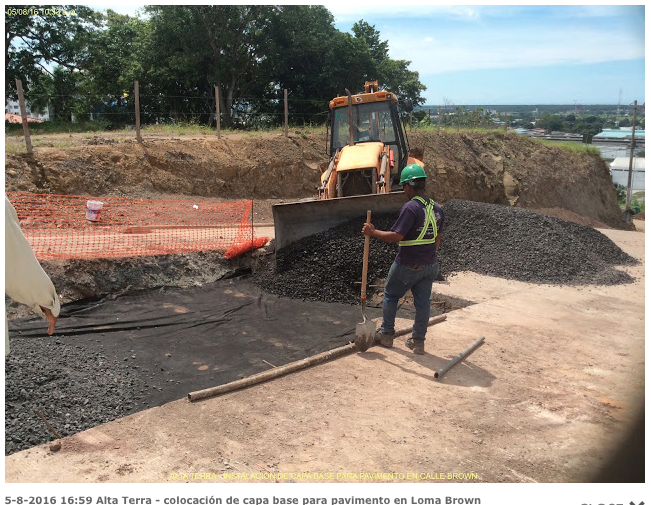

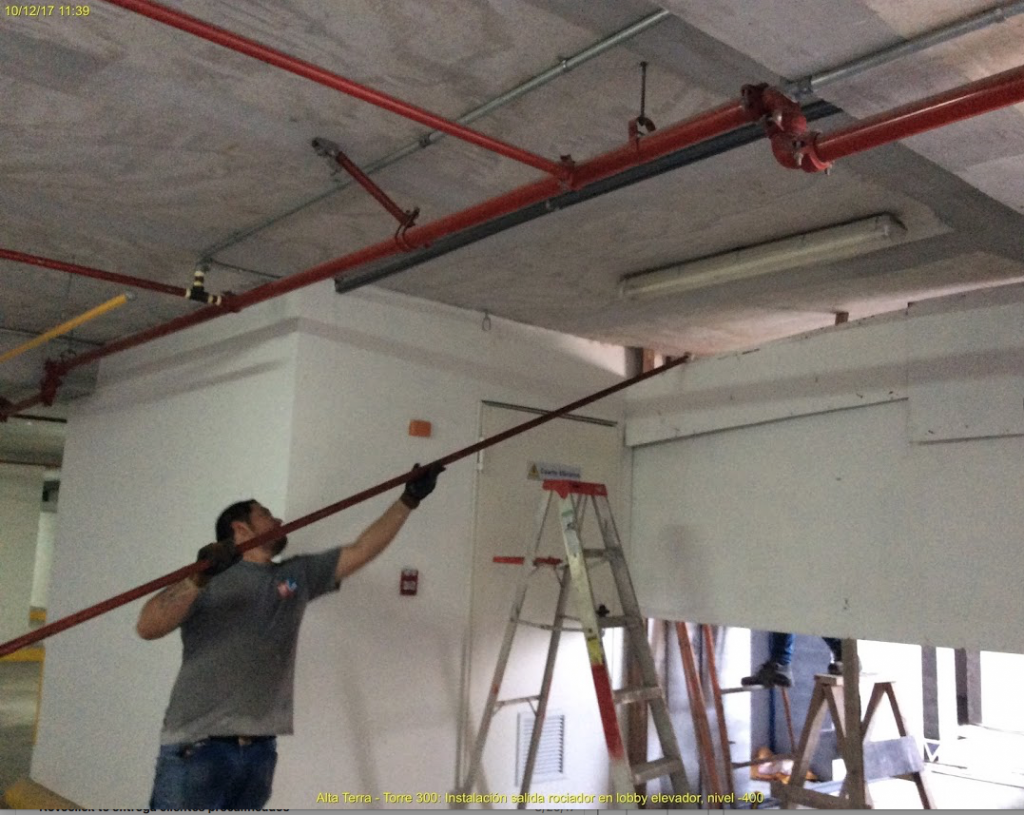

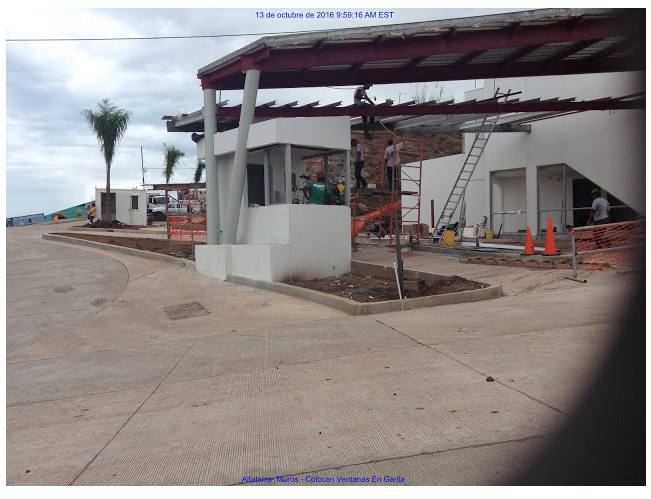

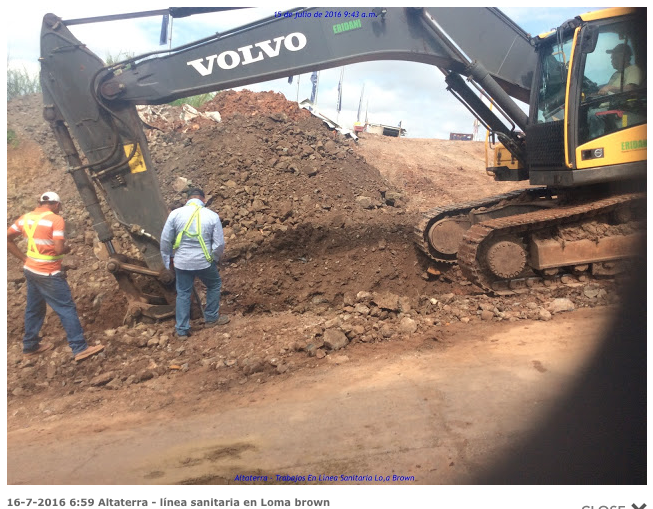

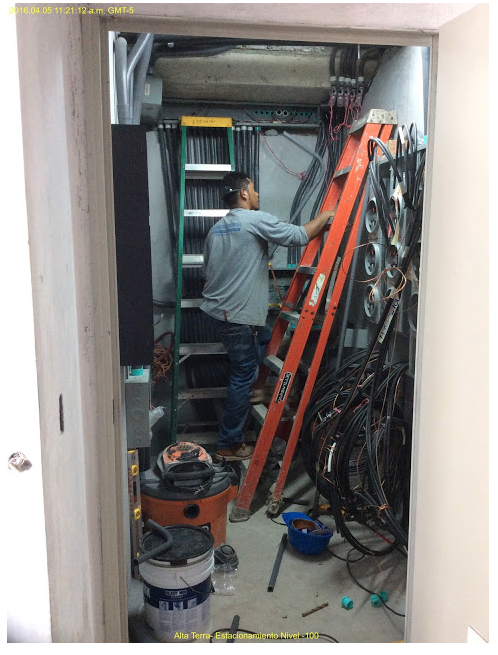

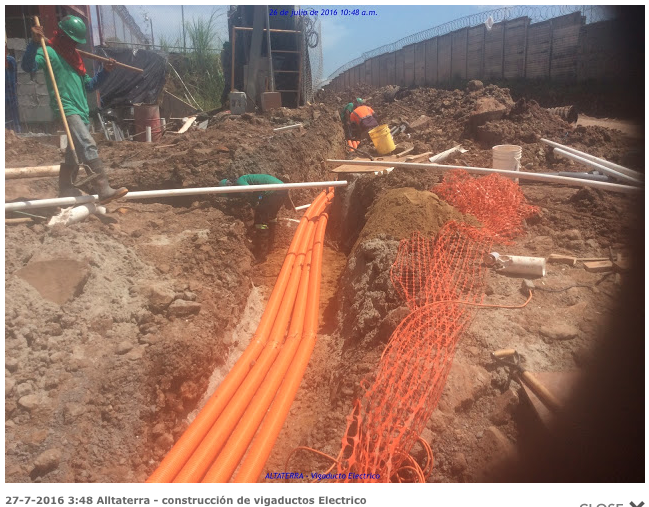

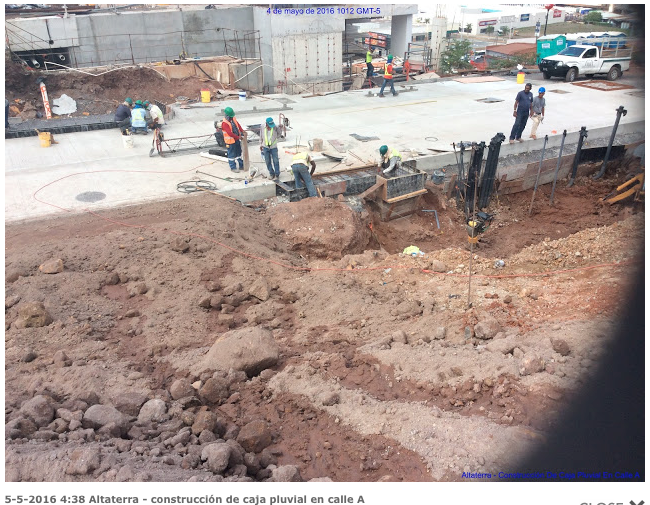

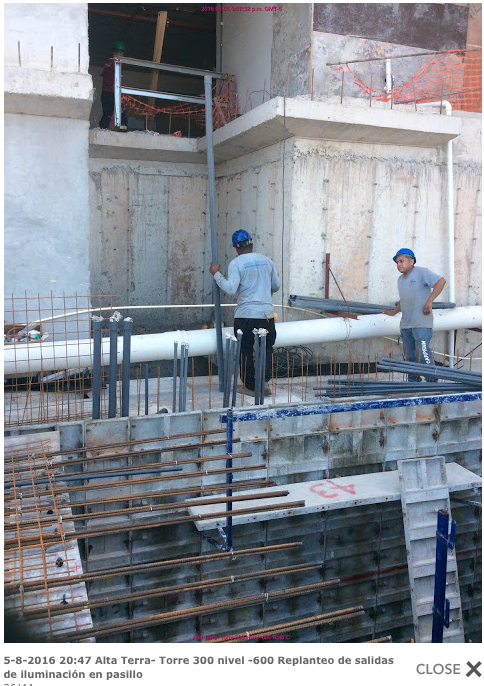

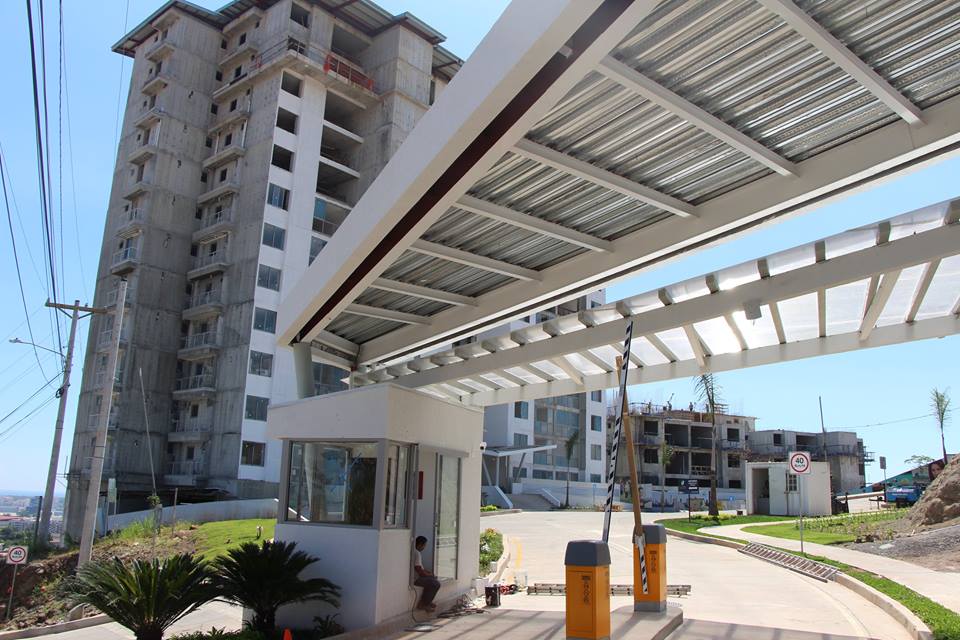

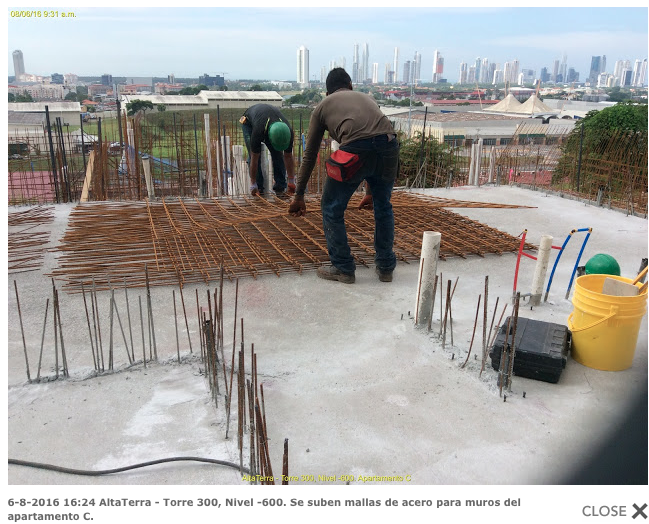

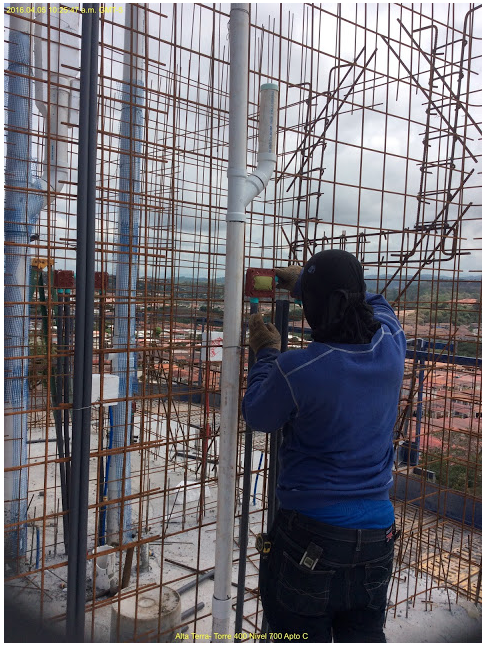

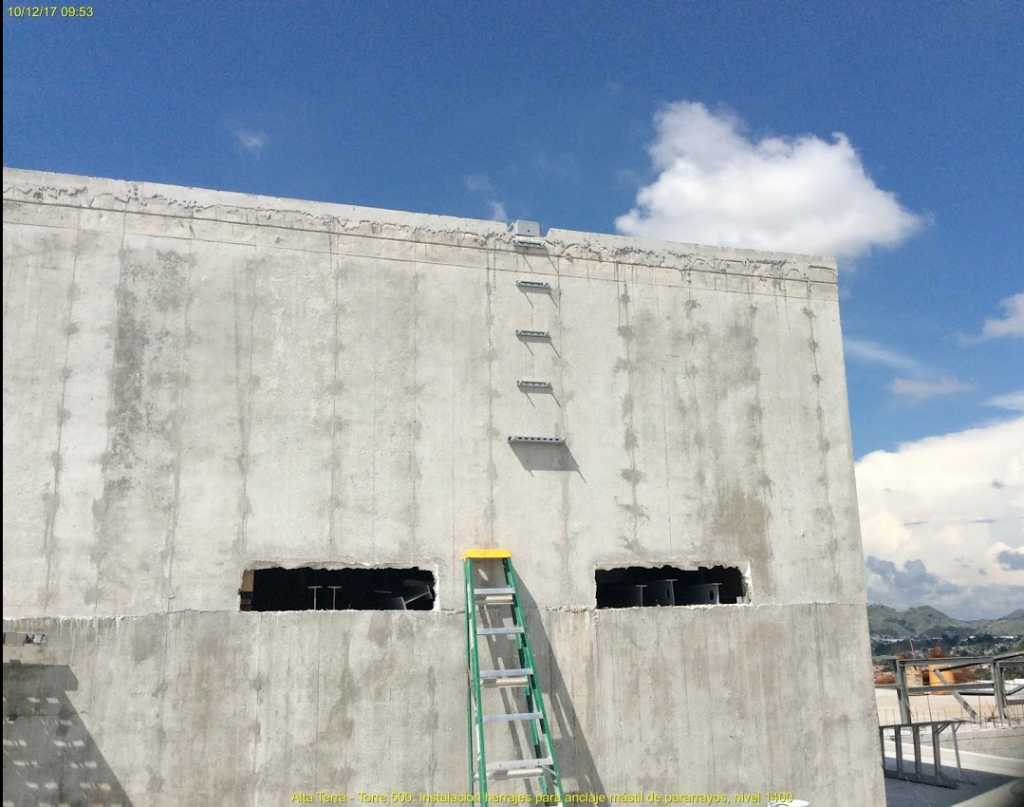

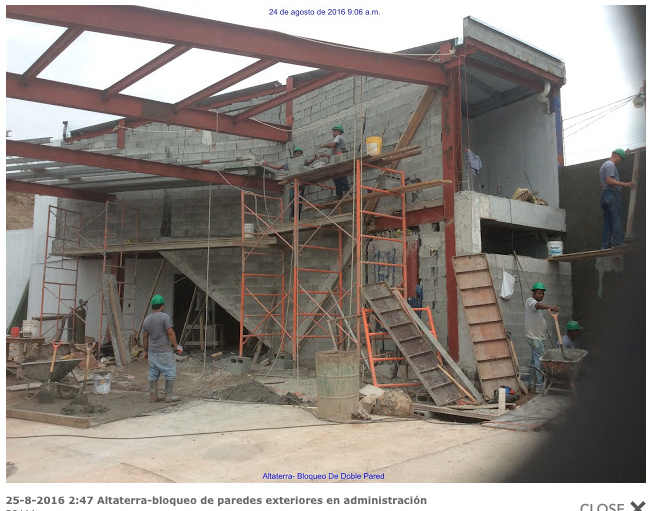

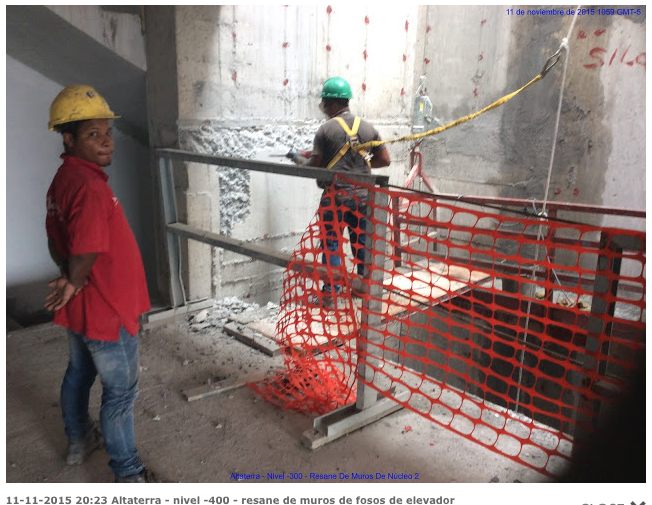

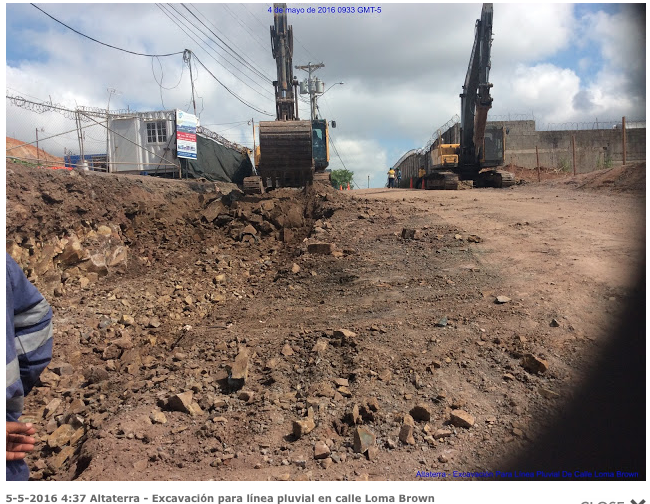

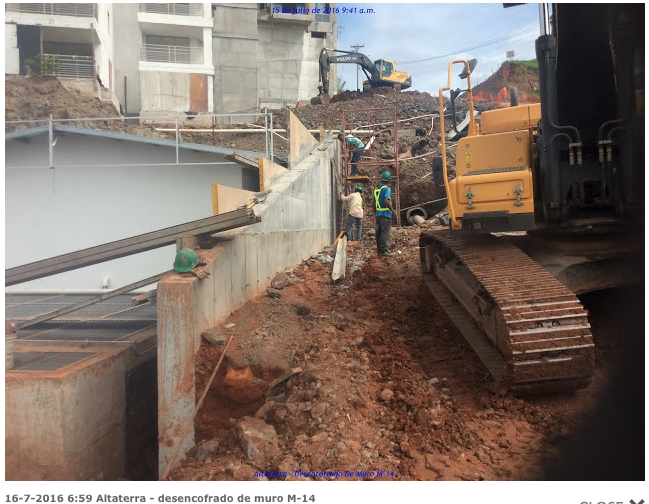

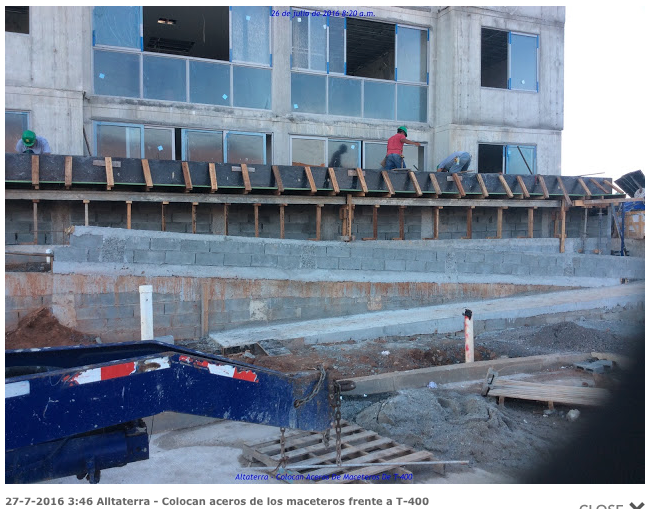

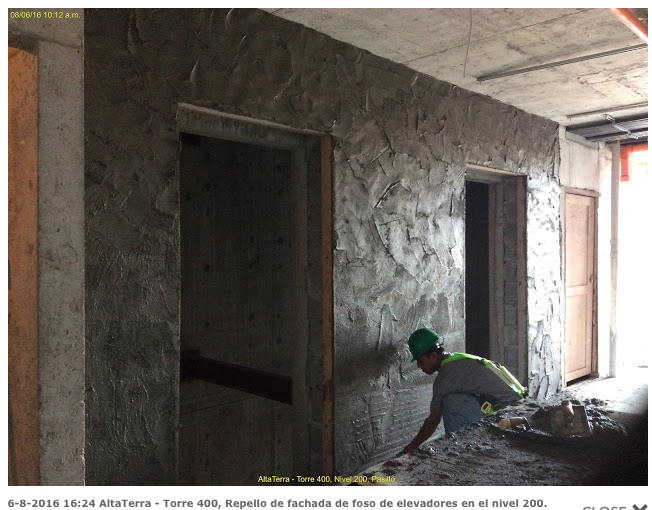

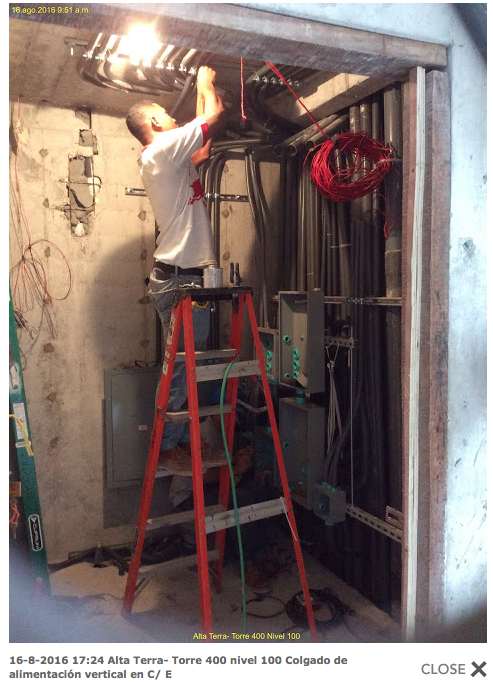

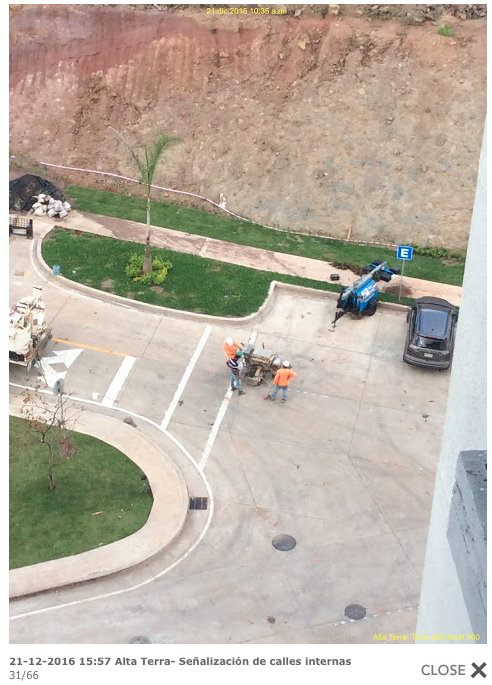

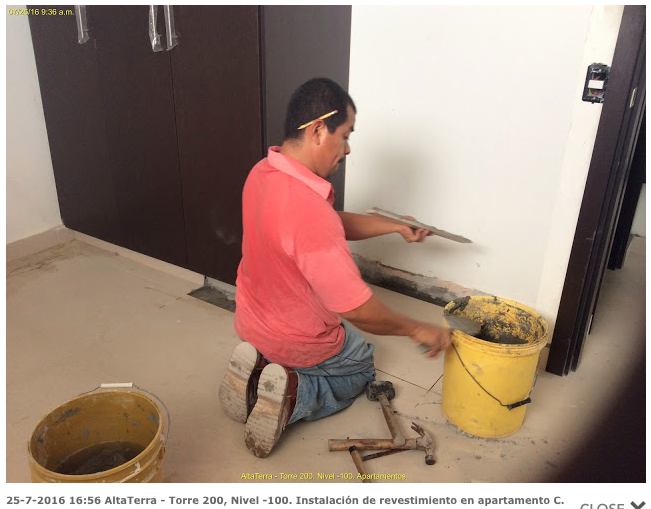

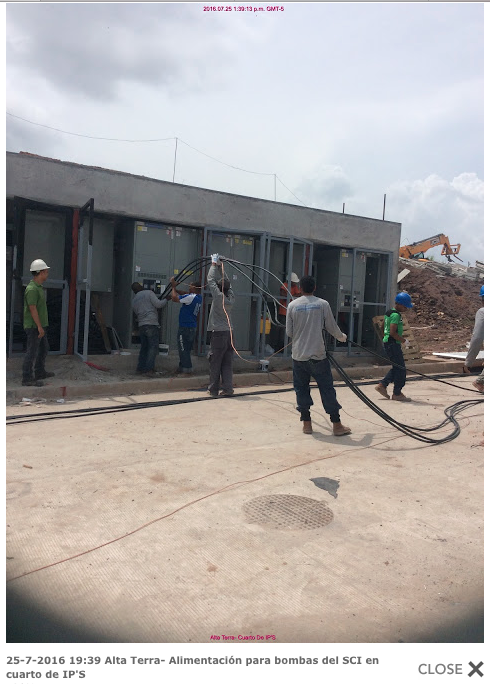

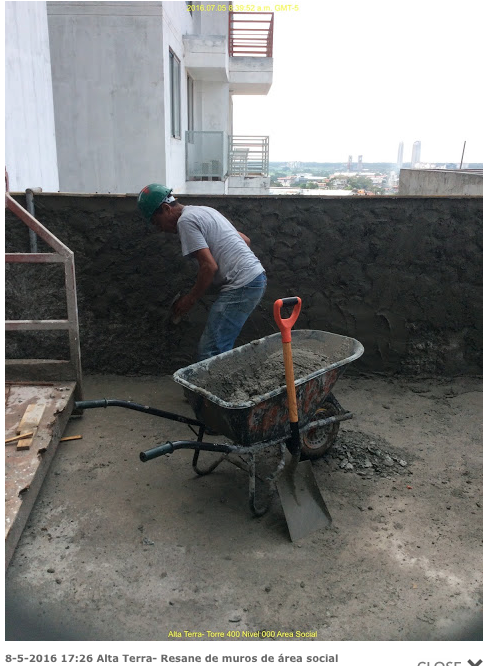

Repello fachada de elevadores T400 Nivel 200 Trabajos en nivel -600 T300 Ampliación calle Loma Brown Ampliación calle Loma Brown Conexión de Polo a tierra en cuarto IP Trabajos en area de acceso hacia Lobby T400 Revestimientos en apartamento H T400 Cielo raso en nivel 000 de T400 Cielo raso en nivel 000 de T400 Trabajos en avance de T300 Trabajos en avance de T300 Trabajos en avance de T300 Garita de Acceso Vaciado de pavimento en area de la garita de acceso Vista General area de la garita de acceso Vista General

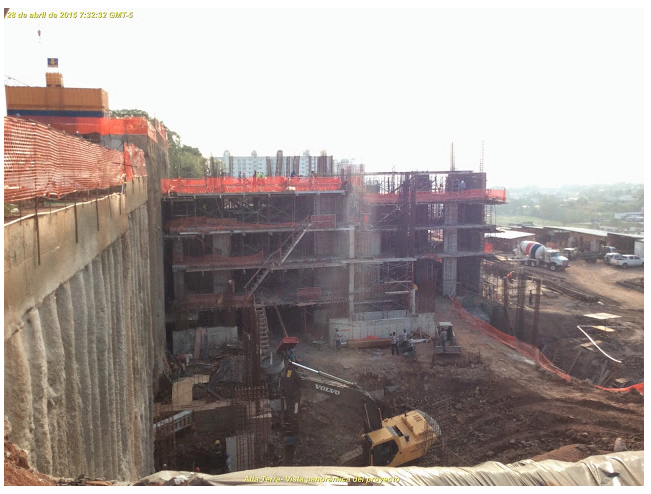

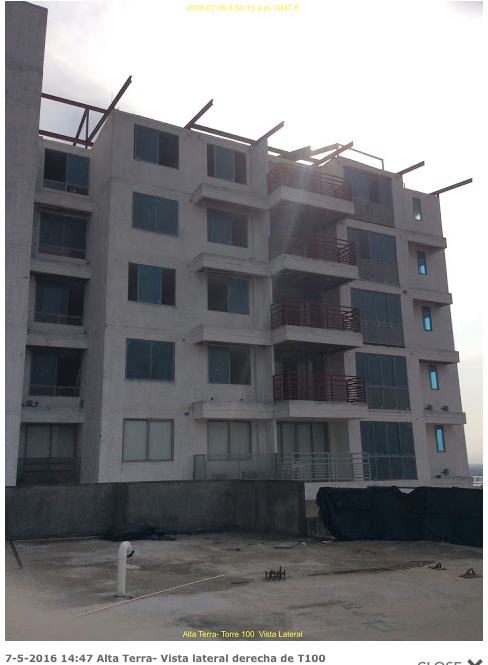

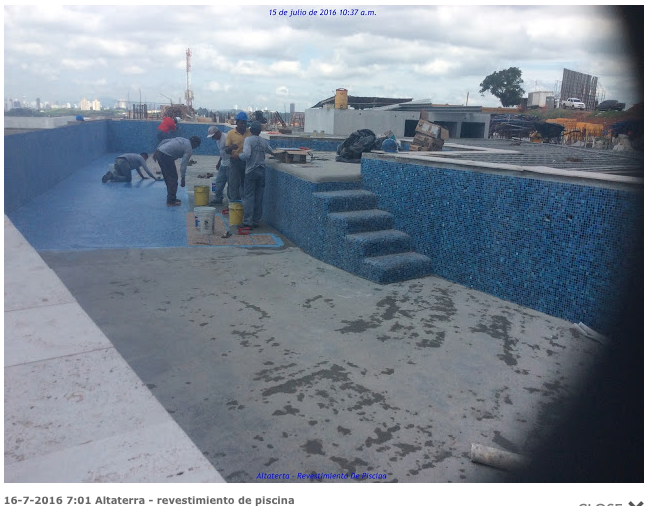

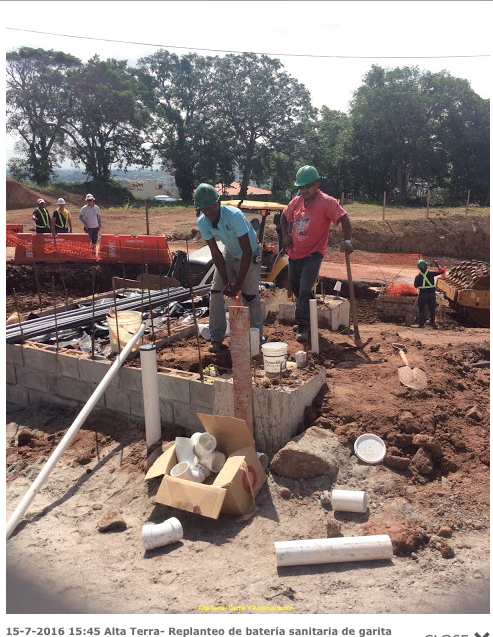

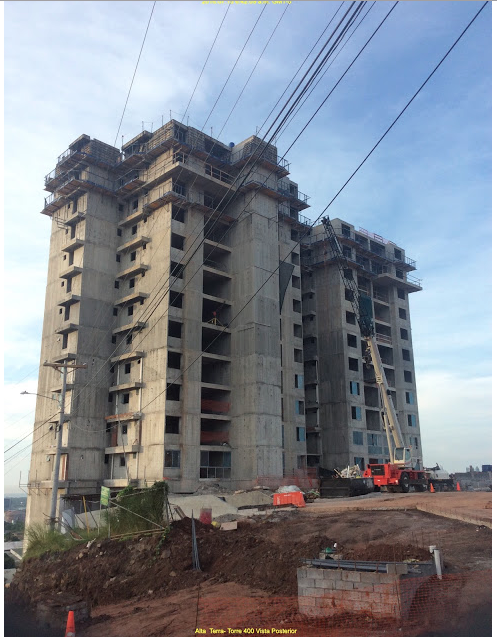

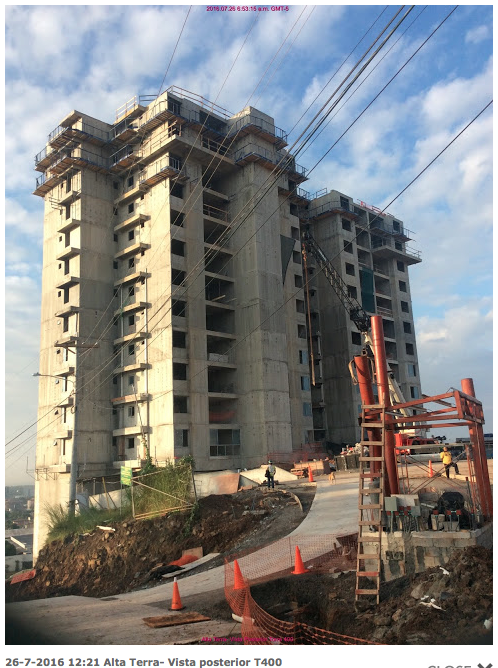

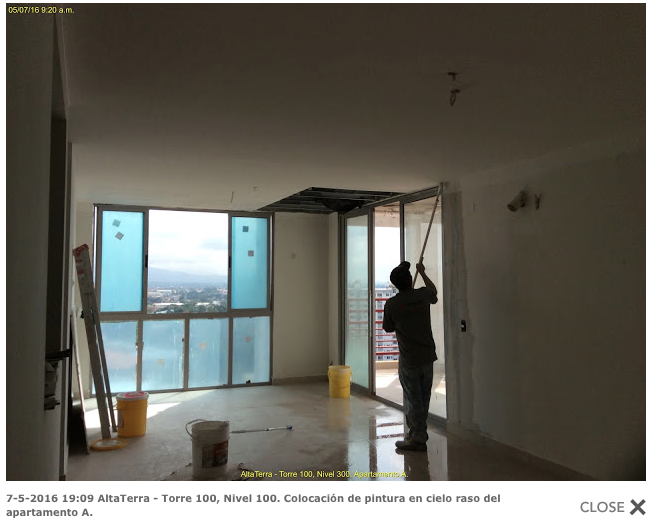

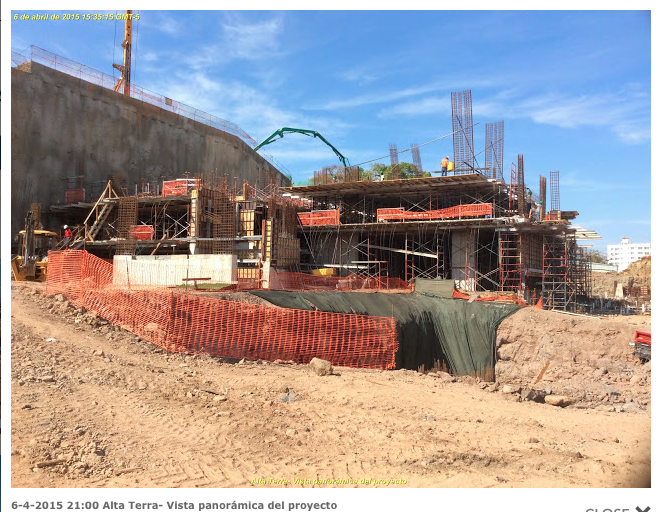

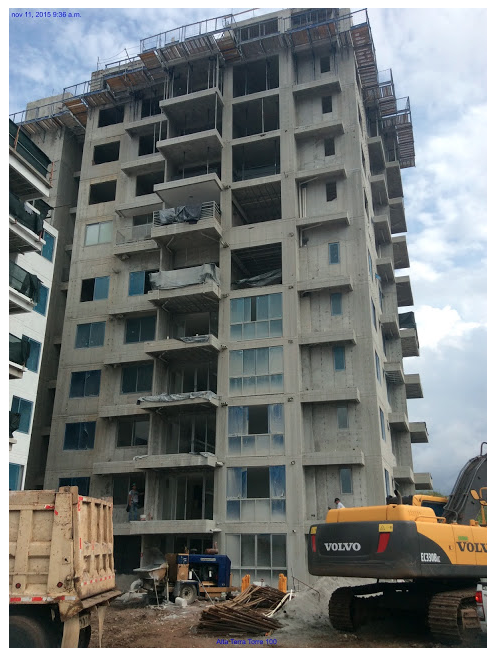

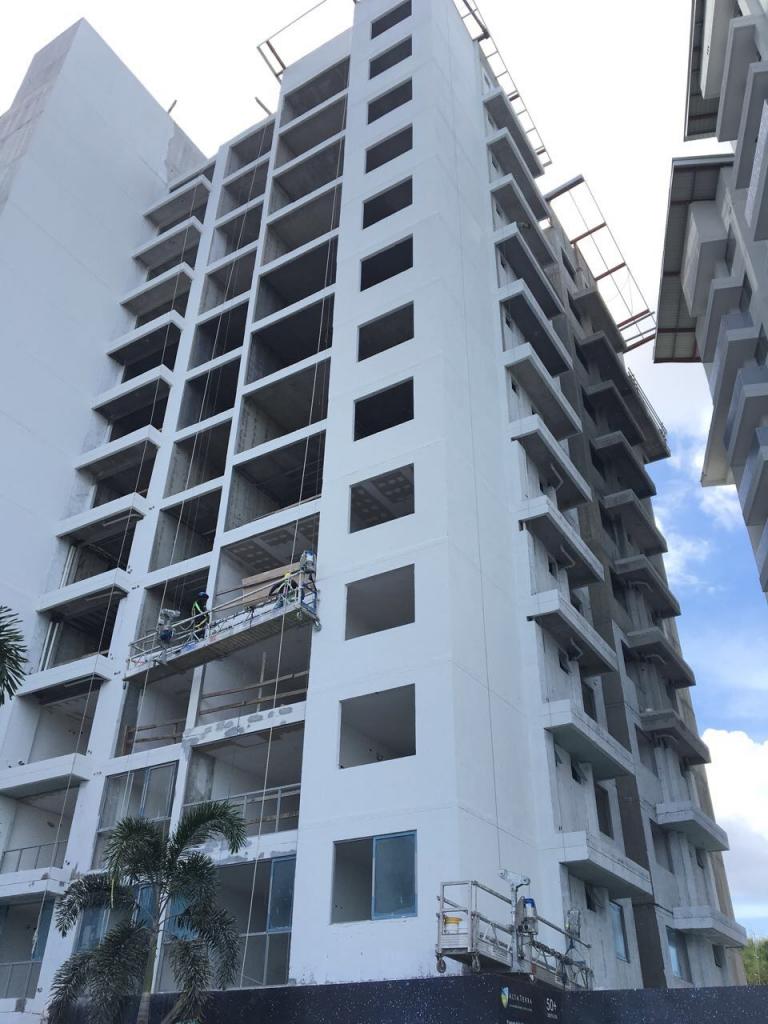

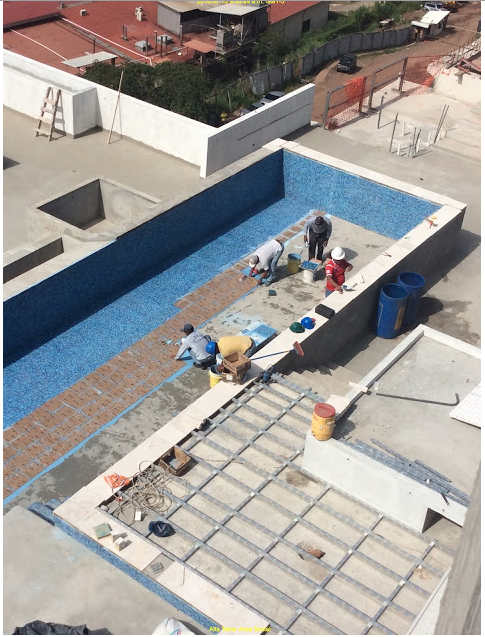

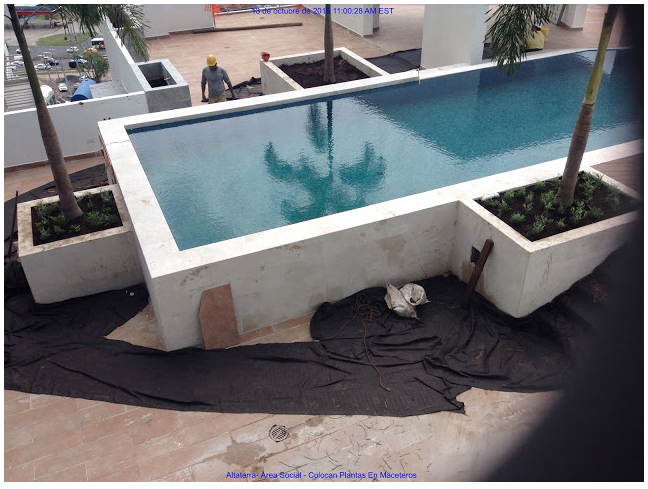

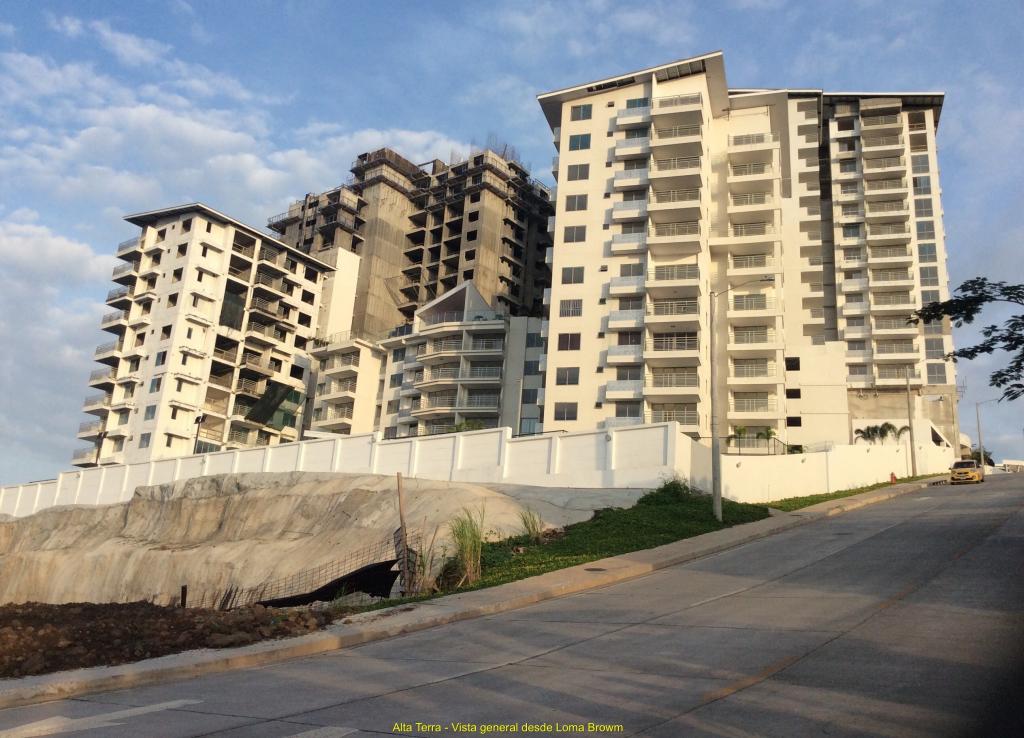

Vista general Trabajos de infraestructura para ampliación Loma Brown Vista lateral de T100 Vista Lateral T400 Vista Posterior T400 finalizando construcción de estructura Armado formaleta cuarto de maquinas T400 Installation de puertas metálicas área e estacionamientos Avance en revestimiento de la piscina Fase 1 Replanteo de bateria sanitaria de la garita de seguridad Instalación de cubierta de techo T100 Preparación para pintura de barandas en apartamento de T100 Pasillo de apartamentos T100 - Nivel 400 Armado de formaleta cuarto de maquinas T400 Desencofrado de muro Trabajo de infraestructura sanitaria en Loma Brown Trabajos de mampostería en Oficina de administración Avance revestimiento de piscina Fase 1

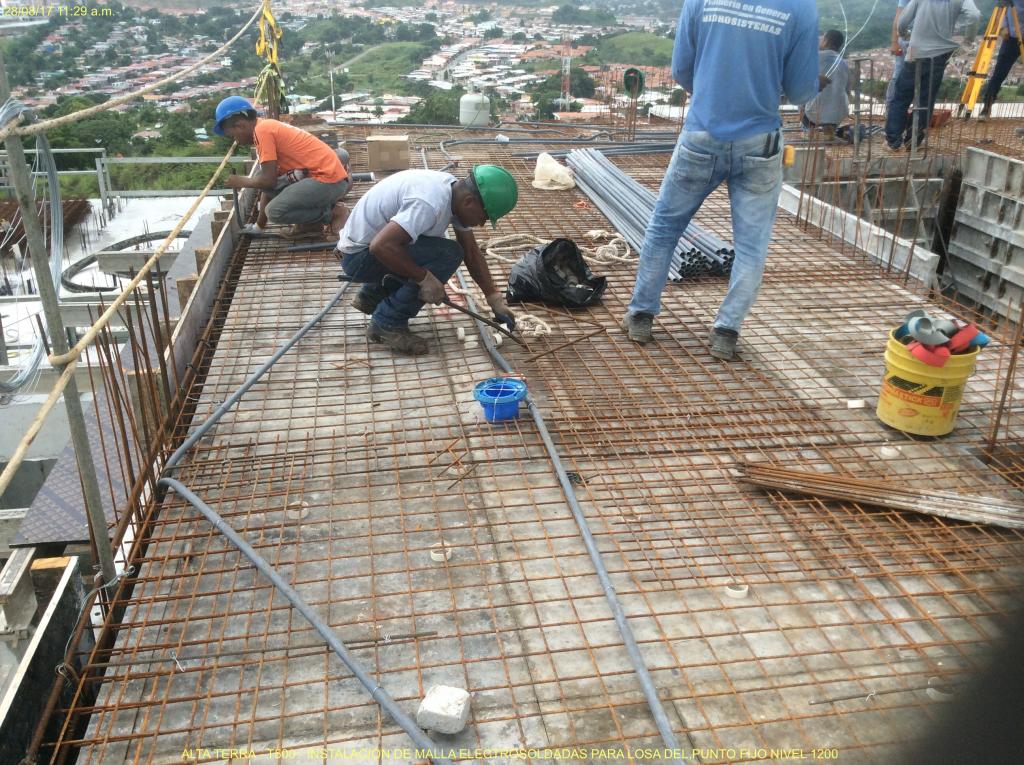

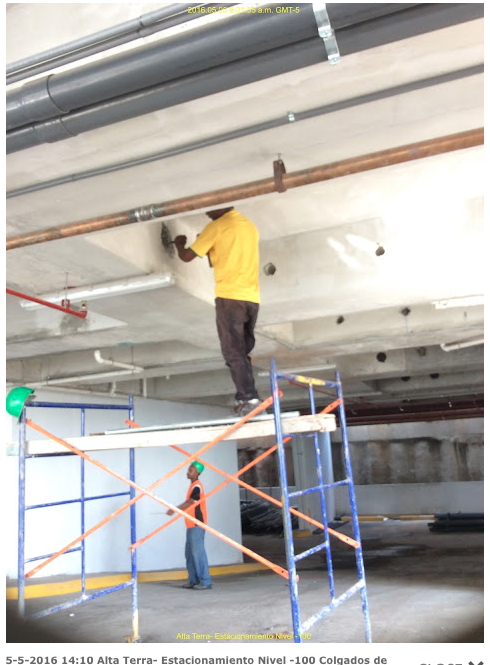

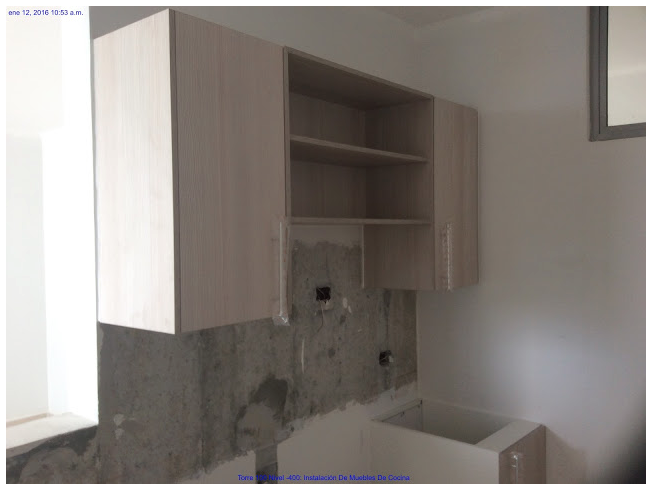

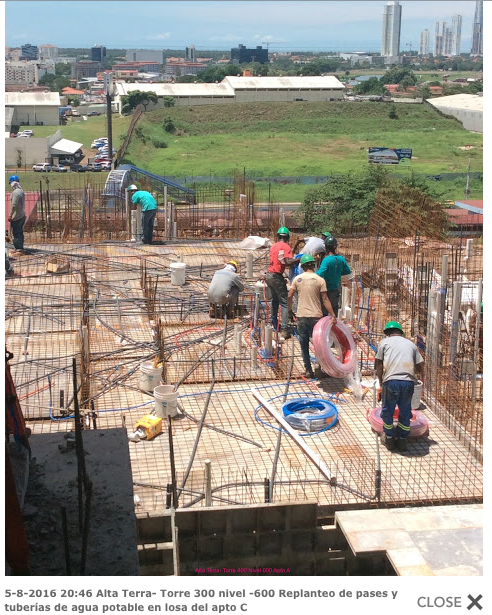

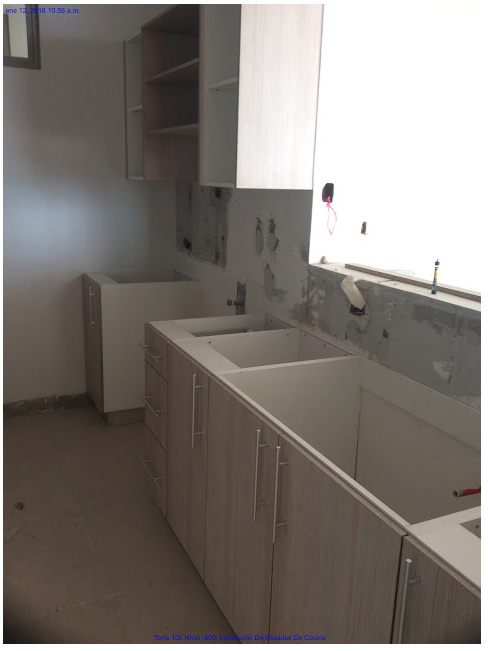

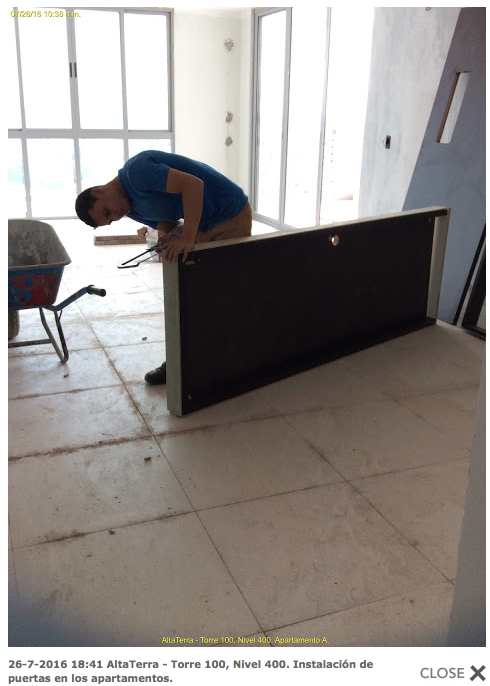

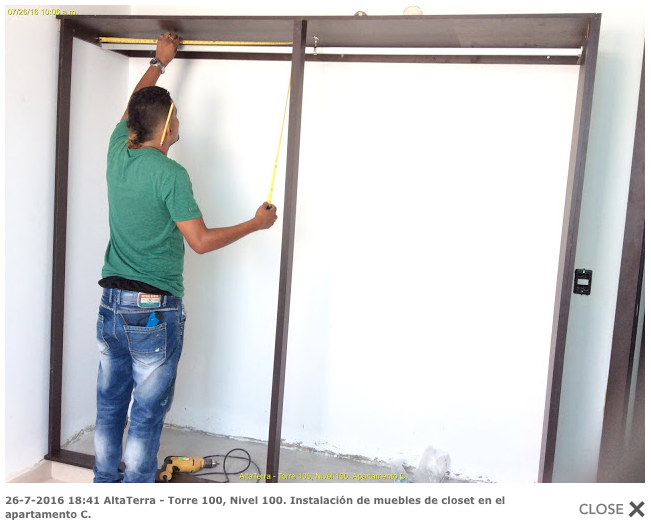

Replanteo pases de Losa T400 Estacionamientos - Colgado de alimentación hacia cuarto eléctrico Vista General T200 Instalación Muebles de Cocina Instalación Muebles de Cocina Instalación Muebles de Cocina

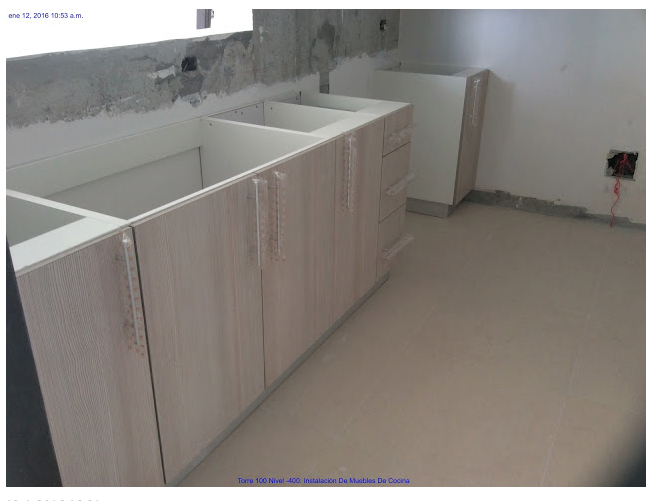

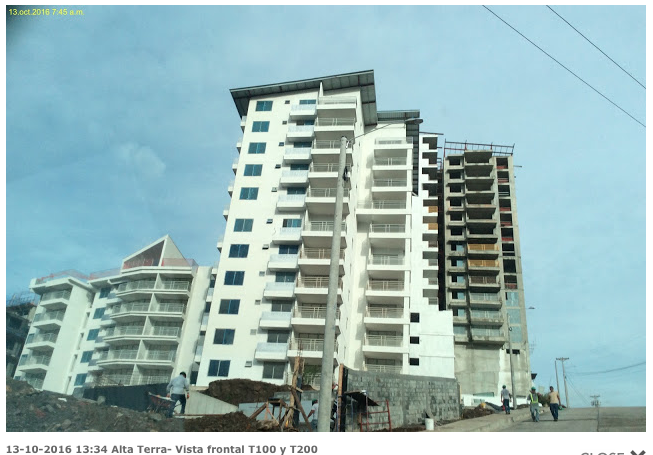

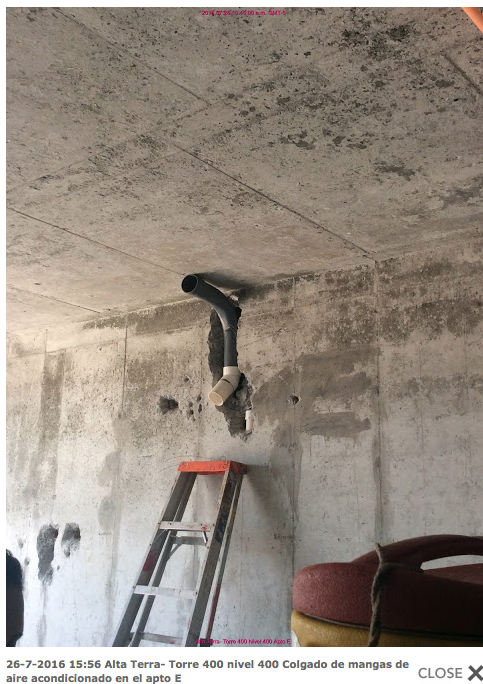

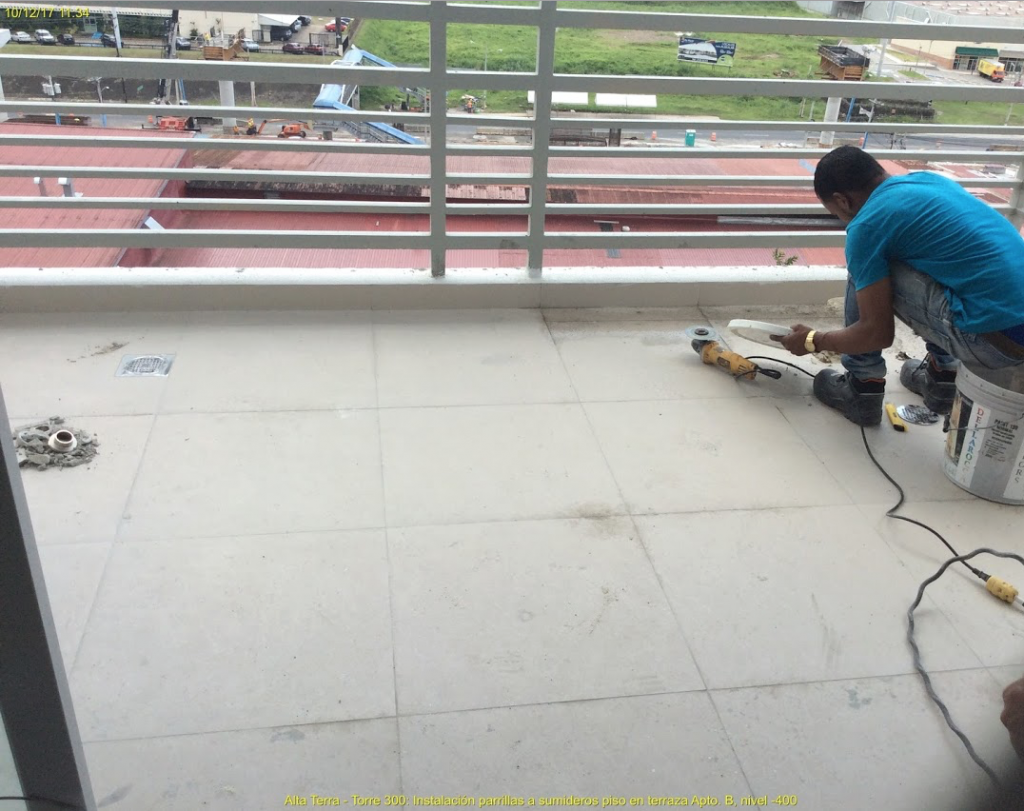

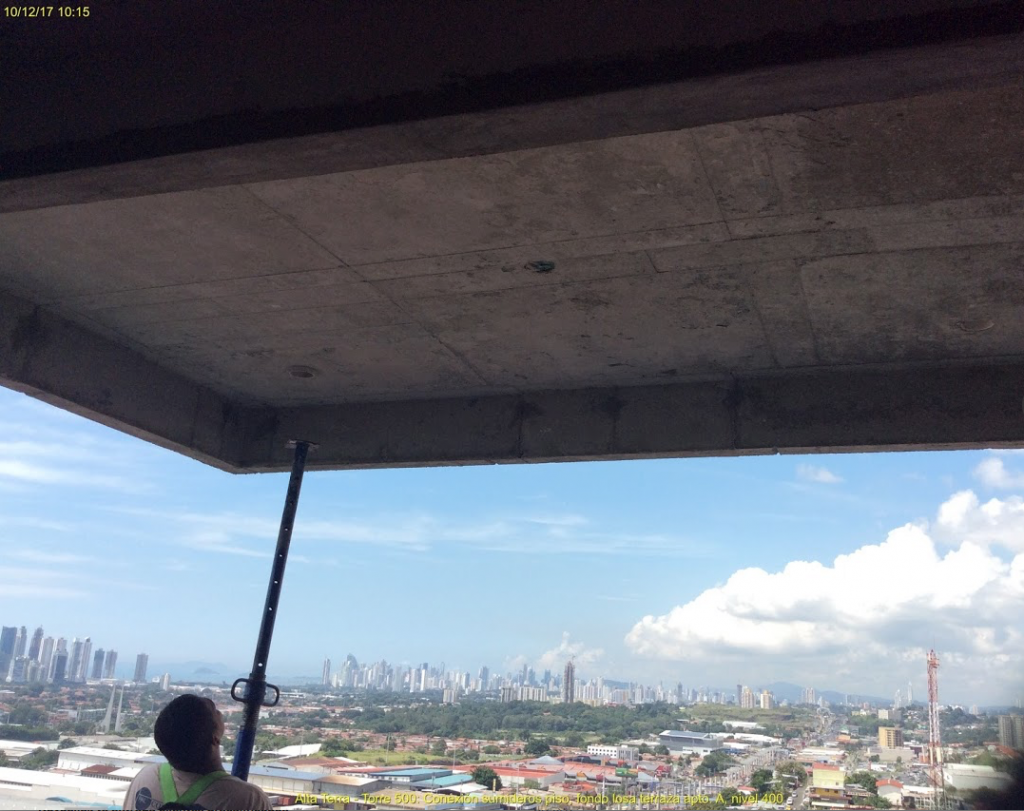

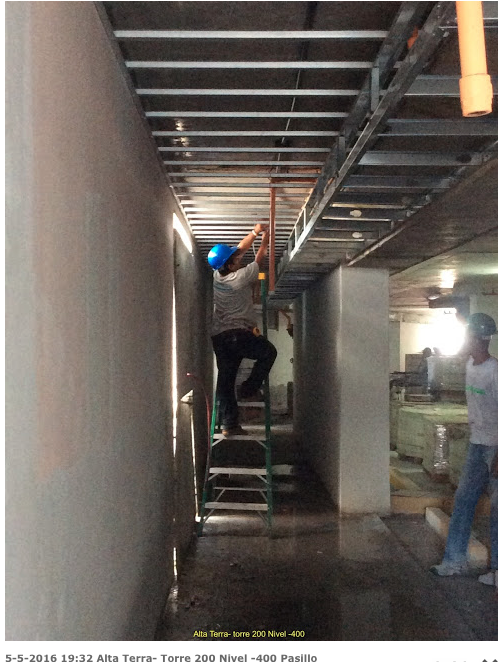

Replanteo tubería agua potable T400 Vista general T200 y T100 Instalación de mangas A-A Installation cielo raso en T100 Avance T400 Avance T400 Vista general T100 Avance T400

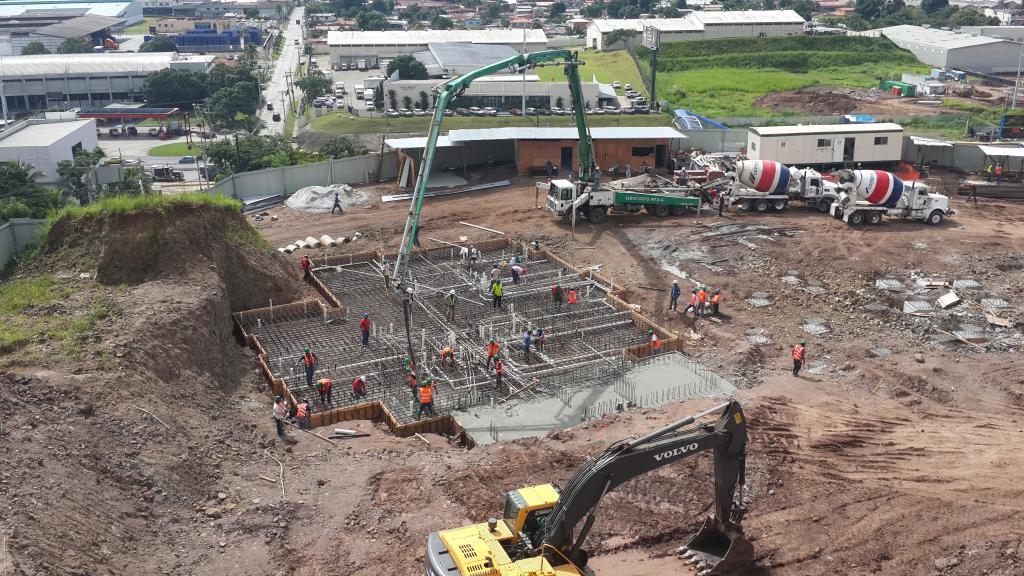

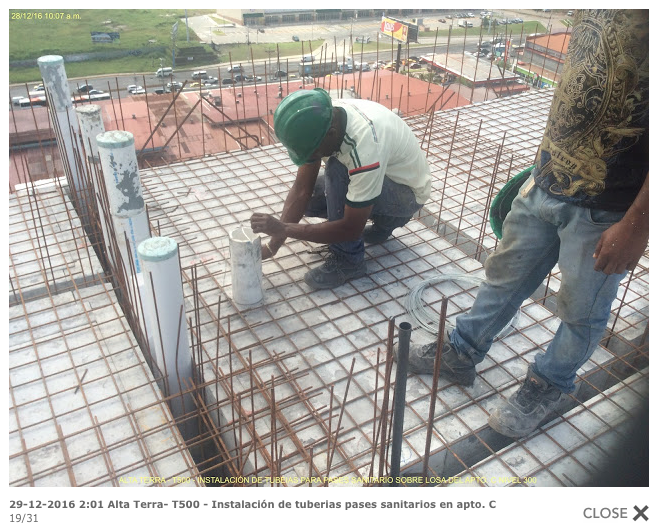

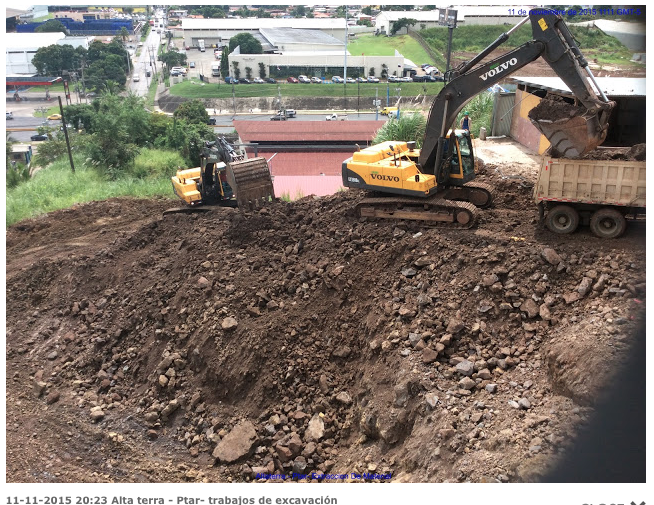

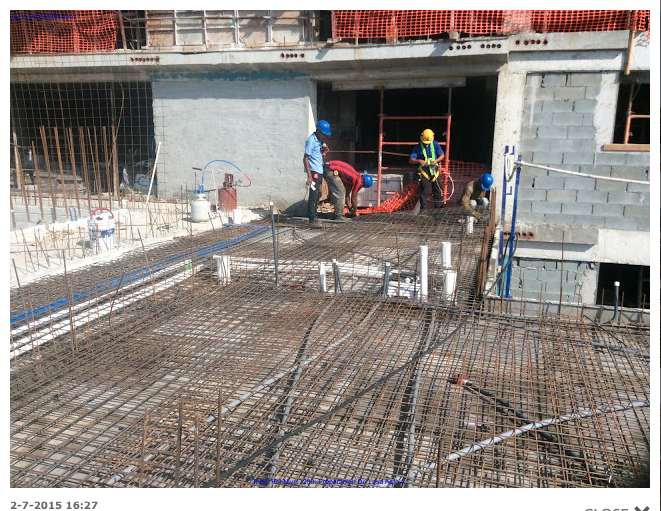

Excavación Planta de Tratamiento Repello foso de elevadores Replanteo de tuberias Apto modelo F T400 Vista avance general T400 Vista General T100 Vista General T200

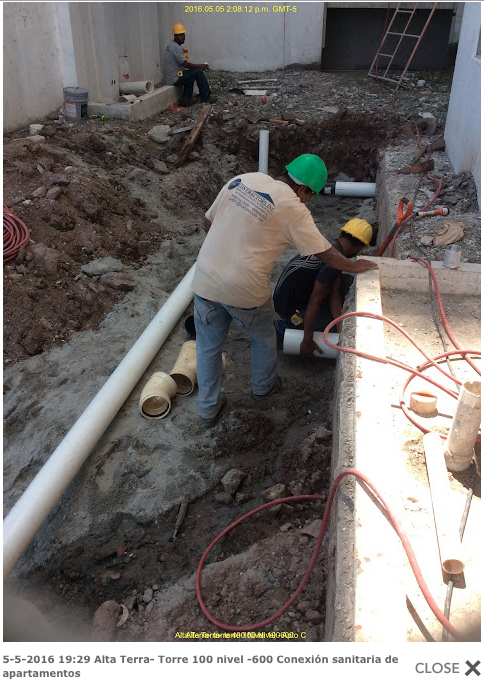

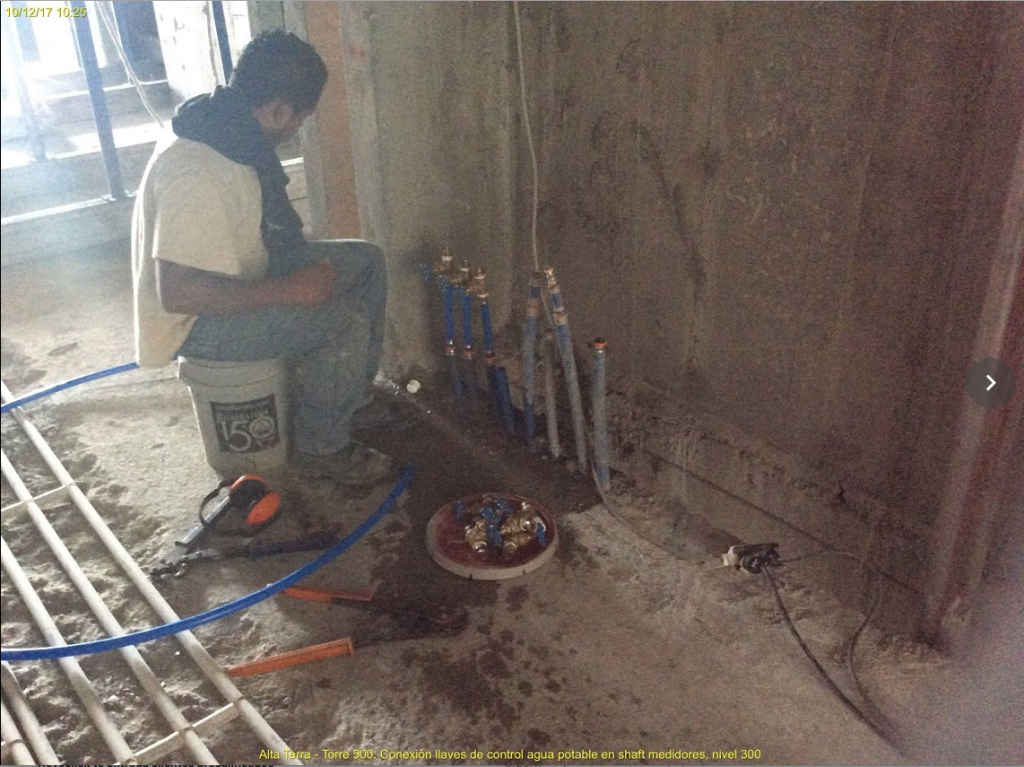

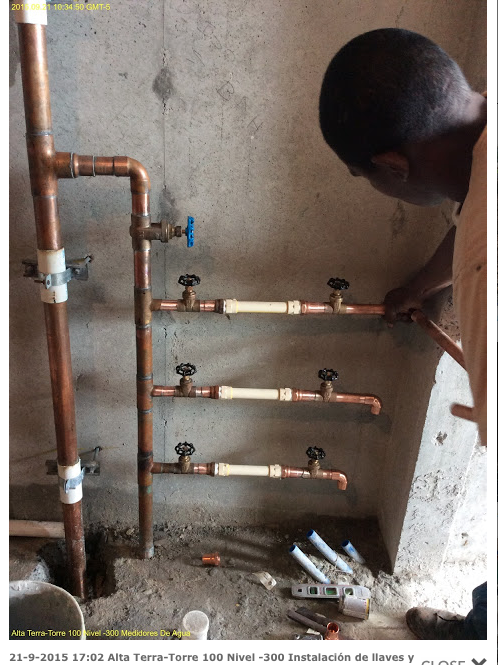

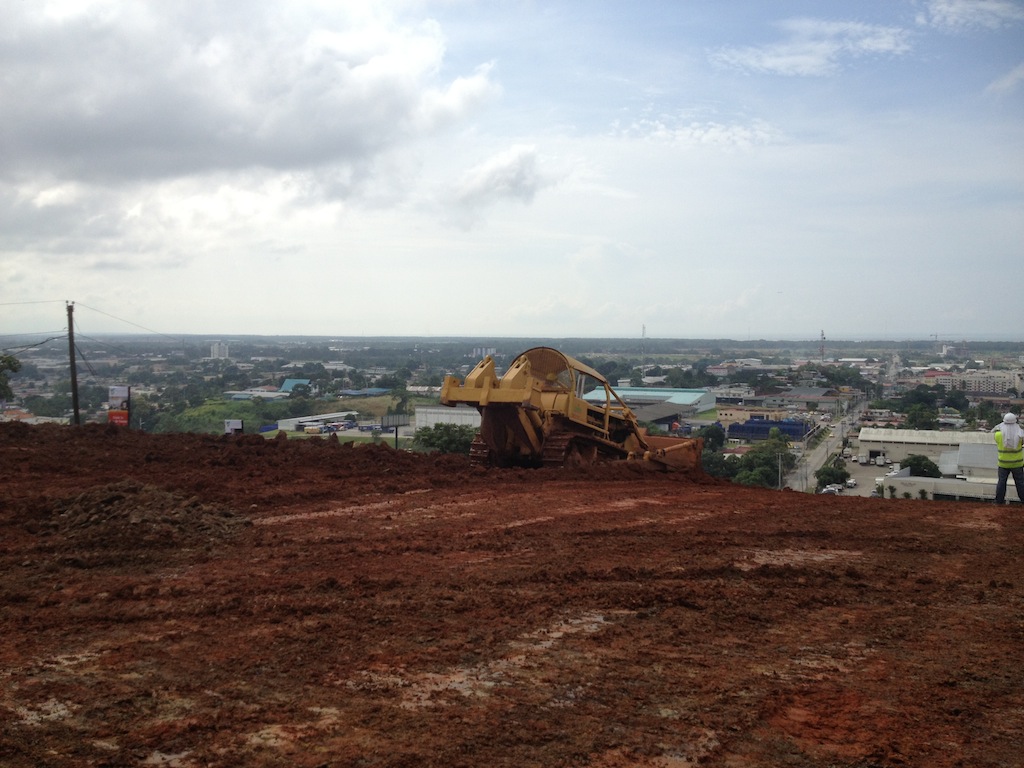

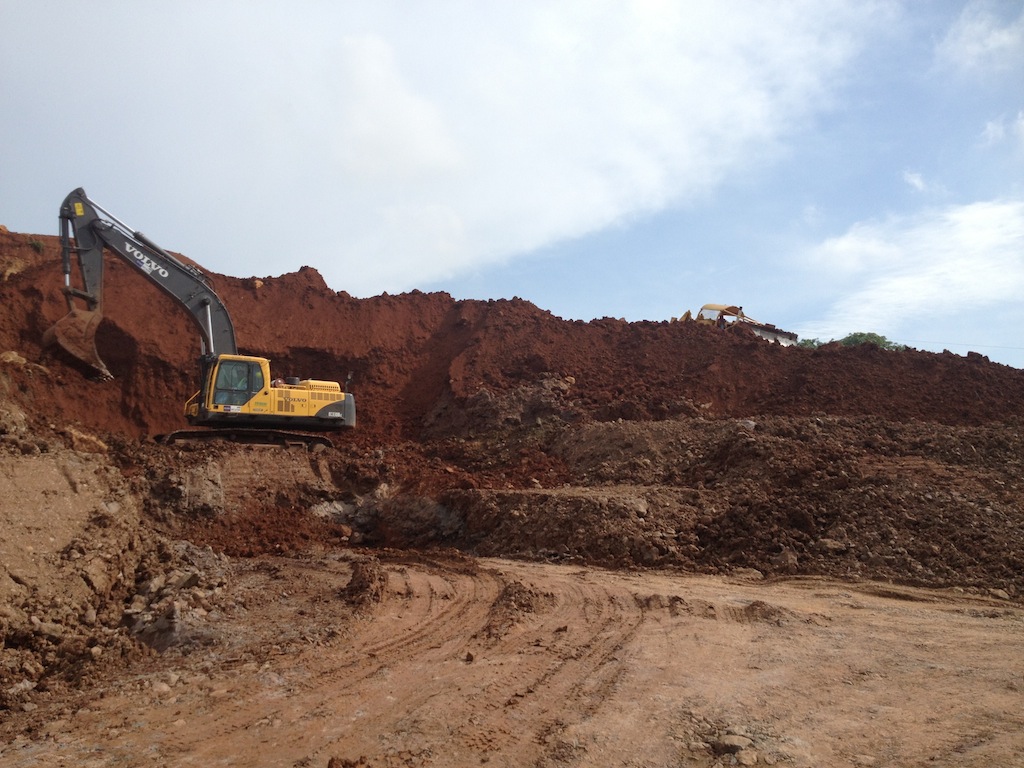

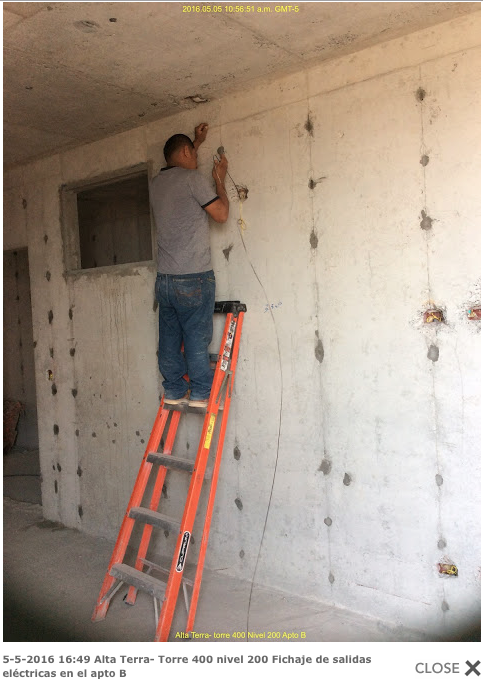

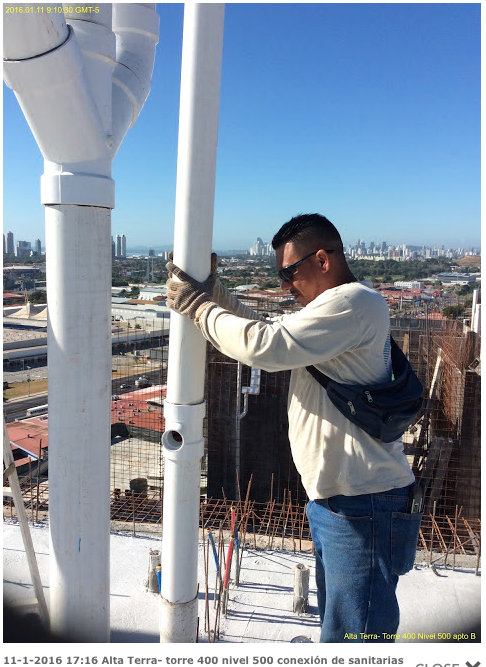

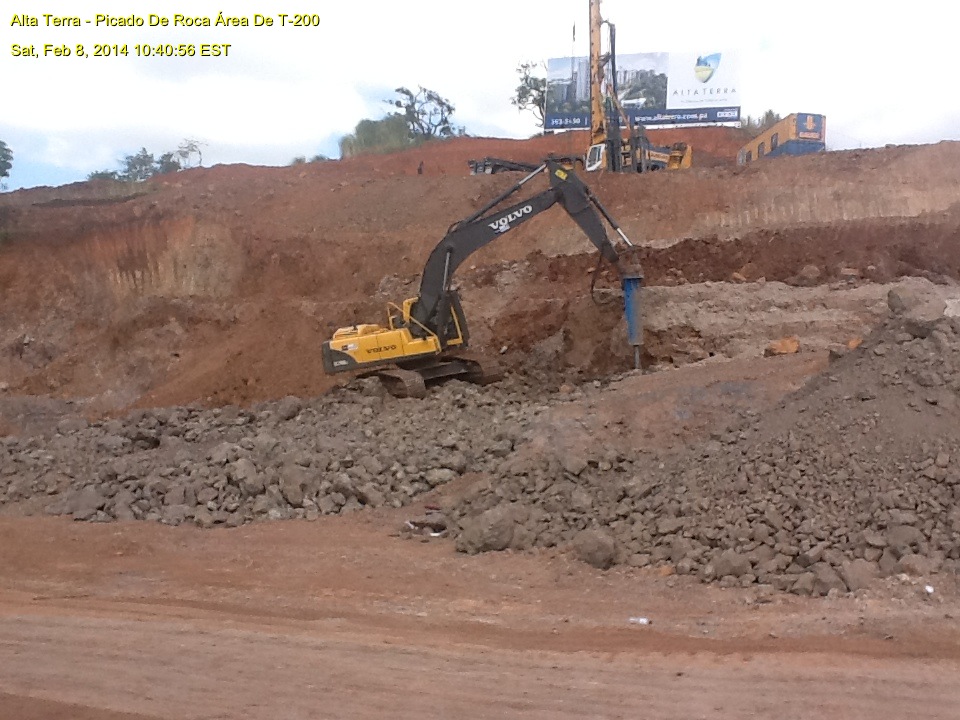

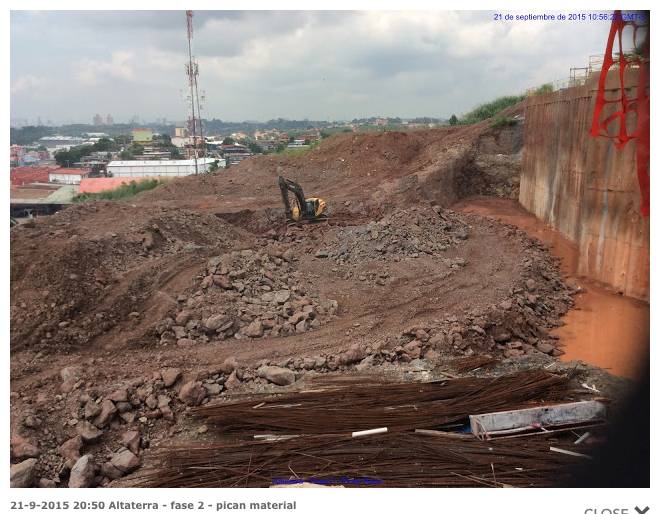

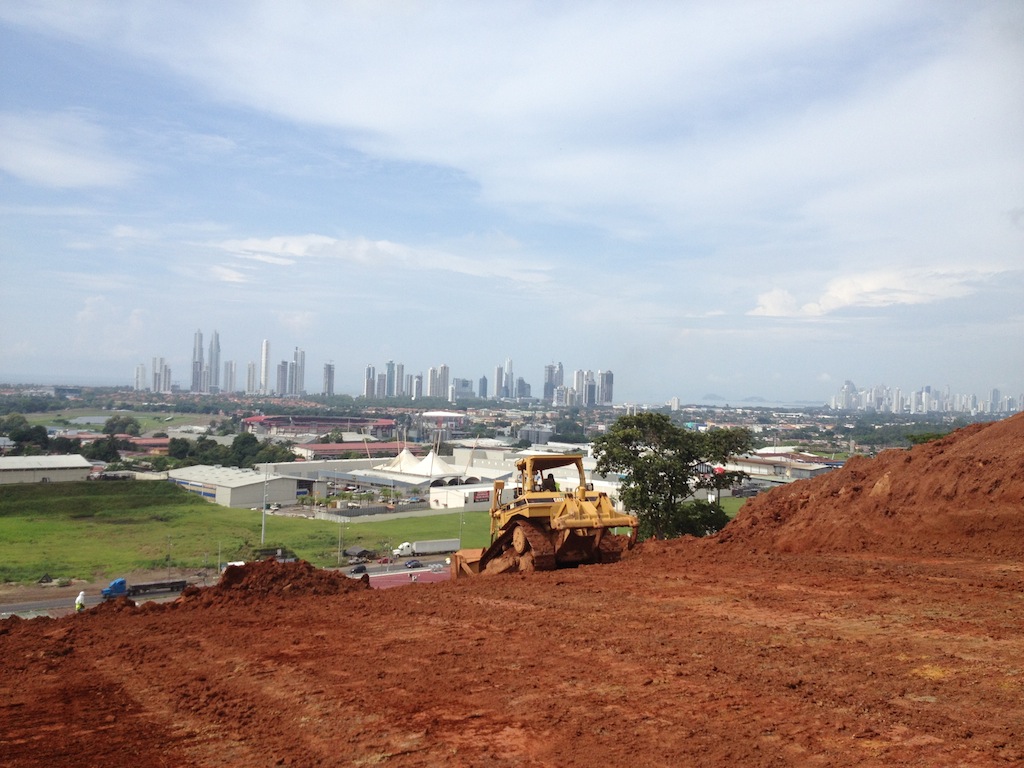

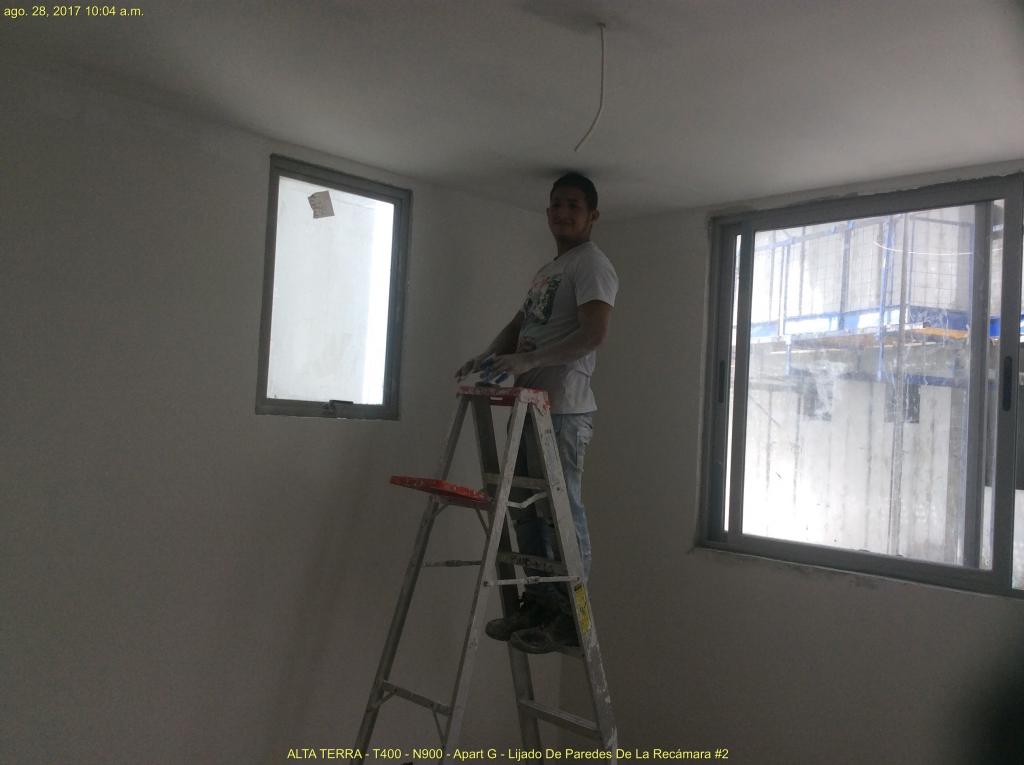

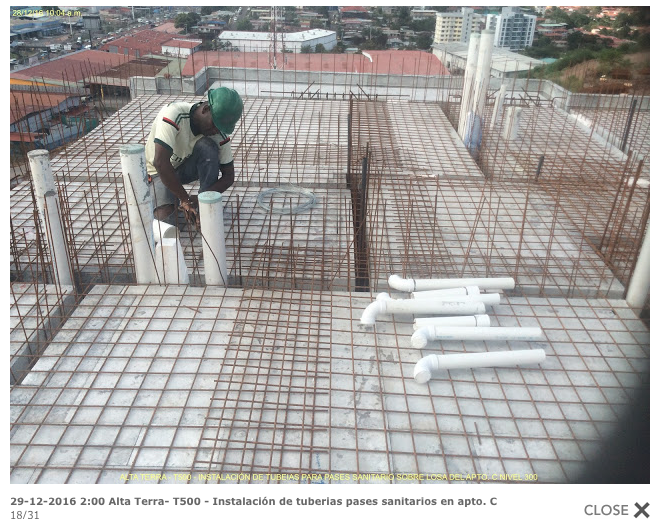

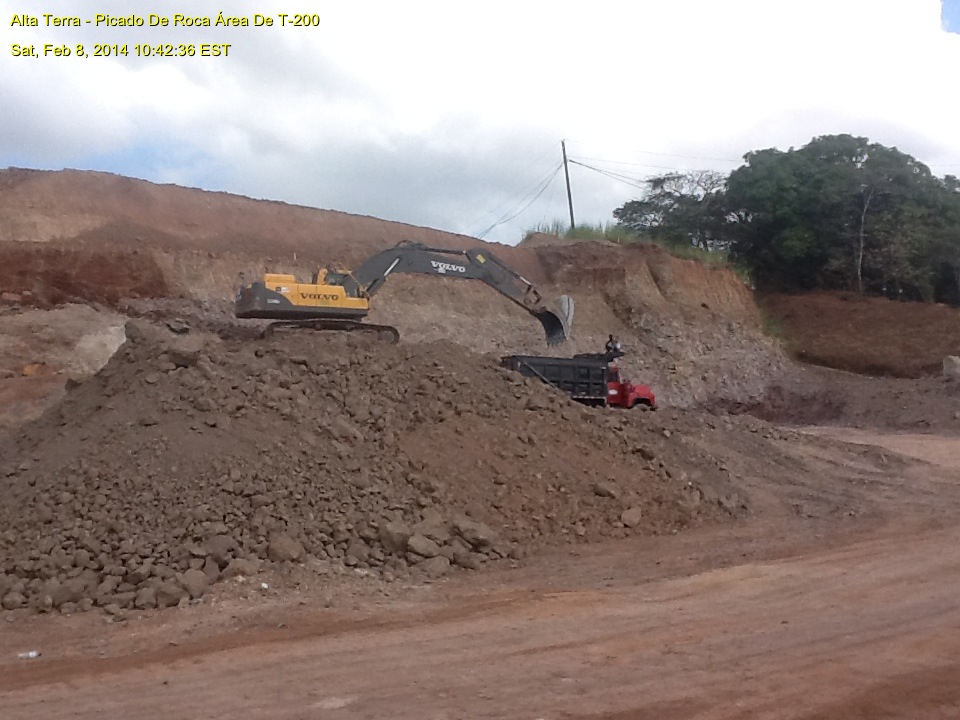

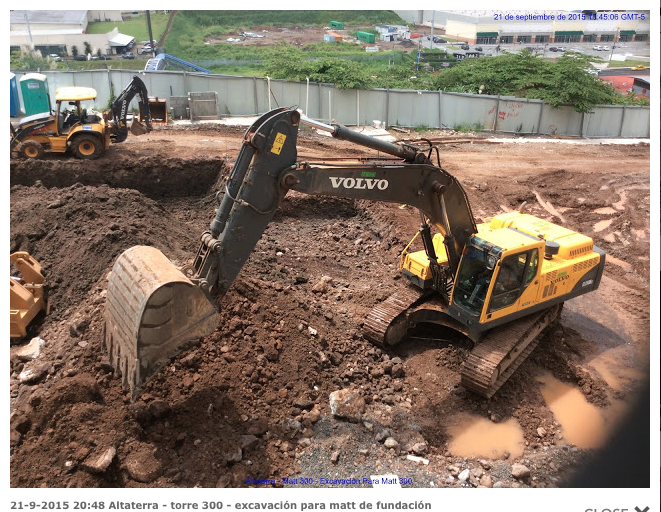

Instalación de llaves de paso para medidores de agua T100 Nivel 300 Replanteo de toma corrientes Apto I Nivel 00 T400 Armado de shear wall foso de elevadores Torre 400 - Vista de Avance T100 Vista Frontal T200 Preparación de Terreno Matt de Fundaciones T300 Preparación de Terreno Matt de Fundaciones T300 Picado de material y movimiento de tierra Fase II

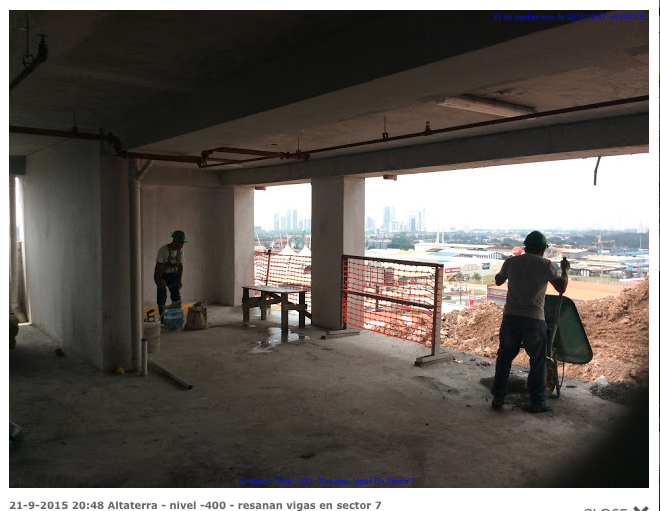

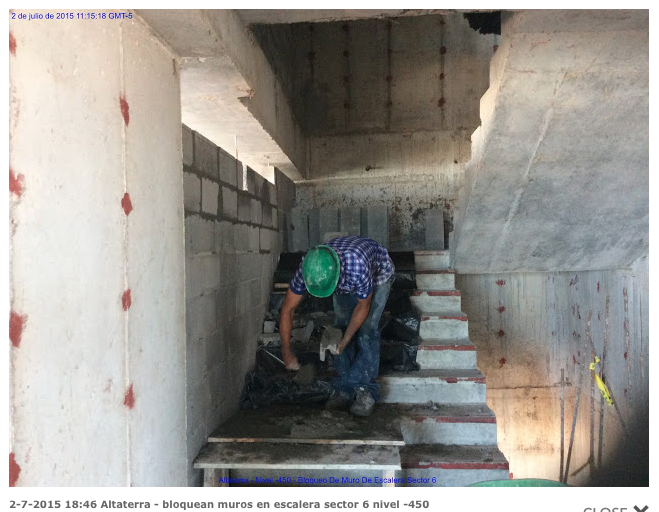

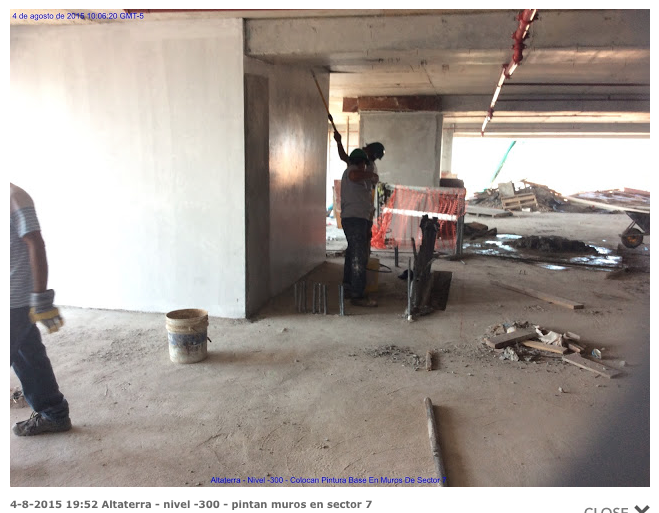

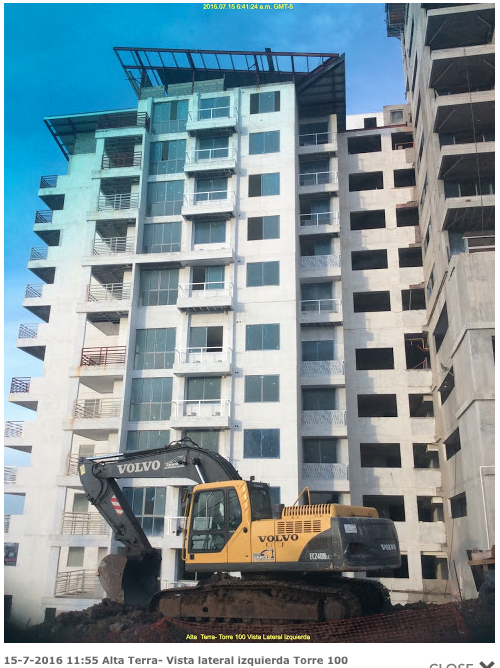

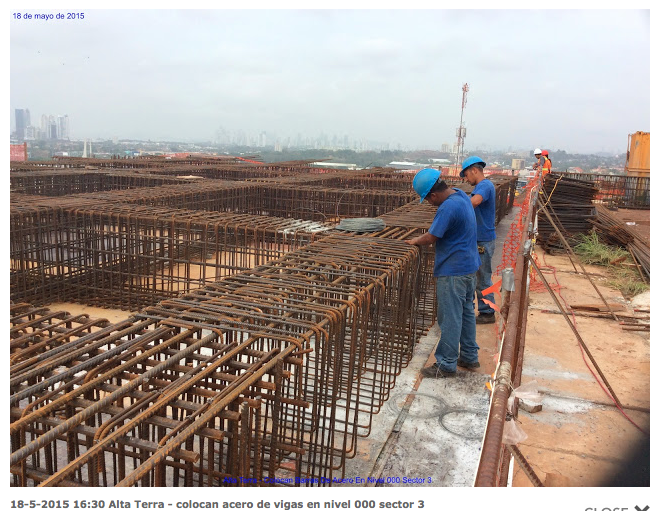

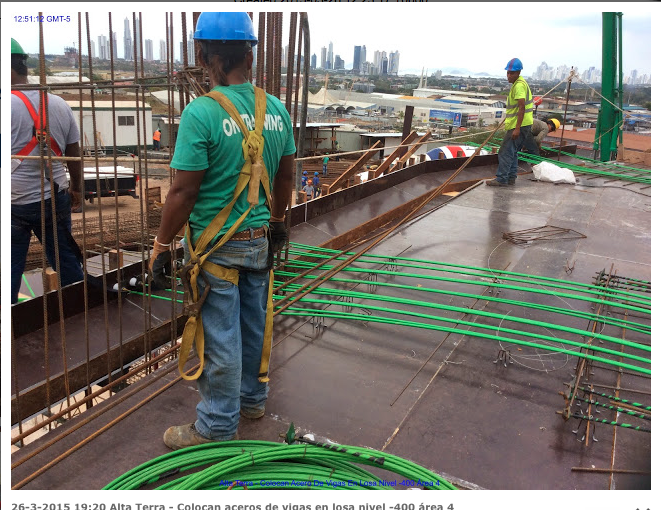

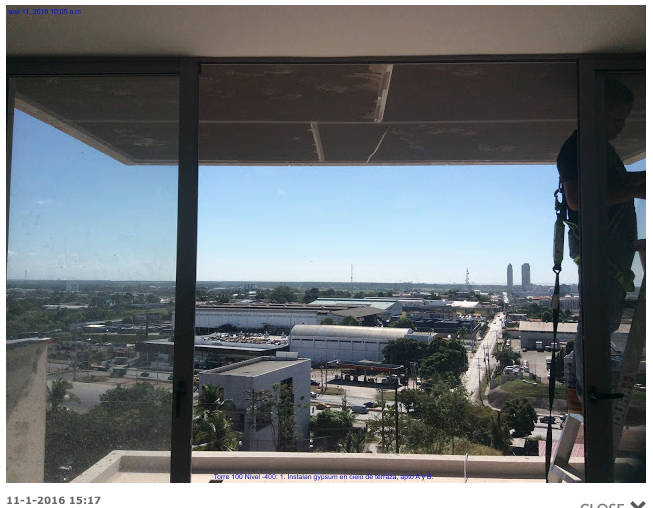

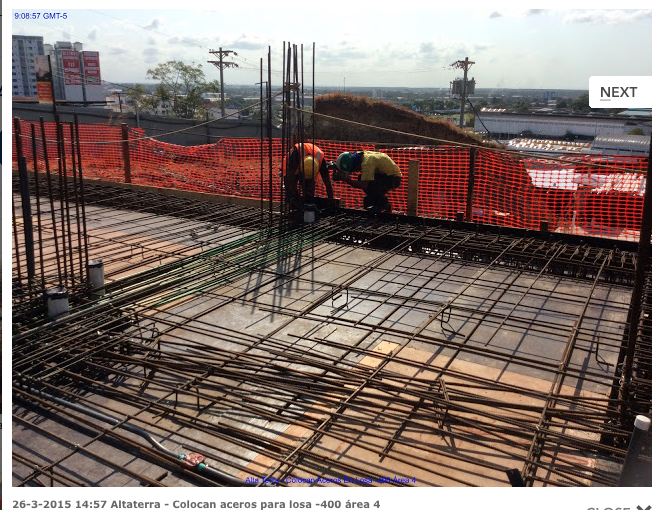

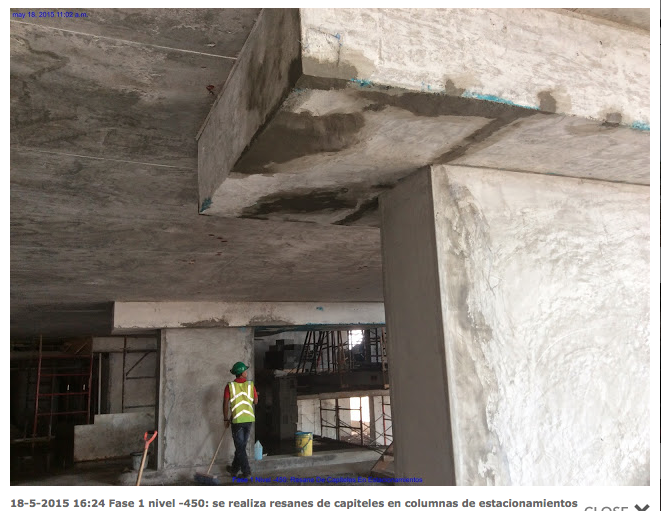

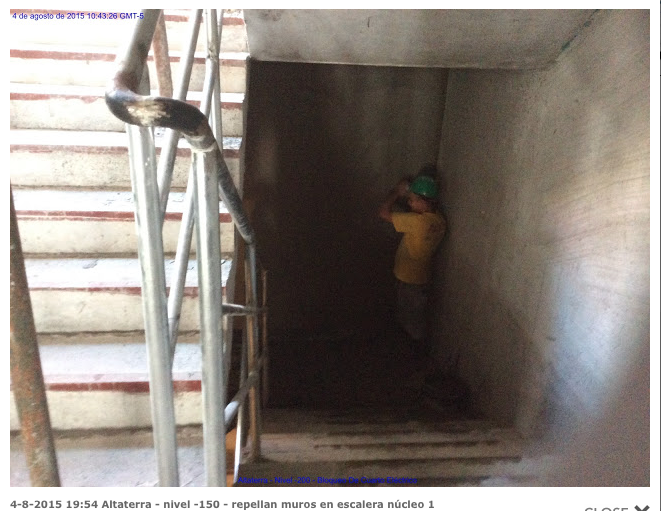

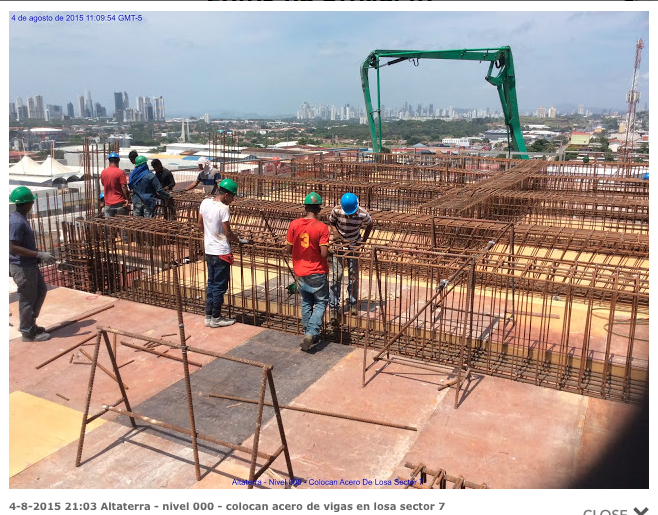

Colocan acero para vigas sector 7 Repello escaleras nivel -300 núcleo 1 Repello y pintura area de estacionamientos Repello exterior nivel -300 Instalación de revestimiento baños Emparrillado para instalación de cielo raso de gypsum Vista General T-100 a 64 dias de inicio de construcción Vista General T-200 a 45 dias de inicio de construcción

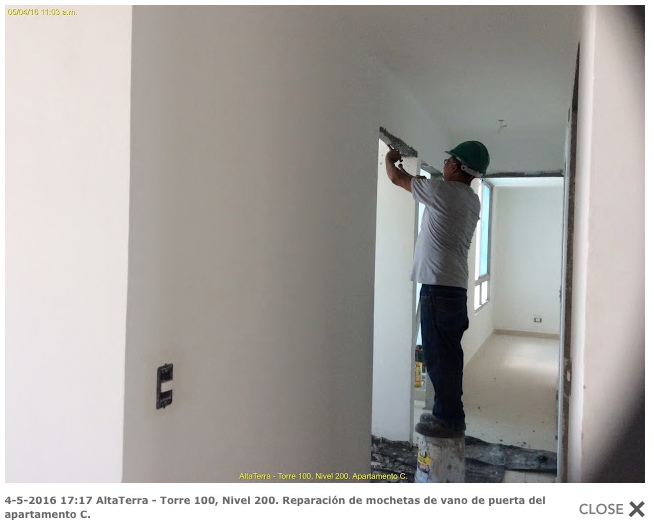

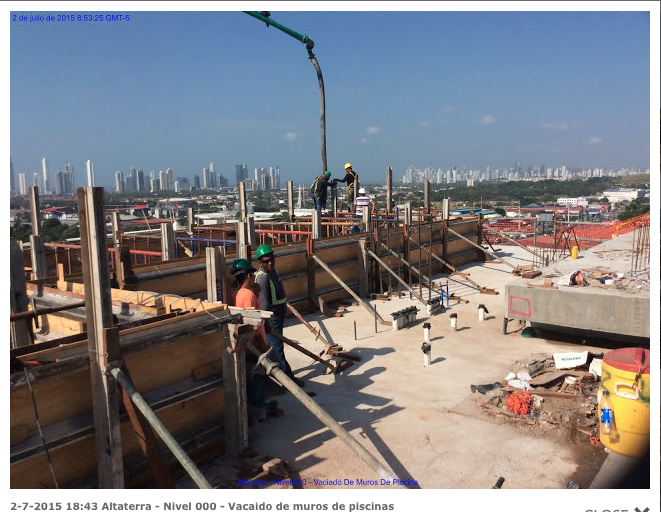

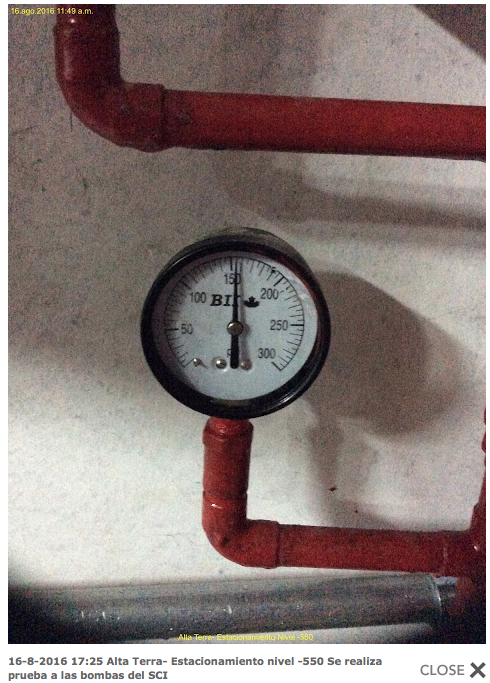

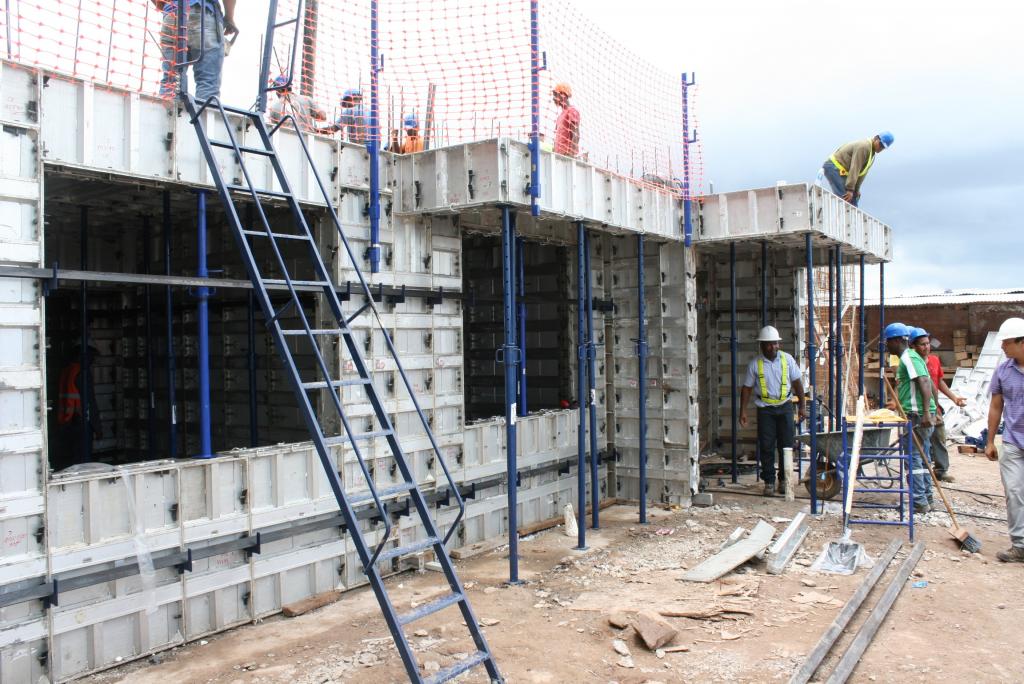

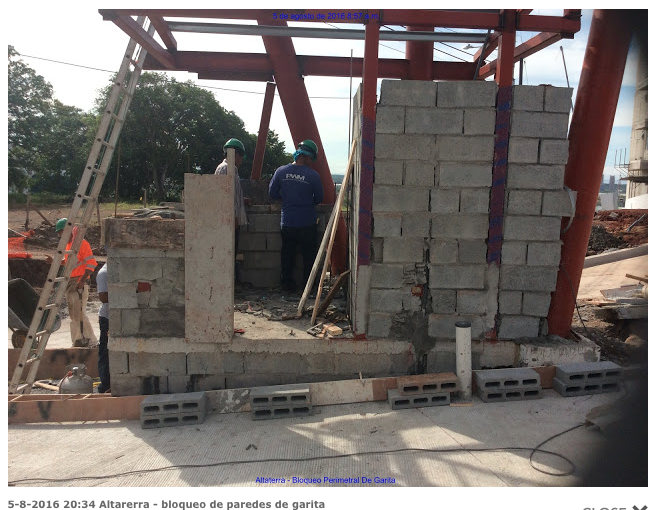

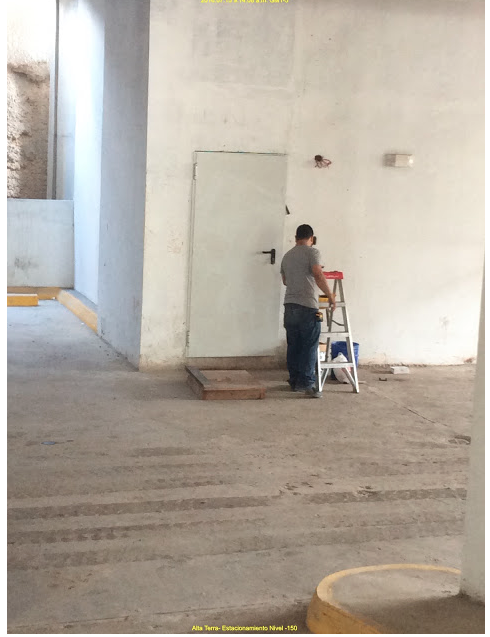

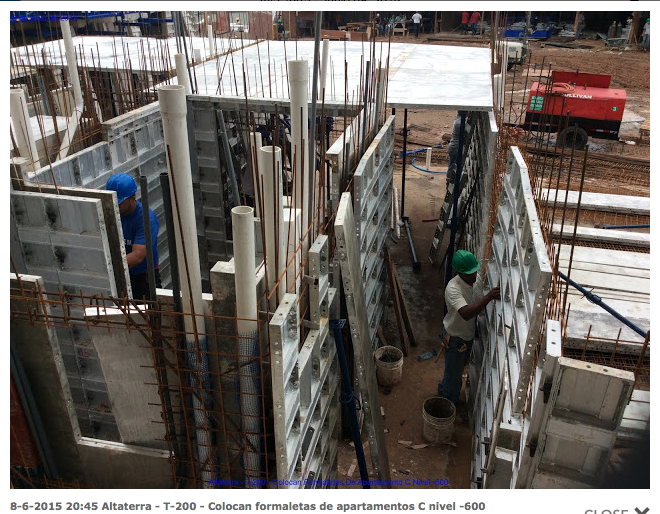

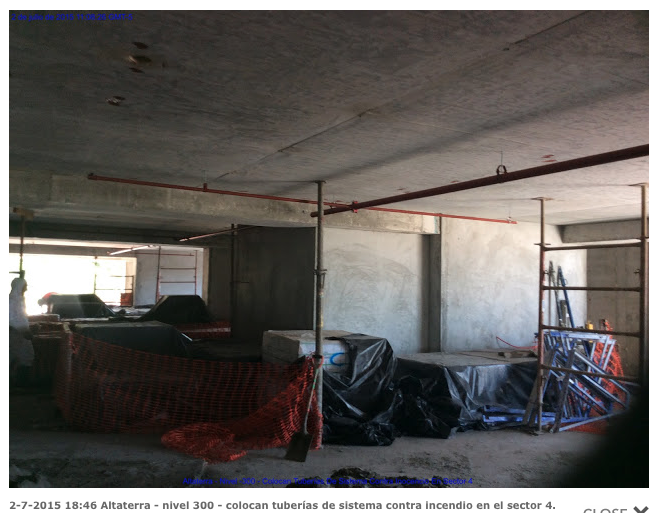

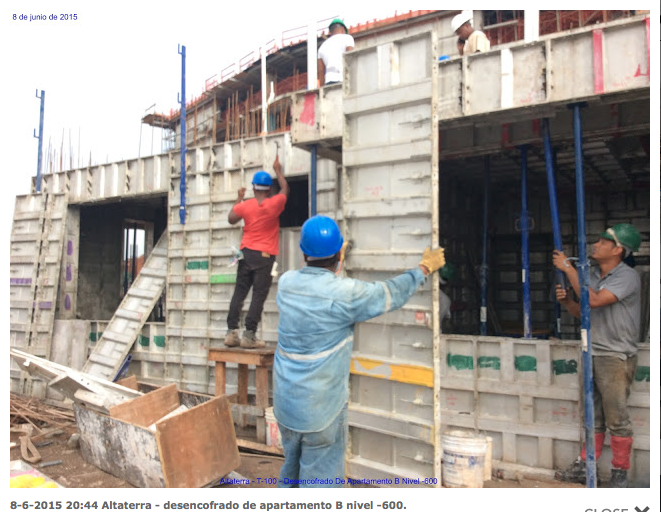

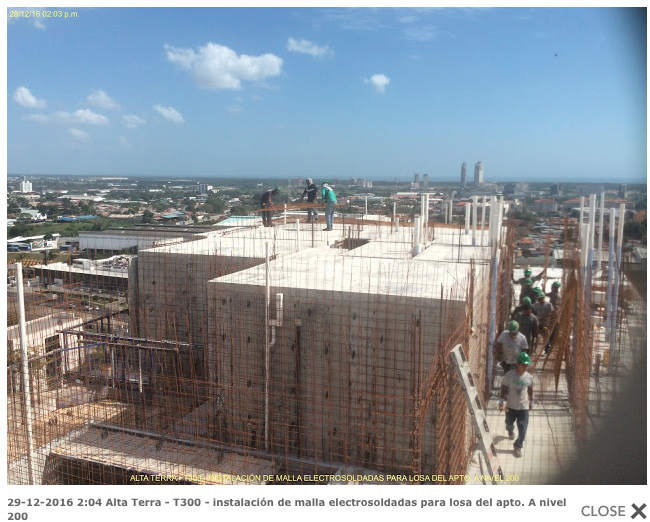

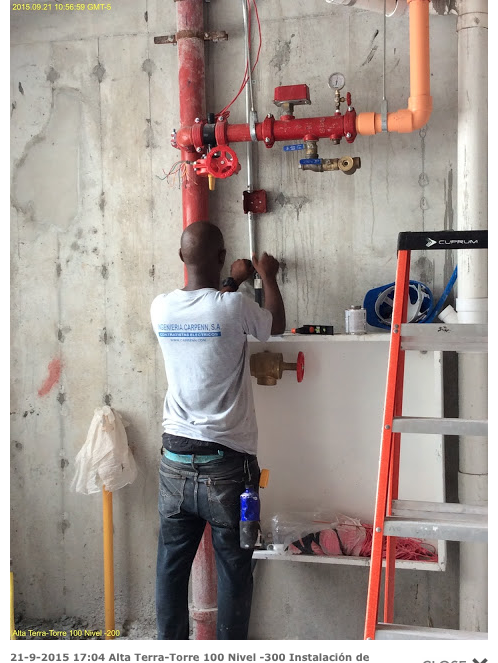

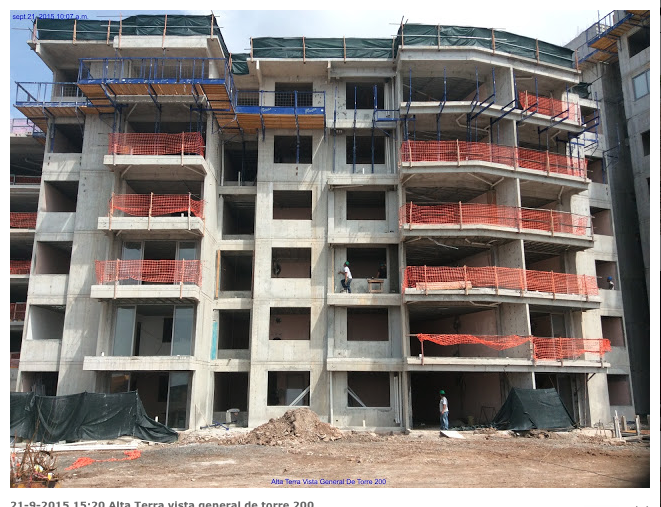

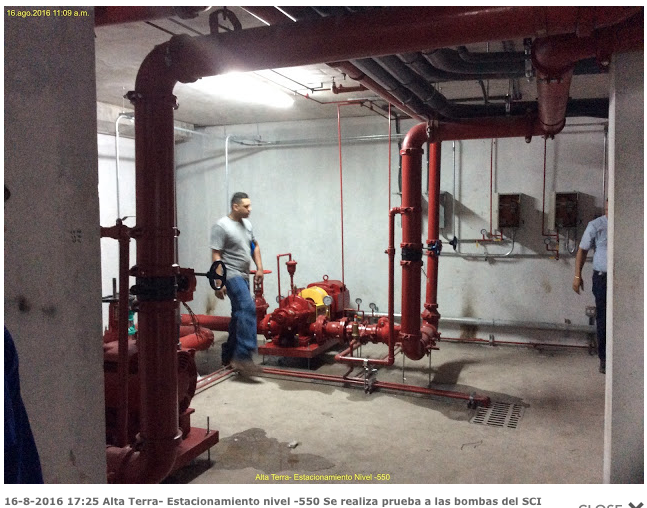

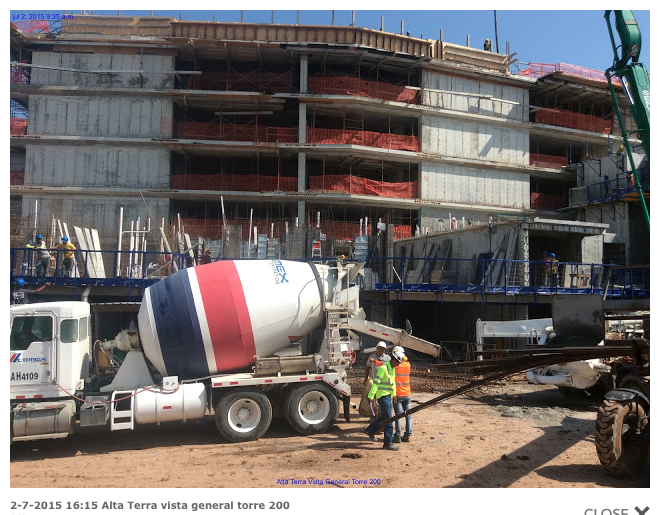

Construcción y repello isletas estacionamientos. Instalación de sistema contra incendio. Instalación de plomería y sanitario Vaciado de muro de piscinas Desencofrado del apartamento C Piso Torre 200 Armado de Malla estructural Torre 100 Nivel 400 Vista General Avance Torre 100 Vista General Avance Torre 200

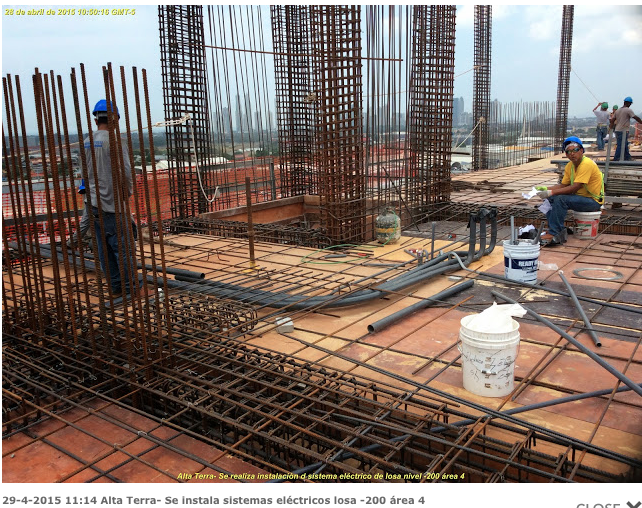

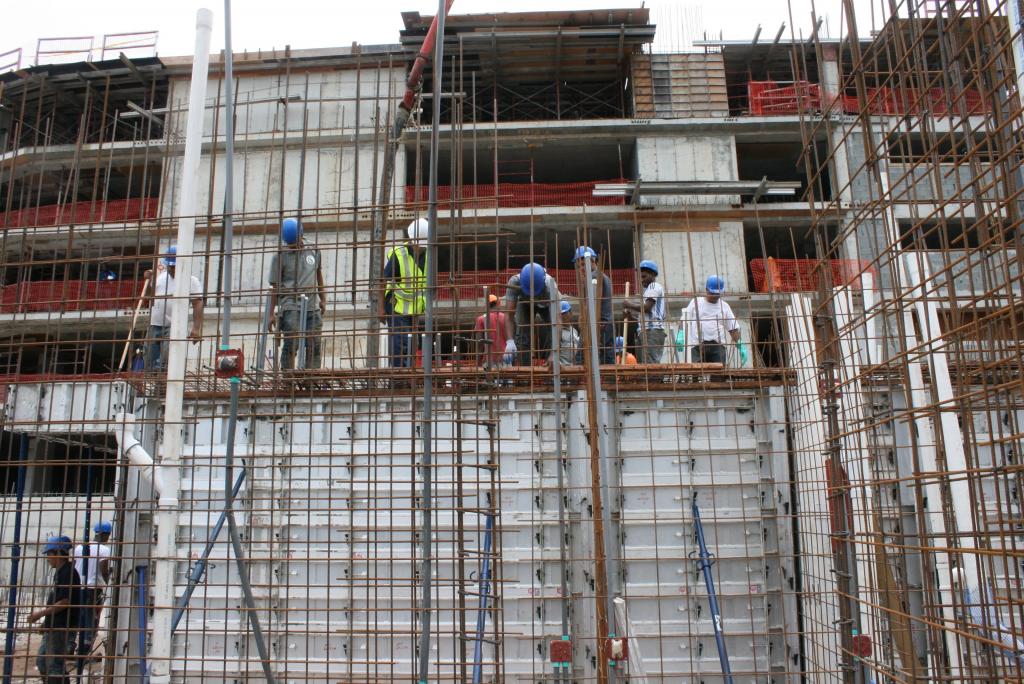

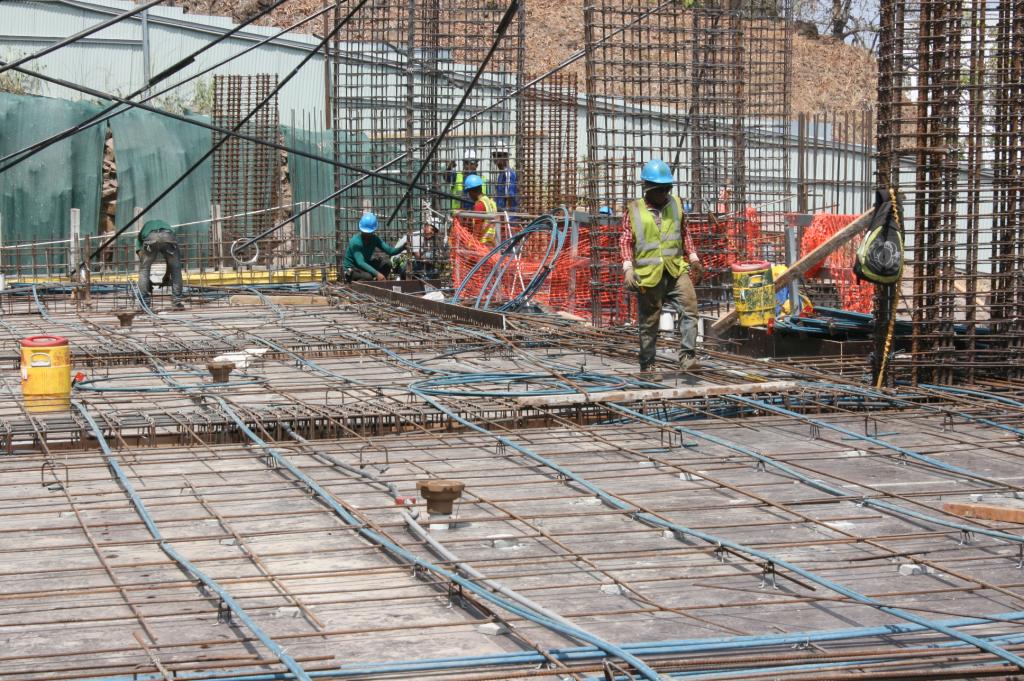

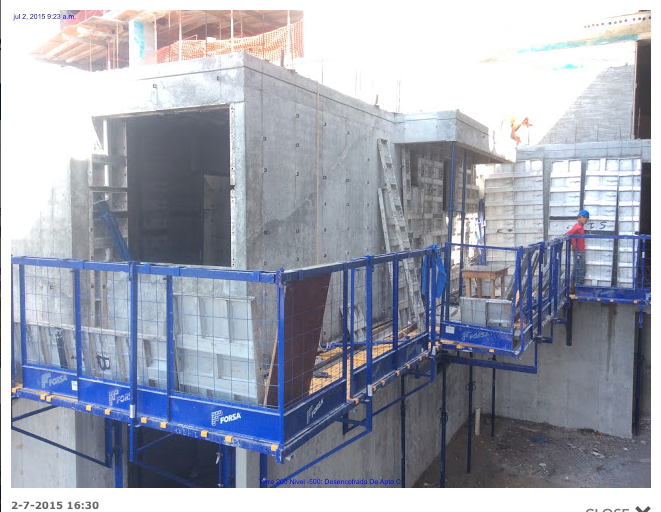

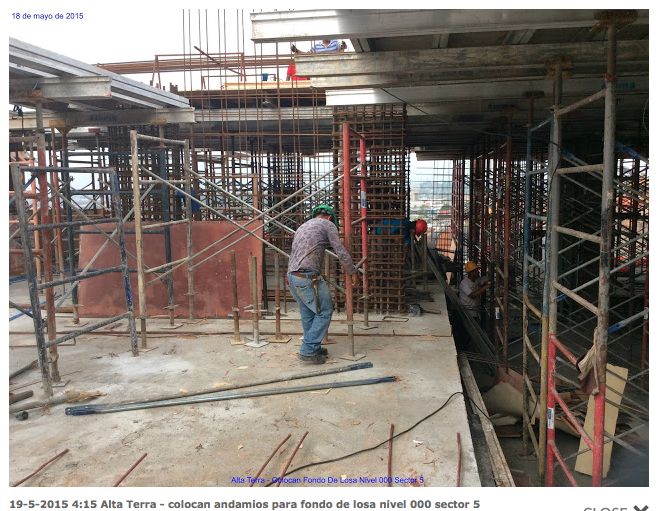

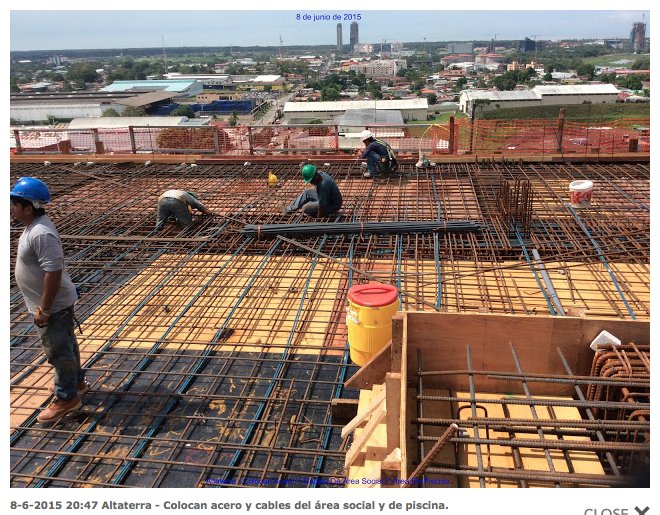

Armado de acero y cables area social y piscina Vaciado Losa de Transición Nivel 00 Armado de Formaletas Apartamento Tipo C Torre 200 Armado de Formaletas Apartamento Tipo C Torre 200 Instalan Plomeria y Electricidad Apto B T100 - Piso 2 Desencofrado Apto C T100 Resane interno de paredes Apto C T100 Piso 1 Instalan salidas eléctricas y plomería apto C T100 piso 2 Vista general Torre 100

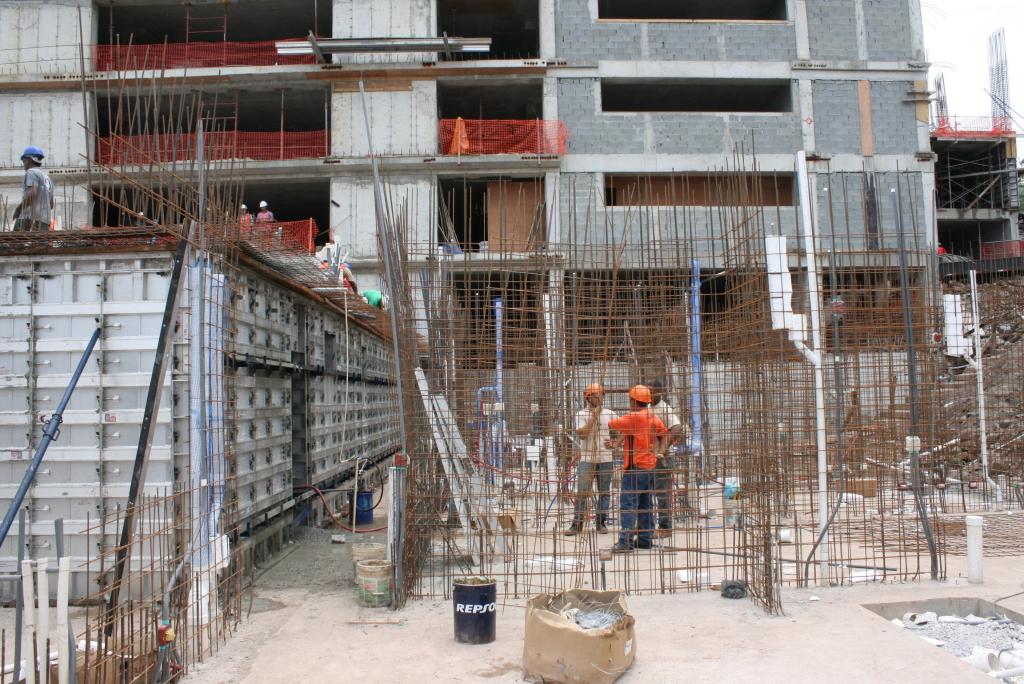

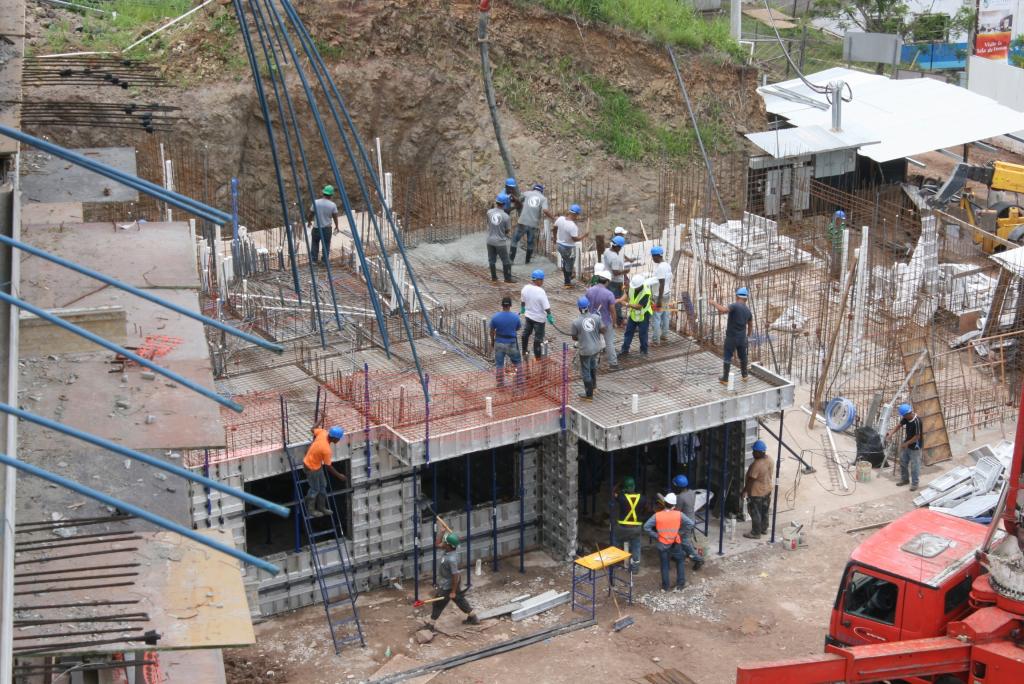

Armado de mallas de acero Apto 1A Torre 100 Vaciado Apartamento 1C de la Torre 100 Vaciado Apartamento 1C de la Torre 100 Vaciado Apartamento 1C de la Torre 100 Vaciado Apartamento 1C de la Torre 100

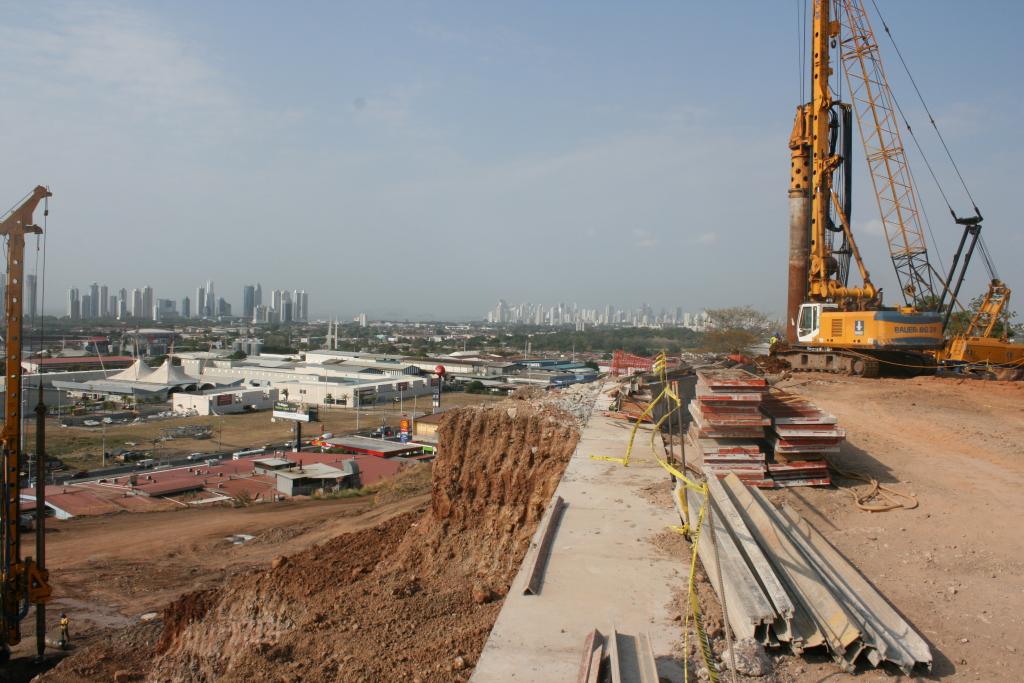

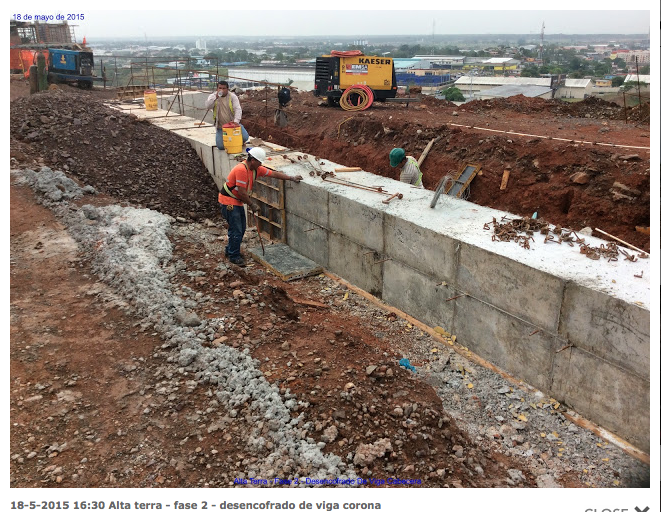

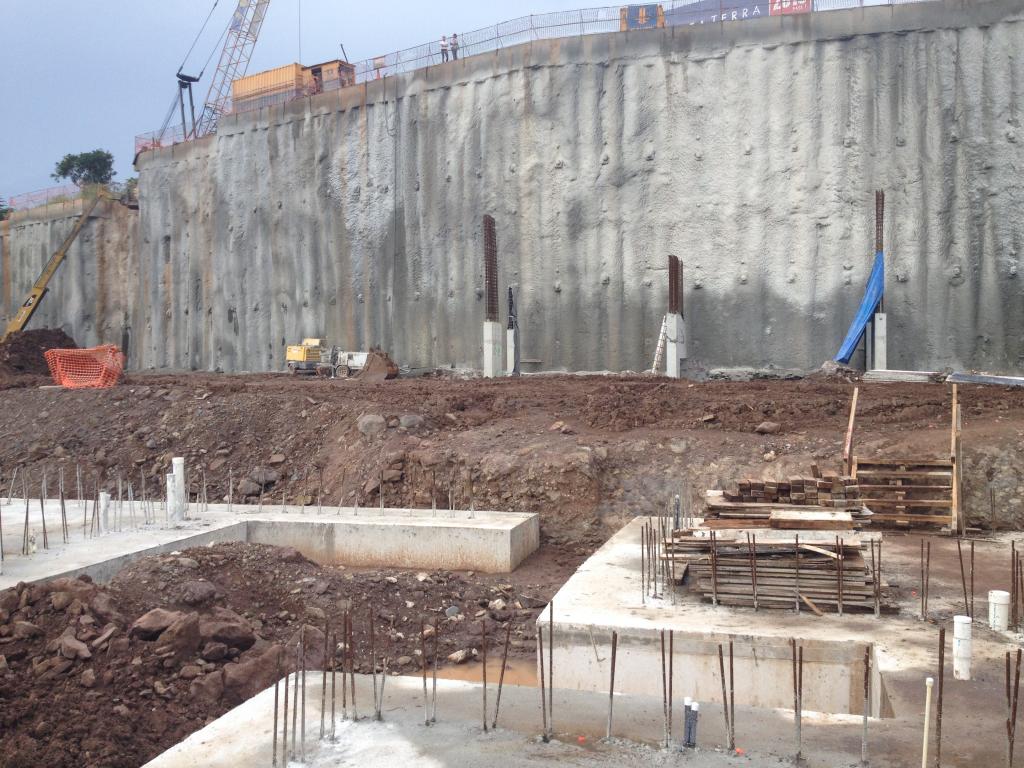

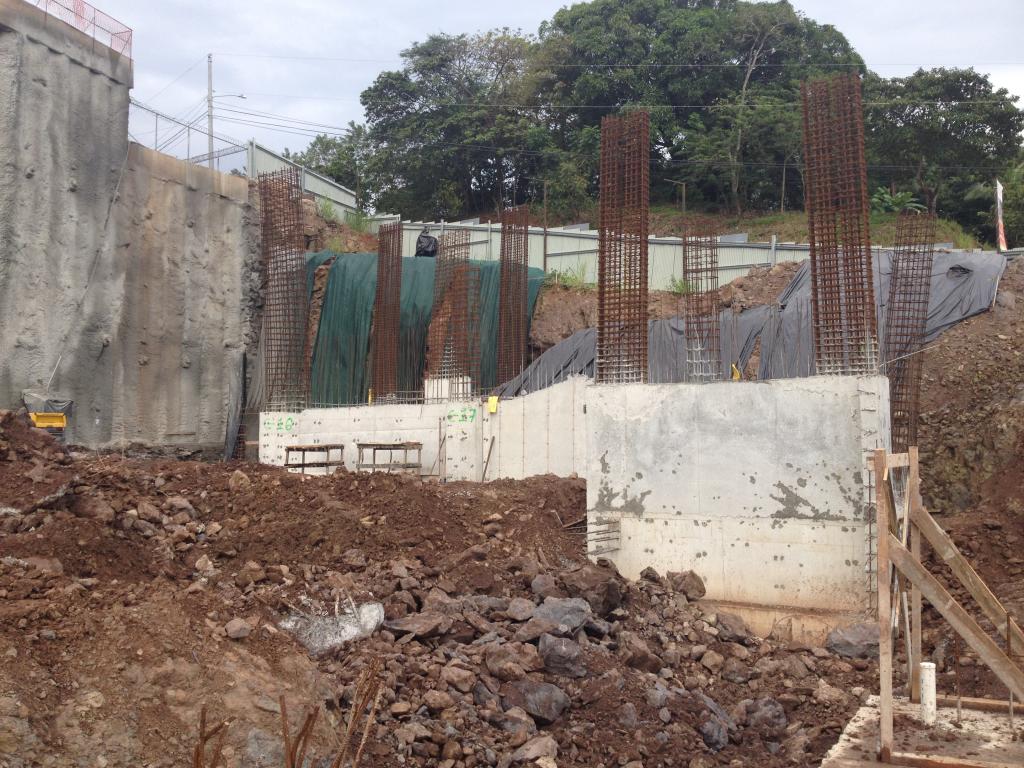

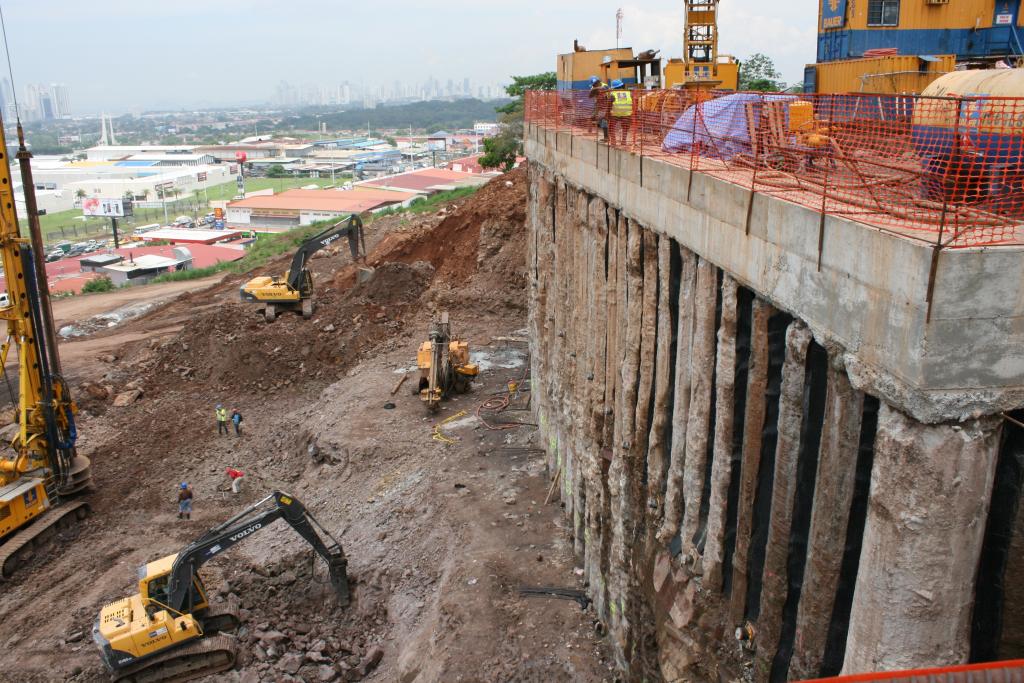

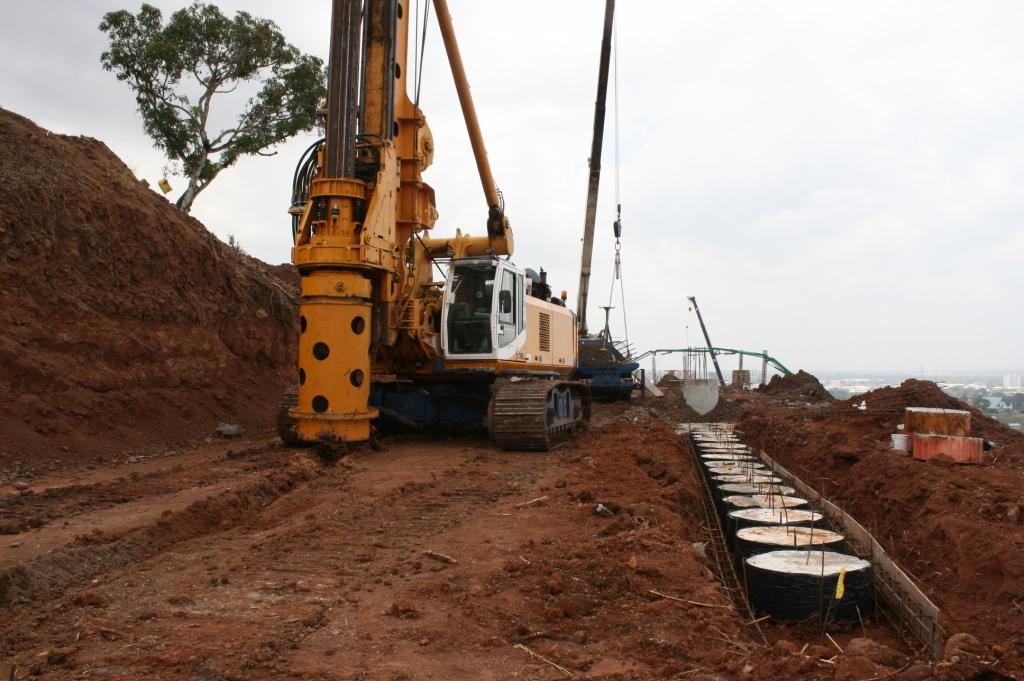

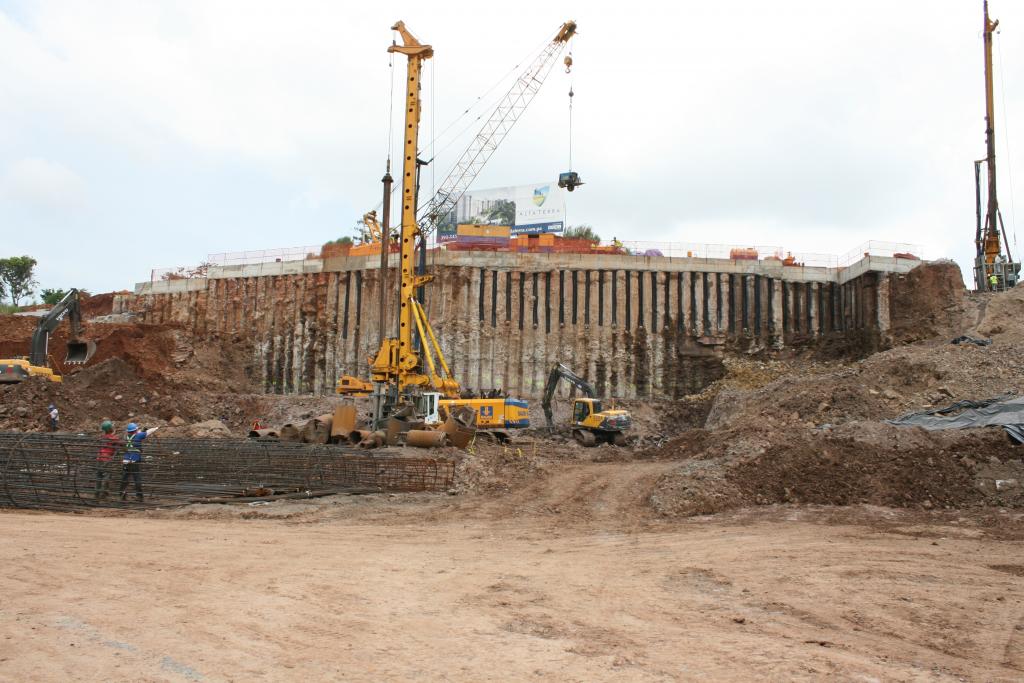

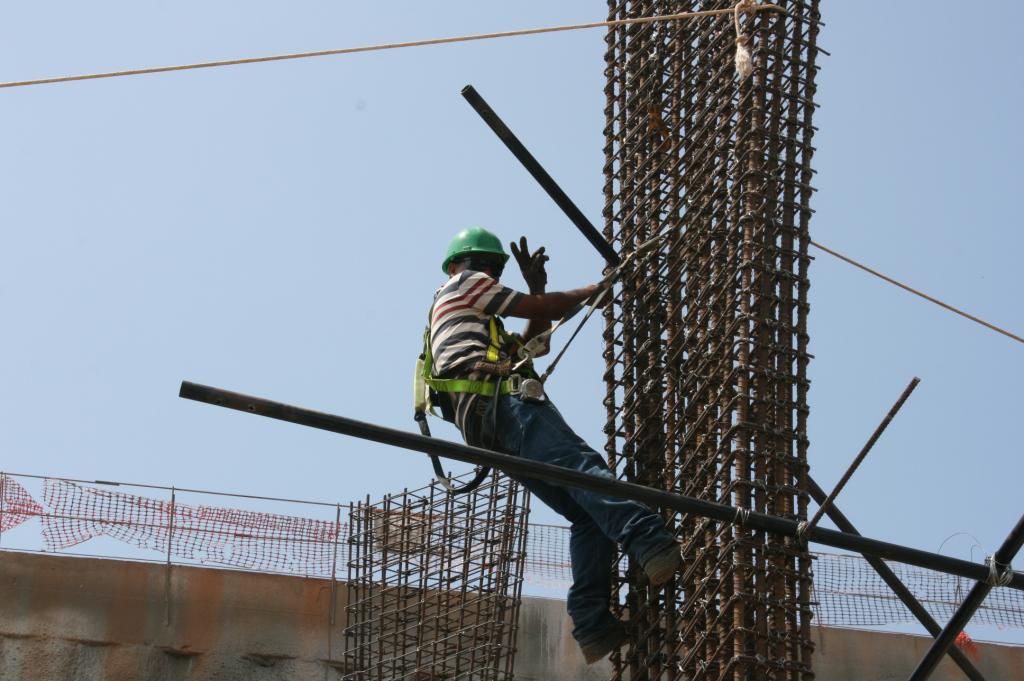

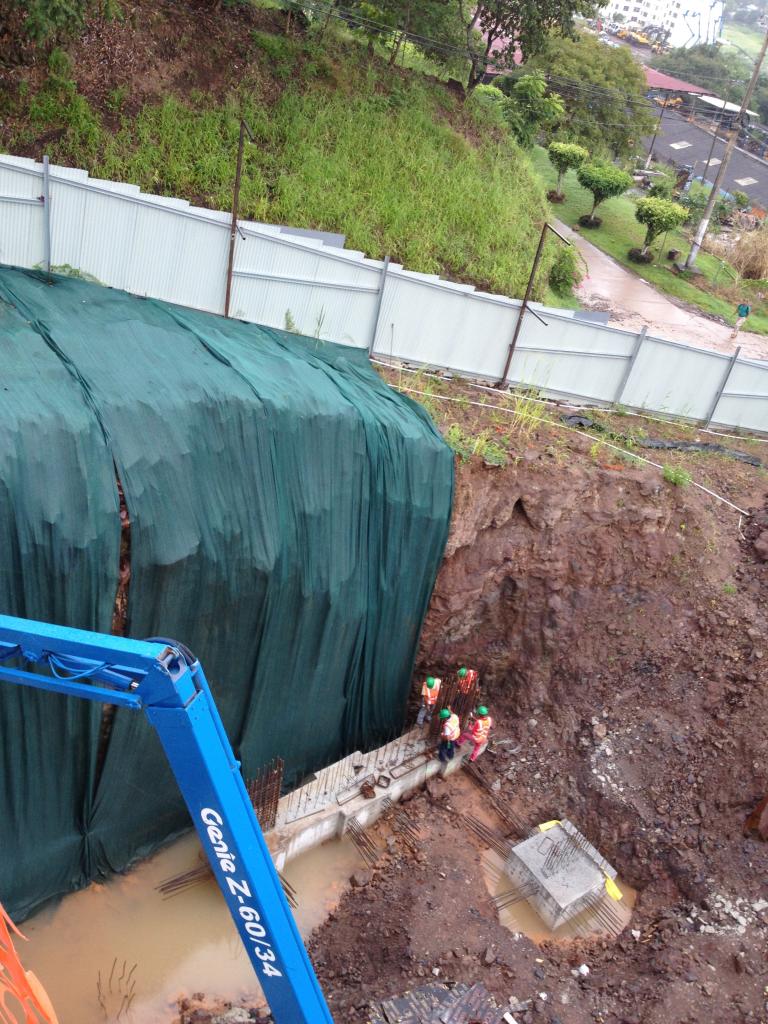

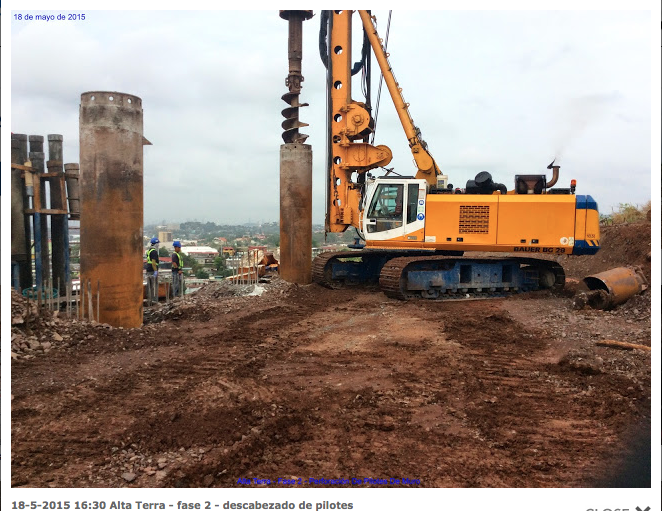

Construcción viga cabezal del muro de pilotes Fase 2 Descabezado de Pilotes Fase 2 Armado de acero vigas losa de transición Colocan aceros y cables rampa de acceso

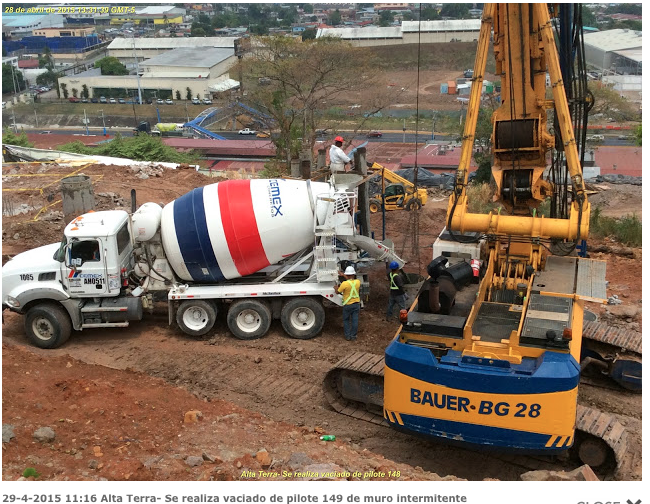

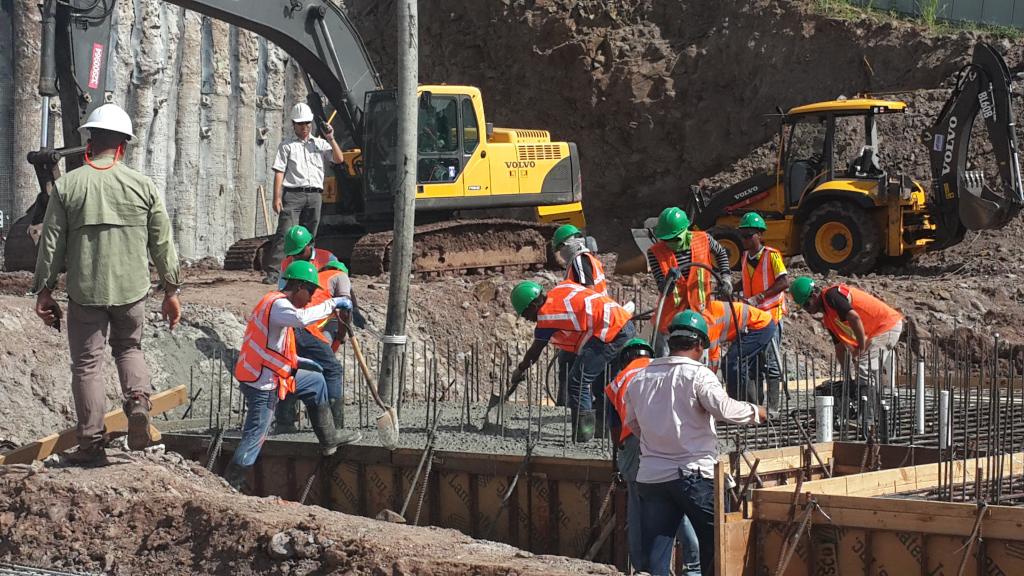

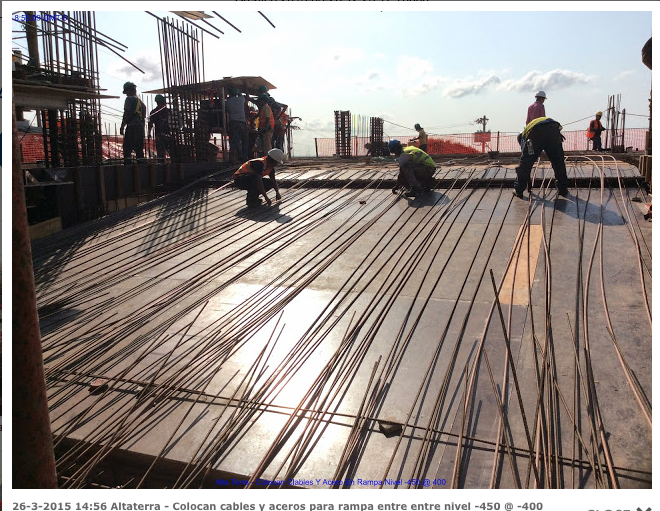

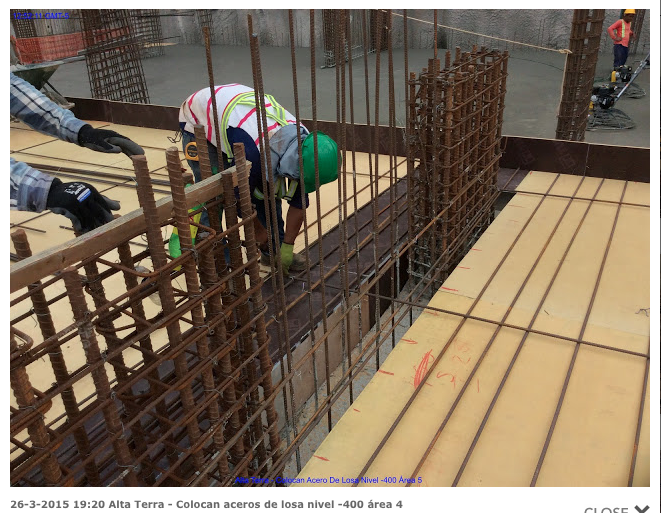

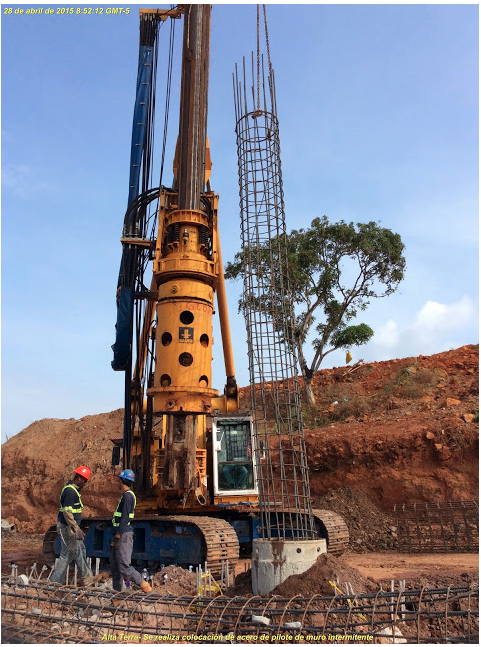

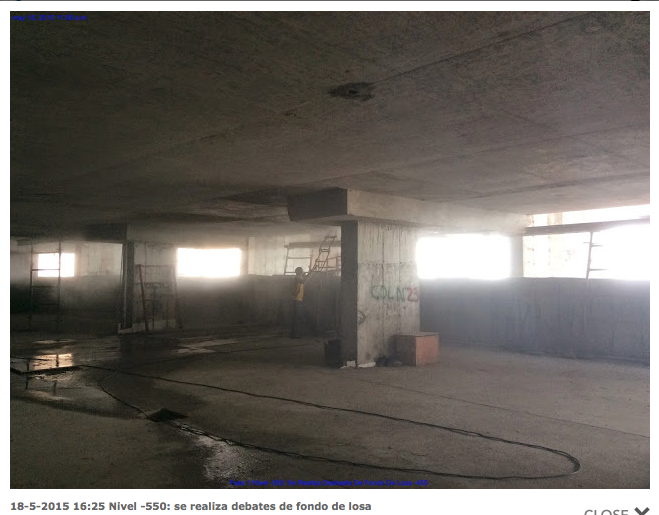

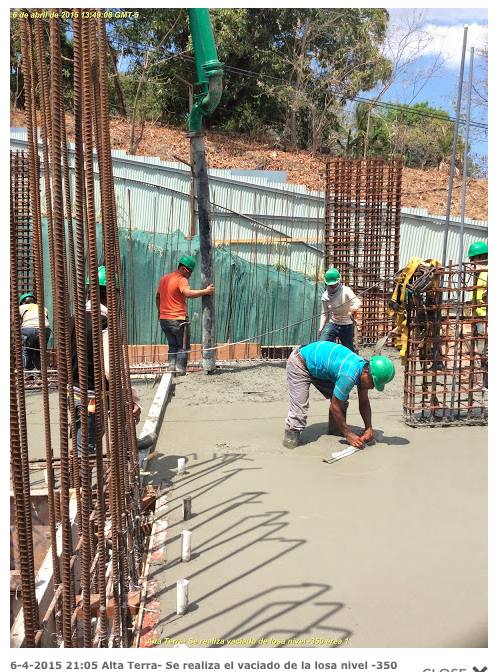

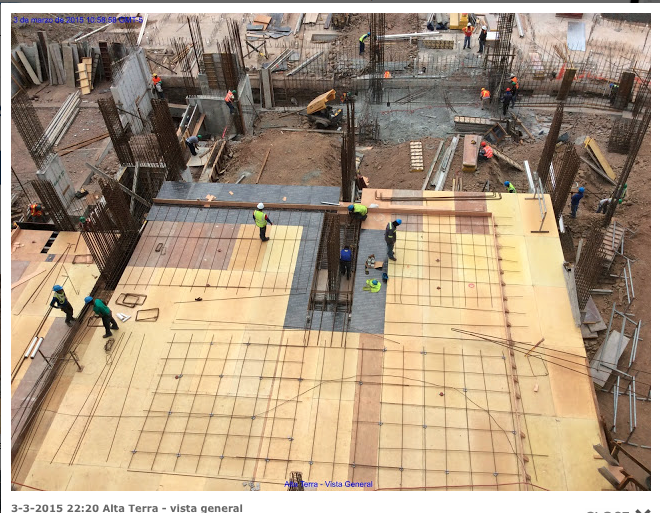

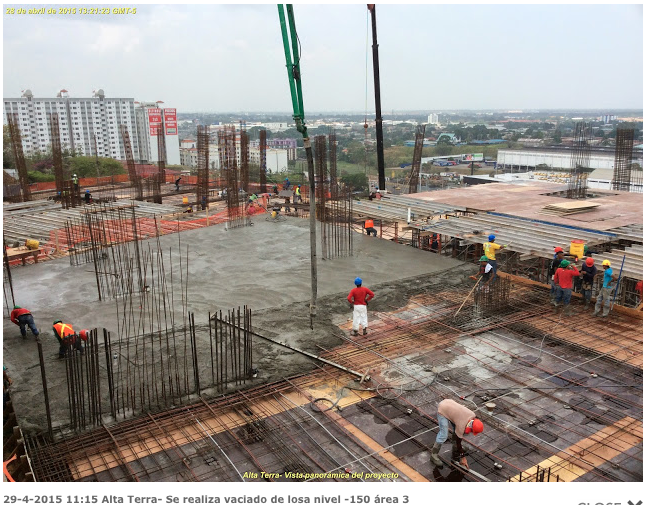

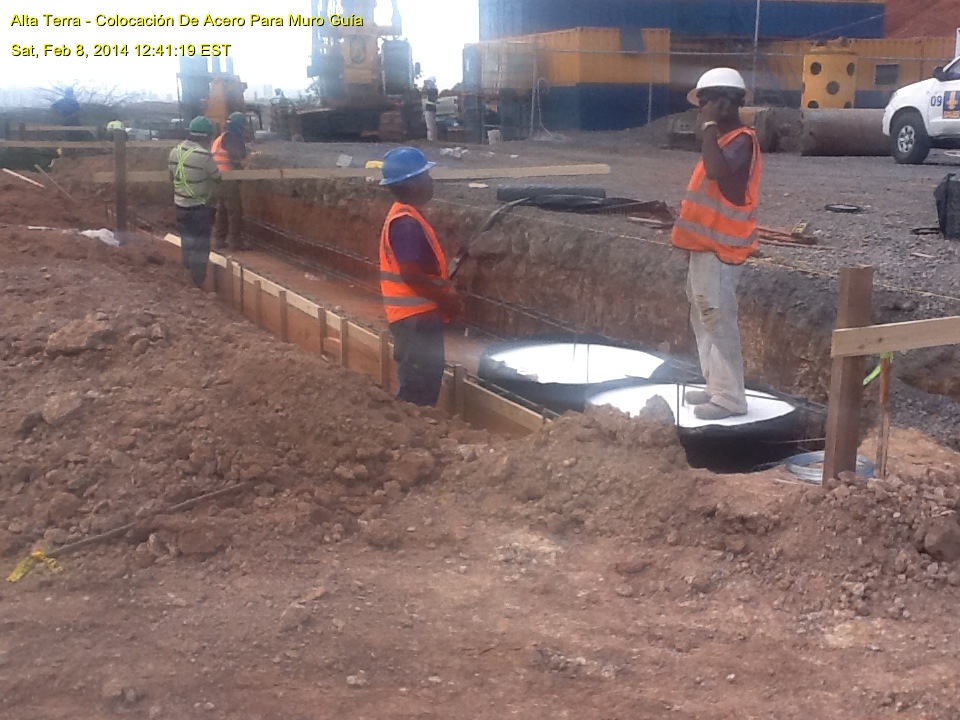

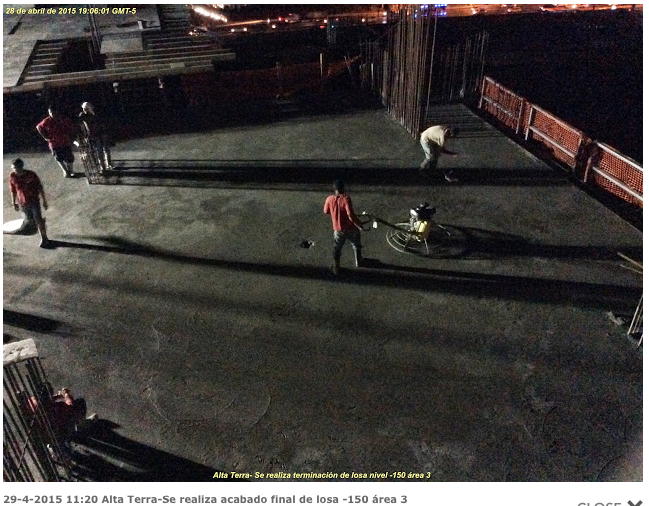

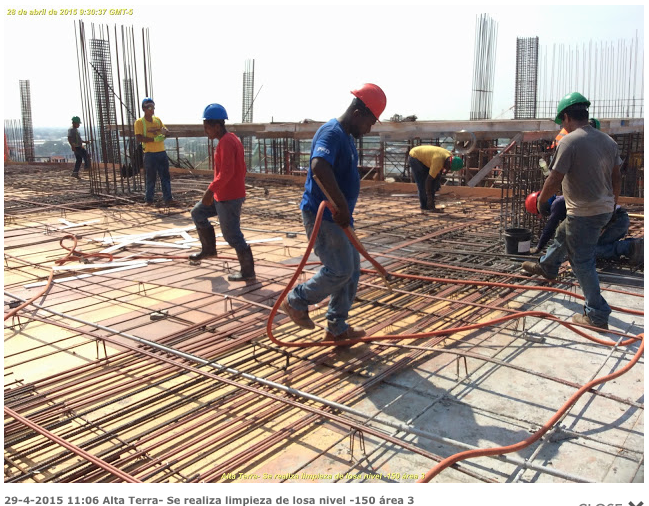

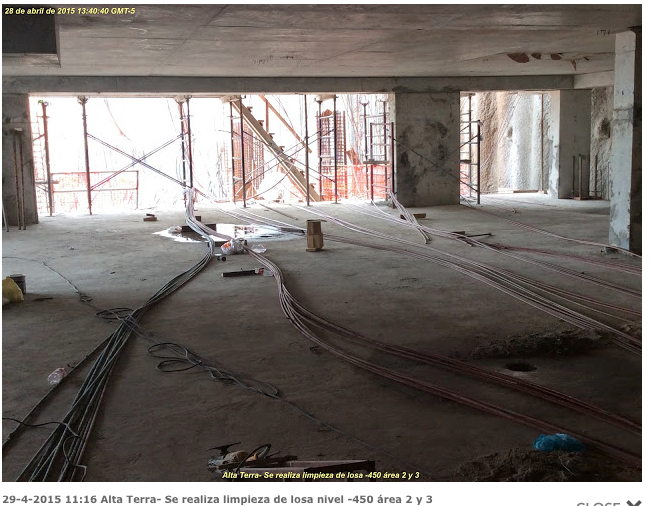

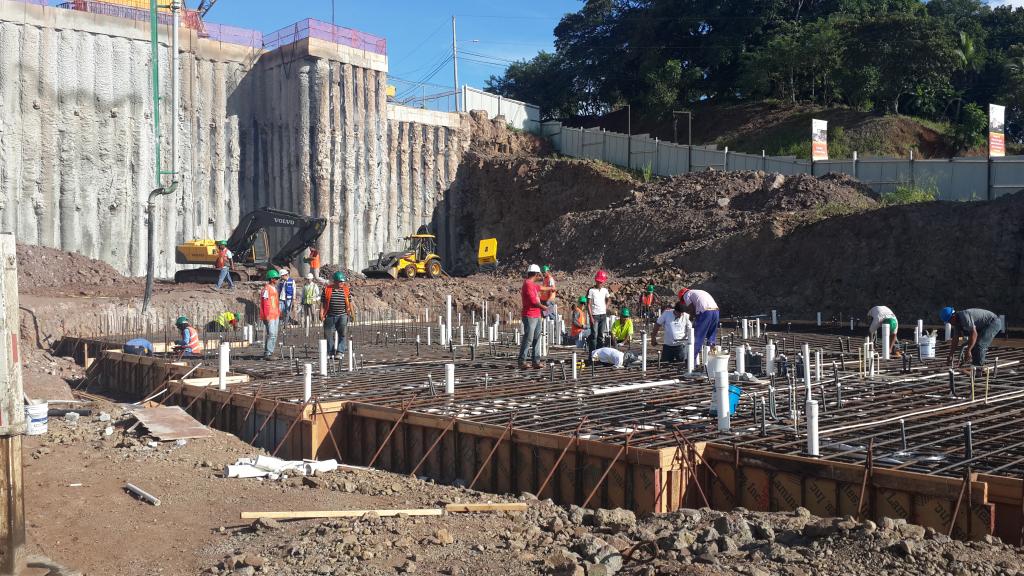

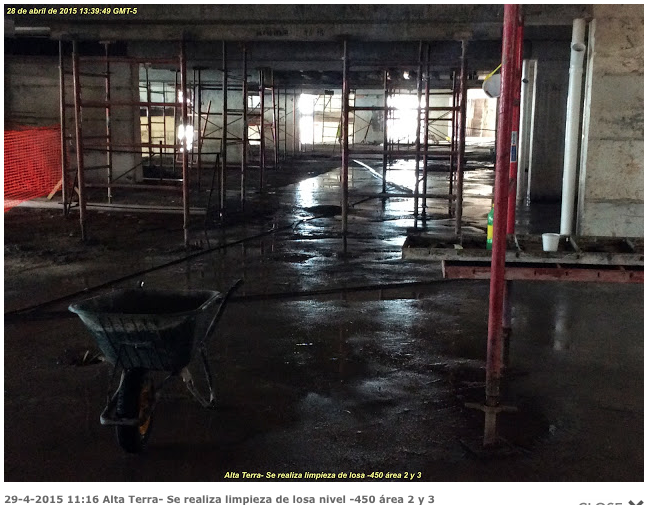

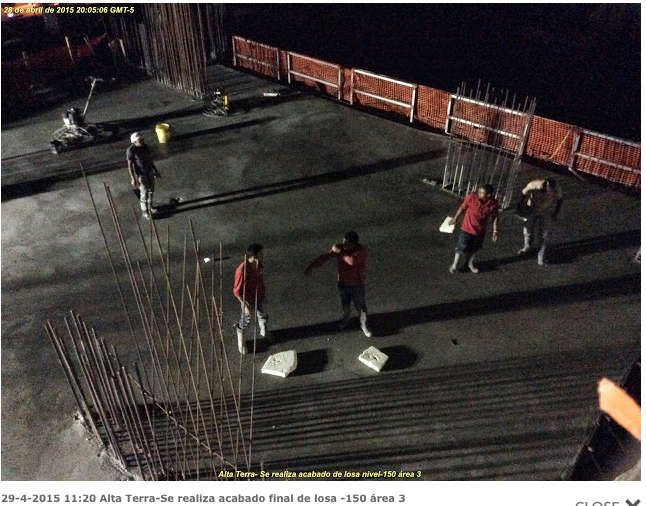

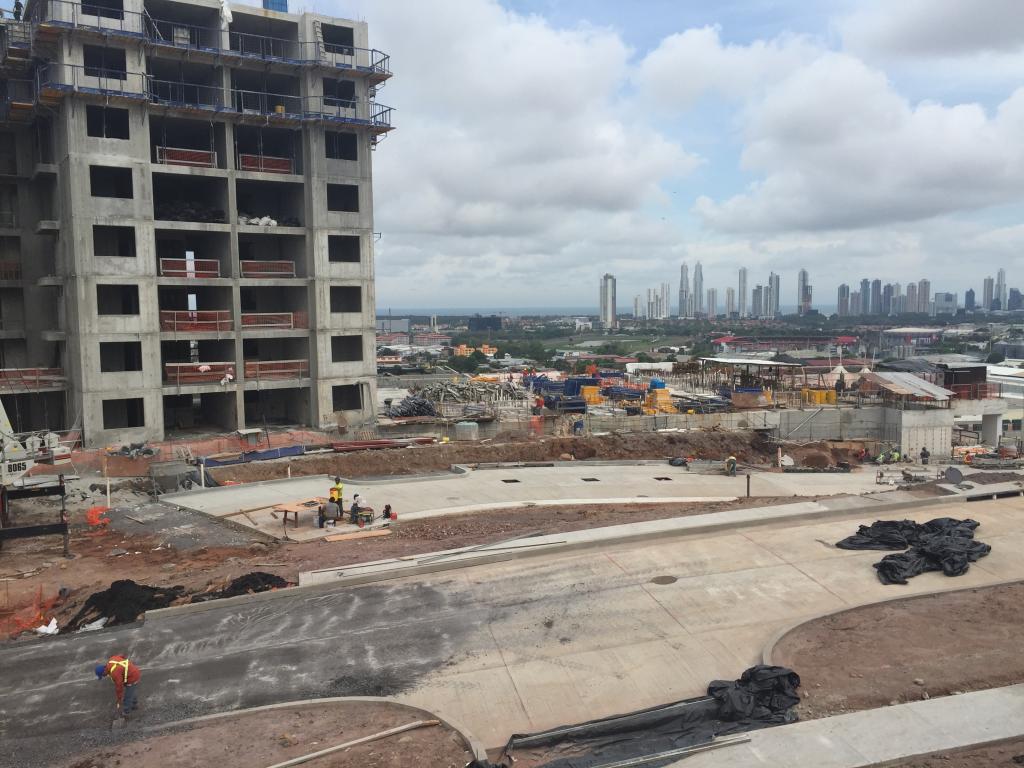

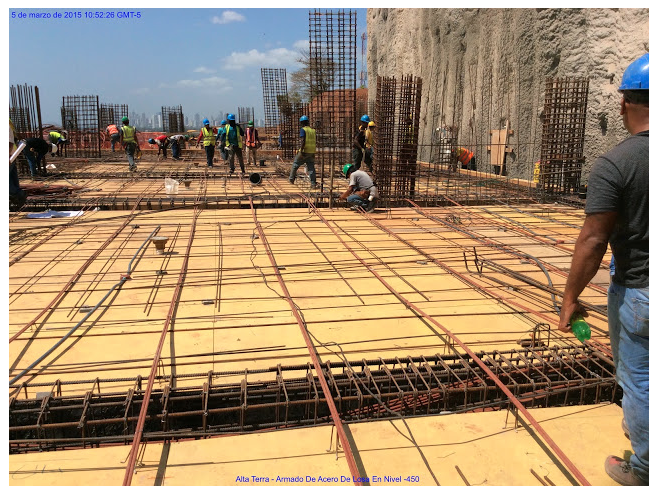

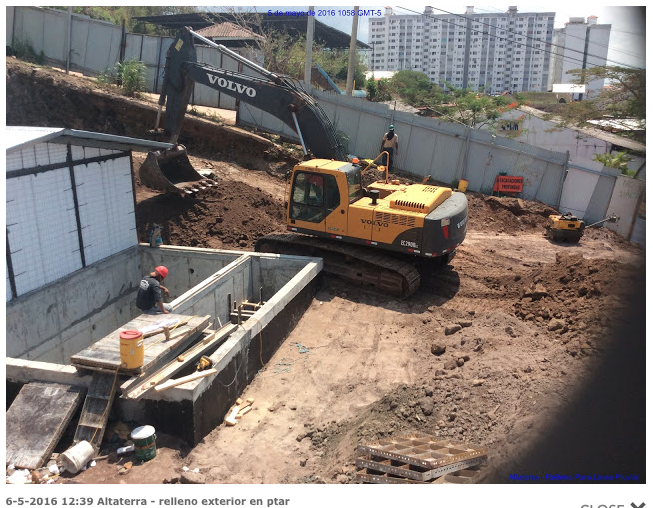

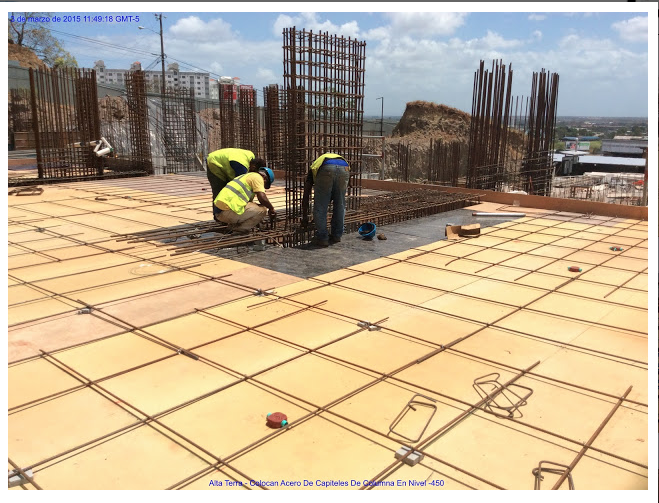

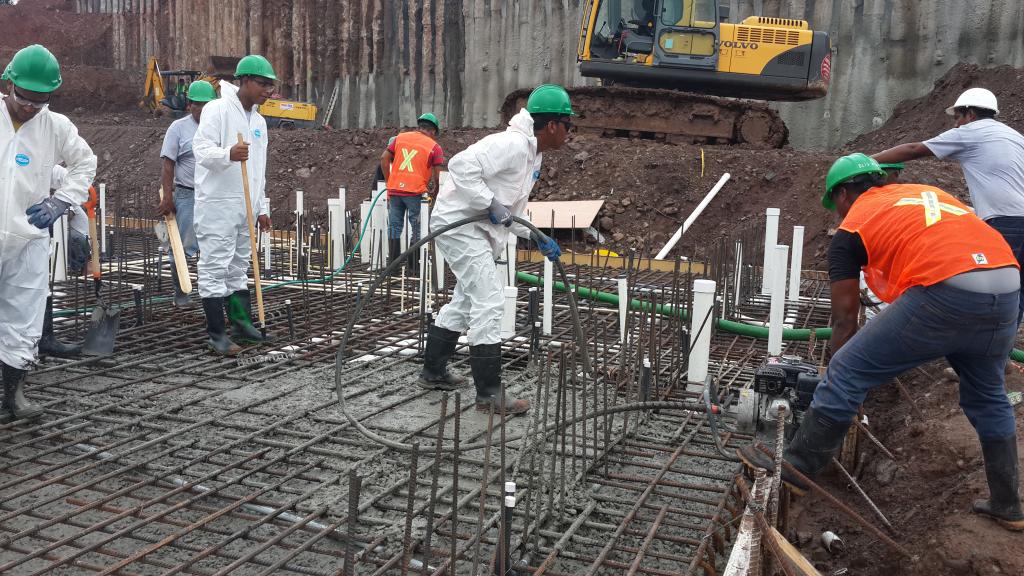

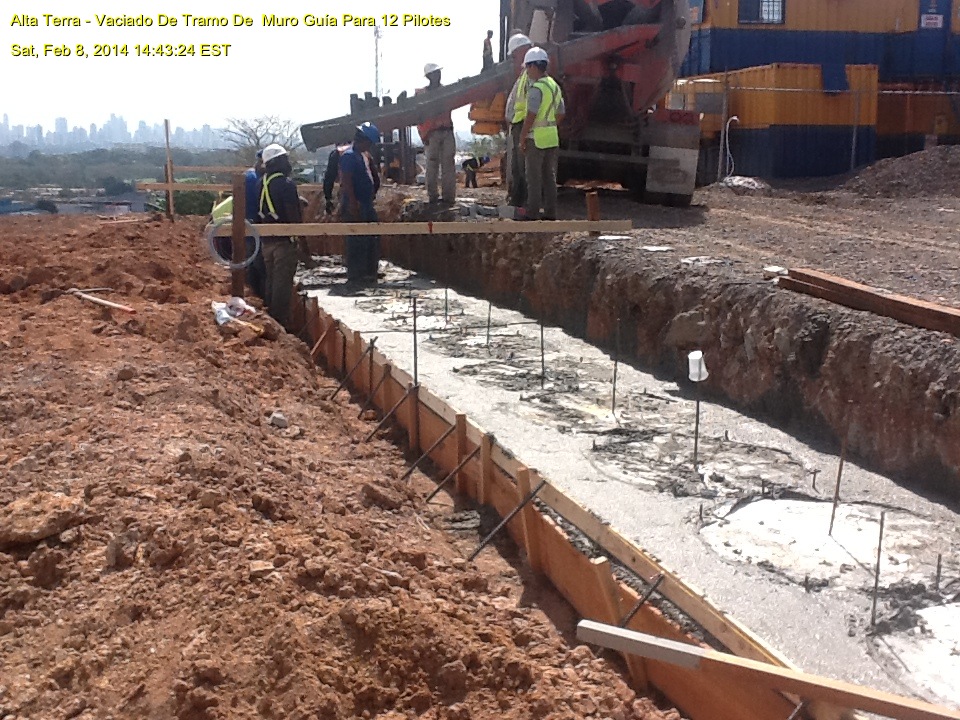

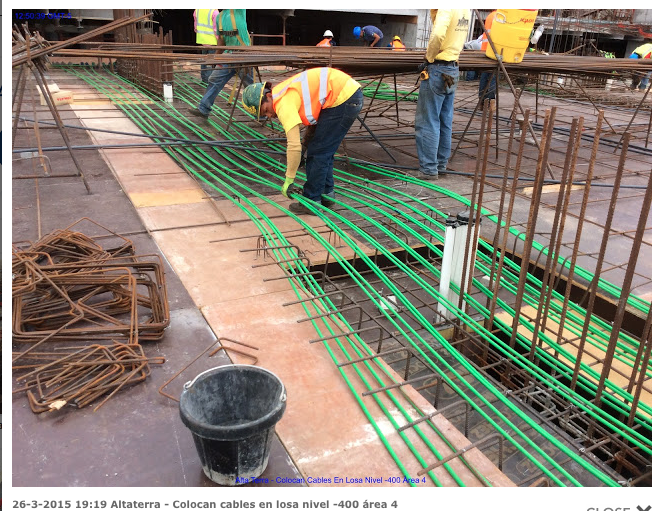

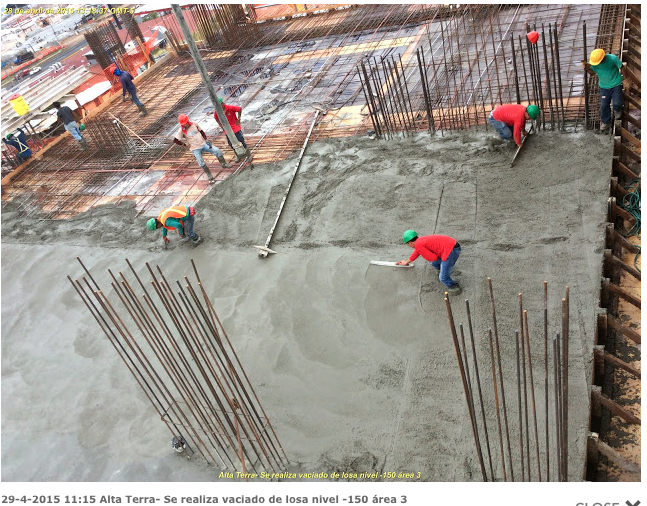

Se realiza limpieza de losa nivel -450 Se realiza limpieza de losa nivel -450 Vaciado del Pilote 149 del muro intermitente Fase 2 Vaciado losa -150 Vaciado losa -150 Armado de refuerzo acero losa -200 sector 4 Colocacion Formaleta nivel -100 sector 5 Armado de formaleta sobre nivel -150 Armado de Acero sobre nivel de losa -150 sector 5 Limpieza de formaleta en  Losa -150 antes del vaciado Bauer Fundaciones continua con la colocación de acero muro intermitente Fase 2 Movimiento de tierra para Fase 2 Movimiento de tierra para Fase 2 Panoramica de avance Fase 1 Movimiento de tierra para Fase 2 Movimiento de tierra para Fase 2 Panoramica de avance Fase 1

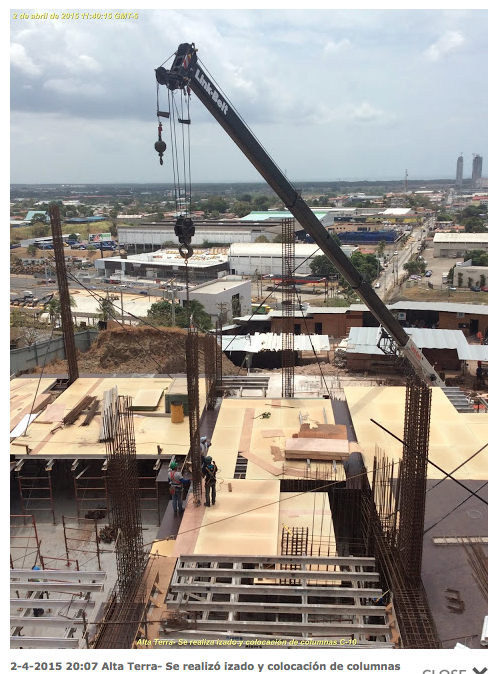

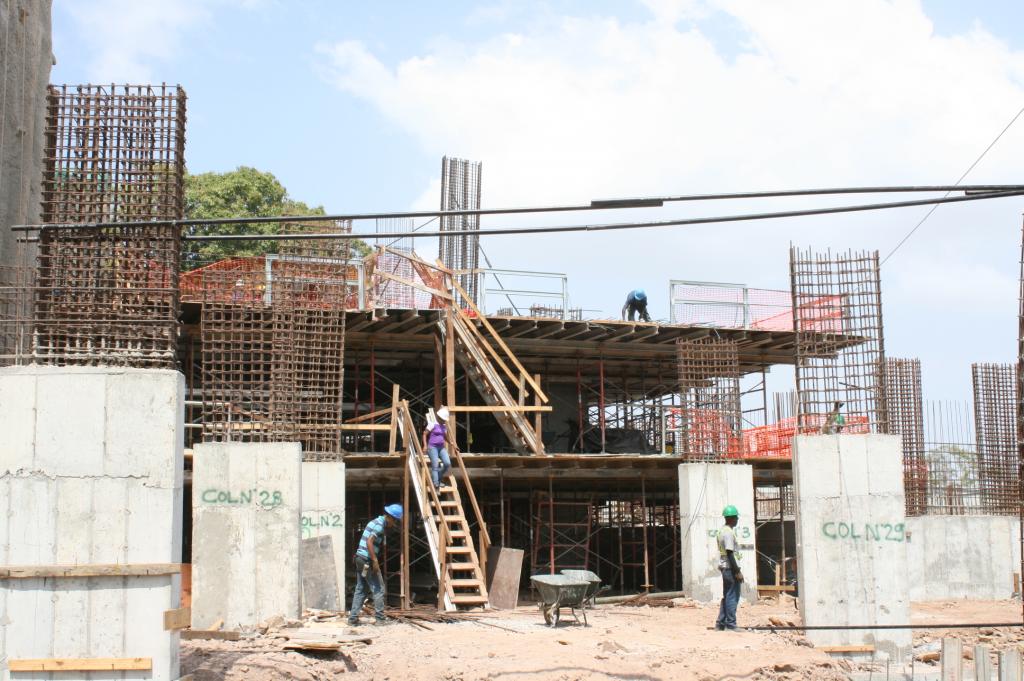

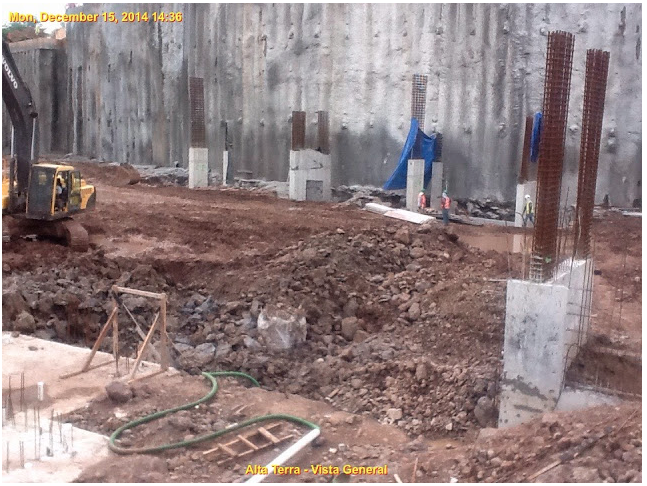

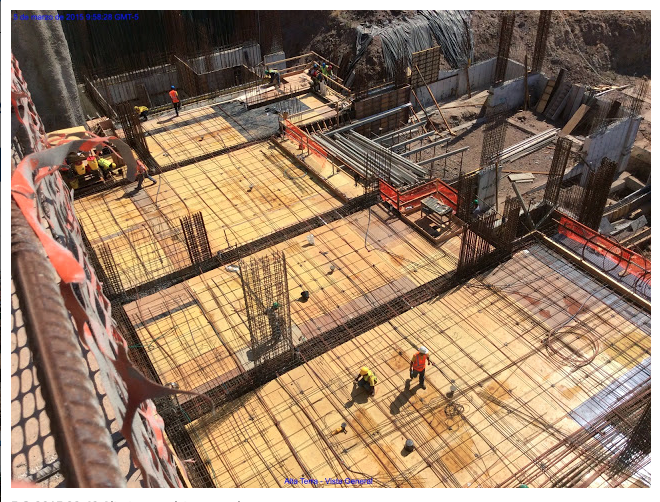

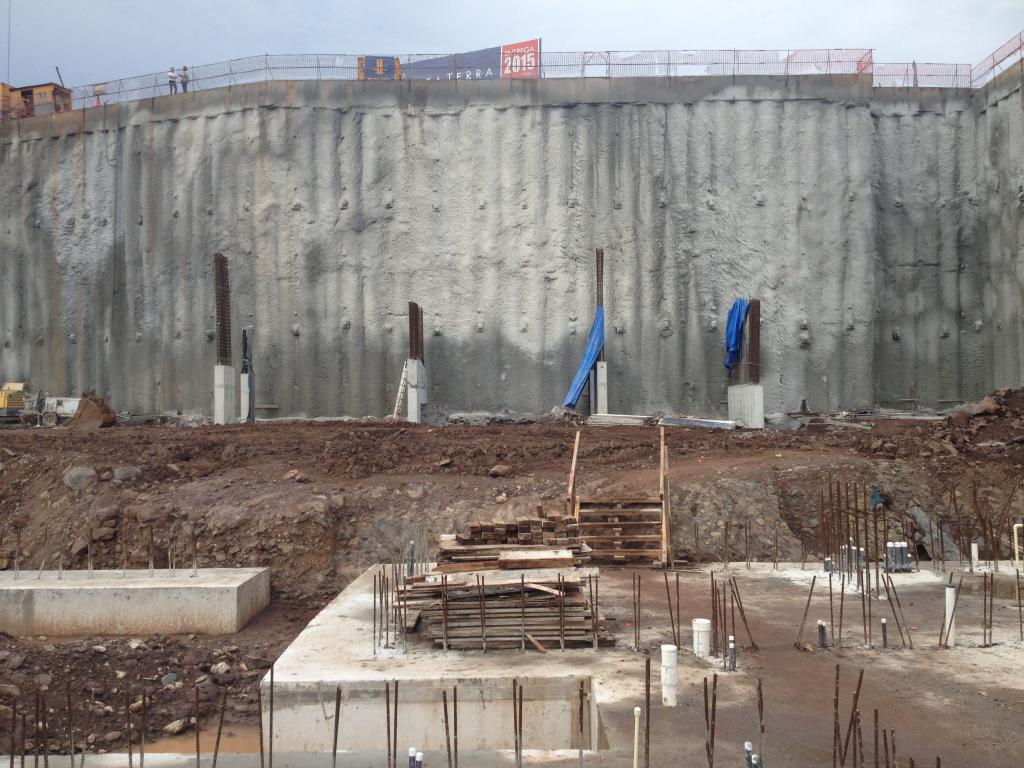

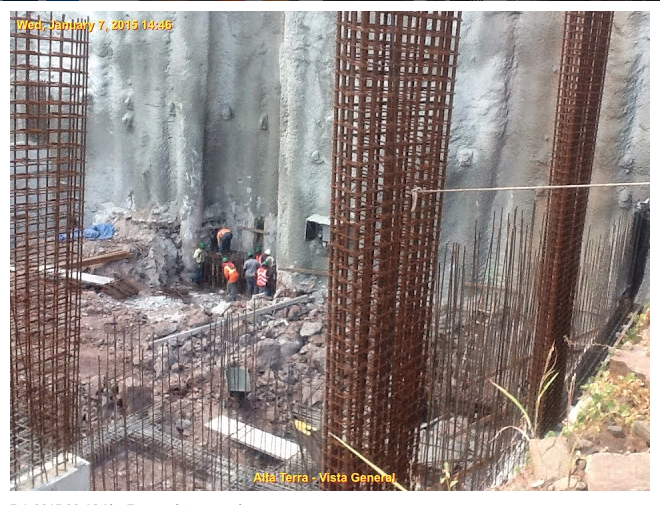

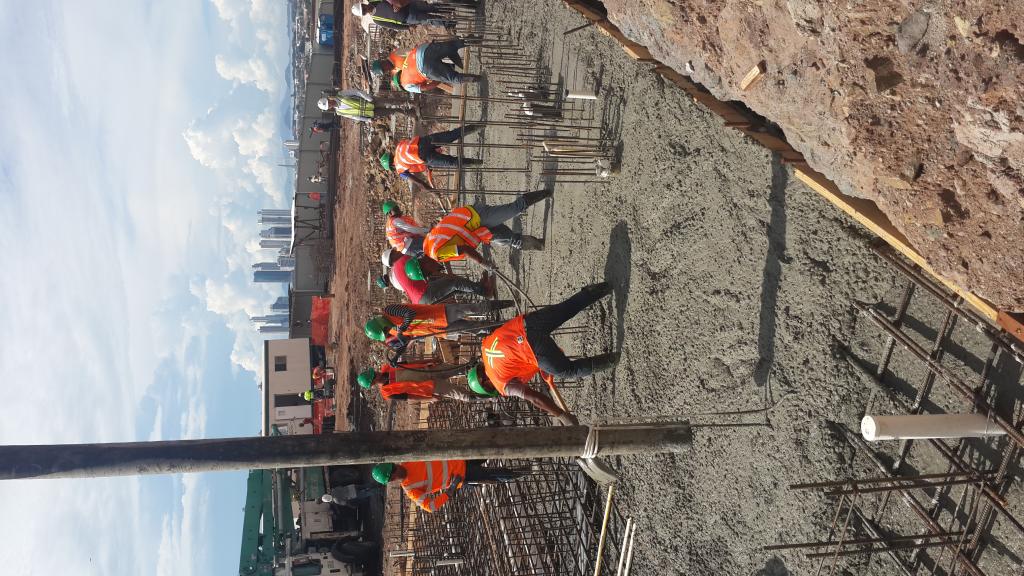

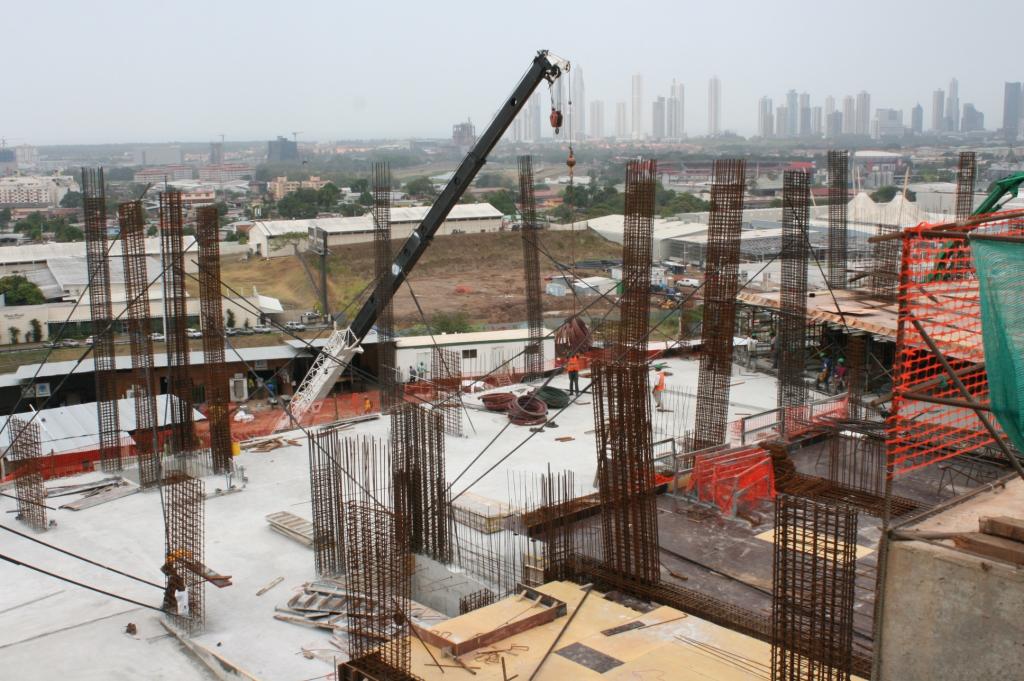

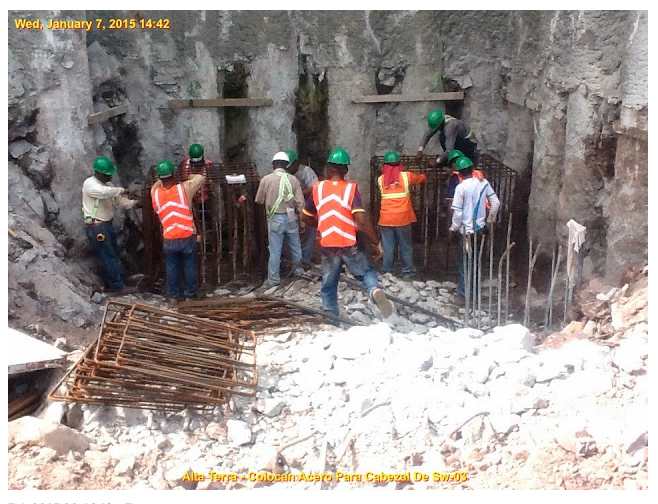

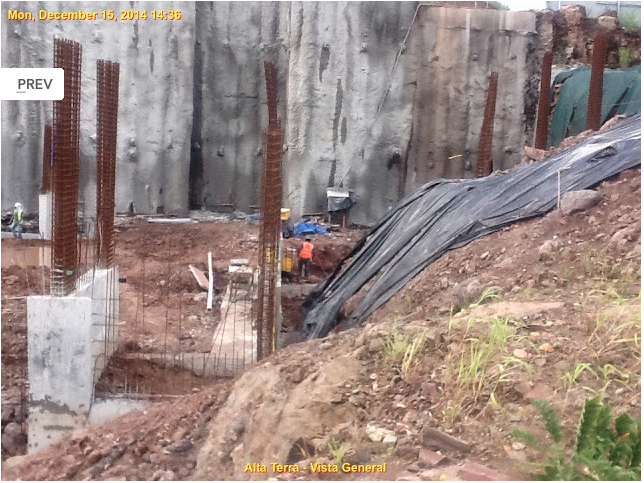

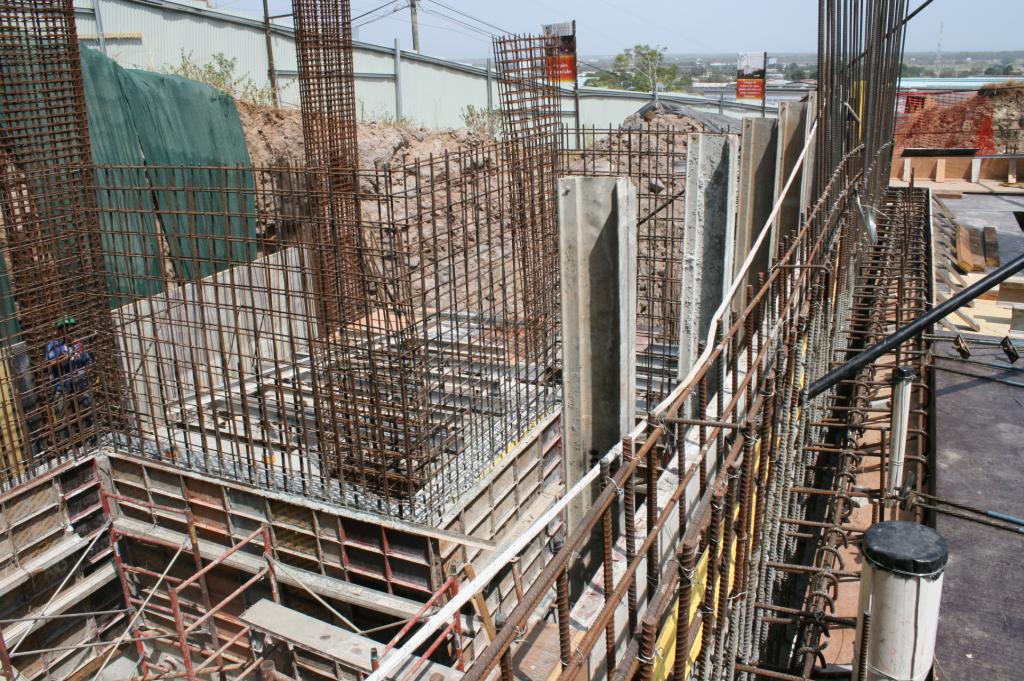

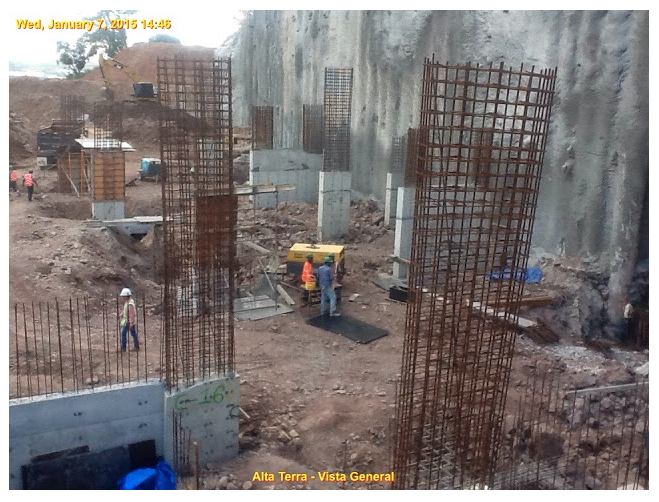

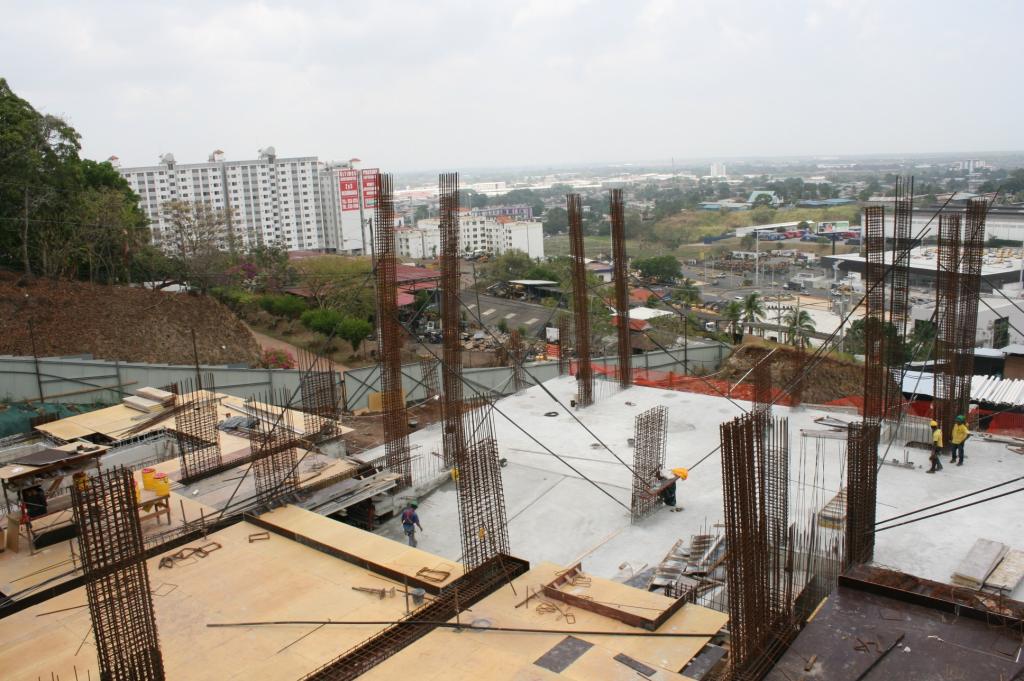

Izado y colocación de columnas Losa -300 Armando formaleta para vaciado losa -300 Culminación de Vaciado Losa -350 Vista General de la Estructura de la Fase 1 de la Etapa 1 Fase final de Construcción de Tanque de Reserva de Agua Armado de formaleta y columnas de acero para vaciado nivel -300 Vista de fundaciones Fase 2 Etapa 1

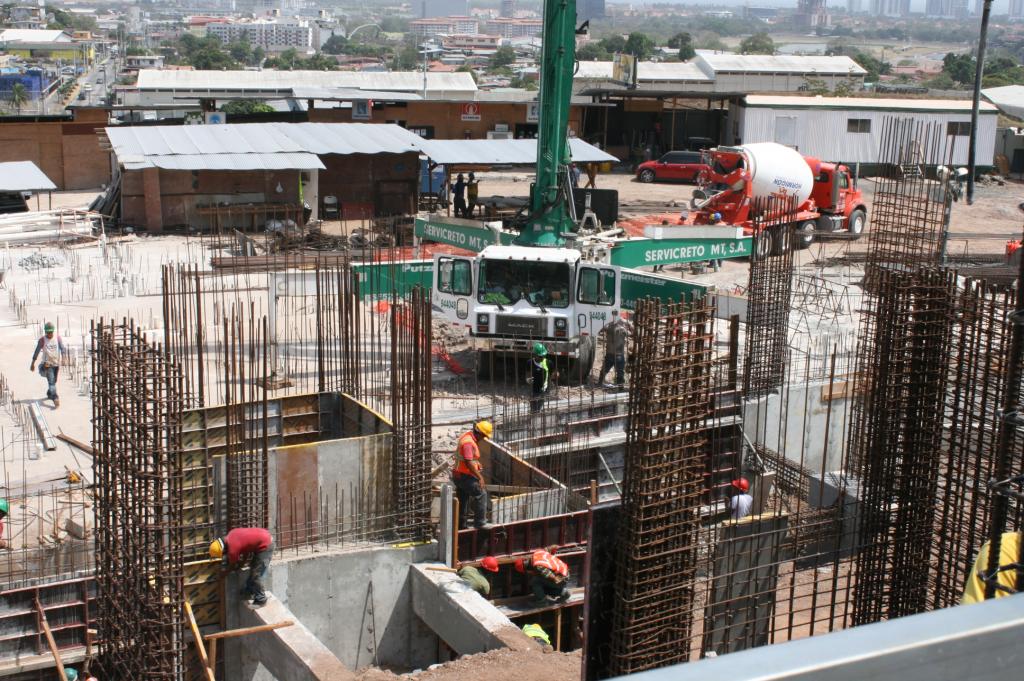

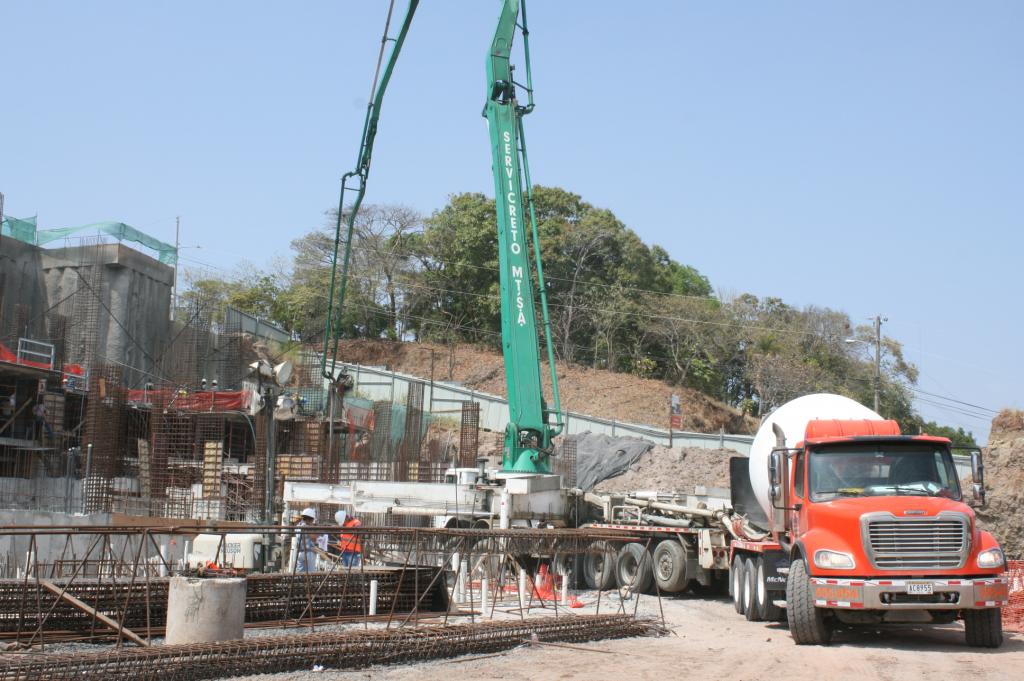

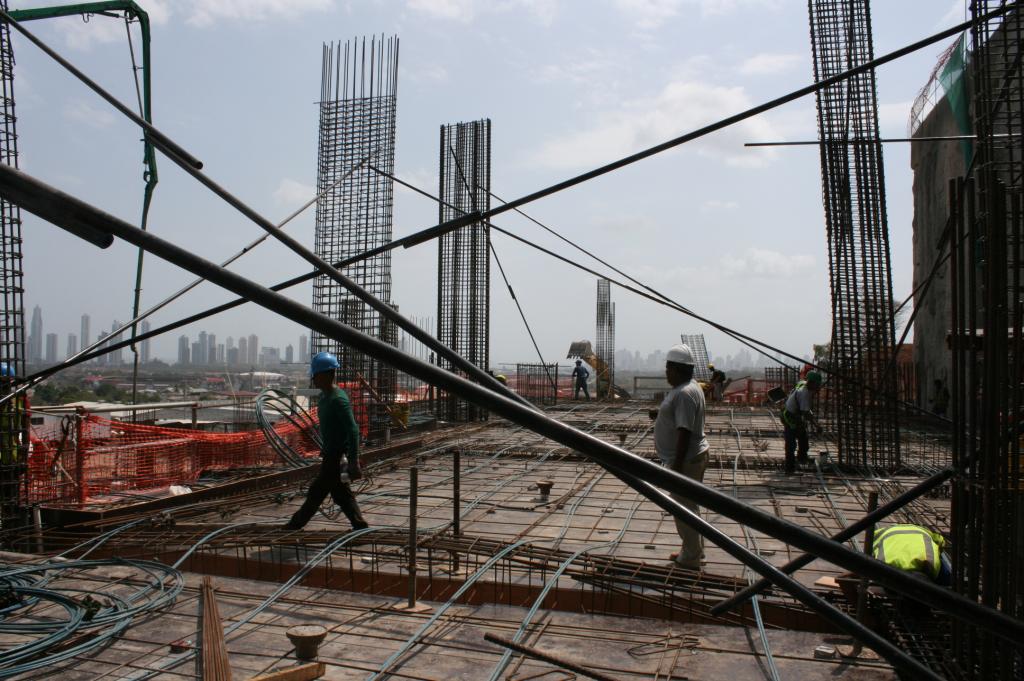

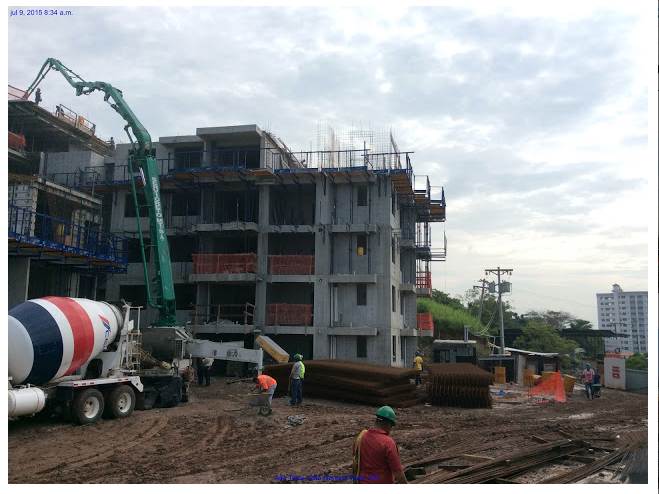

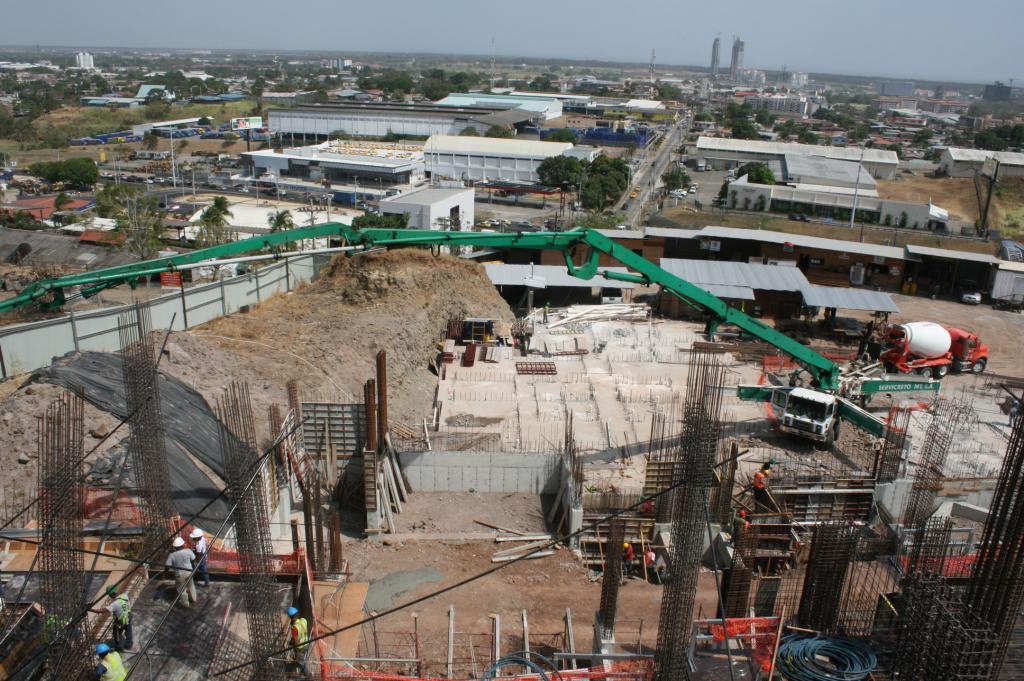

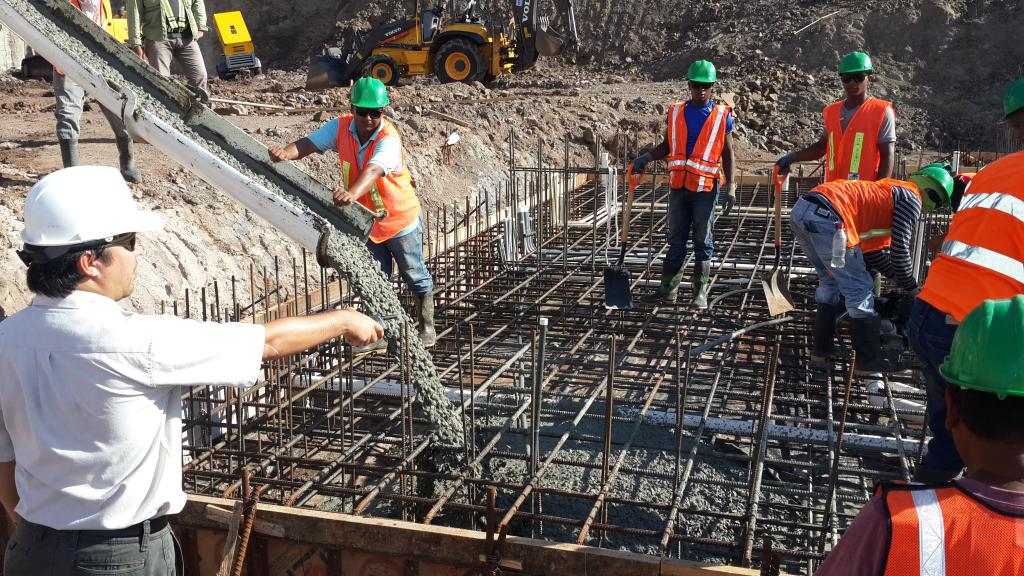

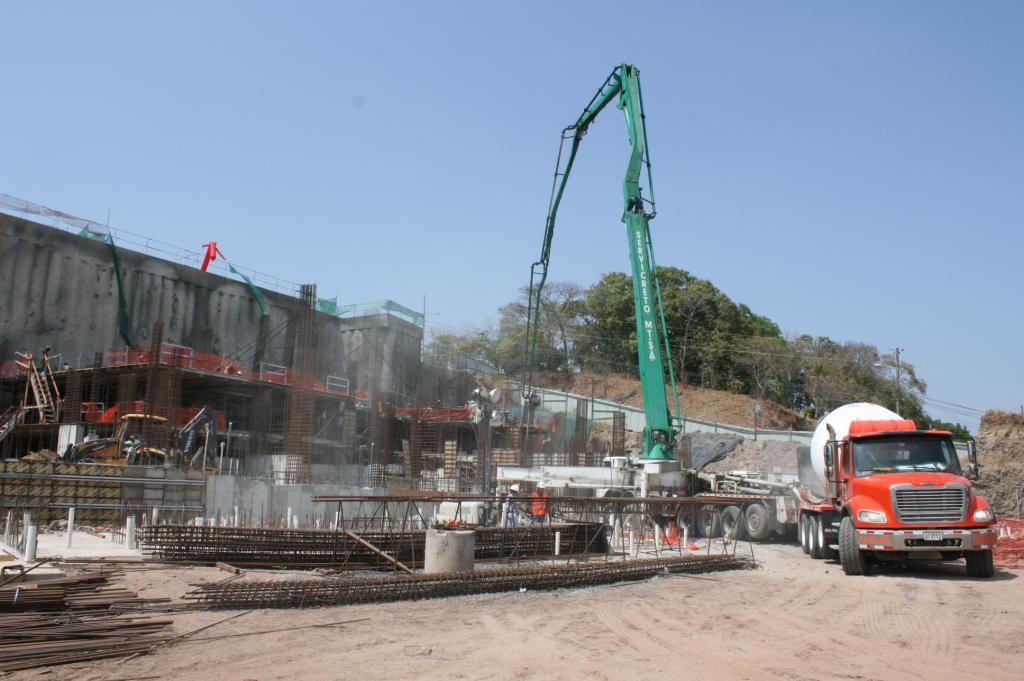

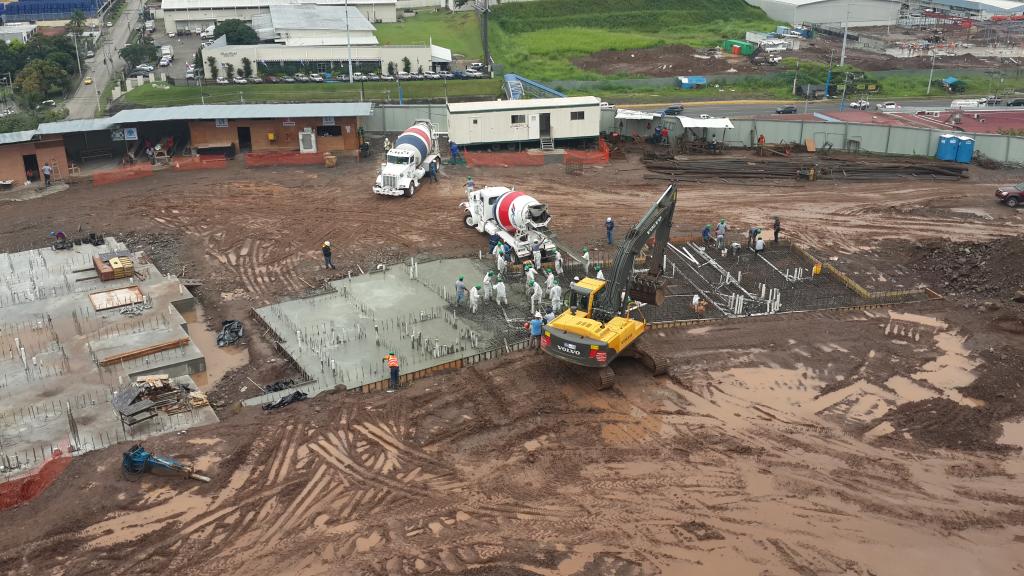

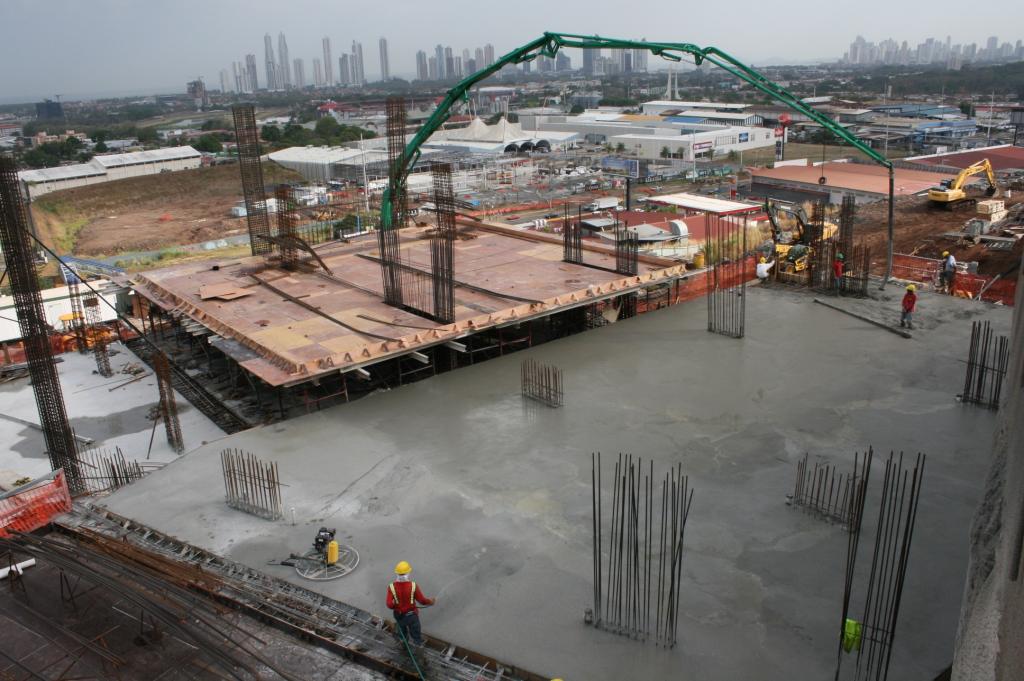

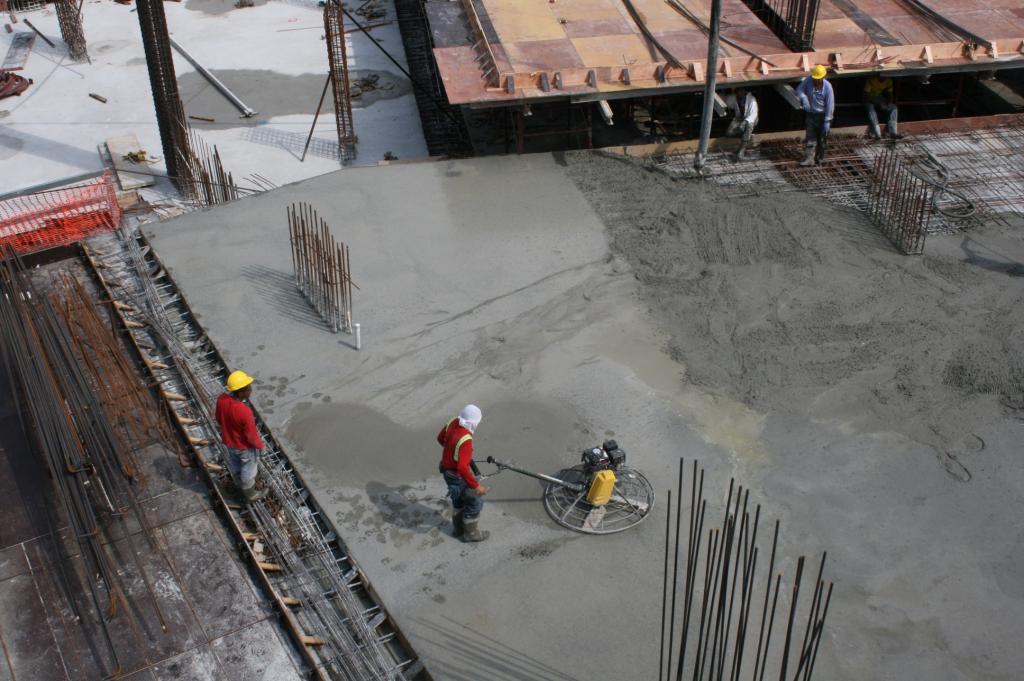

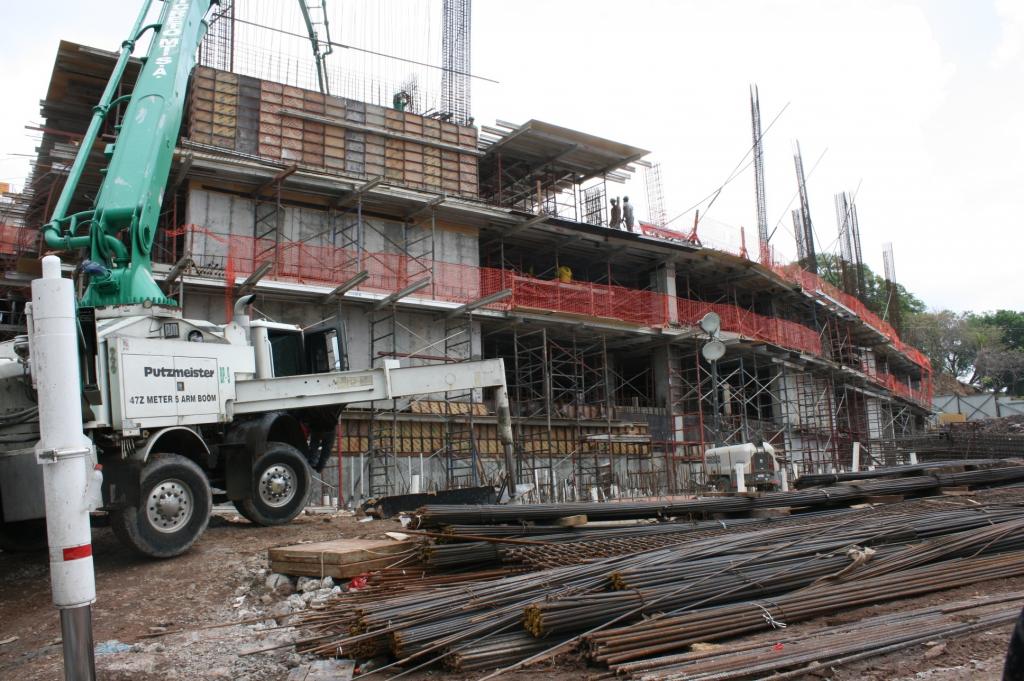

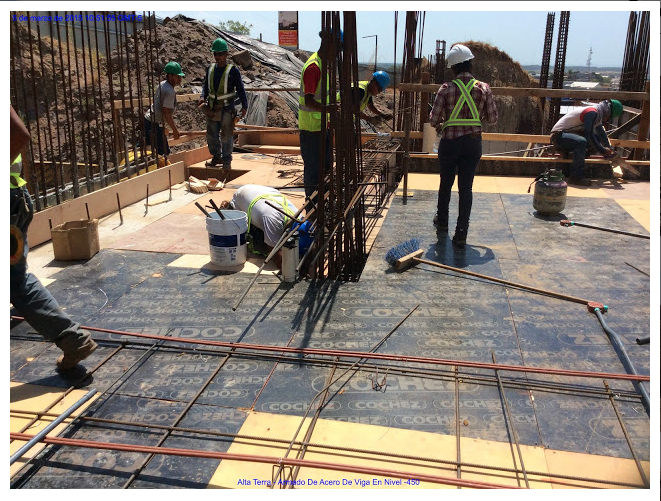

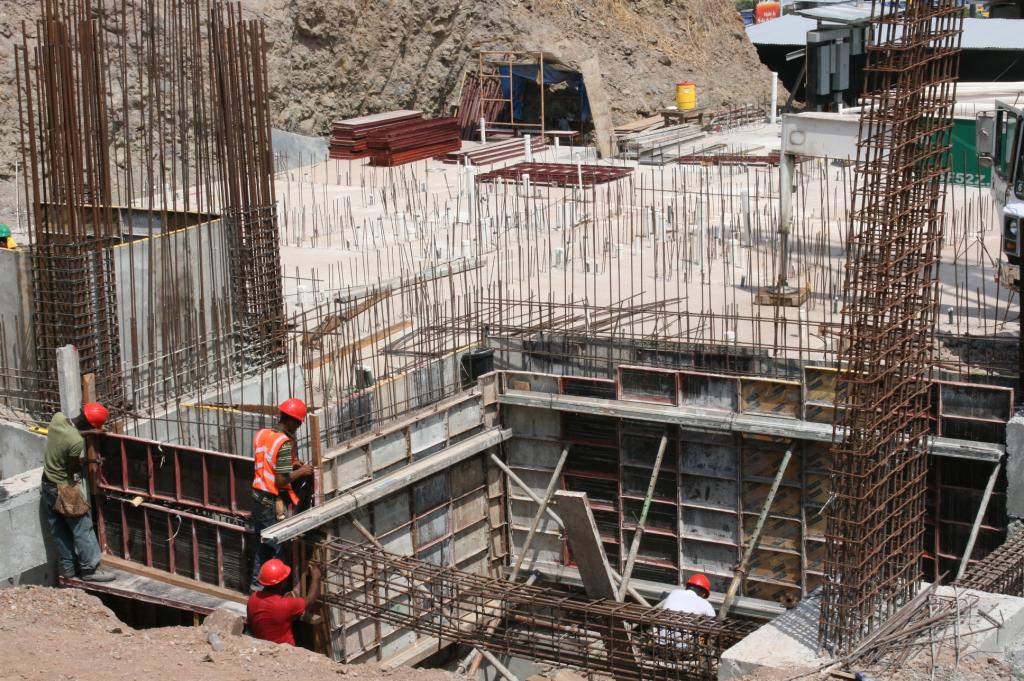

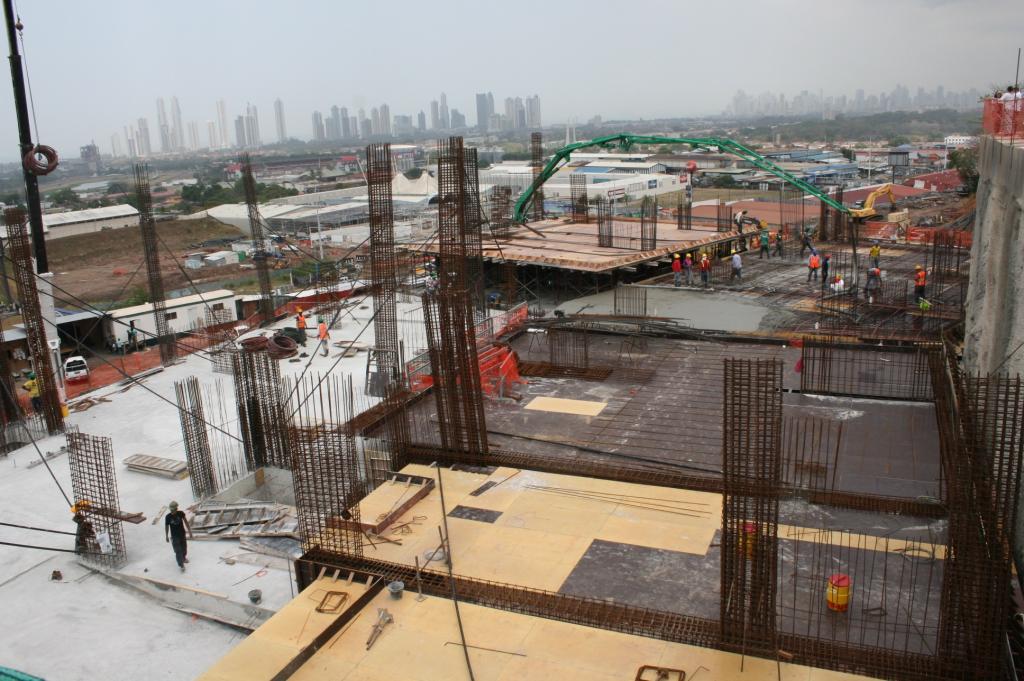

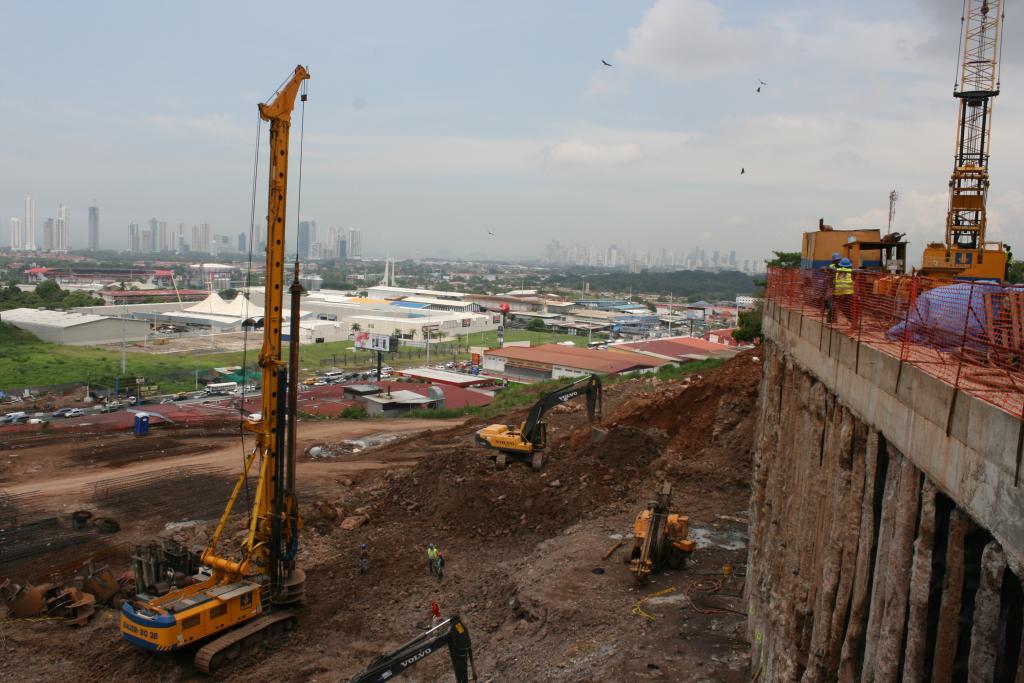

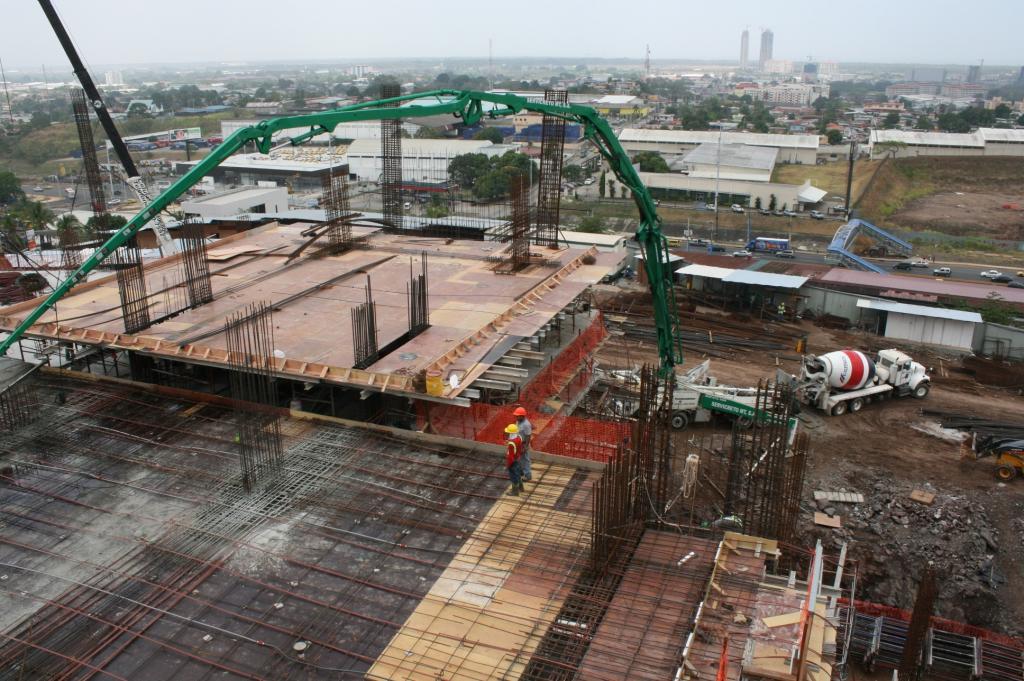

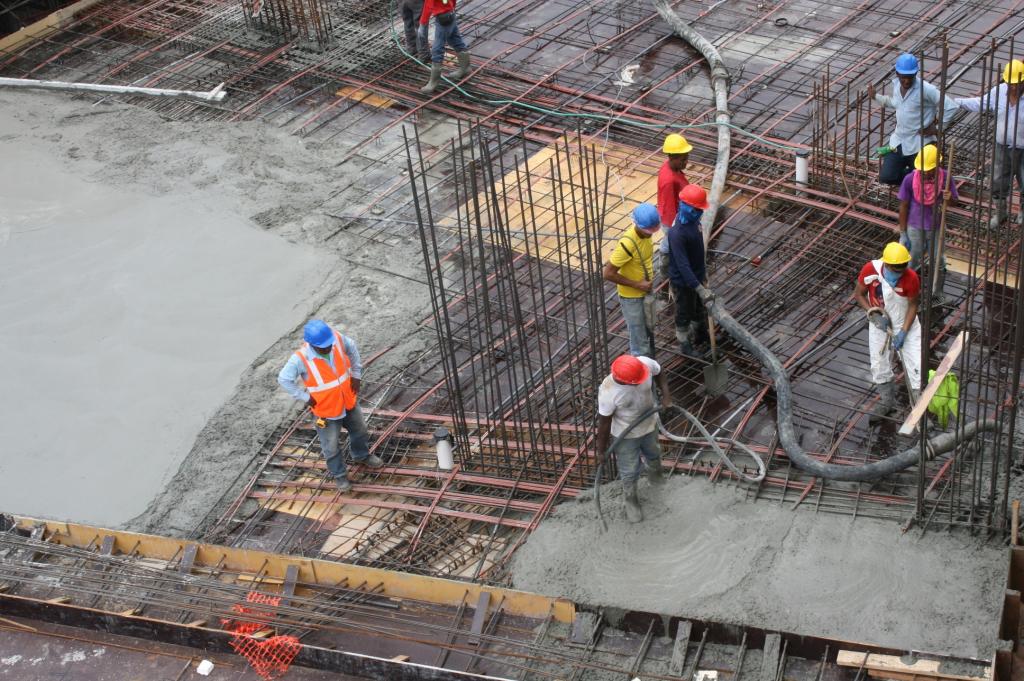

Acabado de Losa Nivel -400 Frentes de Trabajo Bombeo de concreto
Alegria y entusiasmo, caracterizan a nuestro equipo de trabajo

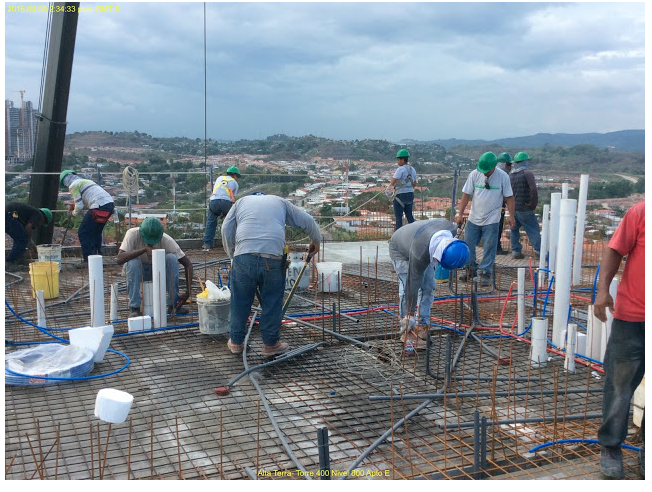

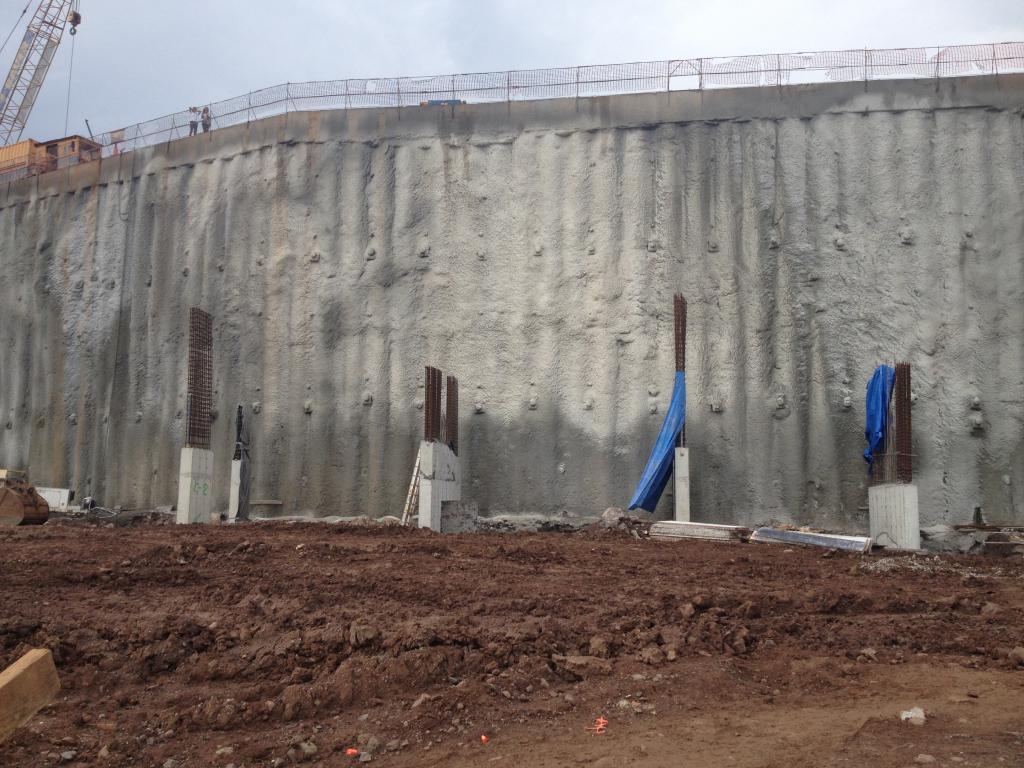

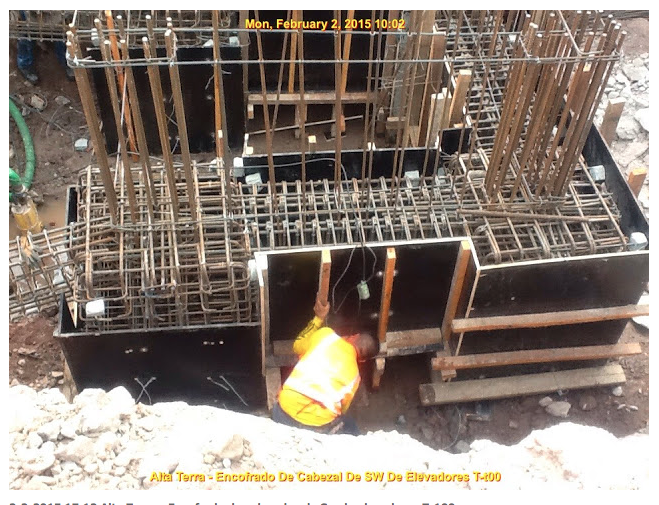

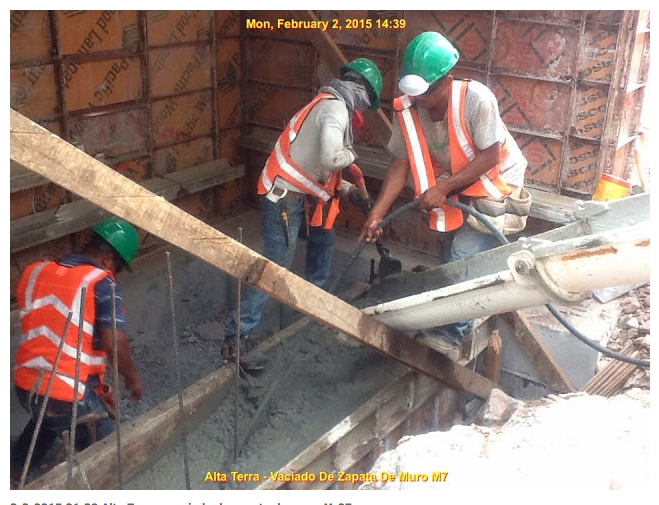

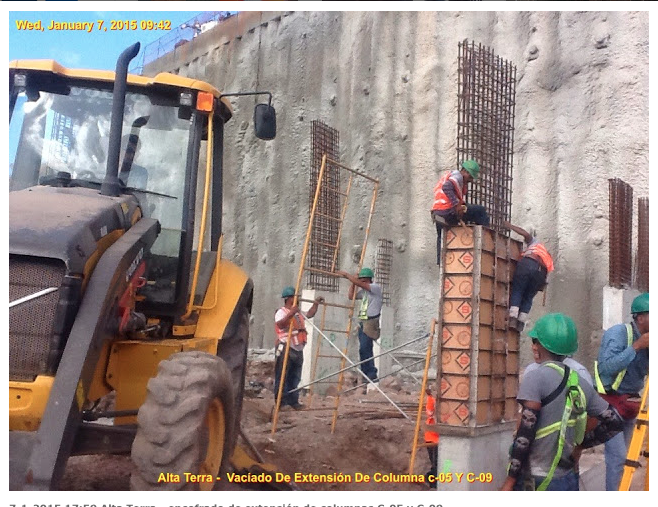

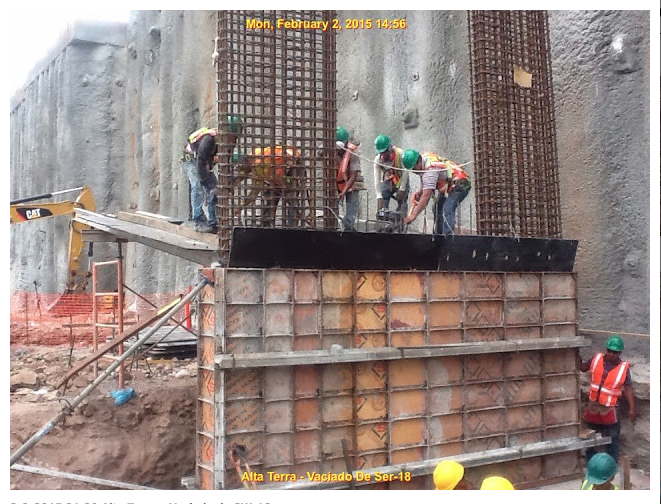

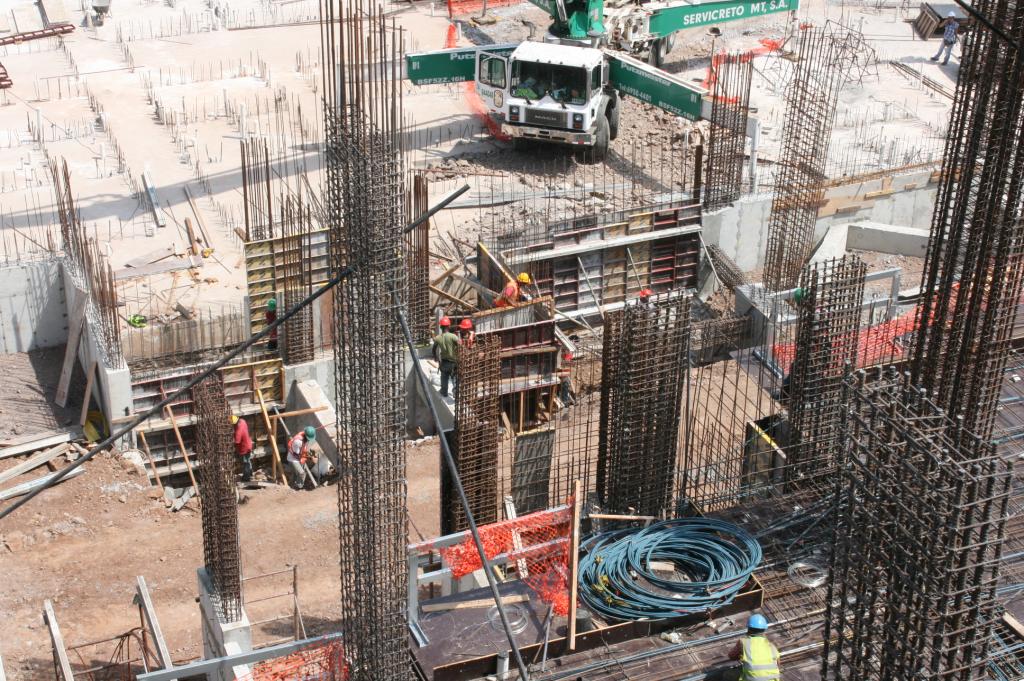

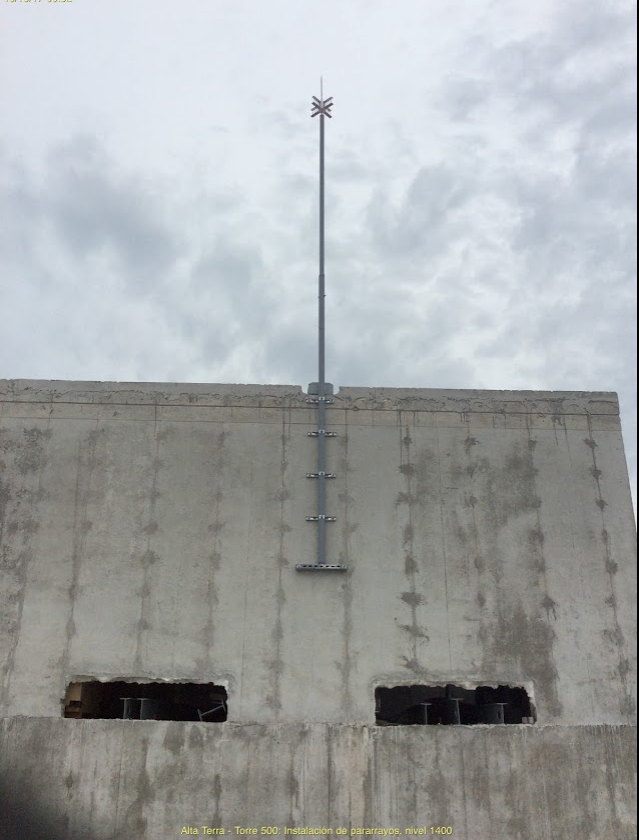

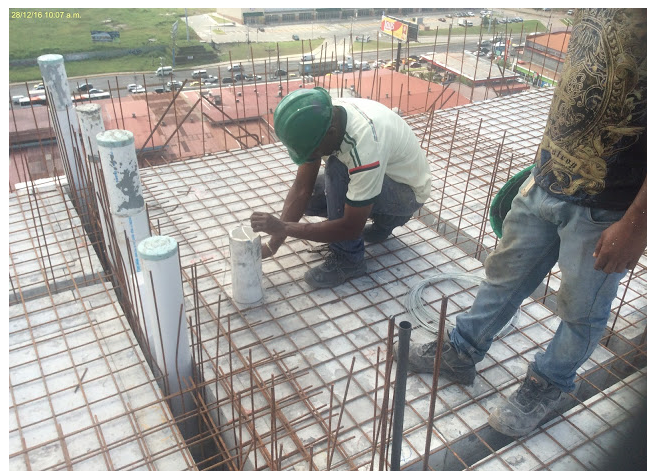

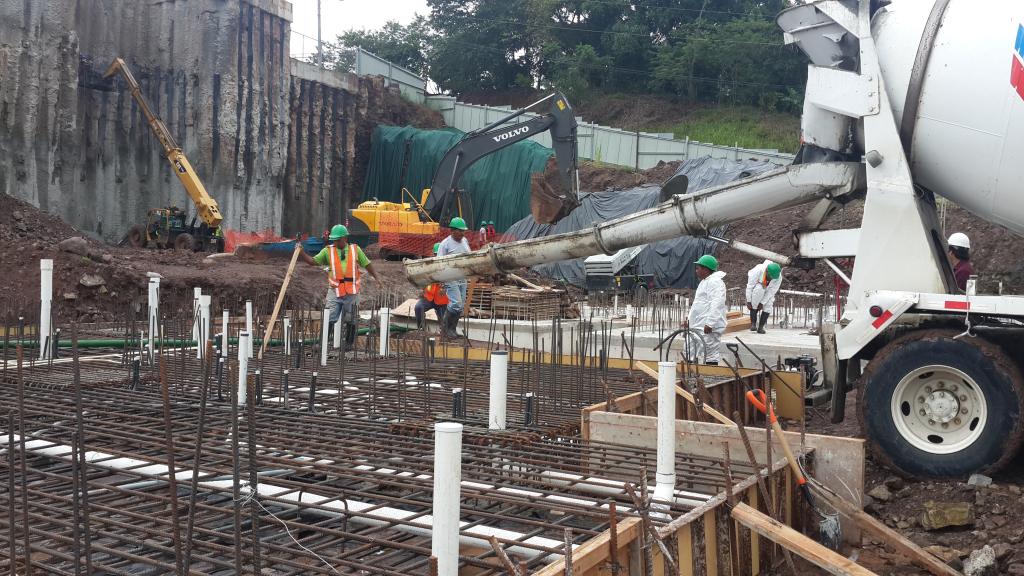

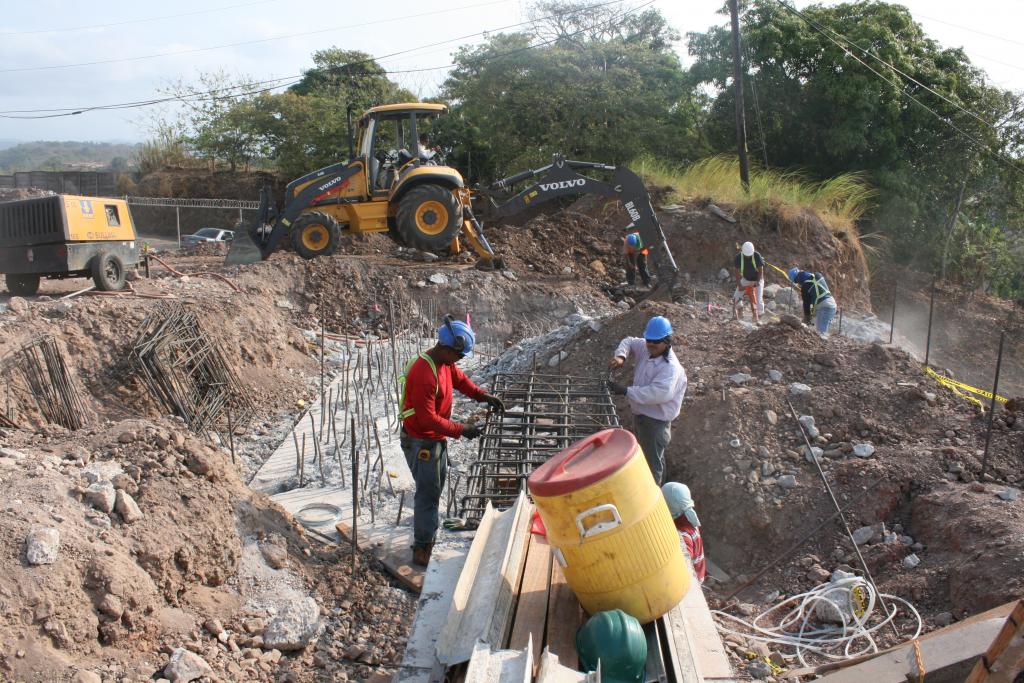

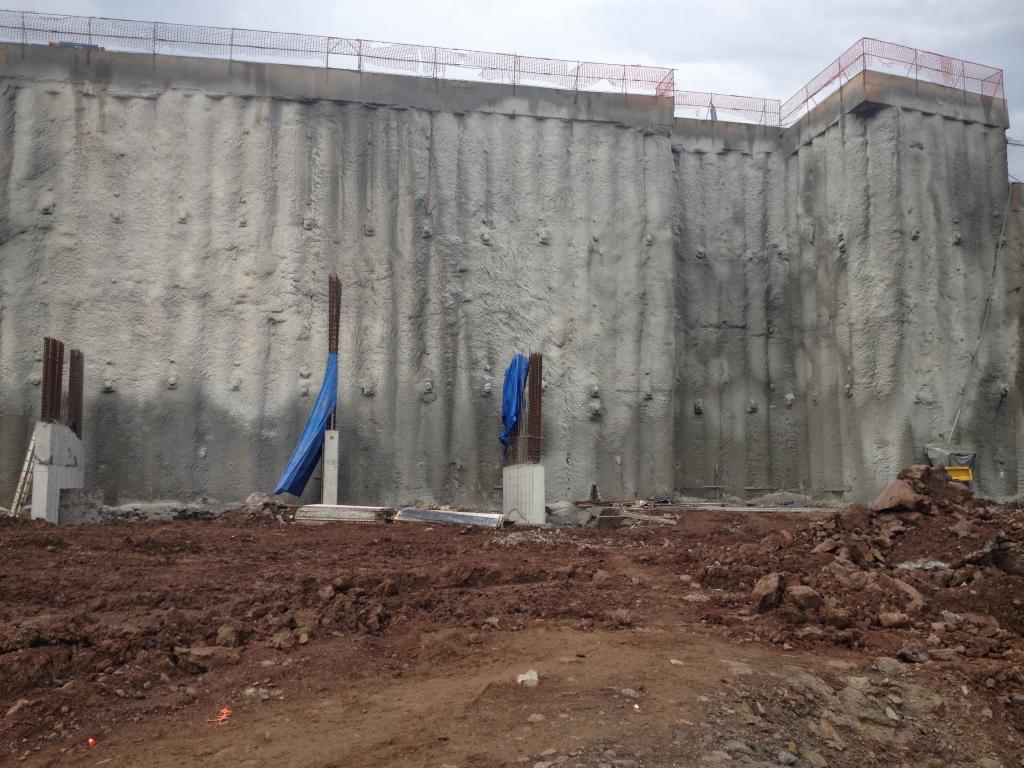

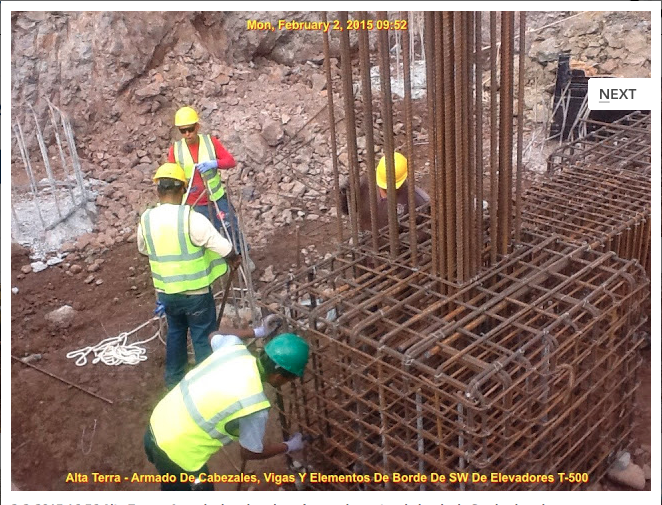

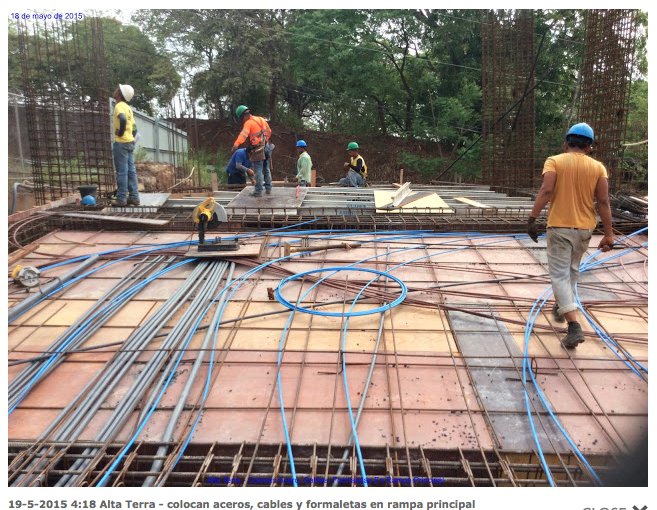

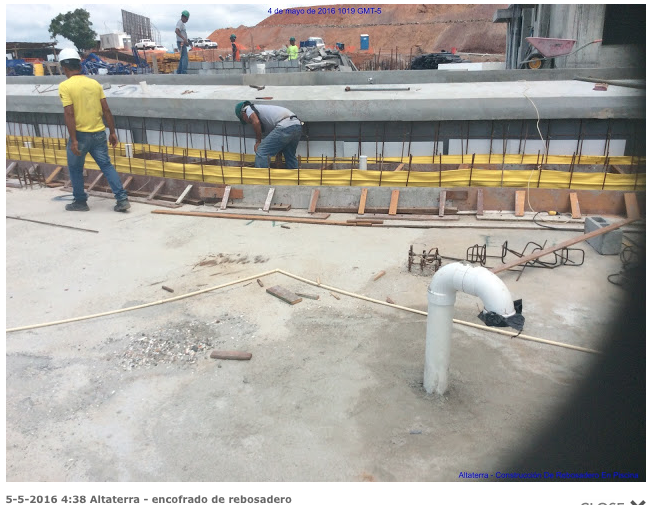

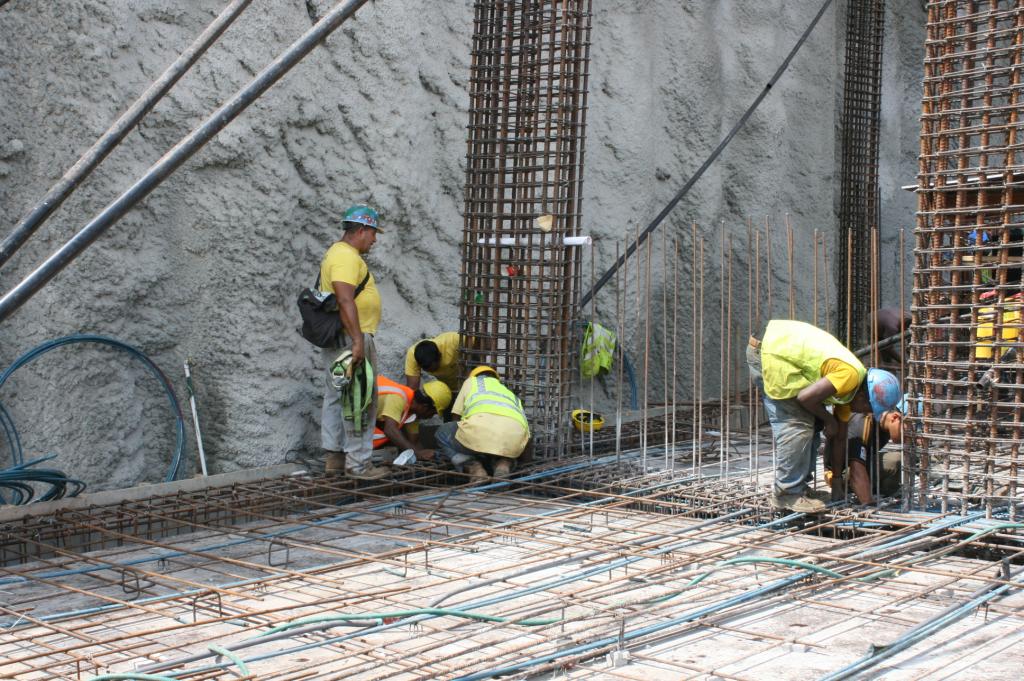

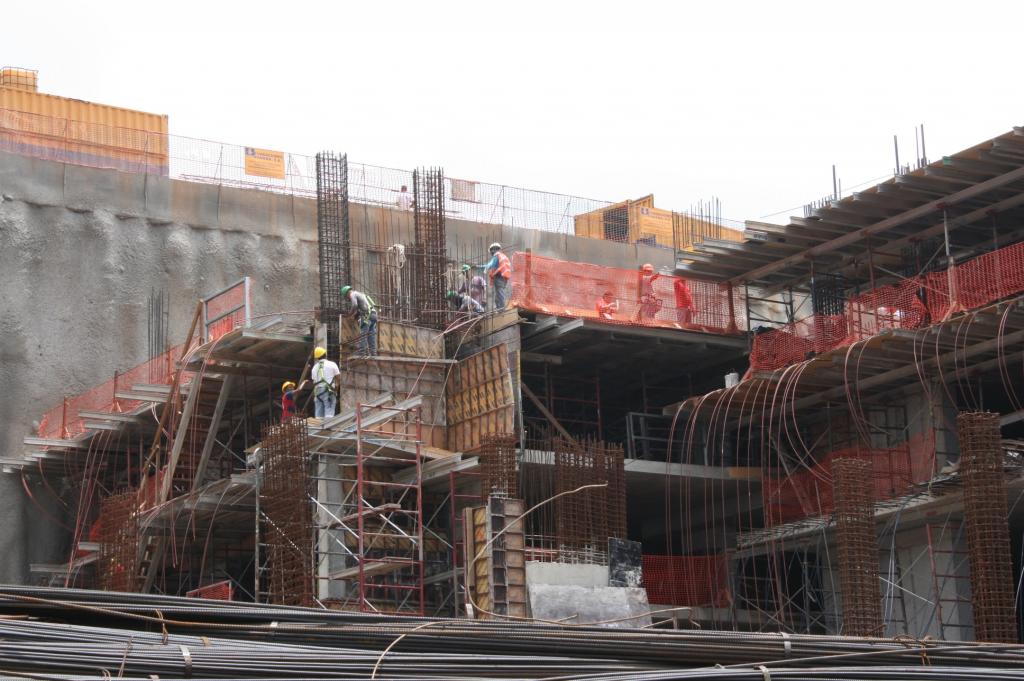

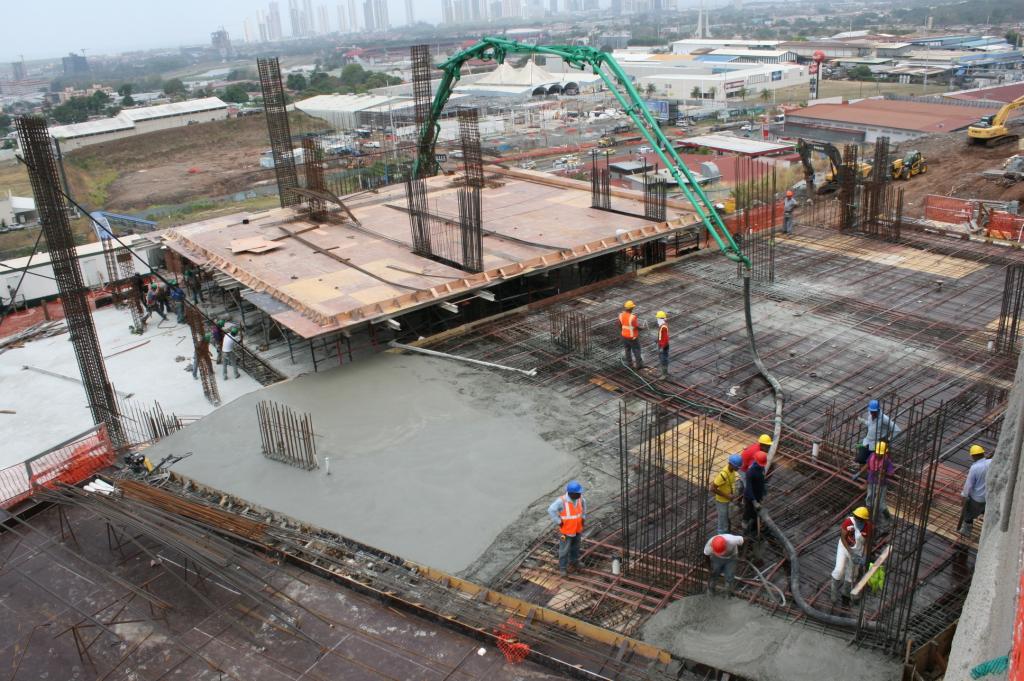

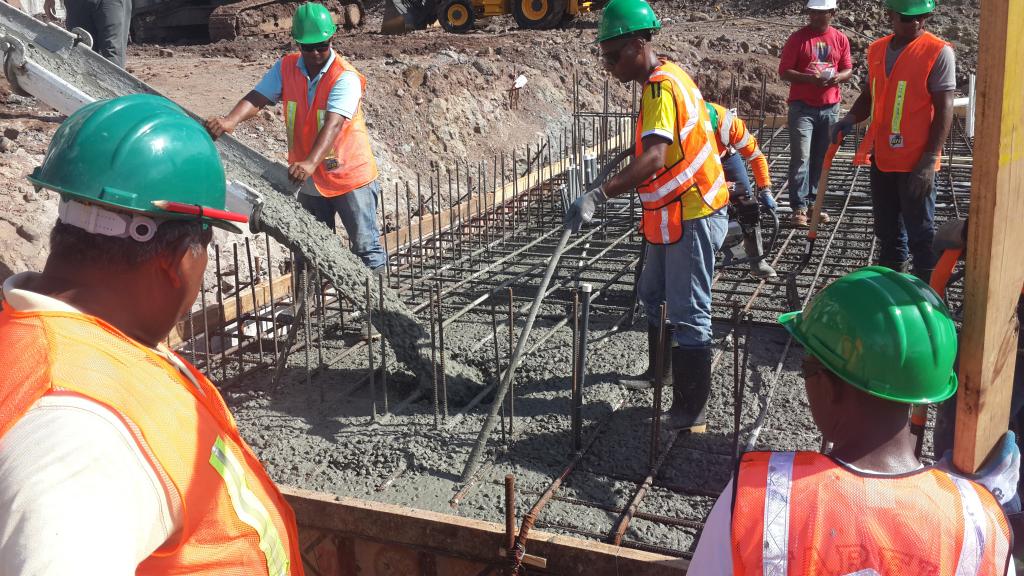

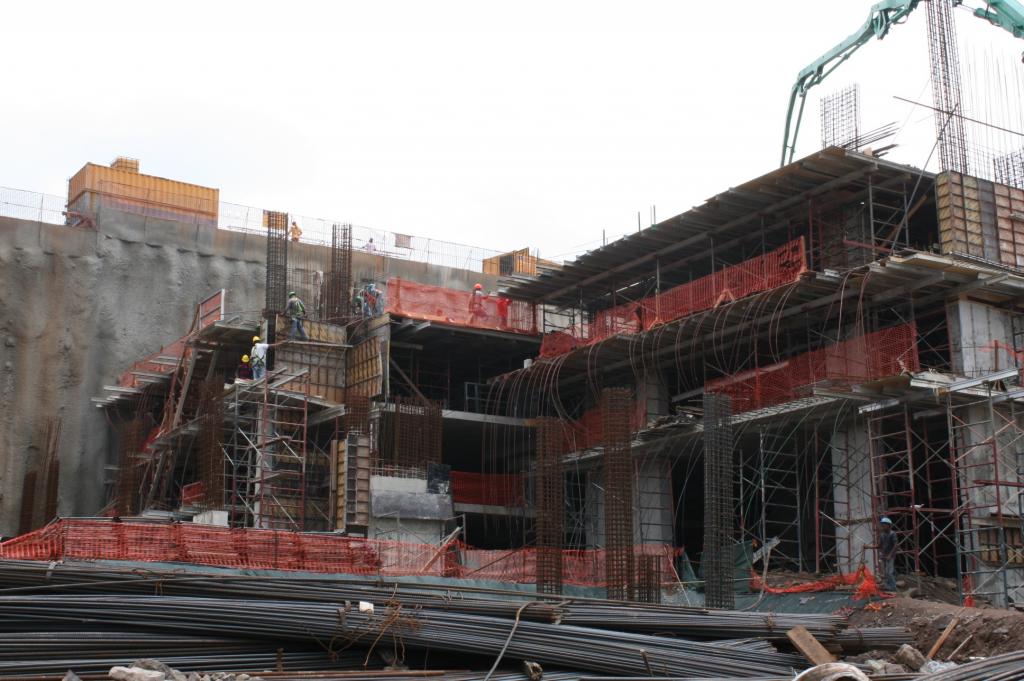

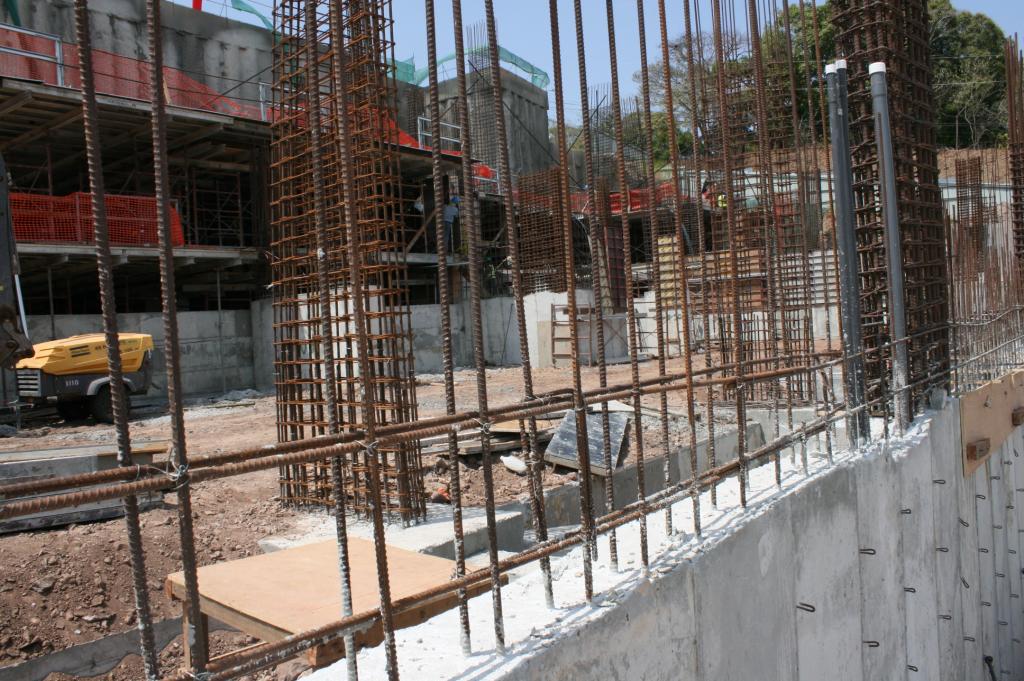

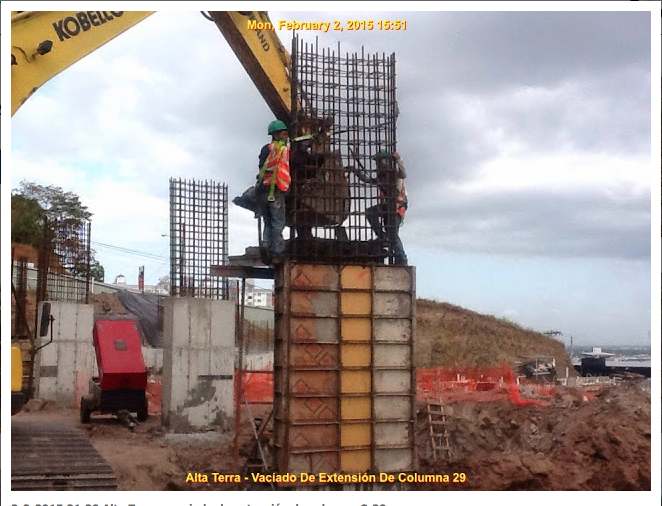

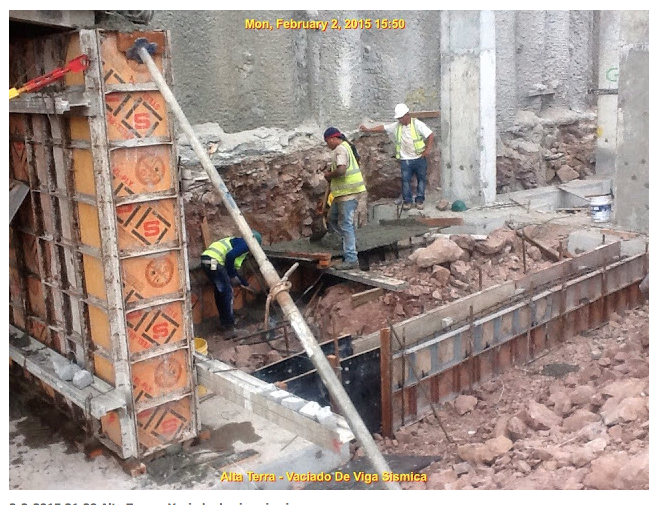

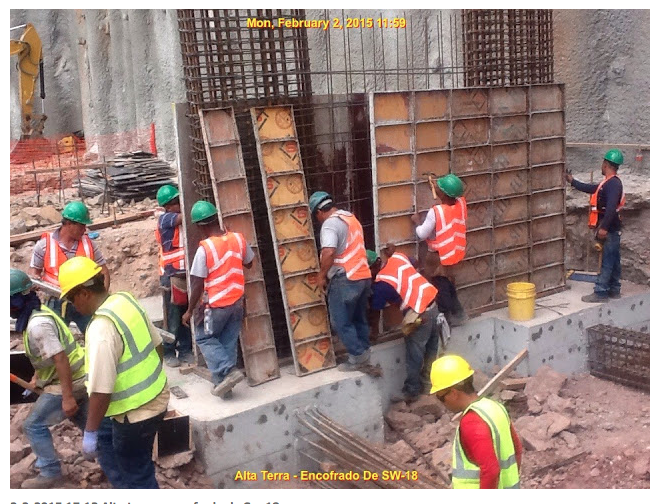

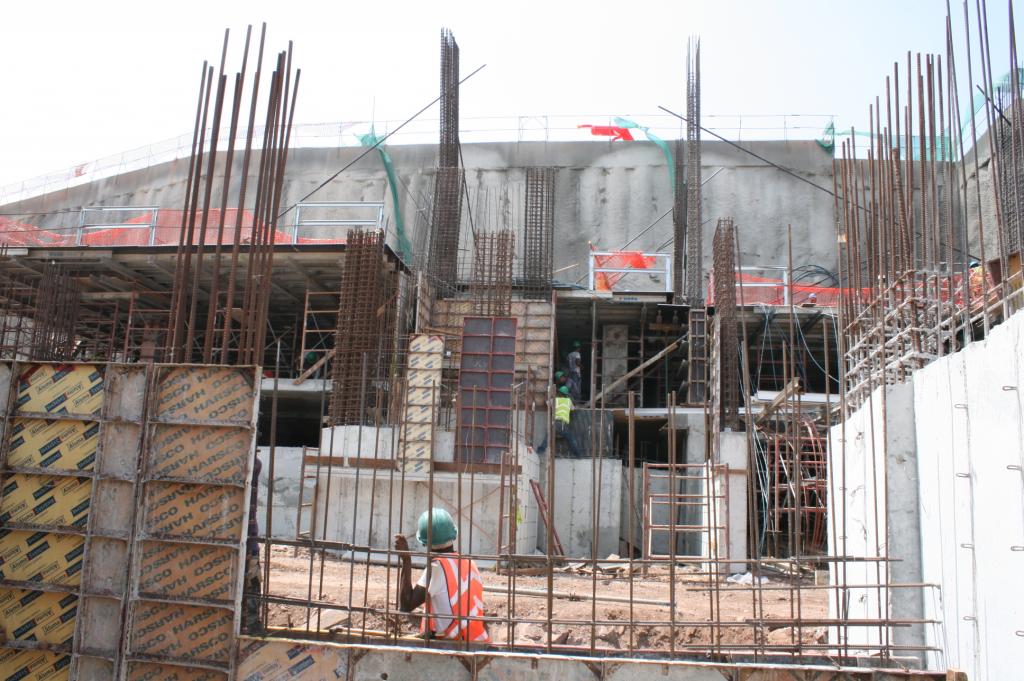

Vaciado de extensión de columna Vaciado de viga sísmica Vaciado de SW Vaciado de zapata de muro Encofrado SW Armado de acero para escalera Torre 400 Encofrado de SW elevadores Torre 100 Armado de cabezales y vigas SW de elevadores Torre 500

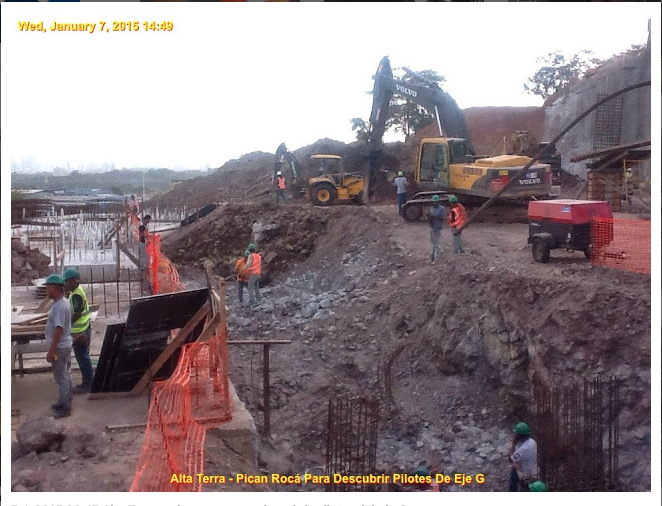

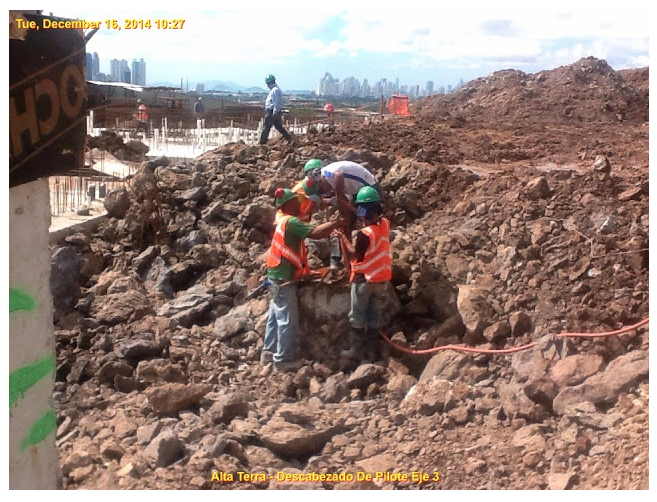

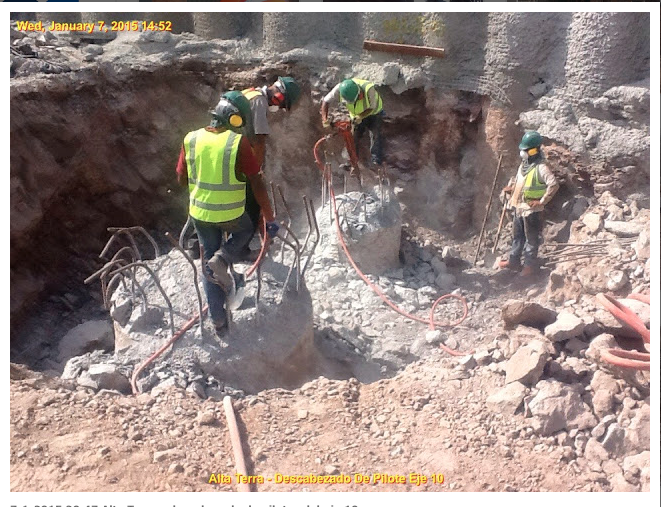

Vista General de avance Vaciado de extensión de columna Encofrado de columnas Vista General Colocan acero cabezal SW Vista General Picado de roca para descubrir pilotes eje G Descabezado de pilote eje #10

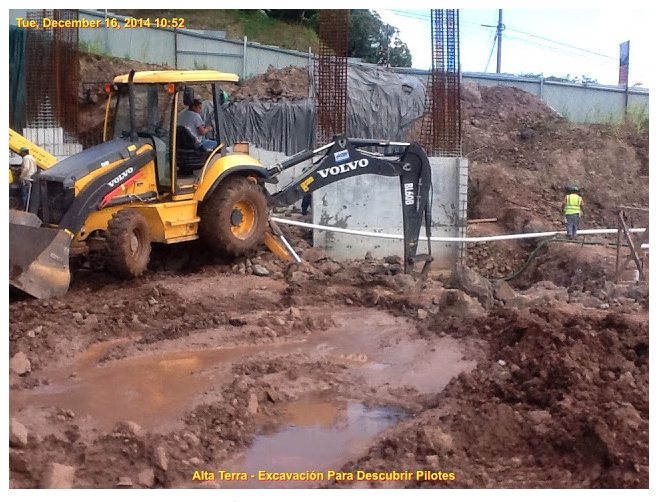

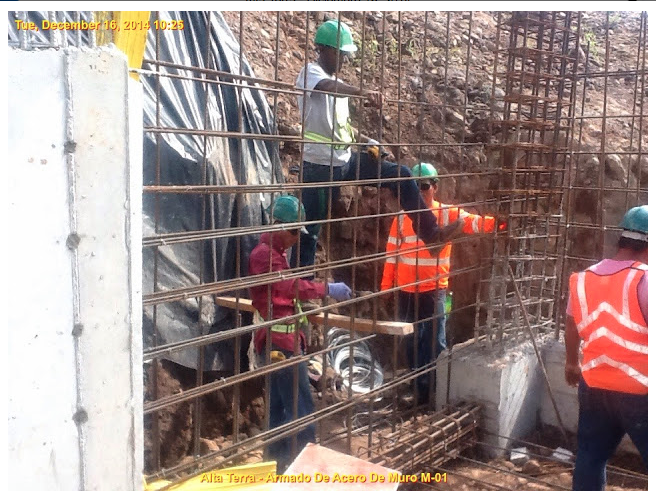

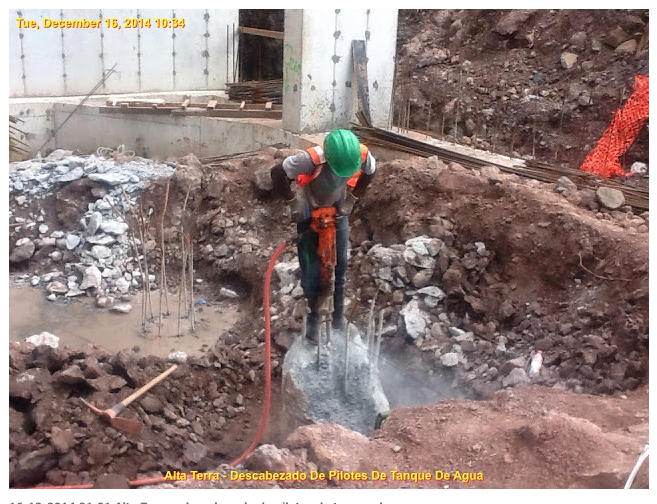

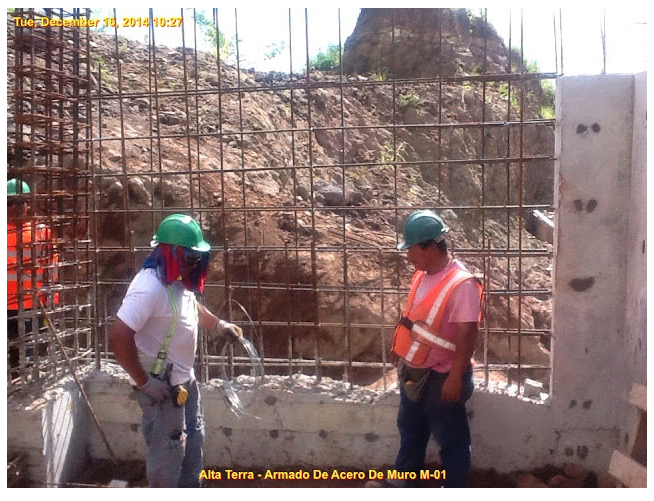

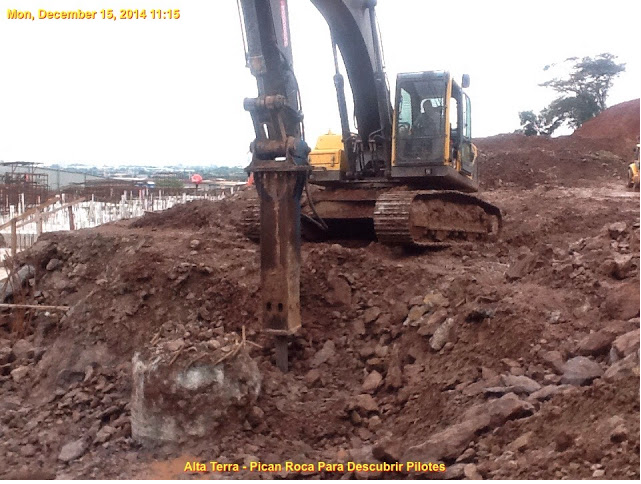

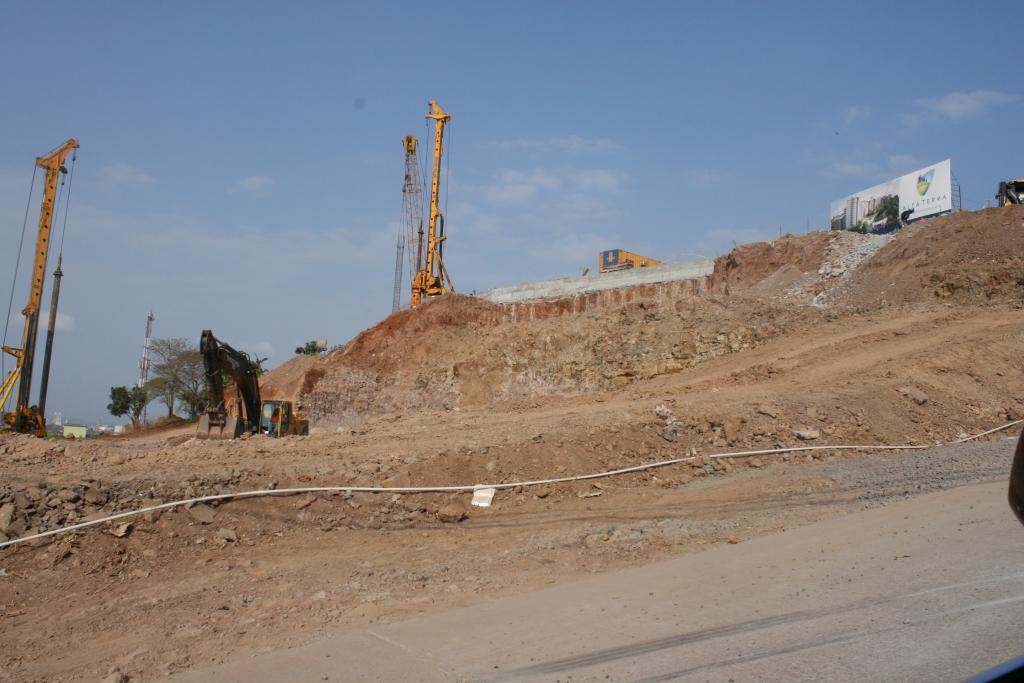

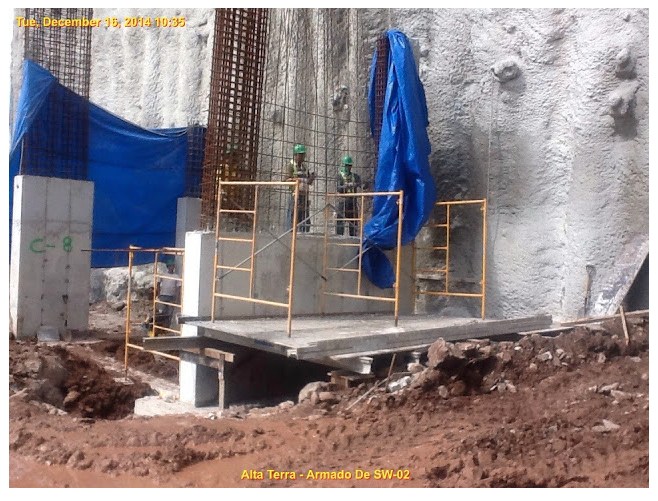

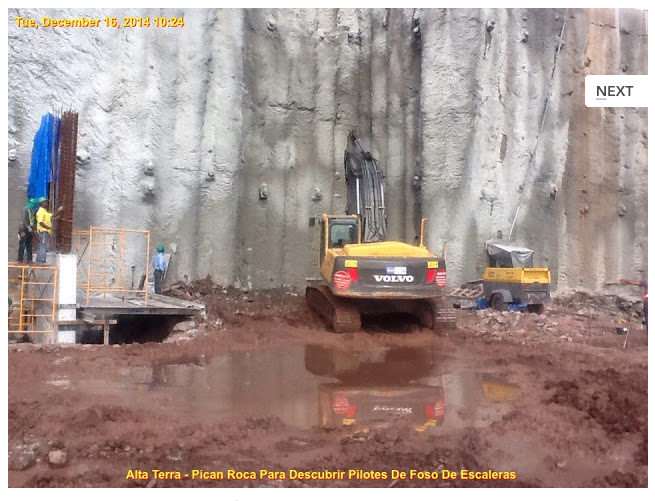

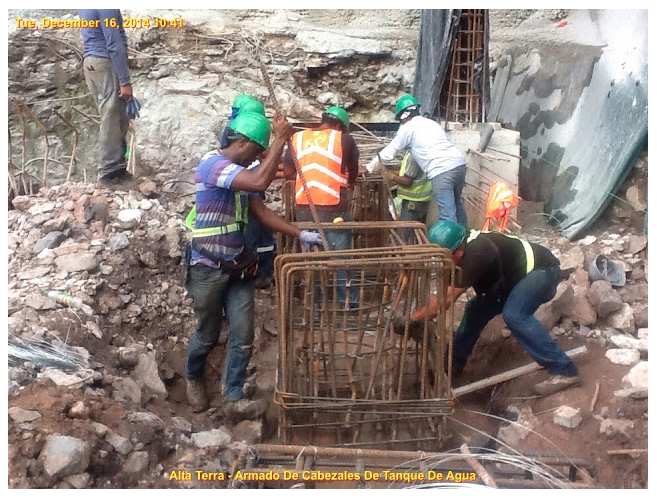

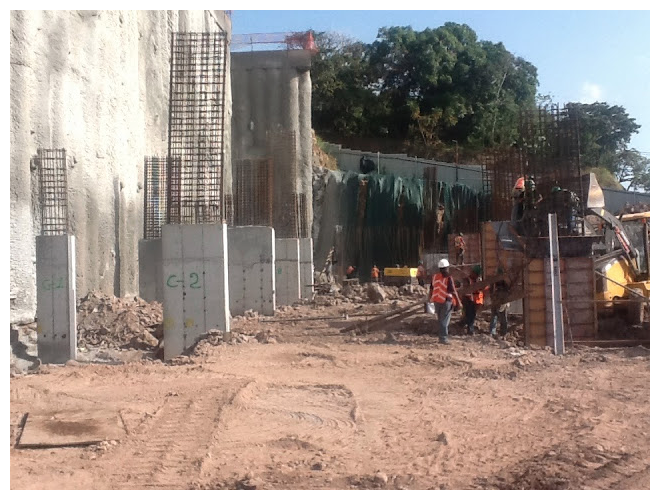

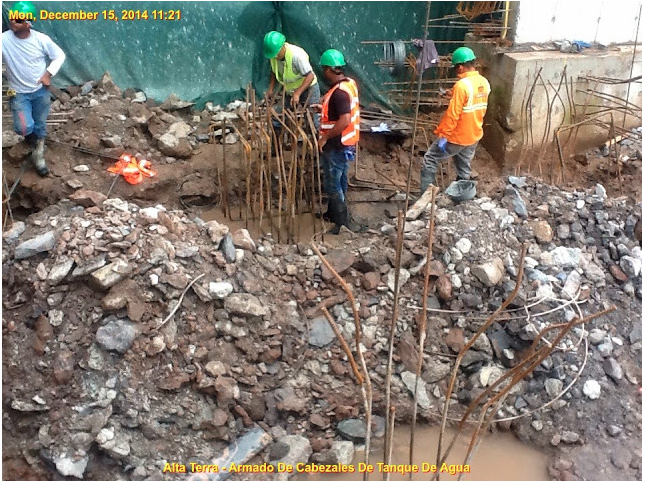

Excavación para descubrir pilotes Armado de Cabezales tanque de reserva de agua Armado SW-02 Descabezado de pilotes tanque de agua Descabezado de pilotes eje #3 Armado de acero muro Armado de muro estructura de estacionamientos Se pica roca para descubrir  pilotes del foso de escaleras

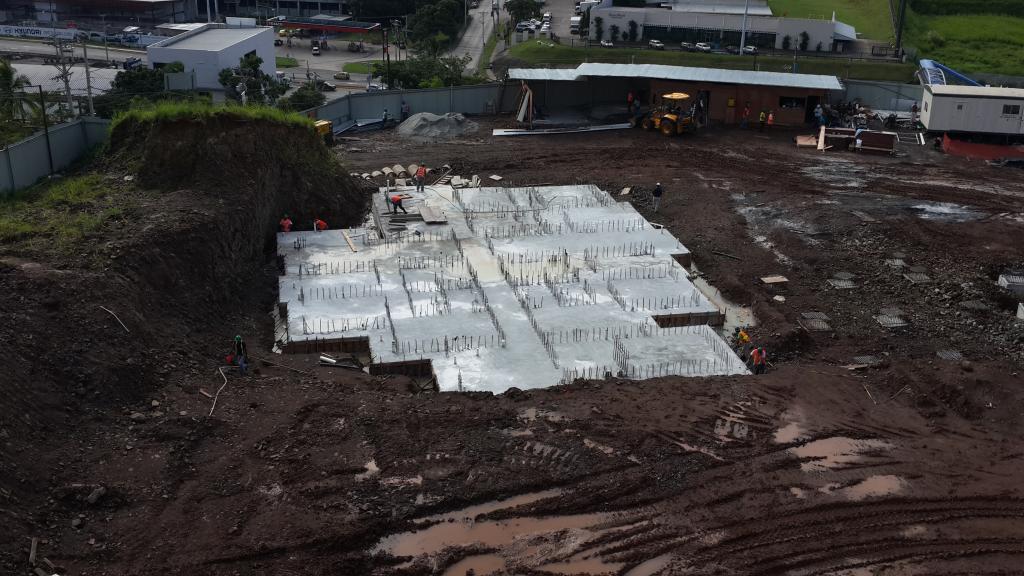

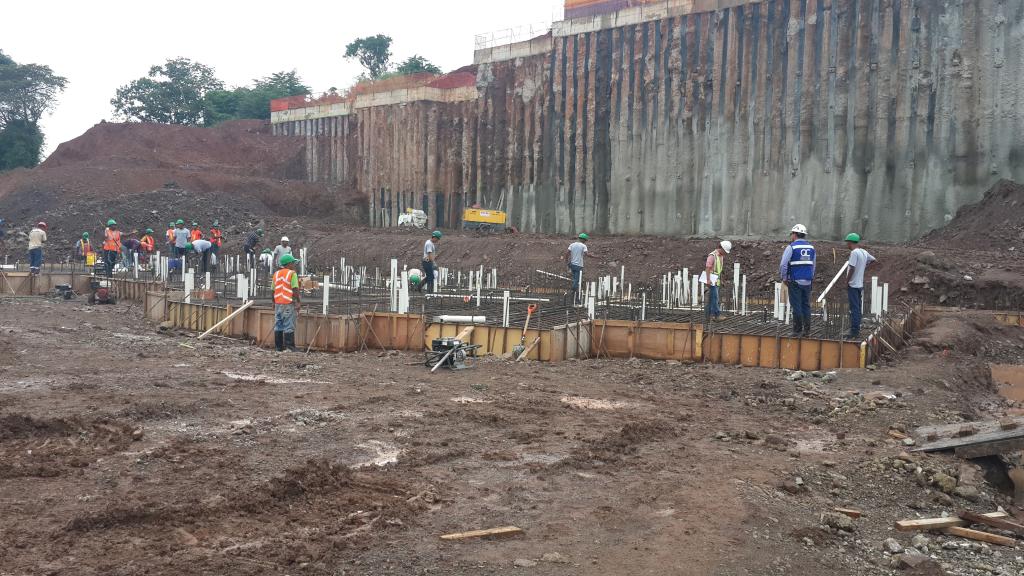

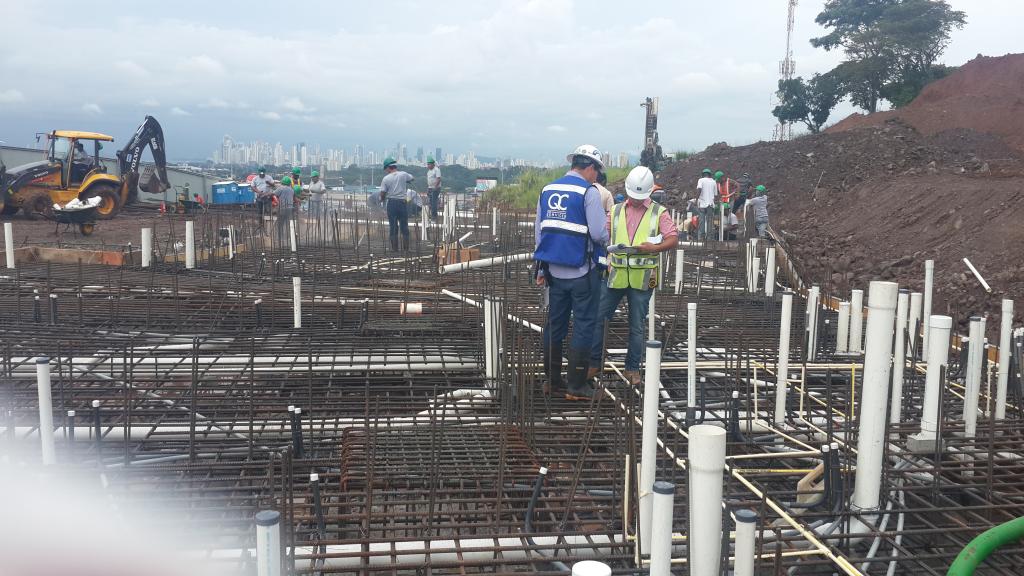

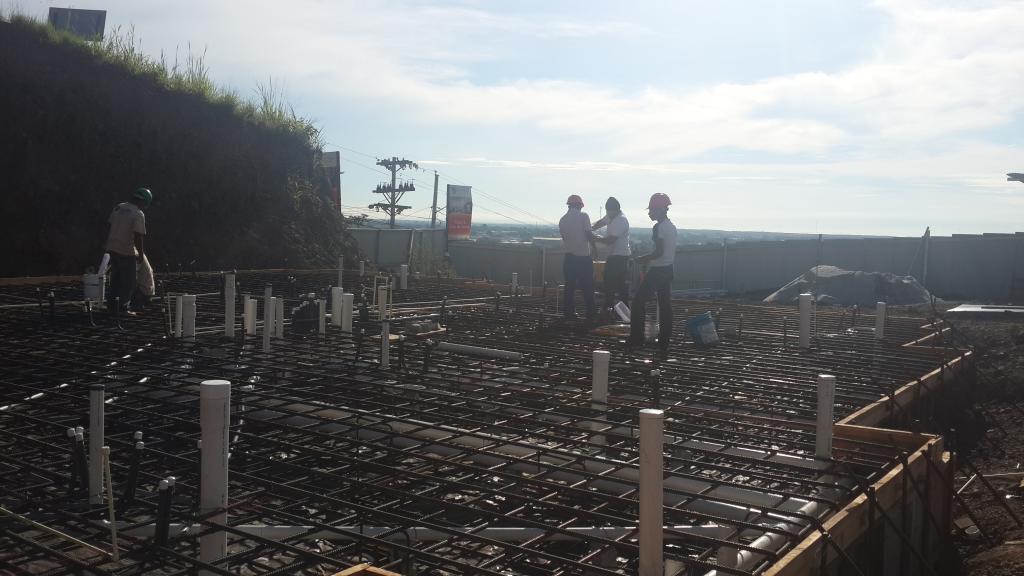

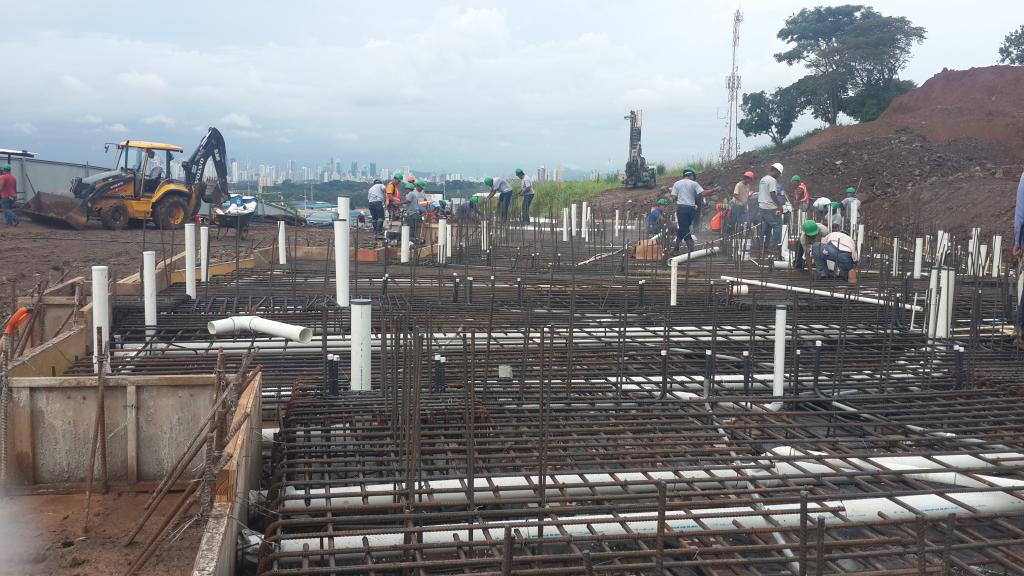

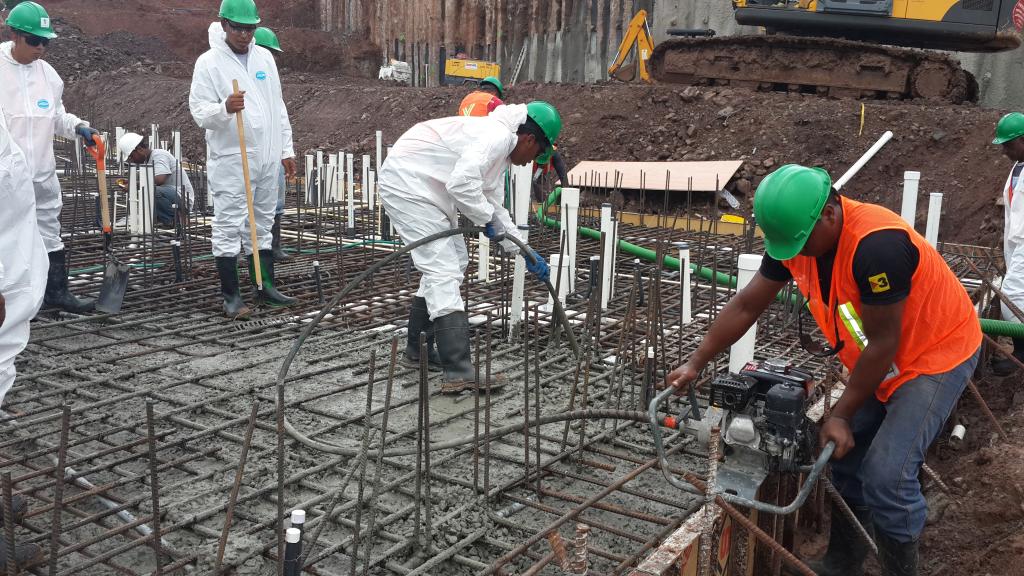

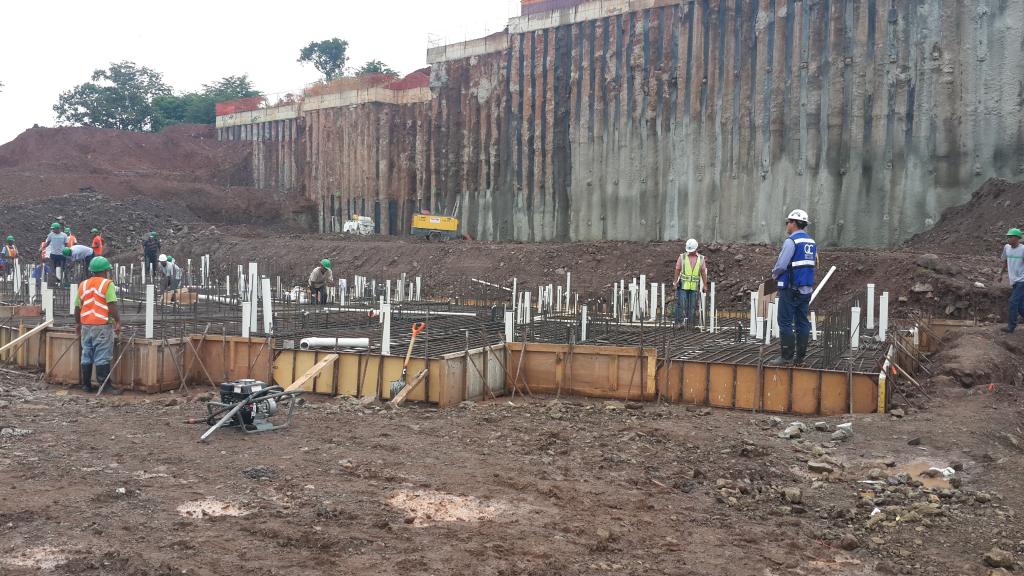

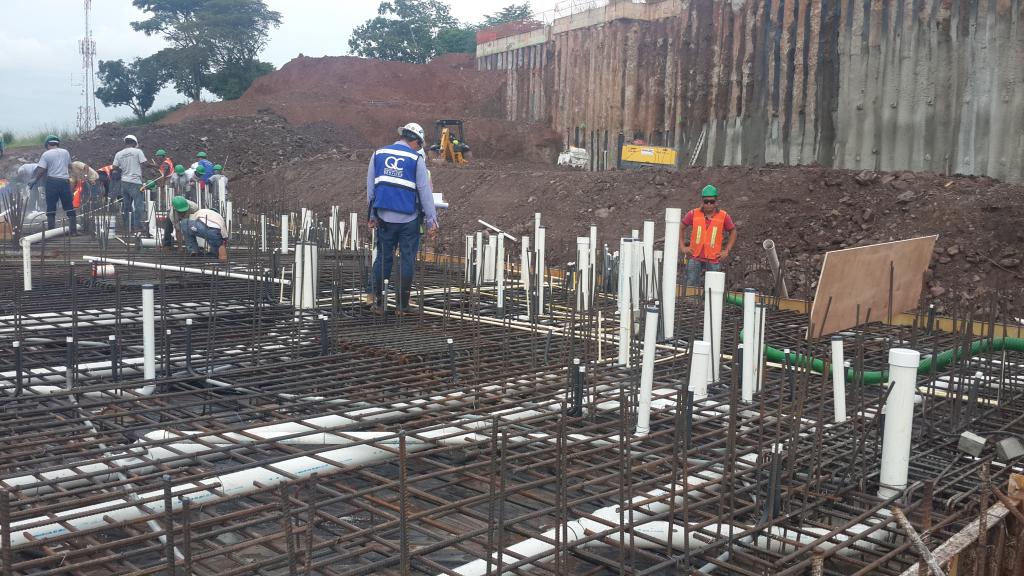

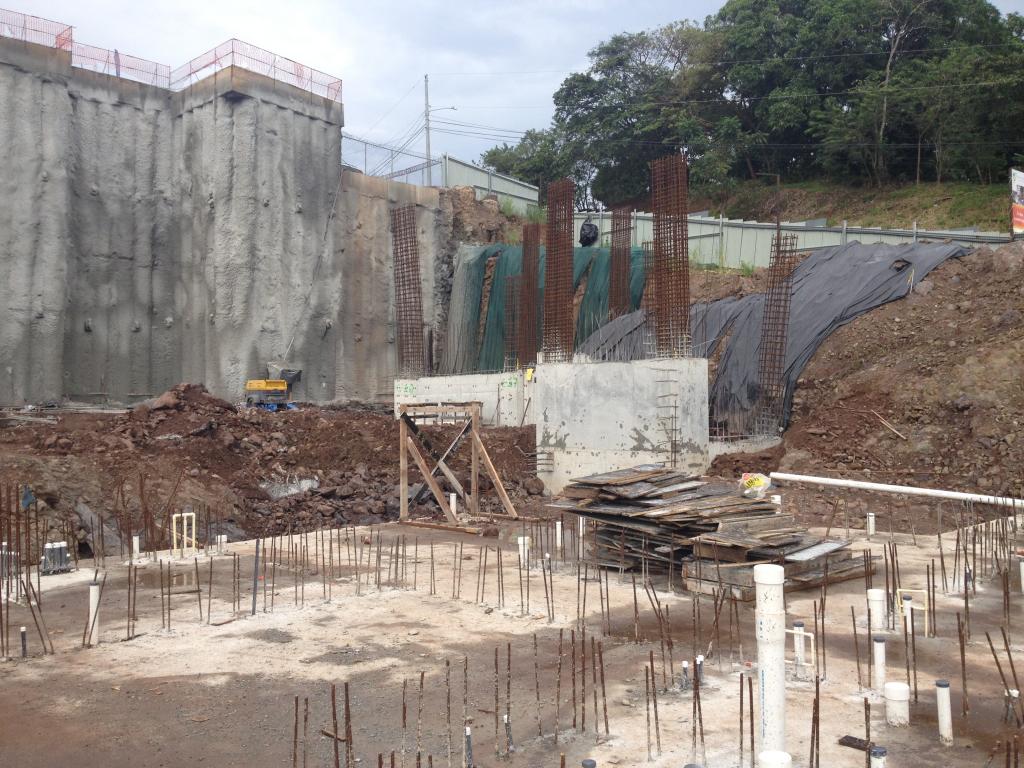

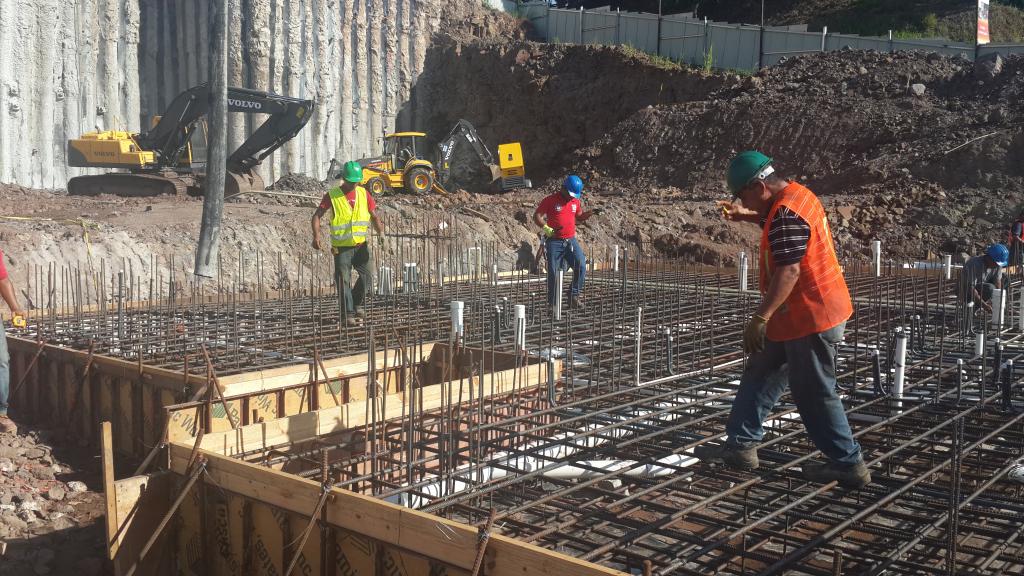

matt de fundaciones Torre 100 matt de fundaciones Torre 100 y Torre 200 matt de fundaciones Torre 200 Primeras Columnas estructura de estacionamientos Descabece de pilotes estructura de estacionamientos Vista General

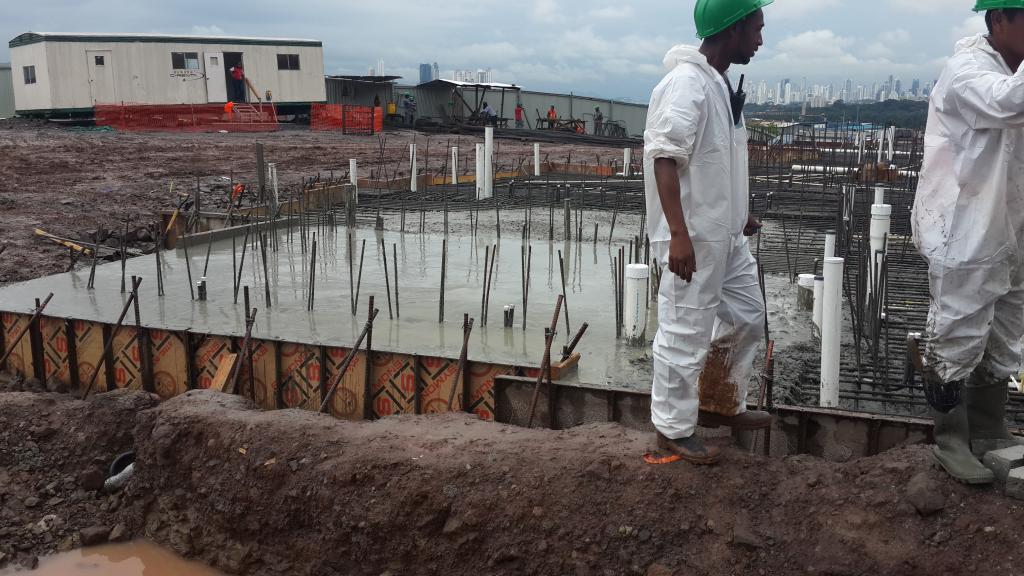

Preparación para fundir  Matt Torre 200

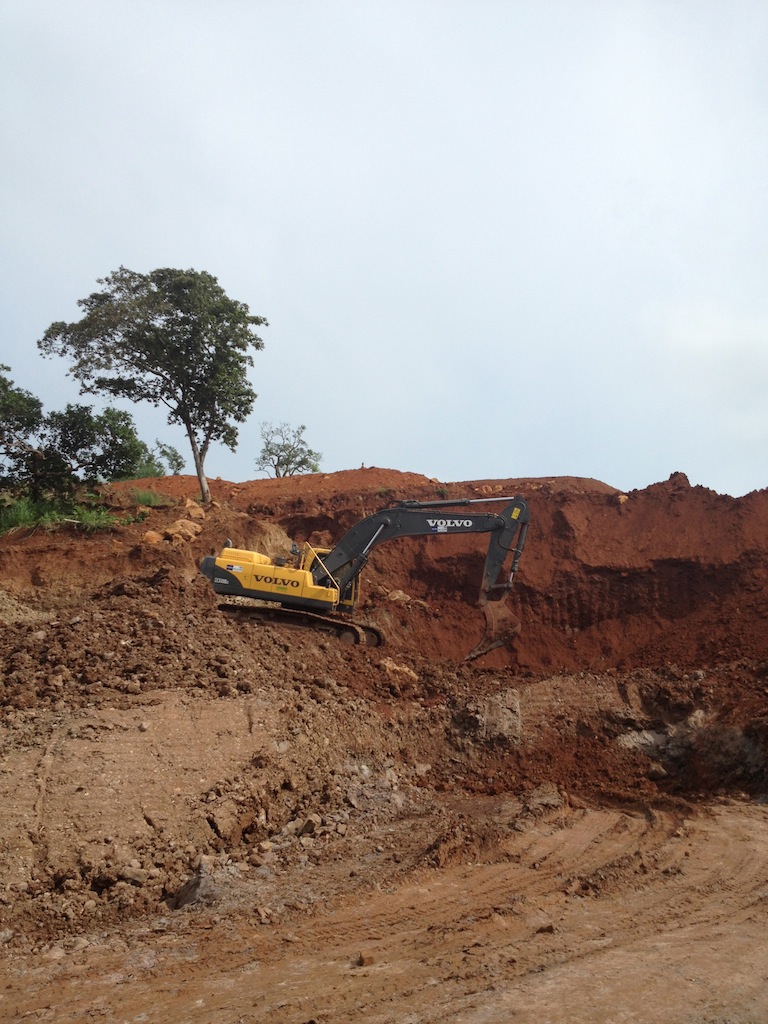

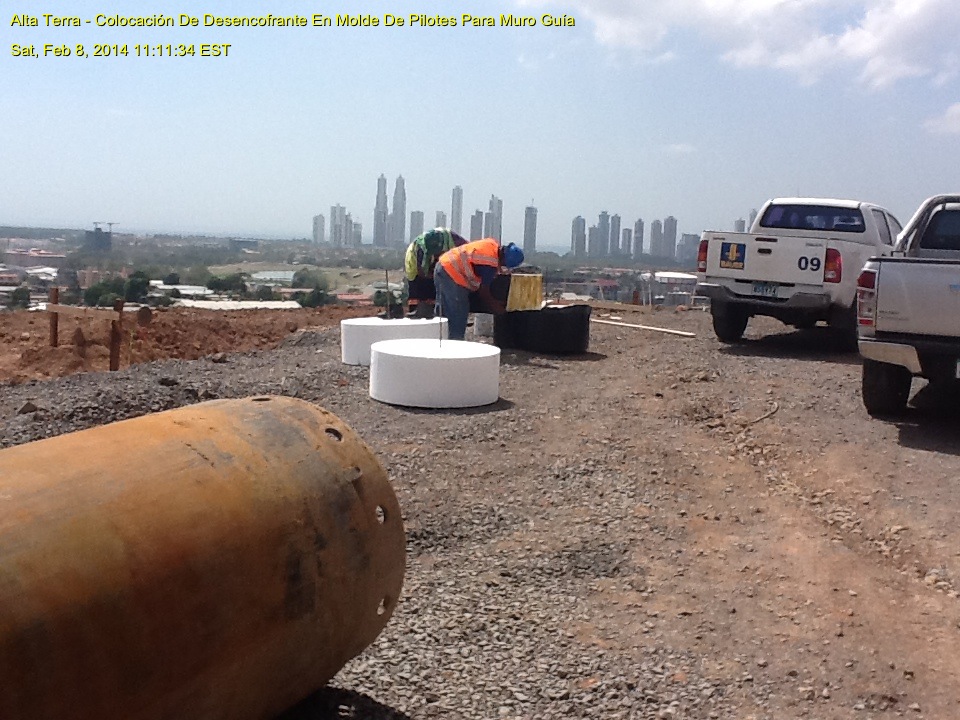

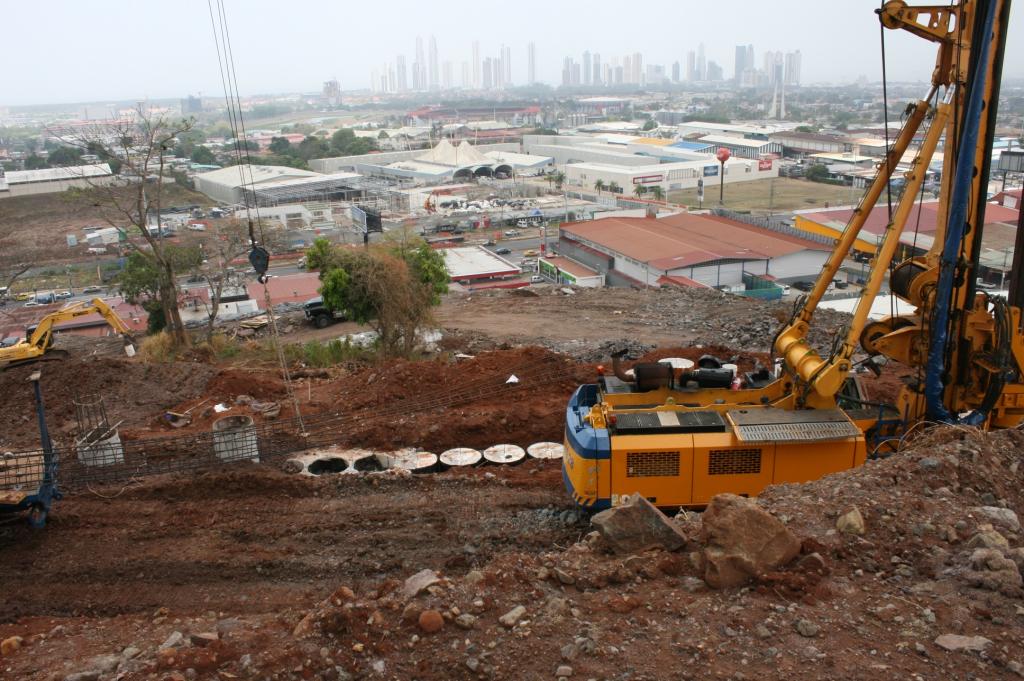

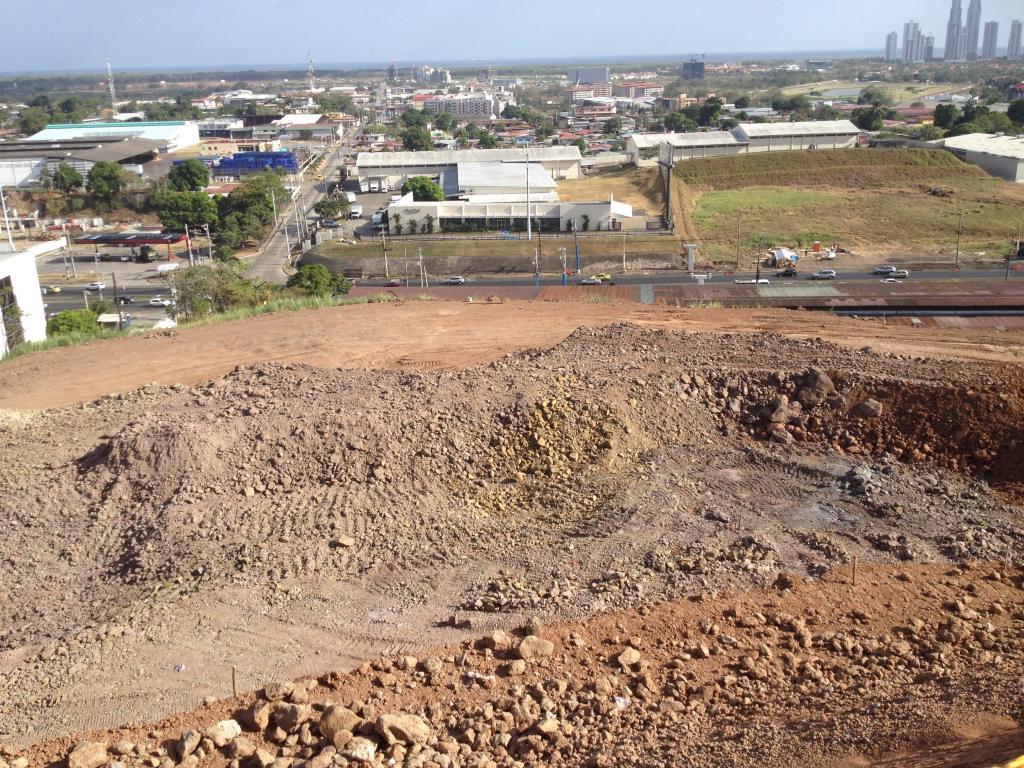

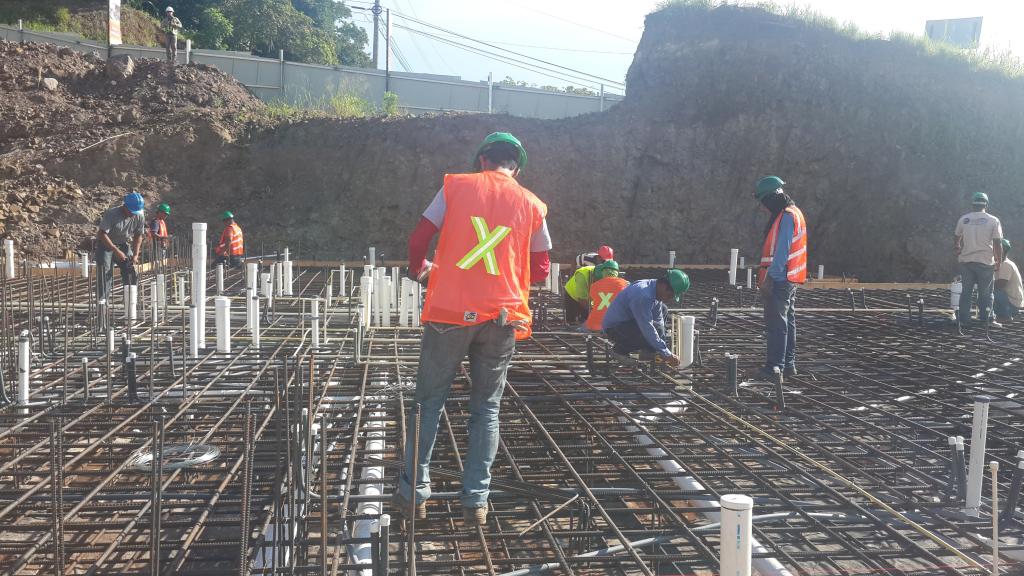

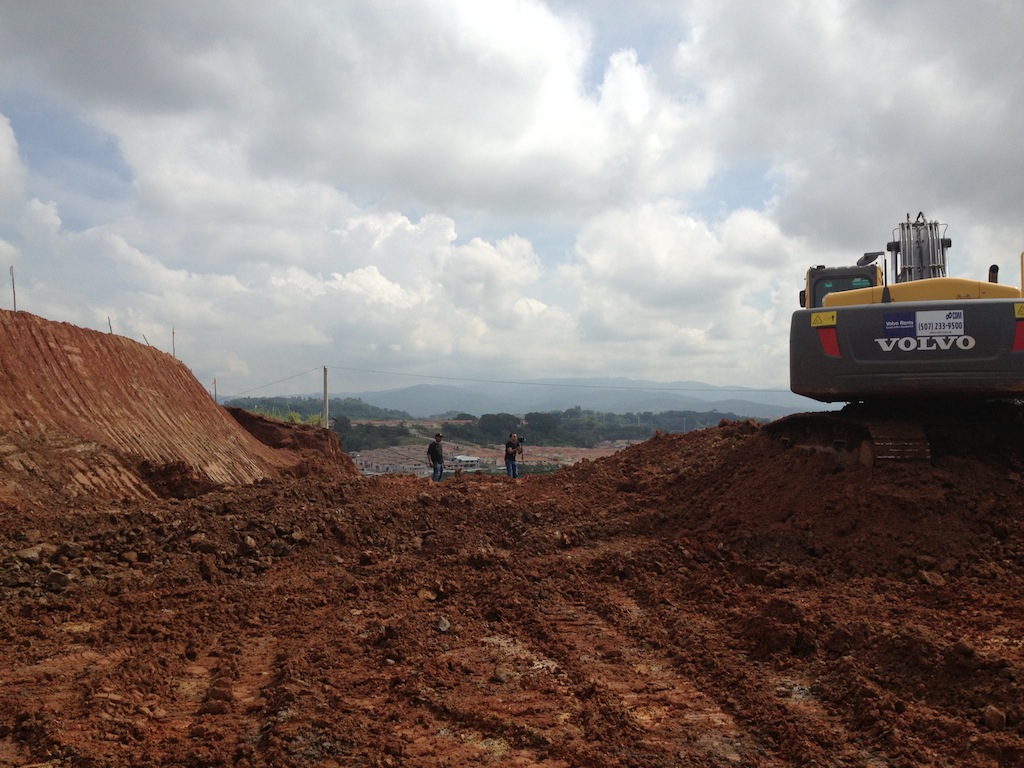

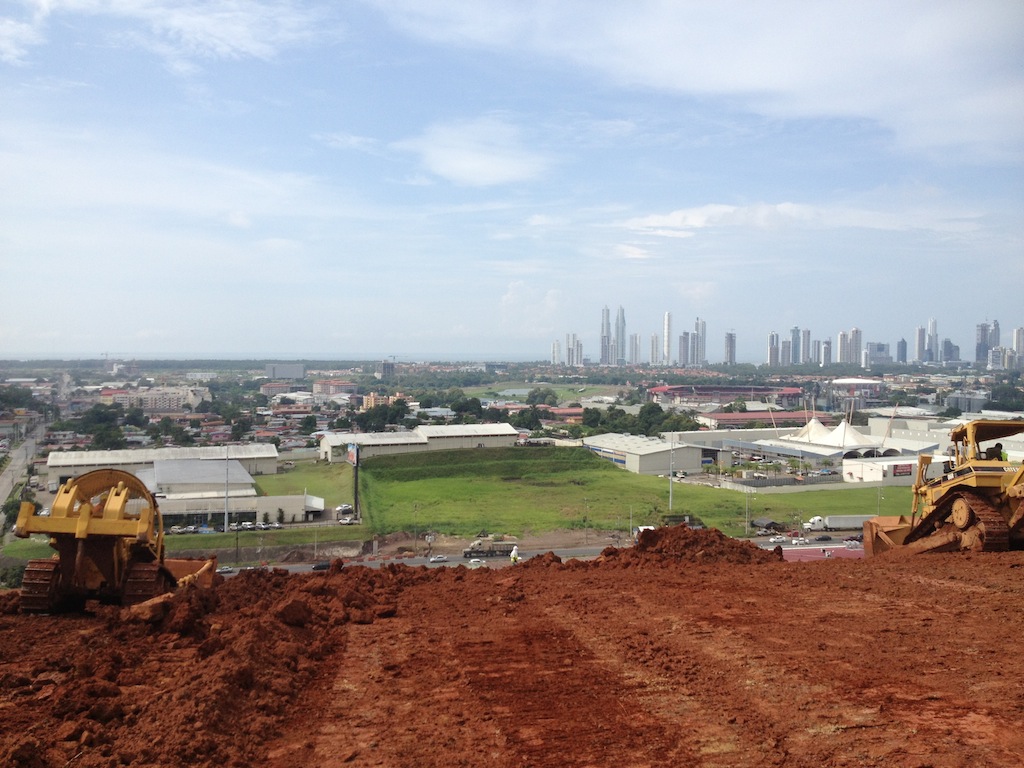

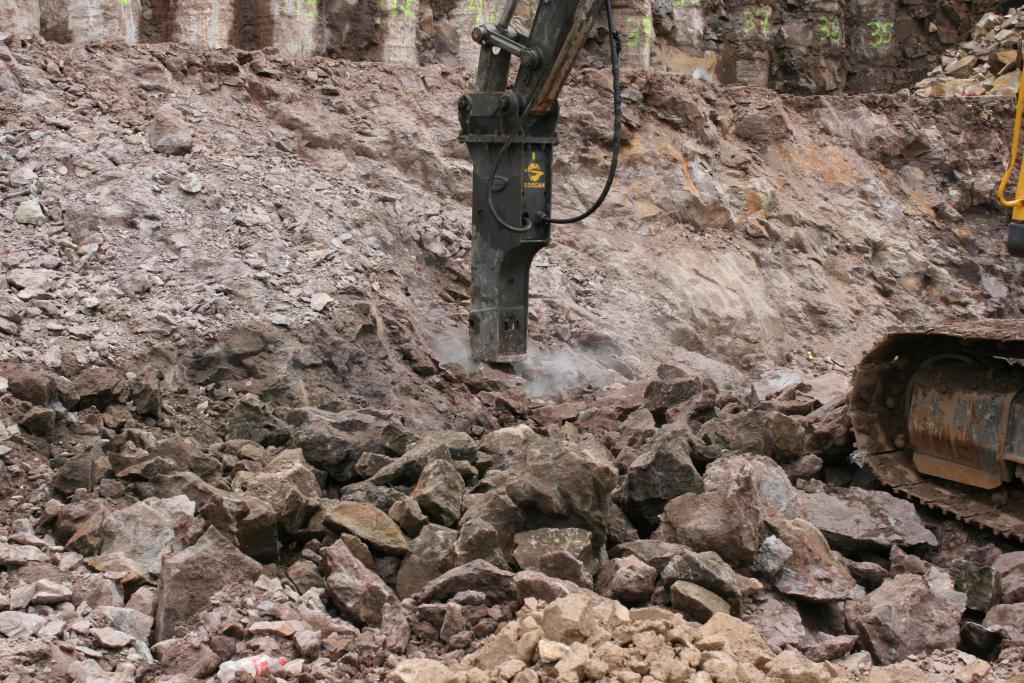

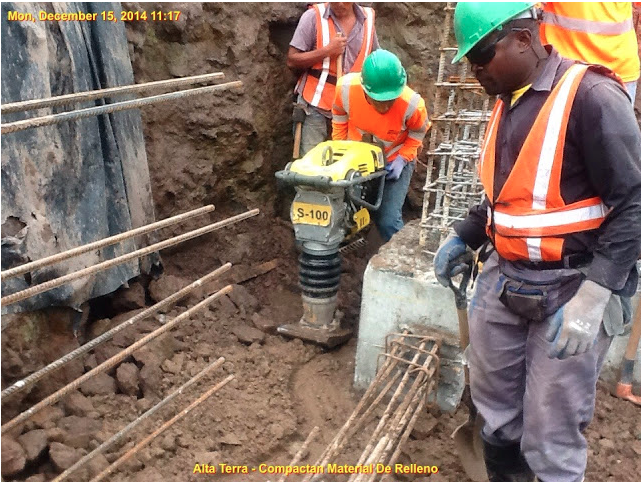

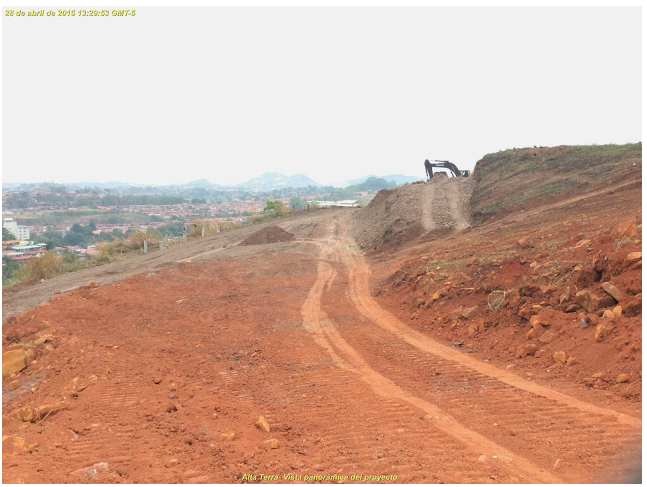

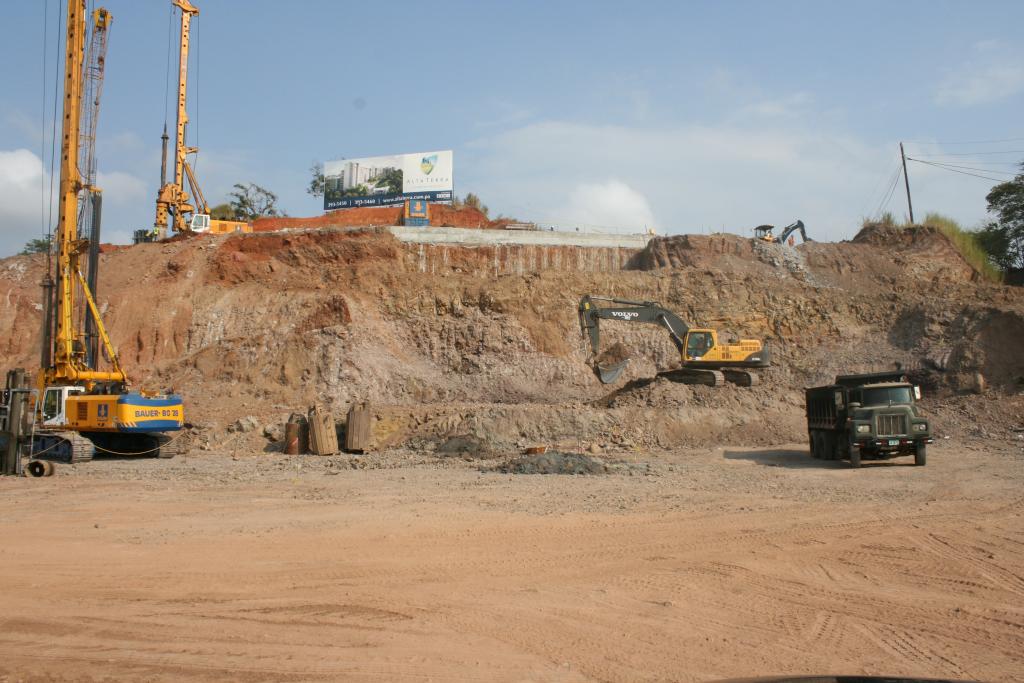

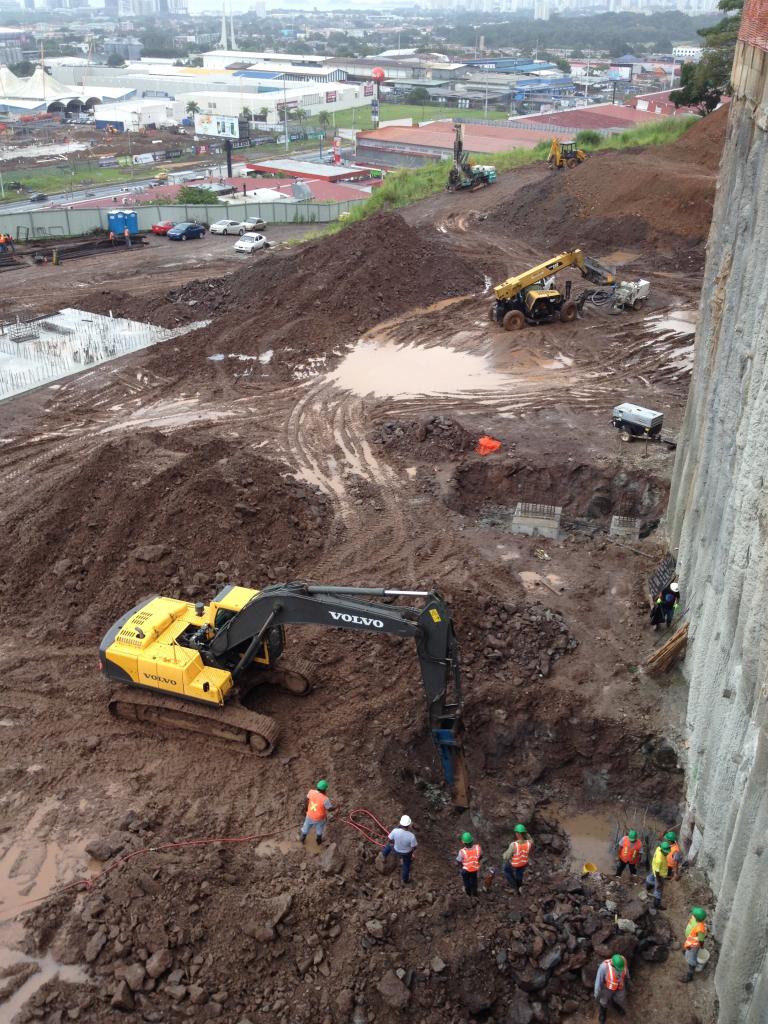

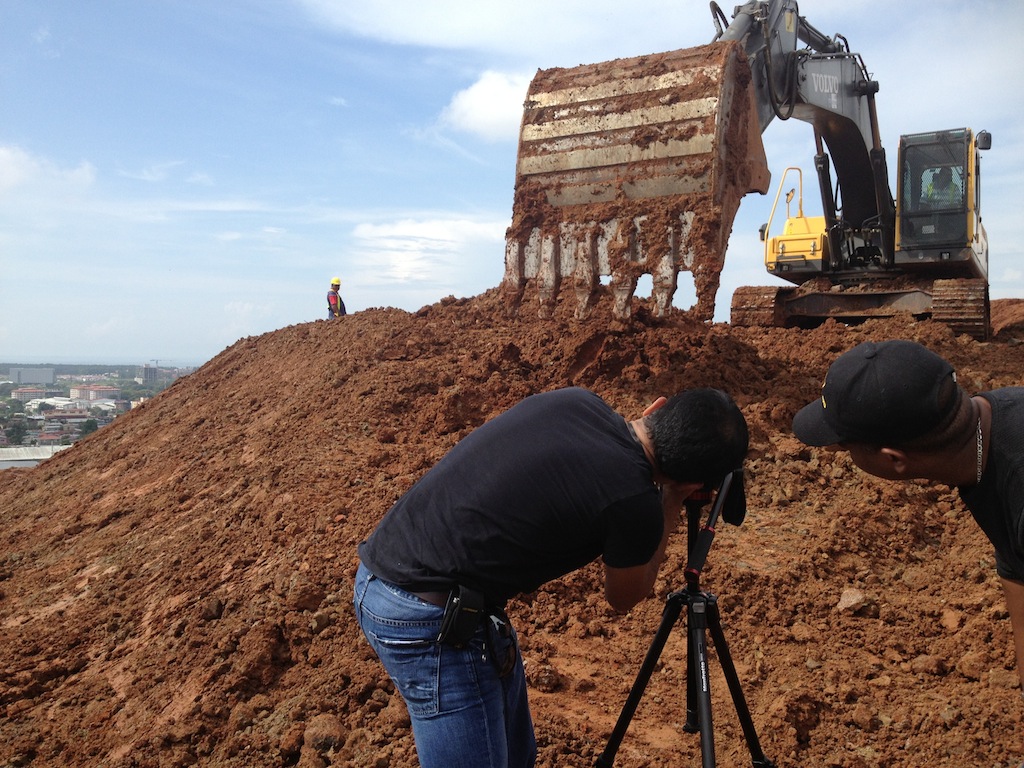

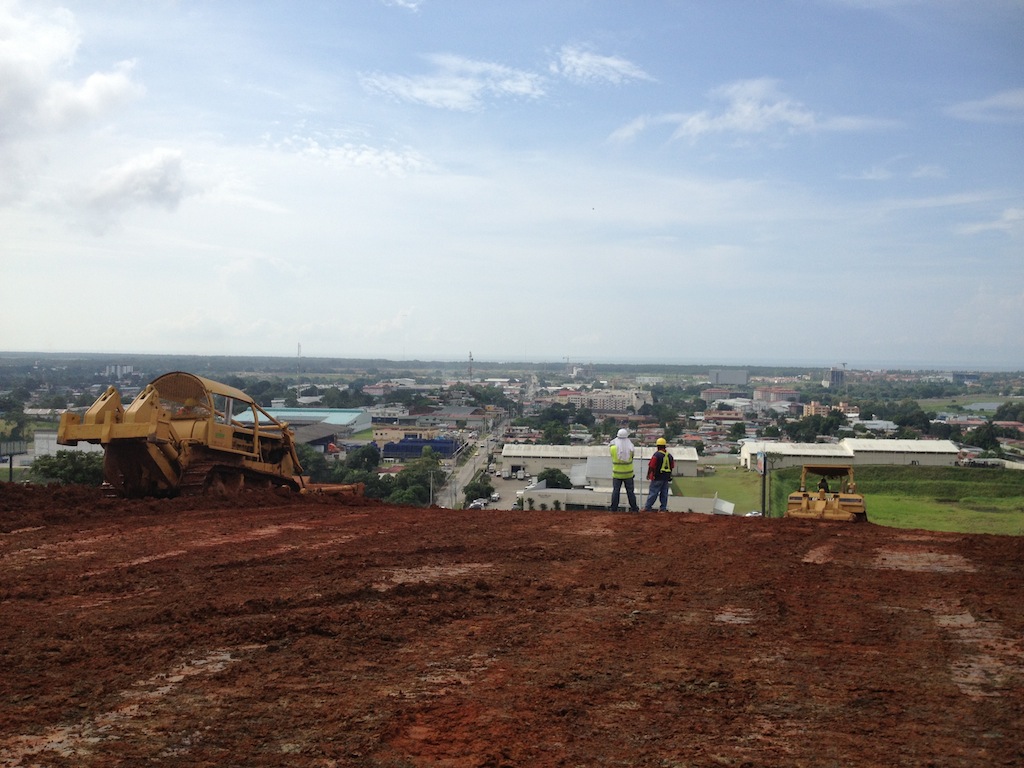

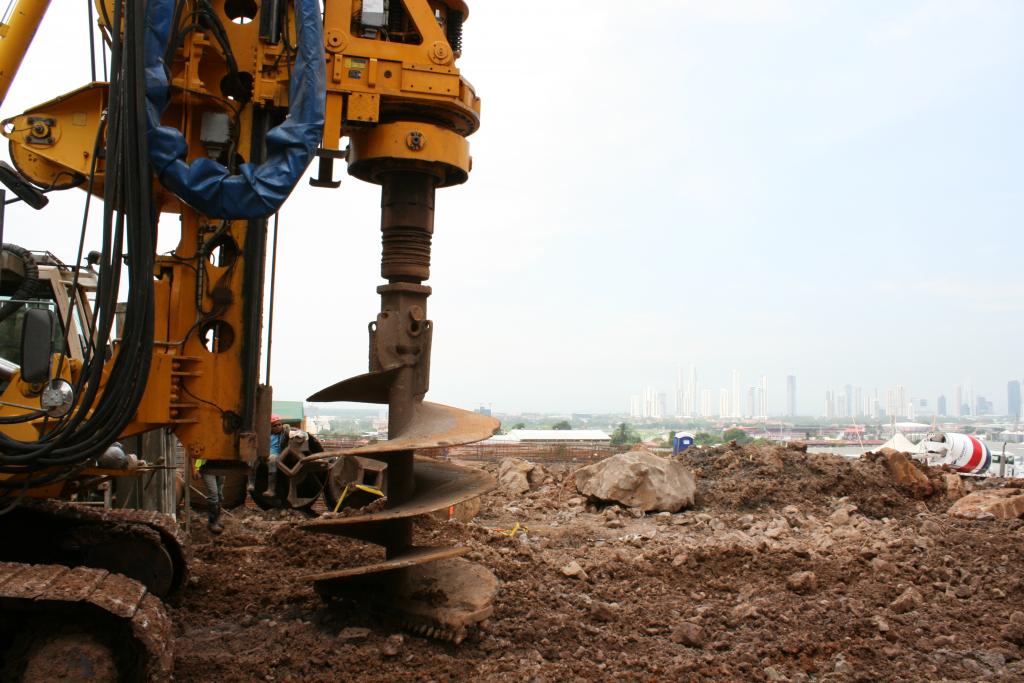

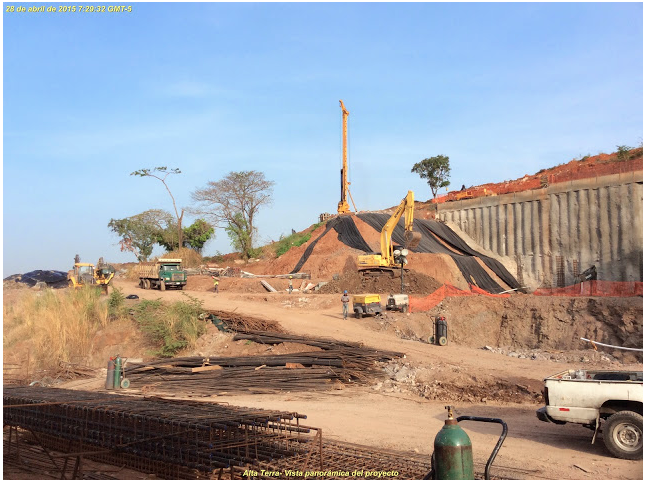

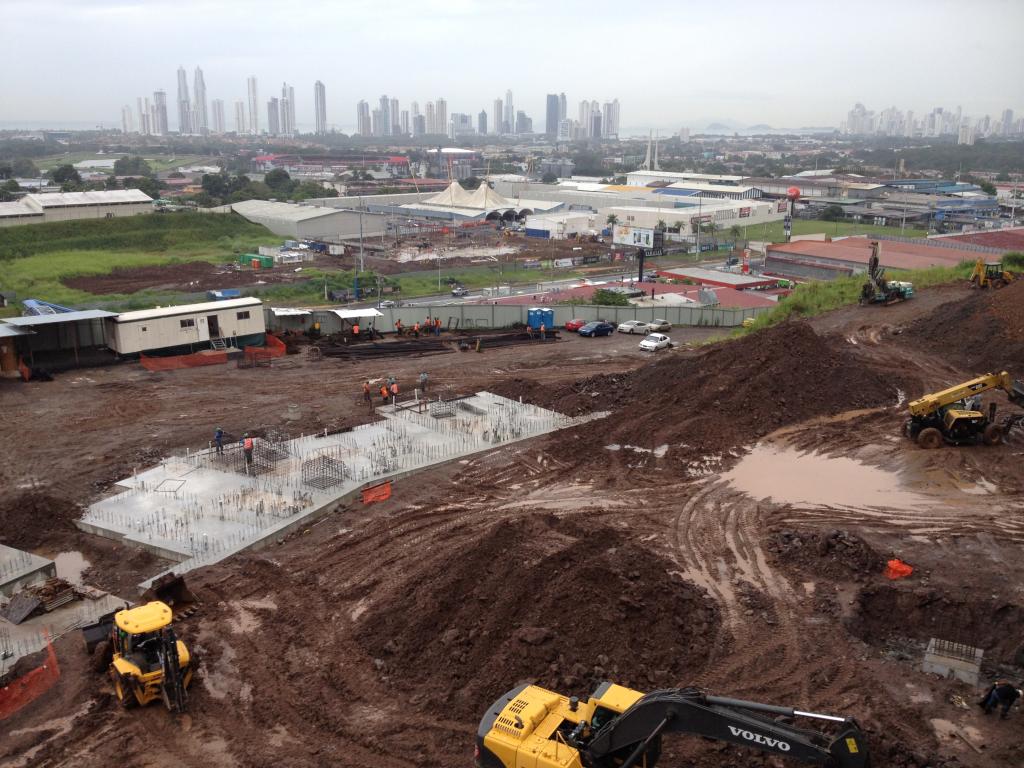

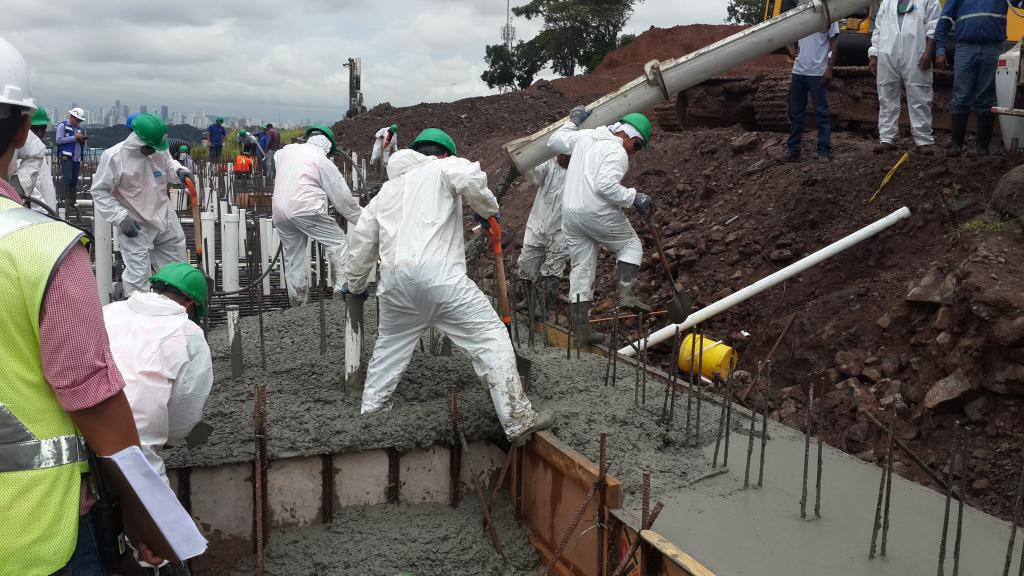

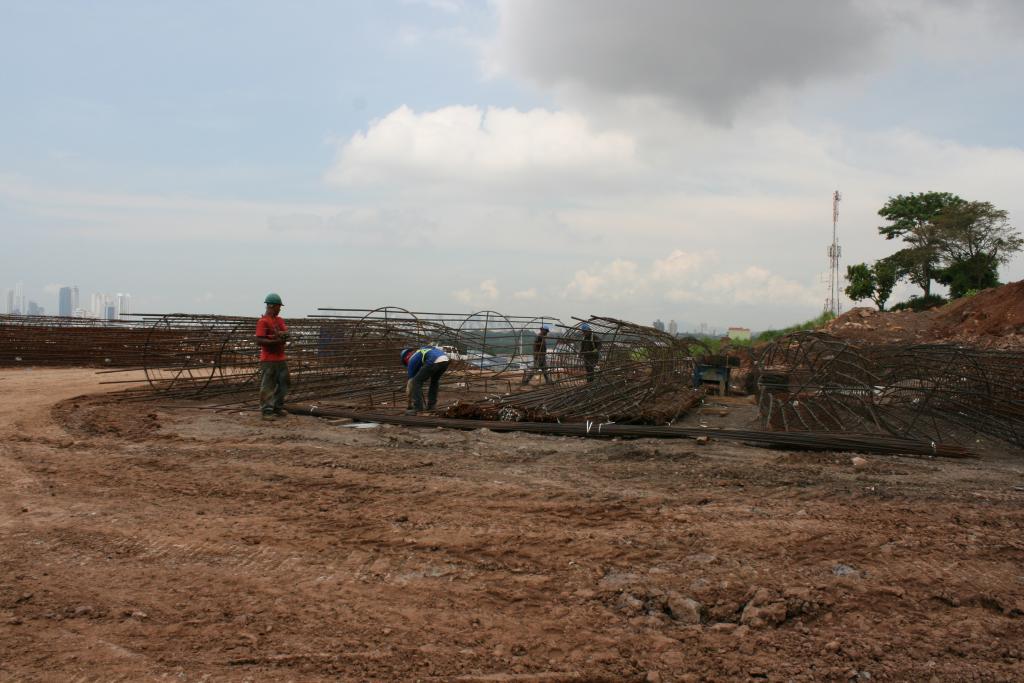

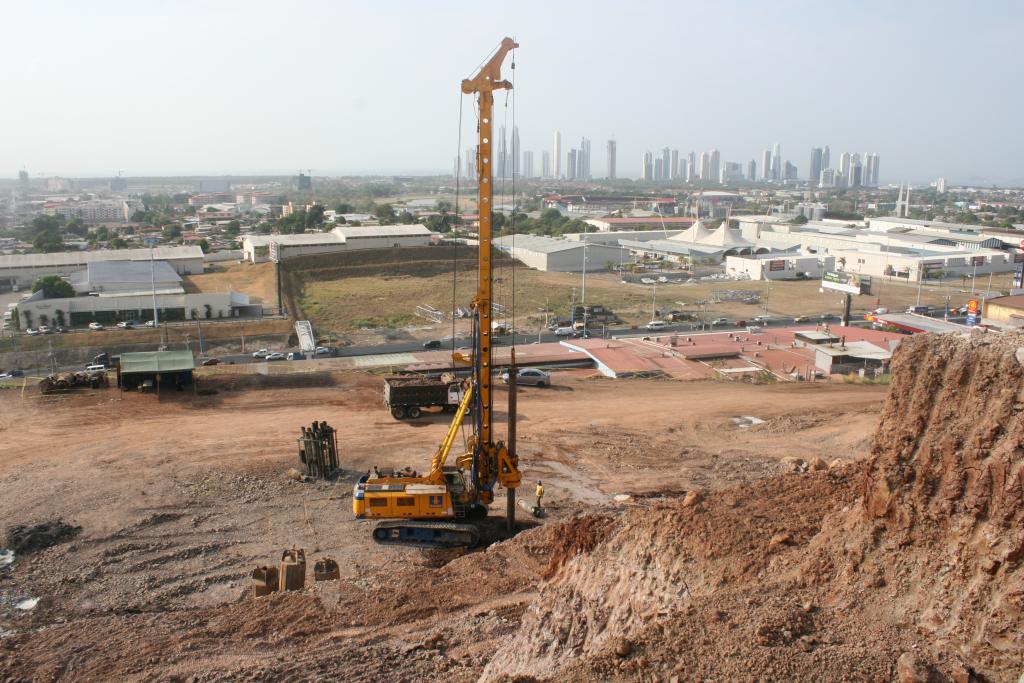

Nivelacion de terreno para inicio de pilotaje con los equipos de perforación de Bauer Terraceria para muro de contención
